施工定位放线方案
- 格式:pdf
- 大小:221.14 KB
- 文档页数:11

定位和测量放线施工方案1.编制依据2.施工准备2.1施工前的准备工作为了保证施工测量放线工作准确无误,施工前应组织测量人员进行学习教育,严格遵守施工测量放线工作的基本准则,明确测量任务在施工中的重要作用,建立严格的管理制度,认真执行《工程测量作业规程》及本公司技术部编制的测量管理制度。
资料收集:当地地区地址资料,了解建筑物的地下及附近场地现状资料,如管线走向、高程和其所在位置等。
2.2深化研究设计图纸了解设计意图,熟悉并校核图纸,着重了解工程现场具体情况和定位条件,建筑物的相互关系和轴线尺寸、地下地上的标高变化,领会设计方面对测量精度的要求。
2.3测量器具的检定测量仪器设备检验,是测量前准备工作中很重要的一步,仪器钢尺的准确度是测量精度和工程质量的根本保障,《计量法》中明确规定,任何单位和个人不准在工作岗位上使用无检定合格印证或者超过鉴定周期以及经鉴定不合格的计量器具。
所以本工程所用的仪器、钢尺、塔尺等必须严格按《计量法》中有关规定送检定部门做检定、检核。
经鉴定、检核合格的仪器方可使用。
2.4人员安排本工程施工测量队伍由一名测量技师和三名测量工程师组成测量班组,在技术工程师领导下开展具体工作,包括制定测量施工方案、组织验线、测量资料汇编、现场放线,填写测量施工日志等工作。
2.5仪器准备2.6导线桩的校核根据规划局所给定的控制点,进行坐标反算,求出建筑物各边长、方位角,保证正确的依据成果;复测现场导线桩之间的关系结果满足《工程测量作业规程》(以下简称《规程》)的要求。
2.7水准点的复核根据测绘院提供的水准点采用复合法进行校核观测结果满足规范要求。
3.平面控制3.1测量难点本工程现场:场地较大,配套楼基坑开挖深、支护易变形,会直接造成控制点的损坏等等。
为保证工程正常施工,建立一个稳固可靠、使用方便的控制网尤为重要。
3.2总体思路平面控制网分总控制网和轴线控制网三级测设。
首先建立以业主提供的控制点为基准的总控制网,采用经纬仪水准仪测量。

定位和测量放线施工方案【定位和测量放线专项施工方案】**小学**校区工程定位和测量放线专项施工方案编制:审核:审批:日期: **集团有限公司**小学**校区工程项目部目录第一章编制依据.................................................... .........................3 第二章工程概况.................................................... .........................3 第三章施工准备.................................................... .........................4 第四章平面控制网及高程测设.................................................... .7 第五章测量复核措施及资料的整理............................................11 第六章仪器保养和使用制度........................................................12 第七章测量管理制度.................................................... ................12 第一章编制依据 1、建设方给定的坐标控制点和水准控制点。
2、本工程设计施工图。
3、《工程测量规范》GB50026-2016和其它现行质量验收规范。
4、工程定位图(总平面、首层建筑平面、基础平面、建筑场地原始地形图)。
5、《建筑工程资料管理规程(JGJ/T185-2009)》。
第二章工程慨况 1、工程简介工程名称 **小学**校区工程地址位置南宁市**区**大道富德段98号建设单位广西骋润置地有限公司勘察单位广西科学研究院设计单位深圳市华蓝设计有限公司监理单位广西大通建设监理咨询管理有限公司施工单位 **集团有限公司合同工期 250 合同质量目标工程质量合格 2、结构概况:**小学包括教学及教学辅助用房、行政办公用房、生活服务用房及200㎡地下室,总建筑面积为:12311.25平方米,地下室建筑面积约为200平方米。
测量放线及工程定位专项施工方案
1. 工程概述
本工程旨在实现放线和工程定位的精确测量,为后续施工工作提供准确可靠的
基础数据支持。
通过科学合理的施工方案,保证工程施工顺利进行,确保工程质量。
2. 施工准备
2.1 人员配备
本次施工需要具备一定测量经验和技能的测量工程师及技术人员,确保测量精
确可靠。
2.2 设备准备
准备全站仪、测距仪、放线棚、锤子、插杆、标尺等测量工具,并保证设备准
确性和完好性。
3. 施工方案
3.1 放线测量
1.确定测量起点和终点,采用三角定位法或激光测距法进行放线。
2.放线过程中应注意线路的直线性和平整性,避免受到外界干扰。
3.测量放线后应进行核对,确保放线数据准确无误。
3.2 工程定位
1.根据工程图纸确定测量点位置,采用全站仪进行测量。
2.设置测量基准点,确保测量数据的准确性和一致性。
3.对工程定位数据进行处理和分析,提供给施工人员参考。
4. 施工注意事项
1.施工过程中应注意安全第一,严禁越界作业和疏忽大意。
2.施工人员应遵守规范操作流程,确保数据准确性。
3.如遇到问题应及时与工程负责人或测量工程师沟通,协商解决方案。
5. 施工总结
通过本次测量放线及工程定位专项施工,实现了工程测量的准确性和可靠性,
为后续工程施工提供了关键数据支持。
同时,也提高了施工效率和质量,达到了预期的工程目标。
以上为测量放线及工程定位专项施工方案,希朿能为实际工程施工提供参考和借鉴。

第1篇一、项目概述1. 项目名称:某市某路段道路测量放线施工2. 项目地点:某市某路段3. 项目规模:道路全长XX公里,宽度XX米,双向XX车道4. 项目背景:为满足城市交通需求,提高道路通行能力,改善城市面貌,本项目需要对某市某路段进行道路测量放线施工。
二、施工方案1. 施工准备(1)组织机构成立道路测量放线施工项目部,项目部下设技术组、施工组、质量组、安全组等,确保施工顺利进行。
(2)人员配置项目部人员包括项目经理、技术负责人、施工员、测量员、质量员、安全员等,确保各项任务按时完成。
(3)施工设备配备全站仪、水准仪、GPS接收机、RTK接收机、平板电脑、电脑、打印机、绘图仪等测量设备,确保施工精度。
(4)施工材料准备测量放线所需的材料,如钢卷尺、细绳、白线、红油漆、标桩等。
2. 施工工艺(1)现场勘查对施工区域进行实地勘查,了解地形地貌、周边环境、管线分布等情况,为后续施工提供依据。
(2)测量放线1)控制网布设:根据设计图纸,布设控制网,控制网应覆盖整个施工区域,并满足精度要求。
2)细部放样:在控制网的基础上,进行细部放样,包括道路中线、路基边界、排水沟、雨水井等。
3)桩点设置:在放样点设置桩点,桩点应清晰、明显,便于后续施工。
4)施工放样:根据桩点,进行施工放样,确保施工精度。
(3)施工质量保证措施1)严格执行测量规范,确保测量精度。
2)加强施工过程中的质量监控,及时发现并解决质量问题。
3)对施工人员进行技术培训,提高施工质量。
(4)施工安全措施1)加强施工现场安全管理,确保施工安全。
2)施工人员必须佩戴安全帽、安全带等防护用品。
3)做好施工现场防火、防爆、防中毒等工作。
3. 施工进度安排(1)施工前期:完成项目招投标、施工准备等工作,预计用时1个月。
(2)施工期:完成道路测量放线施工,预计用时2个月。
(3)验收期:完成施工质量验收、资料整理等工作,预计用时1个月。
三、施工组织与管理1. 施工组织(1)施工项目部负责整个施工过程的管理和协调。
定位和测量放线施工方案及技术措施第一小节定位和测量放线施工方案<1>定位和测量放线工程施工组织<1.1>施工测量总体思路①平面控制网按照场区平面控制网和主轴线控制网两级测设。
场区平面控制网以业主提供的控制(网)点为基准,测设时采用导线测量方法进行测设。
主轴线控制网依据场区平面控制网采用直角坐标法和极坐标法进行测设。
②高程控制网根据业主提供的水准基准点(基准点应保证三个以上),采用精密水准仪按照三等水准测量的精度要求将高程引测到现场形成高程控制网。
③以主轴线和高程控制网作为结构、基坑监测、装饰装修、安装工程施工的测量基准点。
并定期进行校核,以保证基准点的稳定性与可靠性。
<1.2>测量施工阶段划分测量工作施工时,主要分三个阶段进行施工,即地基基础阶段施工,地上土建主体结构阶段施工、地上钢结构钢柱校正,二次结构装饰阶段施工,其中又分为主体装饰二个流水施工段,。
在点位布设时充分考虑流水施工段测量的方便性。
<1.3>测量控制基准点交接、复测与维护测量工作实施前与业主进行基准控制网书面和现场交接,并对基准控制网进行复测,并将复测成果报业主和监理审核。
在施工过程中定期对控制网点进行校准并做醒目的围护栏杆进行保护,防止施工机具车辆碰压。
<2>平面轴线控制网测设方法<2.1>平面控制网布设原则①平面控制网坐标系的选用:本工程根据设计要求采用天津城市坐标系统。
②平面控制先从整体考虑,遵循先整体后局部,高精度控制低精度的原则。
③平面控制网的布设根据设计总平面图,现场施工平面布置图进行测设。
④控制点应选在通视条件良好、安全、易保护的地方。
⑤控制桩位用混凝土保护,工程施工中用钢管进行围护,并用红油漆作好标记。
<2.2>轴线控制网的加密测设经校测精度指标符合要求后,根据施工方案中流水段的划分,对主轴线控制网进行加密,以满足施工的需要。
加密方法在原主轴线方向上采用内插法进行。
<3>高程控制网的测设方法<3.1>高程控制网的布设原则①为保证建筑物竖向施工的精度要求,在场区内建立高程控制网,以此作为保证施工竖向精度控制的首要条件。

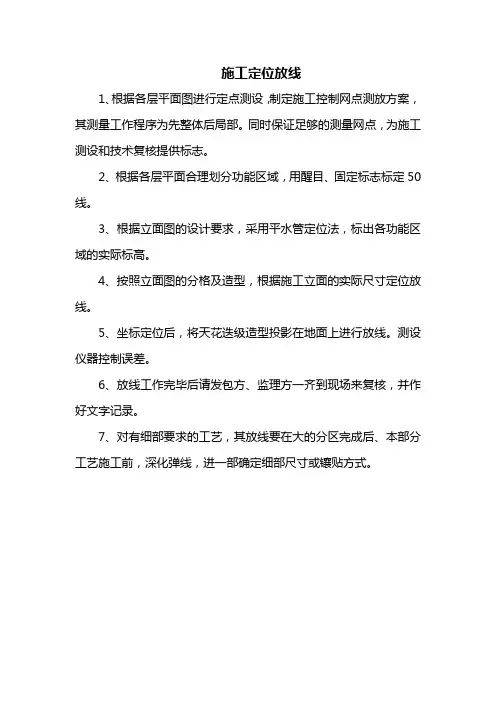

施工定位放线
1、根据各层平面图进行定点测设,制定施工控制网点测放方案,其测量工作程序为先整体后局部。
同时保证足够的测量网点,为施工测设和技术复核提供标志。
2、根据各层平面合理划分功能区域,用醒目、固定标志标定50线。
3、根据立面图的设计要求,采用平水管定位法,标出各功能区域的实际标高。
4、按照立面图的分格及造型,根据施工立面的实际尺寸定位放线。
5、坐标定位后,将天花迭级造型投影在地面上进行放线。
测设仪器控制误差。
6、放线工作完毕后请发包方、监理方一齐到现场来复核,并作好文字记录。
7、对有细部要求的工艺,其放线要在大的分区完成后、本部分工艺施工前,深化弹线,进一部确定细部尺寸或镶贴方式。

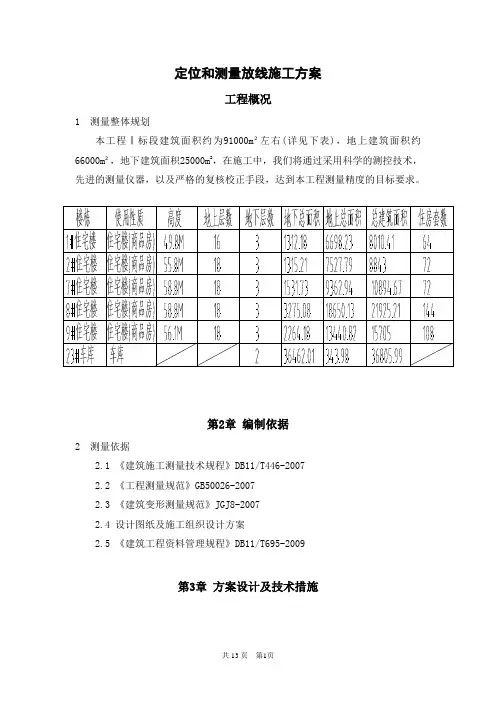

定位和测量放线施工方案工程概况1 测量整体规划本工程Ⅰ标段建筑面积约为91000m²左右(详见下表),地上建筑面积约66000m²,地下建筑面积25000m2,在施工中,我们将通过采用科学的测控技术,先进的测量仪器,以及严格的复核校正手段,达到本工程测量精度的目标要求。
第2章编制依据2 测量依据2.1 《建筑施工测量技术规程》DB11/T446-20072.2 《工程测量规范》GB50026-20072.3 《建筑变形测量规范》JGJ8-20072.4 设计图纸及施工组织设计方案2.5 《建筑工程资料管理规程》DB11/T695-2009第3章方案设计及技术措施3 定位和测量放线施工方案3.1 人员组织及设备配置1 人员组织根据本工程测量放线的工作量和工作难度,本工程的测量人员安排如下:测量负责人1名,负责测量工作组织安排、设备管理、工作进度管理。
测量工程师1名,负责测量技术管理,测量放线质量管理,测量技术资料编制。
测量放线工2名,负责测量放线操作。
2 设备配置现场使用的测量仪器设备根据《测量仪器使用管理办法》的规定进行检校、维护和保养,发现问题后立即将仪器设备送检。
测量设备计划见表3.1-1。
表3.1-1 测量设备计划表为保证本工程的测量精度,确保工程的质量,因此配备2台高精度的电子全站仪,全站仪的主要优点:1)测量功能全。
全站仪既可测量角度,也可测量距离,还可以测量三维坐标,针对本工程结构复杂的特点,采用全站仪进行施工测量放样可充分发挥其优势,提高作业效率。
2)测量精度高。
全站仪测角精度1″,测距精度2mm+2ppm,相比经纬仪测角和钢尺量距,可提高测量放线的精度,减少施工测量误差。
3.2 施工测量准备施工测量准备工作是保证施工测量全过程顺利进行的重要环节,包括图纸的审核,测量定位依据点的交接与校核,测量仪器的检定与校核,测量方案的编制与数据准备等。
1 检查各专业施工图纸平面位置及标高是否有矛盾,预留洞口是否有冲突,发现问题及时向有关人员反映,及时解决。
定位和测量放线施工方案本工程地下2层,地上3-5层,最高建筑高度22.8m。
根据工程的需要,在现场成立测量队,人员包括测量工程师2人,测量员6人。
选用全站仪1台、激光电子经纬仪2台、水准仪2台、激光垂准仪2台、50m钢卷尺5把、直尺10把、水准标尺10把。
一、场区平面控制网的测设(一)、场区平面控制网的布设原则1、平面控制先从整体考虑,遵循“先整体、后局部”,“高精度控制低精度”的原则。
2、根据设计总平面图、现场施工平面布置图布设平面控制网形。
3、点位选在通视条件好、安全、易保护的地方。
4、桩位用混凝土浇筑,并用钢管进行围护,用红油漆作好测量标记。
(二)、场区平面控制点的布设根据总平面图利用全站仪和国家城市导线点在现场区域内布设一条附合导线,然后利用极坐标法定出建筑物的主轴线,经角度、距离校测符合点位限差要求后,作为场区的首级控制,场区平面控制网的等级符合下表中的要求。
根据测角中误差公式mβ=±{fβfβ/(n+1)/N}1/2其中fβ为导线闭合差,N为导线闭合环数,取N=1;n为导线边数n=12,按一级导线的技术指标知mβ=±5",得fβ=±17",即导线闭合差必须小于±17"。
测边相对误差,导线边数按100m计算,由“美国天宝5600SA”仪器进行测距,精确度1mm+1PPM×d,角度最大误差1″以供测量精度达到1/50000以上。
二、建筑物的平面控制网(轴线控制网)(一)、轴线控制网的建立及精度要求在场区平面控制网建立后,利用首级控制点建立轴线控制网,具体是以轴线为准向四面扩散。
其精度应满足表中的技术指标要求。
建筑物的定位放线是确定建筑物平面位置和开挖基础的关键环节。
施测中必须保证精度,杜绝错误,认真熟悉建筑图和结构图。
根据施工场地的实际情况考虑桩位的长期稳定的保留,对建筑物测设十字形主轴线,作为定位放线的依据。
定位和测量放线工程施工测量是整个工程施工的先导性工作和基础性工作。
在施工现场建立以项目总工为主的测量施工小组,其中主测人员由2名专业测量人员担当,负责整个建筑工程的定位放线、标高传递、变形观测等施工测量工作,建筑定位放线、标高传递、垂直度控制采用SET4000电脑型全站速测仪,竖向传递采用激光经纬仪,铅垂仪,针对本工程占地面积大的特点,在前置定位采用全站仪。
变形观测、找平采用自动安平水准仪。
(1)平面控制、高程控制1)施测前的准备工作在施工准备阶段,测量人员要严格熟悉图纸,掌握工程建设的规模、要求以及与周边建筑物、构筑物的关系,施工前认真查看和复核由规划单位移交的测量控制点点位、数据,一定要复测坐标及控制点高程,弄清各种关系。
在已有控制点的基础上,要根据设计和施工要求,结合现场具体情况,对标志不足、不稳定,被移动或测量精度不符合要求的按施工测量要求进行补测、加固、移设或重新测定,并制订严密的施工测量方案,确定坐标系统和高程基准,建立施工控制网。
2)建立施工控制网施工控制网是为工程的施工放样而建立的。
遵循“由整体到局部、由高级到低级、先控制后实施”的原则。
通常首先建立施工控制网,由施工控制网放样出建筑物的主轴线,再根据建筑物的几何关系,由主轴线放样出辅助轴线,最后放样出建筑物的细部位置。
采用这样的放样程序,能保证放样的建筑物各元素间的几何关系,保证整个工程和各建筑物的整体性。
按照规划单位提供的建筑红线图和测图控制网中新设置的基线桩、水准点以及重要标志的保护桩,进行三角控制网的复测,并补充加密施工所需要的各种标桩,建立满足施工要求的平面和高程施工测量控制网,并进行平差计算。
3)平面控制根据总体到局部的控制原则,同时根据业主提供的坐标点和施工现场的实际条件,采用角度交汇法和距离交汇法建立平面坐标控制网。
基础垫层浇筑完成后,根据现场平面坐标控制网,用经纬仪定出各轴线的位置。
基础工程完成后,根据场地平面控制网,校测建筑轴线的控制点,将建筑物轮廓和细部轴线精确的弹测到首层平面上,考虑到随着楼层增高地面控制网逐渐失去控制作用,在浇筑施工到底板时,在底板上根据主测轴线测定四个主要柱列纵横两方向轴线点,组成一矩形内控制,在控制点位置上各预埋一块-20*20*5钢板,待一层顶板砼浇筑完成后,弹轴线控制线时,在四块预埋件上弹出对应轴线定位控制线,并在预埋件上打出永久性的轴线控制点,在以上各层施工时,在每层楼板上与该轴线点相对应位置上预留出20*20的预留孔,如图c,在各层施工时,利用激光经纬仪通过预留孔将轴线控制点垂直传递投测到每层。
定位和测量放线施工方案(新、选)定位和测量放线施工方案在进行建筑施工前,需要进行定位和测量放线施工方案。
这是因为准确的定位和测量是建筑施工的基础。
在这一过程中,需要考虑建筑的位置、高度、面积等因素,以确定建筑的准确位置和规模。
测量基本要求测量是建筑施工中非常重要的一环。
在进行测量时,需要考虑一些基本要求。
首先,测量的精度必须达到一定的标准,以确保建筑的准确性。
其次,测量的方法和工具必须得到合理的选择和使用,以确保测量的准确性和可靠性。
最后,测量的过程必须得到合理的记录和处理,以便于后续的建筑施工。
平面控制网布设平面控制网是建筑施工中的重要组成部分。
在进行平面控制网布设时,需要考虑一些因素。
首先,需要确定平面控制网的布设范围和密度。
其次,需要选择合适的控制点,并进行准确的测量和标记。
最后,需要进行合理的记录和处理,以确保平面控制网的准确性和可靠性。
高程控制网布设高程控制网是建筑施工中的另一个重要组成部分。
在进行高程控制网布设时,需要考虑一些因素。
首先,需要确定高程控制网的布设范围和密度。
其次,需要选择合适的控制点,并进行准确的测量和标记。
最后,需要进行合理的记录和处理,以确保高程控制网的准确性和可靠性。
基础测量基础测量是建筑施工中的重要环节。
在进行基础测量时,需要考虑一些因素。
首先,需要进行基础的准确测量,以确保基础的准确性和可靠性。
其次,需要选择合适的测量方法和工具,并进行合理的记录和处理。
最后,需要进行基础的检查和验收,以确保基础的质量和稳定性。
主体结构测量主体结构测量是建筑施工中的另一个重要环节。
在进行主体结构测量时,需要考虑一些因素。
首先,需要进行主体结构的准确测量,以确保主体结构的准确性和可靠性。
其次,需要选择合适的测量方法和工具,并进行合理的记录和处理。
最后,需要进行主体结构的检查和验收,以确保主体结构的质量和稳定性。
定位和测量放线施工方案第一节:测量基本要求在进行定位和测量放线施工时,必须遵守严格的测量规范,并按照先整体后局部的工作程序进行操作。
工程定位和放线方法引言工程定位和放线是在建筑、土木工程等项目中非常重要的环节。
准确的工程定位和放线是保证项目质量和进度的基础,它涉及到测量技术、地理信息系统和工程测量等多个领域。
本文将介绍工程定位和放线的基本概念、常用方法和实施过程。
1. 工程定位工程定位是确定工程项目在地球上的准确位置和坐标的过程。
在工程建设前,准确定位是必要的,这涉及到地理坐标系、大地坐标系和平面坐标系等基础概念。
1.1 地理坐标系地理坐标系是以地球球心为原点,经度和纬度为坐标的一种坐标系。
地理坐标系能够确定地球上任意点的位置,以经度和纬度表示,具有全球通用性。
1.2 大地坐标系大地坐标系是基于地球椭球体形状的坐标系。
它考虑了地球的形状,通过椭球参数来描述地球的几何形状和坐标变换关系。
大地坐标系是地球测量和地图制图中常用的坐标系统。
1.3 平面坐标系平面坐标系是地球表面局部区域所采用的坐标系统,它采用平面坐标表示位置信息。
平面坐标系通常根据具体的工程要求和地理位置来选择,最常用的是UTM坐标系。
2. 放线方法放线是将设计方案中的图纸上的位置和尺寸精确标定到施工现场的过程。
放线基本原理是将设计图纸上的各种尺寸和角度按比例放大或缩小后,通过测绘仪器将这些尺寸和角度标定在实际施工现场上。
2.1 传统放线方法传统放线方法通常使用传统测量工具,如经纬仪、水平仪、测绳、测距仪等。
这些工具是通过测量实际物体的尺寸和角度,然后根据设计图纸上的比例关系进行测量,最后将测量结果标定在施工现场上。
2.2 全站仪放线方法全站仪是一种集测角、测距、测高、数据处理等功能于一体的高精度仪器。
全站仪放线方法利用全站仪的定位和测量功能,可以直接在现场进行角度、距离和高程的测量,大大提高了放线的精度和效率。
2.3 GPS放线方法GPS(全球定位系统)是一种卫星导航系统,通过接收卫星发射的信号来确定接收器的位置和速度。
GPS放线方法利用GPS技术进行放线定位,能够实现全球范围内的高精度定位。
施工放线大致可以分三个阶段:建筑物定位(放线)、基础施工(放线)和主体施工(放线)。
一、建筑物定位房屋建筑工程开工后的第一次放线,建筑物定位参加的人员是:城市规划部门(下属的测量队)及施工单位的测量人员,根据建筑规划定位图(总平面图)进行定位,最后在施工现场形成(至少)4个定位桩。
放线工具为“全站仪”或“比较高级的经纬仪”。
二、基础施工放线建筑物定位桩设定后,由施工单位的专业测量人员、施工现场负责人及监理共同对基础工程进行放线及测量复核(监理人员主要是旁站监督、验证),最后放出所有建筑物轴线的定位桩(根据建筑物大小也可轴线间隔放线),所有轴线定位桩是根据规划部门的定位桩(至少4个)及建筑物底层施工平面图进行放线的。
放线工具为“经纬仪”。
基础定位放线完成后,由施工现场的测量员及施工员依据定位的轴线放出基础的边线,进行基础开挖。
基础轴线定位桩在基础放线的同时须引到拟建建筑物周围的永久建筑物或固定物上,防止轴线定位桩破坏了,用来补救。
三、主体施工放线基础工程施工出正负零后,紧接着就是主体一层、二层...直至主体封顶的施工及放线工作。
根据轴线定位桩及外引的轴线基准线进行施工放线。
用经纬仪将轴线打到建筑物上,在建筑物的施工层面上弹出轴线,再根据轴线放出柱子、墙体等边线等,每层如此,直至主体封顶。
施工测量前置工作:(1)进场后首先对甲方提供施工定位图进行图上复核,并与业主办理控制点的交接手续,以确保设计图纸的正确。
其次,与甲方一道对现场的坐标点和水准点进行交接验收,发现误差过大时应与甲方或设计院共同商议处理方法,经确认后方可正式定位。
(2)现场建立控制坐标网和水准参照点。
水准参照点需由永久水准点引入,永久水准点设置在距建筑物附处稳定、可靠的土层内,水准点应采取保护措施,确保水准点不被破坏。
(3)工程定位后要经建设单位和规划部门验收合格后方可开始施工。
控制点或水准参照点做法示意图第一篇平面控制网的建立1.1场区控制网基础施工阶段地形变化大、地势错阶起伏,单位工程数量多,为实施有效测量控制,开工初在场区内设置由二~四个桩位形成的导线控制网(场区四周边及中间高处各布一点,保证通视即可),场区控制网是单位工程轴网设置的依据,它是建筑物平面控制的上一级控制。
