确认与验证管理规程新版GMP
- 格式:doc
- 大小:54.00 KB
- 文档页数:13

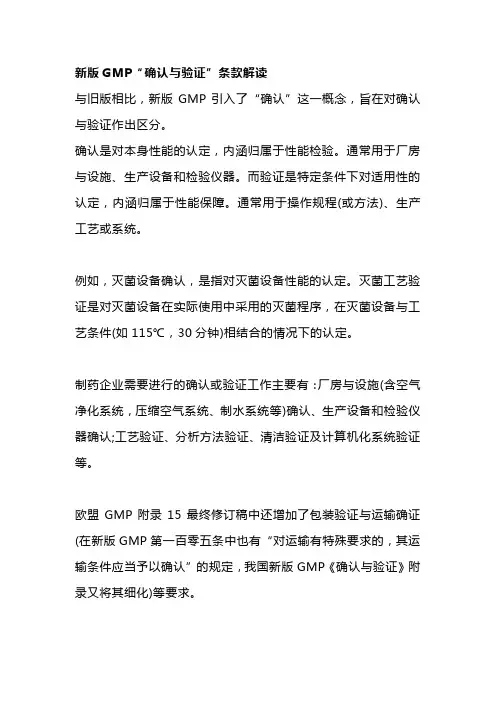

新版GMP“确认与验证”条款解读与旧版相比,新版GMP引入了“确认”这一概念,旨在对确认与验证作出区分。
确认是对本身性能的认定,内涵归属于性能检验。
通常用于厂房与设施、生产设备和检验仪器。
而验证是特定条件下对适用性的认定,内涵归属于性能保障。
通常用于操作规程(或方法)、生产工艺或系统。
例如,灭菌设备确认,是指对灭菌设备性能的认定。
灭菌工艺验证是对灭菌设备在实际使用中采用的灭菌程序,在灭菌设备与工艺条件(如115℃,30分钟)相结合的情况下的认定。
制药企业需要进行的确认或验证工作主要有:厂房与设施(含空气净化系统,压缩空气系统、制水系统等)确认、生产设备和检验仪器确认;工艺验证、分析方法验证、清洁验证及计算机化系统验证等。
欧盟GMP附录15最终修订稿中还增加了包装验证与运输确证(在新版GMP第一百零五条中也有“对运输有特殊要求的,其运输条件应当予以确认”的规定,我国新版GMP《确认与验证》附录又将其细化)等要求。
新版GMP要求药品生产企业首先要识别、确定需要做哪些确认与验证工作,以证明特定操作的关键要素能够得到有效控制,指出了确认和验证的范围和程度应根据风险评估的结果确定(见新版GMP第一百三十八条)。
新版GMP之所以提出了使用“风险评估”的方式来确定确认或验证的范围和程度,是因为确认或验证工作根本不可能不分轻重的“等同对待”,企业应基于对产品和工艺的理解,采用风险评估的方式,去识别欲确认或欲验证的关键项目及其关键控制点(风险点),着重抓住影响药品安全性、有效性和均一性的“关键要素”。
这样才有利于实现验证水平、经济性及风险可接受水平的平衡,使确定确认或验证工作更具科学性、针对性和实效性。
如果没有经过风险评估就开展确认与验证工作,企业既无法向药监部门证明所有的关键项目都在确认与验证工作中被涵盖,也无法证明所有的质量风险都得到了有效控制。
笔者认为,这里提到的“风险”主要是指有可能导致工艺参数(条件)不具有重现性和缺乏可靠性的风险;有可能导致产品性能不符合质量标准和缺乏稳定性的风险。

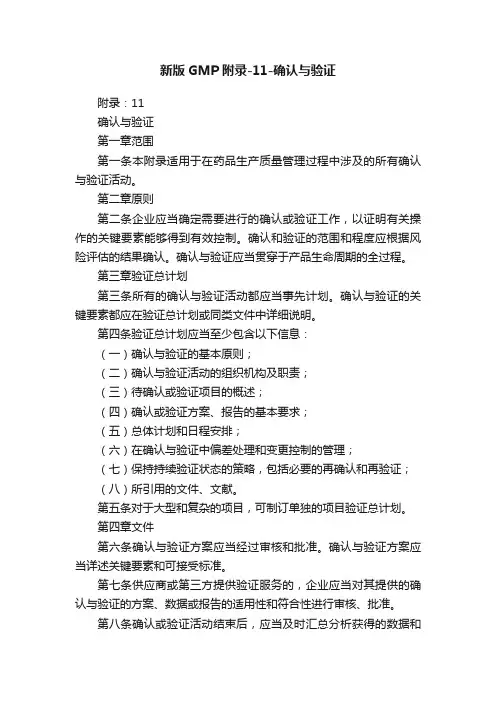

新版GMP附录-11-确认与验证附录:11确认与验证第一章范围第一条本附录适用于在药品生产质量管理过程中涉及的所有确认与验证活动。
第二章原则第二条企业应当确定需要进行的确认或验证工作,以证明有关操作的关键要素能够得到有效控制。
确认和验证的范围和程度应根据风险评估的结果确认。
确认与验证应当贯穿于产品生命周期的全过程。
第三章验证总计划第三条所有的确认与验证活动都应当事先计划。
确认与验证的关键要素都应在验证总计划或同类文件中详细说明。
第四条验证总计划应当至少包含以下信息:(一)确认与验证的基本原则;(二)确认与验证活动的组织机构及职责;(三)待确认或验证项目的概述;(四)确认或验证方案、报告的基本要求;(五)总体计划和日程安排;(六)在确认与验证中偏差处理和变更控制的管理;(七)保持持续验证状态的策略,包括必要的再确认和再验证;(八)所引用的文件、文献。
第五条对于大型和复杂的项目,可制订单独的项目验证总计划。
第四章文件第六条确认与验证方案应当经过审核和批准。
确认与验证方案应当详述关键要素和可接受标准。
第七条供应商或第三方提供验证服务的,企业应当对其提供的确认与验证的方案、数据或报告的适用性和符合性进行审核、批准。
第八条确认或验证活动结束后,应当及时汇总分析获得的数据和结果,撰写确认或验证报告。
企业应当在报告中对确认与验证过程中出现的偏差进行评估,必要时进行彻底调查,并采取相应的纠正措施和预防措施;变更已批准的确认与验证方案,应当进行评估并采取相应的控制措施。
确认或验证报告应当经过书面审核、批准。
第九条当确认或验证分阶段进行时,只有当上一阶段的确认或验证报告得到批准,或者确认或验证活动符合预定目标并经批准后,方可进行下一阶段的确认或验证活动。
上一阶段的确认或验证活动中不能满足某项预先设定标准或偏差处理未完成,经评估对下一阶段的确认或验证活动无重大影响,企业可对上一阶段的确认或验证活动进行有条件的批准。
第十条当验证结果不符合预先设定的可接受标准时,应当进行记录并分析原因。
文件目录:一、目的 (2)二、范围 (2)三、责任 (2)四、程序 (2)五、附件 (10)六、相关文件及记录 (13)七、附录 (14)八、变更原因及记载 (14)分发清单:质量保证部、质量控制实验室、生产部、工艺技术部、设备部、各生产车间受控状态:■是□否一、目的1、有序有效的开展确认与验证工作2、规范验证活动的实施3、指导验证文件的编写4、规范验证活动中各部门的职责二、范围本程序适用于本公司所有确认与验证工作的组织与管理和执行。
三、责任验证委员会负责公司验证工作的总体策划与协调,为验证提供足够的资源,审批验证方案和报告,发放验证证书验证小组负责起草相关验证方案,实施验证活动,完成验证报告四、程序1、定义:1.1确认:有文件证明厂房设施、设备能正确运行并可达到预期结果的一系列活动。
1.2验证:有文件证明任何操作规程、生产工艺或系统能达到预期效果的一系列活动。
1.3验证方案:一个阐述如何进行验证并确定验证合格标准的书面计划,包括验证项目、起草人、审核人、批准人、目的、范围、职责、验证合格标准、实施过程、取样计划、偏差和处理以及再验证周期和相关附件。
1.4验证报告:对验证方案及完成验证试验的结果、漏项及发生的偏差等进行回顾、审核并作出评估的文件。
包括起草、审核、批准、目的、范围、职责、实施情况、各项目验证数据结果、数据分析、偏差分析处理、结论、建议与评价以及再验证周期和各相关记录、附表等。
2、验证类型:2.1公用系统验证(含厂房设施、净化空调、压缩空气和工艺用水等系统)2.2设备验证(主要包括与药品生产质量相关的设备)2.3分析方法验证(各类分析方法和检验仪器确认等)2.4生产工艺验证(新的工艺及其变更、主要原辅材料的变更)2.5清洁验证(各类直接与药品生产质量相关的设备,容器等的清洁)3、验证分类以及适用条件:3.1前验证:系指一项工艺、一个过程、一个系统、一台设备或一种物料在正式投入使用前,按照设定的验证方案所进行的验证。

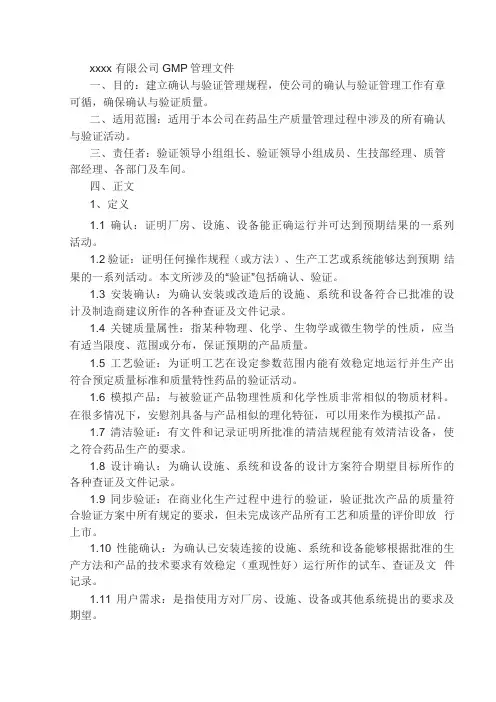

xxxx 有限公司GMP管理文件一、目的:建立确认与验证管理规程,使公司的确认与验证管理工作有章可循,确保确认与验证质量。
二、适用范围:适用于本公司在药品生产质量管理过程中涉及的所有确认与验证活动。
三、责任者:验证领导小组组长、验证领导小组成员、生技部经理、质管部经理、各部门及车间。
四、正文1、定义1.1确认:证明厂房、设施、设备能正确运行并可达到预期结果的一系列活动。
1.2验证:证明任何操作规程(或方法)、生产工艺或系统能够达到预期结果的一系列活动。
本文所涉及的“验证”包括确认、验证。
1.3安装确认:为确认安装或改造后的设施、系统和设备符合已批准的设计及制造商建议所作的各种查证及文件记录。
1.4关键质量属性:指某种物理、化学、生物学或微生物学的性质,应当有适当限度、范围或分布,保证预期的产品质量。
1.5工艺验证:为证明工艺在设定参数范围内能有效稳定地运行并生产出符合预定质量标准和质量特性药品的验证活动。
1.6模拟产品:与被验证产品物理性质和化学性质非常相似的物质材料。
在很多情况下,安慰剂具备与产品相似的理化特征,可以用来作为模拟产品。
1.7清洁验证:有文件和记录证明所批准的清洁规程能有效清洁设备,使之符合药品生产的要求。
1.8设计确认:为确认设施、系统和设备的设计方案符合期望目标所作的各种查证及文件记录。
1.9同步验证:在商业化生产过程中进行的验证,验证批次产品的质量符合验证方案中所有规定的要求,但未完成该产品所有工艺和质量的评价即放行上市。
1.10性能确认:为确认已安装连接的设施、系统和设备能够根据批准的生产方法和产品的技术要求有效稳定(重现性好)运行所作的试车、查证及文件记录。
1.11用户需求:是指使用方对厂房、设施、设备或其他系统提出的要求及期望。
1.12运行确认:为确认已安装或改造后的设施、系统和设备能在预期的范围内正常运行而作的试车、查证及文件记录。
1.13最差条件:在标准操作规程范围内(或超出),由工艺参数的上、下限和相关因素组成的一个或一系列条件。

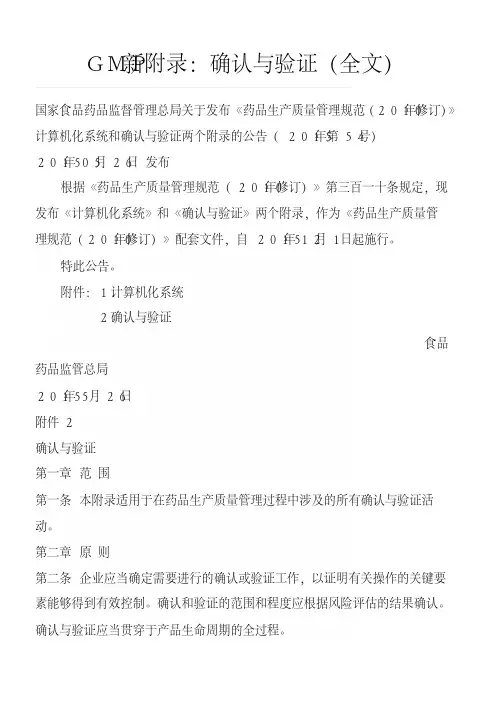

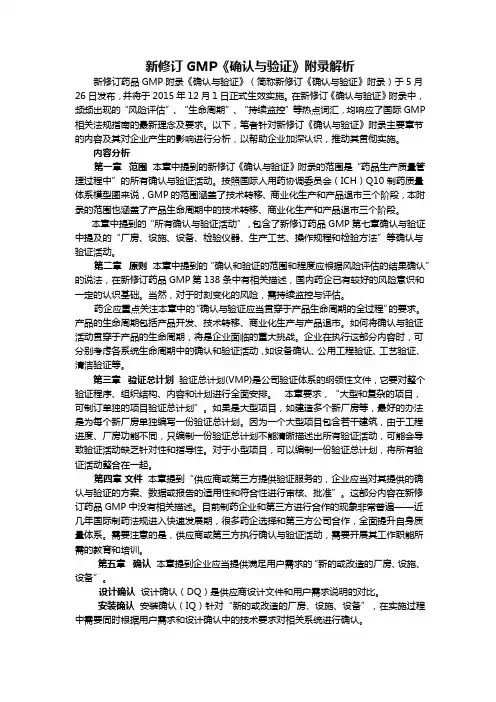

新修订GMP《确认与验证》附录解析新修订药品GMP附录《确认与验证》(简称新修订《确认与验证》附录)于5月26日发布,并将于2015年12月1日正式生效实施。
在新修订《确认与验证》附录中,频频出现的“风险评估”、“生命周期”、“持续监控”等热点词汇,均响应了国际GMP 相关法规指南的最新理念及要求。
以下,笔者针对新修订《确认与验证》附录主要章节的内容及其对企业产生的影响进行分析,以帮助企业加深认识,推动其贯彻实施。
内容分析第一章范围本章中提到的新修订《确认与验证》附录的范围是“药品生产质量管理过程中”的所有确认与验证活动。
按照国际人用药协调委员会(ICH)Q10 制药质量体系模型图来说,GMP的范围涵盖了技术转移、商业化生产和产品退市三个阶段,本附录的范围也涵盖了产品生命周期中的技术转移、商业化生产和产品退市三个阶段。
本章中提到的“所有确认与验证活动”,包含了新修订药品GMP第七章确认与验证中提及的“厂房、设施、设备、检验仪器、生产工艺、操作规程和检验方法”等确认与验证活动。
第二章原则本章中提到的“确认和验证的范围和程度应根据风险评估的结果确认”的说法,在新修订药品GMP第138条中有相关描述,国内药企已有较好的风险意识和一定的认识基础。
当然,对于时刻变化的风险,需持续监控与评估。
药企应重点关注本章中的“确认与验证应当贯穿于产品生命周期的全过程”的要求。
产品的生命周期包括产品开发、技术转移、商业化生产与产品退市。
如何将确认与验证活动贯穿于产品的生命周期,将是企业面临的重大挑战。
企业在执行这部分内容时,可分别考虑各系统生命周期中的确认和验证活动,如设备确认、公用工程验证、工艺验证、清洁验证等。
第三章验证总计划验证总计划(VMP)是公司验证体系的纲领性文件,它要对整个验证程序、组织结构、内容和计划进行全面安排。
本章要求,“大型和复杂的项目,可制订单独的项目验证总计划”。
如果是大型项目,如建造多个新厂房等,最好的办法是为每个新厂房单独编写一份验证总计划。
确认与验证管理规程新版GMP一、目的1、有序有效的开展确认与验证工作2、规范验证活动的实施3、指导验证文件的编写4、规范验证活动中各部门的职责二、范围二、范围:本程序适用于本公司所有确认与验证工作的组织与管理和执行。
三、责任验证委员会负责公司验证工作的总体策划与协调,为验证提供足够的资源,审批验证方案和报告,发放验证证书验证小组负责起草相关验证方案,实施验证活动,完成验证报告四、程序1、定义:1.1确认:有文件证明厂房设施、设备能正确运行并可达到预期结果的一系列活动。
1.2验证:有文件证明任何操作规程、生产工艺或系统能达到预期效果的一系列活动。
1.3验证方案:一个阐述如何进行验证并确定验证合格标准的书面计划,包括验证项目、起草人、审核人、批准人、目的、范围、职责、验证合格标准、实施过程、取样计划、偏差和处理以及再验证周期和相关附件。
1.4验证报告:对验证方案及完成验证试验的结果、漏项及发生的偏差等进行回顾、审核并作出评估的文件。
包括起草、审核、批准、目的、范围、职责、实施情况、各项目验证数据结果、数据分析、偏差分析处理、结论、建议与评价以及再验证周期和各相关记录、附表等。
2、验证类型:2.1公用系统验证(含厂房设施、净化空调、压缩空气和工艺用水等系统)2.2设备验证(主要包括与药品生产质量相关的设备)2.3分析方法验证(各类分析方法和检验仪器确认等)2.4生产工艺验证(新的工艺及其变更、主要原辅材料的变更)2.5清洁验证(各类直接与药品生产质量相关的设备,容器等的清洁)3、验证分类以及适用条件:3.1前验证:系指一项工艺、一个过程、一个系统、一台设备或一种物料在正式投入使用前,按照设定的验证方案所进行的验证。
主要适用于新产品的投产,新厂房与设施、新系统的投入使用,新方法、新工艺、新技术的引用,新质量标准、新检验方法的使用。
3.2 同步验证:指生产中在某项工艺运行的同时所进行的验证,并从工艺实际运行过程中获取数据,以证明某项工艺达到预定要求的活动。
新版GMP条款:第一百四十九条应当根据验证的结果确认工艺规程和操作规程。
问题:该条款是否混淆了确认和验证的定义?新版中的确认和验证定义是否科学?讨论:1、根据新版术语释义,确认证明厂房、设施、设备能正确运行并可达到预期结果的一系列活动。
验证是证明任何操作规程(或方法)、生产工艺或系统能够达到预期结果的一系列活动。
所以该条款将两者混为一谈,增加了大家对条款的误解。
正解是根据验证的结果确定是否批准工艺规程和操作规程。
验证只是证明工艺规程和操作规程的可靠性和重现性,而不是确认工艺参数。
2、条款对两者的定义欠妥,只是规定了对象的不同,而对其目的却表述的一模一样,都是证明达到预期结果。
两者的区别恰恰就在目的上。
确认是已经有了明确的要求或者标准,确认结果是证明对象与设计要求或标准的符合性,验证是已经有了明确的目的(确保产品质量),验证结果是证明对象(过程)的可靠性和重现性。
一.不同的定义ISO9000-2000 3.8.5 验证(verification)通过提供客观证据对规定要求已得满足的认定注1:”已验证”一词用于表示相应的状态.注2:认定可包括下述活动,如:--变换方法进行计算;--将新设计规范与已证实的类似设计规范进行比较;--进行试验和演示;--文件发布前的评审.ISO9000-2000 3.8.6 确认(validation)通过提供客观证据对特定的预期用途或应用要求已得到满足的认定.注1:”已确认”表示相应的状态.注2:确认所使用的条件可以是实际的或是模拟的.用这不同的定义来解释以下几个实例:洁净厂房的洁净度是否达到十万级,是需要验证的,可以用测试的方法来验证.但洁净度十万级的环境是否能满足生产的需要,是要通过对生产过程进行确认的.厂房熏蒸是个过程,应该用多少时间,用多少剂量可以达到预期目的,对这过程需要确认,而每次的熏蒸应该验证是否是用了这些时间和剂量.产品设计后,各技术指标是否达到(标准的)要求,要进行设计验证,一般用检测的方法,如心电监护仪的”频率响应”,超声诊断仪的”分辨率”,输液器的”连接牢固度”等等.但”频率响应”能否满足临床监护的需要/”分辨率”能否满足临床诊断的需要”连接牢固度”能否满足临床使用的需要是需要通过设计的确认来证实,二.长期混淆的原因这二个定义显然是有区别的,在我们医药行业内,引入国外的GMP管理经验,但在翻译时,并没有仔细推敲,所以把validation 翻译成了”验证”,包括许多资料也是这样翻译的,如Validation of Aseptic Pharmaceutical Processes 翻译为”无菌制药工艺的验证”([美]弗里德里克.卡利登编上海医药行业协会译).这样长期以来对这二个不同的定义混淆在一起,在执行GMP中也有模糊的理解.ISO9000对这二个概念进行了不同的定义,所以GB/T19000很准确地翻译成我们现在所用的验证和确认,包括YY/T0287 所用到的这二个定义.如”设计的验证”和”设计的确认”,如”当生产和服务提供过程的输出不能有后续的监视和测量加以验证时,组织应对任何这样的过程实施确认”,都区别了这二个概念.三.在概念混淆下的现状由于概念的混淆不清,目前有些应该确认的过程用验证所替代了,如果这样,质量保证的水平大为降低.案例:制水(工艺用水)是个过程,这过程的结果是水达到预期的要求(如纯水/注射用水),是否能够达到要求,可以用检测的方法来验证,但生产中用检测的方法是不可能的,如某个技术要求的检测(试验)需要较长的周期(无菌检测需要14天),所以这样的制水过程是个特殊的过程,需要对这过程进行确认,这确认应该通过客观证据证明这个制水过程能够在相当长的时间持续地制备出符合要求的水,这确认过程包括了设备的安装验证(IQ)/制水系统的运行验证(OQ)和制水结果的性能验证(PQ)[Qualification直译是”资格”,这里译为验证更准确],其中的”PQ”是可以用检验的方法来验证的.这样经过确认,这系统运行的结果认为是能够满足要求的不需要再经过检验而投入生产.但目前很多的企业,把这过程用验证来来取代了确认,往往只检验了某次制水过程的结果.这保证水平有局限.这样的案例很多,如无菌医疗器械包装的确认等等.二.三.GMP认证,是指由省食品药品监督管理局组织GMP评审专家对企业人员、培训、厂房设施、生产环境、卫生状况、物料管理、生产管理、质量管理、销售管理等企业涉及的所有环节进行检查,评定是否达到规范要求的过程。
一、目的1、有序有效的开展确认与验证工作2、规范验证活动的实施3、指导验证文件的编写4、规范验证活动中各部门的职责二、范围二、范围:本程序适用于本公司所有确认与验证工作的组织与管理和执行。
三、责任验证委员会负责公司验证工作的总体策划与协调,为验证提供足够的资源,审批验证方案和报告,发放验证证书验证小组负责起草相关验证方案,实施验证活动,完成验证报告四、程序1、定义:1.1确认:有文件证明厂房设施、设备能正确运行并可达到预期结果的一系列活动。
1.2验证:有文件证明任何操作规程、生产工艺或系统能达到预期效果的一系列活动。
1.3验证方案:一个阐述如何进行验证并确定验证合格标准的书面计划,包括验证项目、起草人、审核人、批准人、目的、范围、职责、验证合格标准、实施过程、取样计划、偏差和处理以及再验证周期和相关附件。
1.4验证报告:对验证方案及完成验证试验的结果、漏项及发生的偏差等进行回顾、审核并作出评估的文件。
包括起草、审核、批准、目的、范围、职责、实施情况、各项目验证数据结果、数据分析、偏差分析处理、结论、建议与评价以及再验证周期和各相关记录、附表等。
2、验证类型:2.1公用系统验证(含厂房设施、净化空调、压缩空气和工艺用水等系统)2.2设备验证(主要包括与药品生产质量相关的设备)2.3分析方法验证(各类分析方法和检验仪器确认等)2.4生产工艺验证(新的工艺及其变更、主要原辅材料的变更)2.5清洁验证(各类直接与药品生产质量相关的设备,容器等的清洁)3、验证分类以及适用条件:3.1前验证:系指一项工艺、一个过程、一个系统、一台设备或一种物料在正式投入使用前,按照设定的验证方案所进行的验证。
主要适用于新产品的投产,新厂房与设施、新系统的投入使用,新方法、新工艺、新技术的引用,新质量标准、新检验方法的使用。
3.2 同步验证:指生产中在某项工艺运行的同时所进行的验证,并从工艺实际运行过程中获取数据,以证明某项工艺达到预定要求的活动。
在对所验证的产品或工艺已有比较成熟的经验与把握,并已设计了完善的取样计划,对生产工艺条件能充分地监控,检验方法经过验证的情况下,可采用同步验证的方式。
主要适用于非无菌工艺的验证。
3.3 回顾性验证:指以历史数据的统计分析为基础的旨在证实正式生产工艺适用性的验证。
当某一生产工艺有较长的稳定生产历史,通过监控已积累了充分的历史数据时,可采用回顾性验证的方式,通过对丰富的历史数据的回顾分析找出工艺控制处于受控状态,达到设定标准的文件依据。
回顾性验证的必要条件是至少连续生产的20批数据,且批数越多越好,不足20批次时,应有充分理由说明对已有的历史数据的回顾分析,可以看出控制状况的全貌。
批生产记录,批包装记录、检验记录和现场监控记录应符合GMP的要求,记录完整,可以用数值表示,并可用于统计分析。
确保工艺条件、检验方法、质量标准均没有变更,有关工艺变量始终处于受控状态,主要适用于生产工艺验证,质量控制系统验证,设备、设施、系统运行状态的验证,消毒剂有效性的验证。
3.4 再验证:系指一项工艺、一个过程、一个系统、一台设备或一种物料经过验证并在使用一个阶段以后进行的,旨在证实“已验证状态”没有发生飘移而进行的验证。
再验证适用于厂房,设备,工艺,产品,清洁方法,水系统和空气净化系统的再验证。
包括:强制性验证/再校验,改变性再验证和定期再验证。
4、验证职能机构组成:4.1验证委员会公司设验证委员会,由质量负责人任验证委员会主任,委员由生产部部长、质量部部长、工艺技术部部长、质量控制实验室主管、设备部部长、物料部部长等与药品生产相关的管理人员组成。
主要负责验证的总体策划与协调、验证计划、验证方案及验证报告的审核、批准,并为验证提供足够的资源,发放验证证书。
4.2验证小组4.2.1按具体的验证项目成立验证小组,各个验证小组设组长一名,验证小组的成员来自与验证相关的部门人员,不同的验证小组负责不同的验证项目。
4.2.2.验证小组负责承担具体验证项目的实施工作,包括验证方案的起草、验证的实施、对验证中所出现的偏差进行调查、验证报告的编写等工作。
4.2.3验证小组组长负责起草或指定人员起草验证方案,全面负责验证项目的实施工作,协调解决验证工作中存在的问题,完成验证报告。
5、验证文件:5.1验证总计划5.1.1验证总计划(验证规划)是指导企业验证的纲领性文件,直接决定企业质量管理的总体水平。
现行版药品生产质量管理规范是企业制定验证总计划的依据,也是制定验证总计划的最低标准,应结合公司的特点,参照先进地区发达国家的GMP,制定本公司的验证总计划。
5.1.2 每年年底由验证管理员负责起草第二年的企业验证总计划,交由验证委员会审批后,并由验证管理员按验证总计划组织协调验证活动的具体实施。
5.1.3验证总计划的内容5.1.3.1计划的起草与审核批准5.1.3.2简介对本企业的概述5.1.3.3验证的合格标准即GMP和其他药监法规的要求,以及企业产品及工艺特殊要求5.1.3.4组织机构及其职责验证组织机构部门和人员及其职责5.1.3.5验证的原则要求对IQ、OQ、PQ等一般验证活动的概述,验证文件的管理、偏差及漏项的处理原则等5.1.3.6验证范围结合图文对企业的各个需验证的系统及相关验证项目作出的原则性说明5.1.3.7相关文件列出验证活动所涉及的相关管理及操作规程等5.1.3.8验证进度计划5.2验证计划5.2.1验证计划是公司关于各个系统验证工作的总体安排和部署,各项目验证工作应在规定的时间内完成。
5.2.2公司的验证总计划是制定验证计划的依据,首次和再次验证都必须根据验证总计划的要求进行,公司验证组按照质量控制实验室,原料车间,冻干车间和固体车间分别编制验证计划。
其具体文件2106·0001-00《验证计划》。
5.2.3验证计划的内容5.2.3.1计划的起草与批准5.2.3.2验证项目5.2.3.3验证方案报告起草部门5.2.3.4验证范围5.2.3.5验证进度计划5.3验证方案5.3.1验证方案是实施验证的工作的指导性文件,也是重要的技术标准,实施验证活动之前,必须制定好相应的验证方案,并且通过验证委员会的审批。
5.3.2验证工作必须严格按既定的、批准的验证方案进行,如出现需要修订的情况时,必须经过审批后方可实施。
其具体文件2106·0002-00《验证方案修改申请及批准书》。
5.3.3对于验证活动后一步骤要建立在前一阶段确认与验证得基础上的情况,必须在验证方案中说明,并且严格执行。
5.3.4验证方案的内容应至少包括以下方面:5.3.4.1验证方案的起草和审批5.3.4.2简介5.3.4.3验证目的5.3.4.4验证范围和实施时间5.3.4.5验证小组及职责5.3.4.6验证项目5.3.4.7验证实施步骤和方法5.3.4.8验证合格标准5.3.4.9漏项与偏差表5.3.4.10附录5.3.4.11规定再验证时间5.4 验证原始记录5.4.1验证按预先制订并批准的方案实施,验证的记录应及时、清晰并有适当的说明。
5.4.2验证过程未预计的问题、偏差,漏项,均应作为原始记录在记录中详细说明。
原始记录中还应包括设备的自动记录,在实施验证的人员在记录上做必要说明和签名与日期后作为原始记录。
5.4.3所有原始记录附在验证报告后中。
5.5 验证报告5.5.1某一系统所有验证活动完成后,应同时完成相应的验证报告,并进行总结5.5.2验证报告的内容应至少包括:5.5.2.1验证报告的起草与审批5.5.2.2验证目的5.5.2.3验证范围5.5.2.4人员和职责5.5.2.5系统简述5.5.2.6验证合格标准5.5.2.8验证实施结果5.5.2.9验证中的偏差及分析处理措施5.5.2.10验证的结论和再验证时间5.6验证总结报告5.6.1在整个年度验证计划全部结束后,由验证管理员统计年度验证实施情况,其具体文件2206·0001-00《验证台账》。
企业质量负责人应对年度验证进行总结,对各验证结果作出评价,说明验证完成的情况、主要偏差、所采取的措施及综合评估意见。
5.6.2验证总结报告的内容5.6.2.1简介5.6.2.2年度验证计划实施情况5.6.2.3年度验证计划实施结果5.6.2.4各验证报告要点5.6.2.5评价与建议5.7验证证书5.7.1验证报告经验证委员会批准后,由质量负责人签发验证证书。
5.7.2验证证书的内容5.7.2.1验证项目名称5.7.2.3验证报告编号5.7.2.4结论--已按验证方案完成该项目的验证工作,各项验证结果符合预期标准要求,经验证委员会审核,批准投入使用。
5.7.2.5有效期5.7.2.6签发人及日期5.7.2.7备注6、验证的组织与实施:6.1提出验证工作计划6.1.1质量部负责公司日常的验证管理工作,首次验证前必须由质量部根据验证总计划的要求,以确定待验证的对象(验证项目)、验证范围、时间进度及验证小组编制验证计划,报验证委员会审核批准。
6.1.2首次项目验证结束后,以后进行的再验证项目,质量部应每年年末前根据验证总计划中的定期再验证要求,编制第二年验证计划,提交验证委员会审核批准。
6.1.3验证计划是公司对全年验证工作的总体安排,获批准后,由质量部分发到相关验证小组,无特殊原因,验证小组应在验证计划规定的时间内完成验证工作。
如有特殊原因没有在规定时间内进行的验证工作,需重新制定验证计划报验证委员会审批后再进行。
6.2验证小组组成6.2.1要根据验证工作的要求,公司将验证分为公用系统、设备、工艺、清洁、分析方法五个类型。
其中设备部负责公用系统和设备验证(设备验证组),生产部负责工艺和清洁验证(生产验证组),质量部负责分析方法的验证(检验验证组)。
6.2.2验证小组组长确定验证小组成员,成员由具有一定理论基础和实践经验的人员组成,兼职专业的互补性。
由小组成员共同制定验证方案并组织实施。
6.3验证方案的设计6.3.1根据公司的验证计划,由验证组提出组织验证工作。
6.3.2 相关验证方案在计划实施验证活动一周前完成并交由相关人员审核。
6.3.3验证方案中,验证内容项下各验证试验项目应设计拟好记录的测试项目、合格标准、测试空白记录。
6.3.4对于有“前后”逻辑关系的验证,在验证方案中,应设计“前阶段”验证结果的分析合格,否则不得进入下一阶段的验证工作。
6.4审批验证方案6.4.1方案由验证活动相关参与部门人员进行审核,最后由质量负责人批准。
6.4.2审核应对验证方案中的验证项目、验证标准、验证仪器,取样和检验方法,验证的可行性进行重点审核。
并对验证中可能遇到的问题采取相应措施。
6.4.3验证方案审核合格并签名批准后,转到验证小组,对方案进行培训后实施。
