(完整版)、施工现场平面布置和临时设施、临时道路布置
- 格式:doc
- 大小:24.30 KB
- 文档页数:5

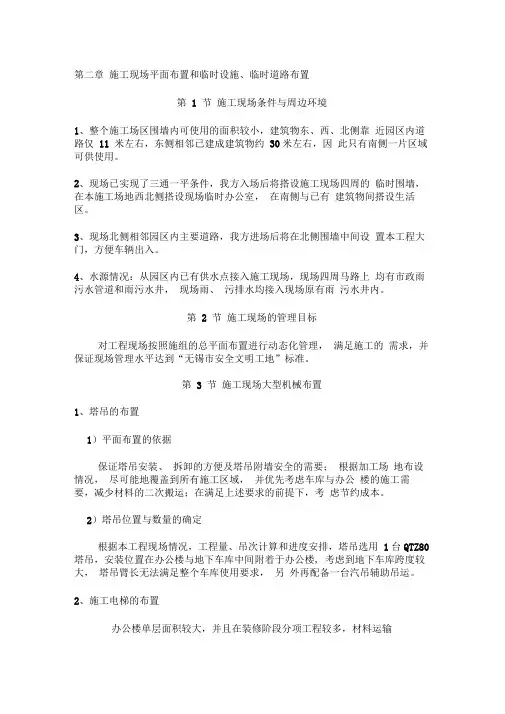

第二章施工现场平面布置和临时设施、临时道路布置第 1 节施工现场条件与周边环境1、整个施工场区围墙内可使用的面积较小,建筑物东、西、北侧靠近园区内道路仅11 米左右,东侧相邻已建成建筑物约30米左右,因此只有南侧一片区域可供使用。
2、现场已实现了三通一平条件,我方入场后将搭设施工现场四周的临时围墙,在本施工场地西北侧搭设现场临时办公室,在南侧与已有建筑物间搭设生活区。
3、现场北侧相邻园区内主要道路,我方进场后将在北侧围墙中间设置本工程大门,方便车辆出入。
4、水源情况:从园区内已有供水点接入施工现场,现场四周马路上均有市政雨污水管道和雨污水井,现场雨、污排水均接入现场原有雨污水井内。
第2 节施工现场的管理目标对工程现场按照施组的总平面布置进行动态化管理,满足施工的需求,并保证现场管理水平达到“无锡市安全文明工地”标准。
第 3 节施工现场大型机械布置1、塔吊的布置1)平面布置的依据保证塔吊安装、拆卸的方便及塔吊附墙安全的需要;根据加工场地布设情况,尽可能地覆盖到所有施工区域,并优先考虑车库与办公楼的施工需要,减少材料的二次搬运;在满足上述要求的前提下,考虑节约成本。
2)塔吊位置与数量的确定根据本工程现场情况,工程量、吊次计算和进度安排,塔吊选用1台QTZ80塔吊,安装位置在办公楼与地下车库中间附着于办公楼, 考虑到地下车库跨度较大,塔吊臂长无法满足整个车库使用要求,另外再配备一台汽吊辅助吊运。
2、施工电梯的布置办公楼单层面积较大,并且在装修阶段分项工程较多,材料运输量大,我单位拟在办公楼南北两侧各安装一台施工电梯,以满足材料顺利运输。
第 4 节施工场区的划分与安排1 、基础及地下结构施工阶段的场区划分与安排1 )本阶段施工任务,是基础和地下室结构的钢筋、钢结构、模板、砼施工,以及塔吊安装、降水、底板防水等内容;2)先将基坑以外的场地进行平整,硬化处理,修筑场区内主要施工道路,主路宽5.0m,浇注150厚C25砼,路侧修排水沟、集水井;材料堆放场地做法为100 厚C15 砼;3)逐一安设办公室(包括项目办公室、会议室、施工队用房)、分包办公室、木工加工棚及材料堆放场地、现场施工用库房、砼标养室,满足地下结构施工的需要。
施工现场平面布置和临时设施、临时道路布置施工现场平面布置和临时设施、临时道路布置根据本工程场地特点及建筑物结构形式,为充分利用资源,有利施工,对施工平面作如下布置:1、场地硬化为了保持施工现场的整洁,做好晴天无灰尘,雨天无泥泞,需对施工现场进行硬地化。
因本工程的面积较大,场地全部硬地化很不经济,也是不必要的,所以只对临时施工道路、材料堆场、材料加工场所等进行场地硬地化即可。
硬地化前基层均应碾压密实,浇筑100mm 厚C20砼。
2、生产区、生活区及现场办公区生产区沿建筑物周遍布置,内有钢筋加工场、材料堆场、周转材料堆场、水泥库等。
办公区及生活区在附近租住。
四、砼生产与供应本工程全部采用商品砼。
3、施工临时给排水工地施工水源已接入施工现场,由水源点引水管至生产区和办公区,沿着围墙周围布设给水管网。
为维护市容环境卫生,防止地表和地下水不受污染,工地排水实行雨水、污水分流制度,临时排水进行有组织排水。
根据现场临设布置,沿工地内侧设置一排水沟,沟宽300mm,最浅处150mm,按1%找坡;工地加工场、堆放场、搅拌站场地周边设置250×250mm的排水沟,按1%找坡,该部分的水按污水排放;办所有雨水、污水在排入市政管道前均应先经沉淀池沉淀处理后才能排放。
排放的污水,应符合国家规定的《污水排入城市下水道水质标准》和《污水综合排放标准》。
二、施工现场的场容、场貌管理措施为了减少各种材料的运距,避免无效劳动,有效地组织现场的平面及立体交叉作业,最大限度利用空间,确保做到文明施工,施工平面管理工作设有专人负责,划片包干管理,未经工地负责人同意,任何人不得任意改变。
1. 设立现场领导小组。
现场领导小组是现场施工生产的指挥中心,办公室内挂有施工总平面图、工程进度横道图,安全、质量、文明施工检查评比曲线图、天气情况、统计表、水电情况统计表及质量控制图等。
做到现场施工有条不紊,高质量、高速度、高效率地运转。
2. 现场所有施工道路均应做好路基,加强对排水沟的管理,保持水沟的畅通。
施⼯现场平⾯布置和临时设施、临时道路布置本章⽬录(2)2. 施⼯现场平⾯布置和临时设施、临时道路布置 (3)2.1施⼯平⾯布置、临时设施布置 (3)2.1.1布置原则 (3)2.1.2临时设施及施⼯平⾯布置 (3)2.1.2.1临时设施⾯布置 (3)2.1.2.2⽣产设施 (4)2.1.2.3办公设施 (5)2.1.3⽣活设施 (6)2.1.4其他配套设施 (7)2.1.5施⼯⽣产区布置 (7)2.1.5.1施⼯围挡 (7)2.1.5.2进出⼝⼤门布置 (8)2.1.5.3洗车设施 (8)2.1.5.4钢筋加⼯场布置 (8)2.1.5.5排⽔、排污 (8)2.1.5.6泥浆箱布置 (9)2.1.5.7场地硬化 (9)2.1.5.8其它临时设施 (9)2.1.6施⼯⽤⽔和施⼯⽤电 (10)2.1.6.1临时供⽔ (10)2.1.6.2临时供电 (10)2.1.7施⼯平⾯布置、临时设施及临时道路布置图 (11)2.2施⼯现场临时道路布置 (11)2.3施⼯现场围挡规范化施⼯及保障措施 (12)2.3.1施⼯现场围挡施⼯⽅案 (13)2.3.2施⼯现场围挡规范化施⼯注意事项 (13)2.3.3⼯地围挡规范化施⼯保障措施 (13)2.4施⼯现场管理 (14)2.4.1管理原则 (14)2.4.2平⾯管理体系 (14)2.4.3管理计划的制定 (14)2.4.4管理计划的实施 (14)2.4.5环境卫⽣管理 (15)2.4.6⽂明及环境保护施⼯管理 (15)2.4.7交通管理 (15)2.5施⼯总平⾯图 (16)2.6临时⽤地表 (19)2.施⼯现场平⾯布置和临时设施、临时道路布置2.1施⼯平⾯布置、临时设施布置2.1.1布置原则1)、施⼯场地作为施⼯组织的重要资源,必须严格按照招标⽂件和设计图纸提供的施⼯条件,因地制宜进⾏规划安排,做到合理可⾏。
2)、根据总体施⼯安排,充分利⽤规划⽤地,施⼯临时⽤地以满⾜施⼯⽣产和现场管理办公为主,尽量少占⽤农⽥、绿地,积极主动为业主分忧,减少业主的社会协调⼯作量。
(2)施工现场平面布置和临时设施、临时道路布置
一、总则
根据施工场区实际情况,在总平面布置时,充分考虑以下因素:1.充分利用施工空地、避开拟筑物、构筑物,减少二次性临建费用;
2.总平面布置必须实用、方便、快捷;
3.预制构件和材料堆放便于吊装、运输。
二、现场临时设施和道路布置
为减少重复施工,并结合本工程特点考虑,施工道路拟沿本工程道路或道路基础设置,临时设施拟设于平坦的绿化地带,土建、安装基本完成后拆除现场临时设施,铺平草皮,并提前在场外租赁房屋方便后期管理。
三、临电、临水布置
根据业主提供的现场内的供水管、排水口、供电电源,确定现场内供水、供电、排水的走向。
四、施工现场平面布置图
五、临时用地表。
第二部分施工现场平面布置和临时设施、临时道路布置1、施工总平面布置原则按照统一规划、精打细算,尽量充分利用当地资源条件,节约用地,注意环保等原则安排修建临时设施。
1)在满足施工要求的前提下,临时用地安排在红线以内,减少临建设施的布置。
2)在保证场内交通运输畅通和满足施工原材料和半成品堆放要求的前提下,尽量减少场内运输,特别是减少二次倒运。
3)在平面交通上,要尽量避免施工相互干扰。
4)施工总平面布置符合现场卫生及安全技术要求,并满足施工防火要求。
5)根据具体情况布置、功能分区明确,便于文明施工及环境保护。
2、施工现场布置针对本工程的特点和施工现场的特殊情况,我单位将建立一个施工场地一条施工便道,并按照施工阶段及时调整施工现场材料场布置以满足各阶段现场的施工需要。
围墙高度不低于2.5m。
围墙外观根据需要选用彩钢板围挡。
1)办公生活场所根据工程的实际情况,我公司将选择合适的地点作为办公生活场所,场内临时设施的布置严格按照文明施工现场的要求。
(1)临时道路和场地排水进入现场后,对现场通道布置,根据道路总平面图确定的临时性道路位置,按使用要求做好碎石路基,作为现场施工的通道,并做好现场排水管沟,及时排除地表水,保证雨季道路畅通。
(2)施工用水、电布置施工现场平面布置和临时设施、临时道路布置在项目经理部附近设临时储水池。
施工用水平均为50T/D。
为保证供水,设两个供水点,现场干管采用60MM 钢管环开供水网,支管采用50MM 钢管,并设置相应的消防栓。
沿线高压线路成网,地方电力充足,施工用电届时将与甲方及电,力有关部门联系协商"T 型"接电线并安装变压器。
同时配备1 台125kw 和1 台50kw 的发电机作为应急供电设备。
施工现场临时供电,施工照明用电与现场供电线路分开,现场周边采取三相五线制,周边应做到"—机—闸,—痛",并要有二级以上的痛电、短路保护,确保施工人员的人身安全。

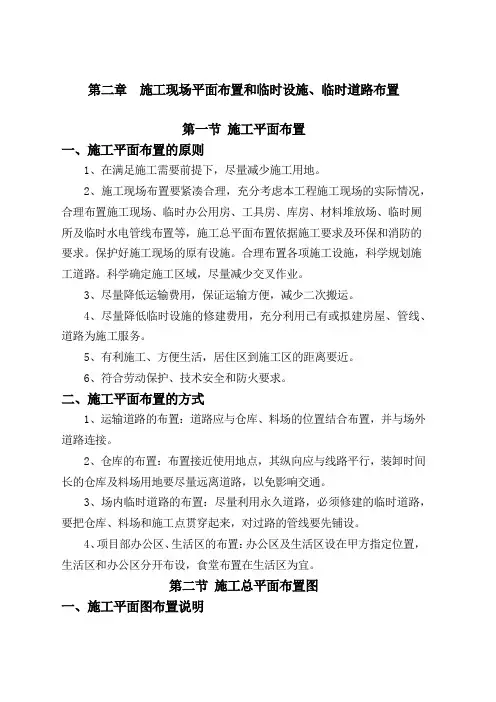

第二章施工现场平面布置和临时设施、临时道路布置第一节施工平面布置一、施工平面布置的原则1、在满足施工需要前提下,尽量减少施工用地。
2、施工现场布置要紧凑合理,充分考虑本工程施工现场的实际情况,合理布置施工现场、临时办公用房、工具房、库房、材料堆放场、临时厕所及临时水电管线布置等,施工总平面布置依据施工要求及环保和消防的要求。
保护好施工现场的原有设施。
合理布置各项施工设施,科学规划施工道路。
科学确定施工区域,尽量减少交叉作业。
3、尽量降低运输费用,保证运输方便,减少二次搬运。
4、尽量降低临时设施的修建费用,充分利用已有或拟建房屋、管线、道路为施工服务。
5、有利施工、方便生活,居住区到施工区的距离要近。
6、符合劳动保护、技术安全和防火要求。
二、施工平面布置的方式1、运输道路的布置:道路应与仓库、料场的位置结合布置,并与场外道路连接。
2、仓库的布置:布置接近使用地点,其纵向应与线路平行,装卸时间长的仓库及料场用地要尽量远离道路,以免影响交通。
3、场内临时道路的布置:尽量利用永久道路,必须修建的临时道路,要把仓库、料场和施工点贯穿起来,对过路的管线要先铺设。
4、项目部办公区、生活区的布置:办公区及生活区设在甲方指定位置,生活区和办公区分开布设,食堂布置在生活区为宜。
第二节施工总平面布置图一、施工平面图布置说明1、我公司严格按照施工总平面布置图规划搭设办公室、工人宿舍等临时设施。
2、办公室、职工宿舍配备电脑、设施布置整齐美观、不拥挤、有足够的安全消防通道和良好的采光和通风条件。
3、职工餐厅配备专职的炊事员,确保食堂清洁卫生,炊具干净,室内无蝇鼠,定期对蔬菜、食品进行卫生检查。
炊事员必须身体健康,持有健康上岗证和专用工作服。
4、工人宿舍排出值班表,每日派人清扫,宿舍内不自隔小房间,不乱拉电线,不准留外人住宿。
5、生活、卫生区设有专人清理,每周喷洒药剂。
6、临时设施采取封闭式管理,并设置值班人员,禁止无关人员随意进出。

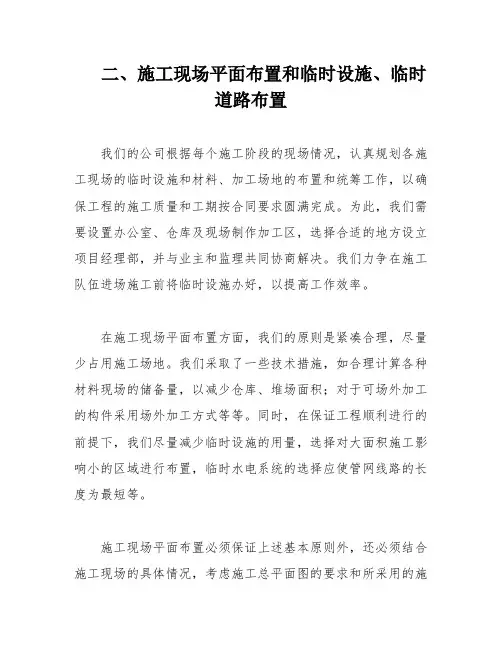

二、施工现场平面布置和临时设施、临时道路布置我们的公司根据每个施工阶段的现场情况,认真规划各施工现场的临时设施和材料、加工场地的布置和统筹工作,以确保工程的施工质量和工期按合同要求圆满完成。
为此,我们需要设置办公室、仓库及现场制作加工区,选择合适的地方设立项目经理部,并与业主和监理共同协商解决。
我们力争在施工队伍进场施工前将临时设施办好,以提高工作效率。
在施工现场平面布置方面,我们的原则是紧凑合理,尽量少占用施工场地。
我们采取了一些技术措施,如合理计算各种材料现场的储备量,以减少仓库、堆场面积;对于可场外加工的构件采用场外加工方式等等。
同时,在保证工程顺利进行的前提下,我们尽量减少临时设施的用量,选择对大面积施工影响小的区域进行布置,临时水电系统的选择应使管网线路的长度为最短等。
施工现场平面布置必须保证上述基本原则外,还必须结合施工现场的具体情况,考虑施工总平面图的要求和所采用的施工方法、施工进度,设计多种方案从中择优。
进行比较时,一般应考虑施工用地面积、场地利用系数、场内运输量、临时设施面积、临时设施成本、各种管线用量等技术经济指标。
同时,各项施工设施布置要求有利生产、方便生活、安全防火、环境保护。
在布置依据方面,我们遵循了招标文件有关要求及《徐州市建设工程文明施工标准》;考虑了现场勘察成果以及现场红线、临界线、水源、电源位置;结合总进度计划及资源需用量计划和总体布置和主要施工方案;并且考虑了安全文明施工的环境保护要求。
在现场平面布置与临时设施方面,我们也特别注意了运输通道。
我们要求场内道路畅通,机械设备所用的管线等不得妨碍场内交通。
易燃设施(如木工材料、油漆材料仓库等)和有碍人体健康的设施应满足消防要求,并布置在空旷和下风处。
___ road is well-established。
and the indoor space is ___ units。
there are many site channels。

施工现场平面布置和临时设施临时道路布置【一】施工总平面图【二】现场平面布置原则依据招标文件要求及现场实际情况,本工程施工现场平面布置原则如下:1、施工现场内设置办公区、加工区,材料临时存放区,不设置生活区。
2、生活区设置在现场附近指定位置。
【三】现场平面布置〖一〗施工平面布置依据招标文件的有关要求,设置生活区、办公区、加工区等。
现场红线、临界线、水电源位置,以及现场勘察结果。
总平面图、基础平面图。
消防法规的要求。
安全文明施工及环境保护的相关规定。
拟采用的施工方案、施工程序及顺序。
半成品、原材料、周转材料堆放加工需要。
满足不同阶段、多个承包人、各种专业作业队伍对宿舍、办公场所及材料储存、加工场地的需要。
施工平面图编制前充分了解建筑总平面图和施工现场地形图,要踏勘施工现场了解现有水源、电源、场地大小和可利用的房屋等情况,根据调查得来的资料进行施工组织设计的编制,经过精心的计算并遵照国家和地方的有关规定编制施工平面图。
其设计依据如下:1、各种资料,可以分为施工场地的原始资料和设计资料两类。
建设地区的原始资料:自然条件调查资料,用来解决当地自然条件引起的相关问题。
如水文、地质条件的调查资料,用于布置降水措施的选择,降水观测点的选择;气候、风向的资料,用于确定易燃、易爆及其他危险源设施布置等。
建设地域的竖向设计资料和土方平衡图。
用来解决水、电管线的布置和土方的填挖及弃土、取土位置。
建设单位及工地附近可供工人临时居住的房屋、场地、加工设备及生活设施。
用来决定临时建筑及设施所需面积及其空间位置。
设计资料:总平面图,用来正确确定临时建筑及其他设施的位置,以及修建工地运输道路和解决排水等所需的资料;地下、地上管道位置,用来决定原有管道的利用或拆除、新管线的敷设及各管道与其他工程的关系,并注意不能在拟建管道的位置上搭设临时建筑。
2、熟悉建设项目的工程概况、施工准备、部署和主要工程施工方案、施工总进度计划,以便了解各施工阶段情况,合理规划施工场地。
施工现场平面布置和临时设施布置一、施工平面布置原则及依据(一)布置原则为保证施工现场布置紧凑合理、施工进行顺利,并且满足绿色施工标准,本工程施工平面布置原则如下:l、现场管理人员办公用房采用预制装配式临建设施,提高装配速度,尽快投入使用。
2、规划好施工道路和场地。
3、现场布置应符合卫生、安全、防火和环境保护等要求。
4、施工现场的施工区、办公区、生活区分开设置,并符合城市环境、卫生、消防安全及绿色施工标准化管理的有关要求。
5、施工现场布置充分利用施工场地环境、市政资源条件(动力、交通等),减少临时设施的重复建设。
6、施工现场仓库、材料堆场、加工区等布置靠近已有交通线路或即将修建的正式临时交通线路,缩短运输距离。
(二)布置依据1、业主的有关要求。
2、现场红线、临界线、电源位置,以及现场勘察结果。
3、总进度计划及资源需用量计划。
4、总体部署和主要施工方案。
5、安全文明施工及环境保护要求。
6、中新生态城绿色施工技术规程。
二、施工现场临时设施布置(一)生产设施布置现场设置钢筋加工区、设置材料、设备等成品半成品的堆放区域。
为了保证绿色环保施工,钢筋加工区设置在建设单位指定的区域。
(二)生活设施布置1、现场办公现场管理人员办公区采用板房,办公室内统一配备办公桌椅,配电脑、打印机等设施。
办公室、会议室安装空调、电源插座、电话和传真机等。
业主及监理现场办公室;均配暖、电等设施。
现场办公区域设置办公用房采用轻钢结构拼装活动板房,办公室设有足够面积的门、窗,利于通风采光,每个人员办公室面积为5平方米。
2、工人宿舍、食堂、厕所、浴室工人生活区由宿舍、食堂、厕所组成。
工人宿舍生活区统一安排设置在统一提供的住宿区域。
(三)现场大门及道路设置1、大门设置现场设置两个大门,大门采用封闭钢制门扇,宽度为10m。
大门口设置警卫室,警卫室室内设置自动打卡机。
2、临时道路设置施工现场大门入口处设置长度30m的混凝土路面并设有车辆冲洗设备,路面宽度为6m。

施工现场平面布置和临时设施、临时道路布置1、施工总平面布置原则 (1)2 、施工现场布置 (1)临时设施布置及临时用地表 (6)第二章施工现场平面布置和临时设施、临时道路布置1、施工总平面布置原则按照统一规划、精打细算,尽量充分利用当地资源条件,节约用地,注意环保等原则安排修建临时设施。
1)在满足施工要求的前提下,临时用地安排在红线以内,减少临建设施的布置。
2)在保证场内交通运输畅通和满足施工原材料和半成品堆放要求的前提下,尽量减少场内运输,特别是减少二次倒运。
3)在平面交通上,要尽量避免施工相互干扰。
4)施工总平面布置符合现场卫生及安全技术要求,并满足施工防火要求。
5、根据具体情况布置、功能分区明确,便于文明施工及环境保护。
2 、施工现场布置针对本工程的特点和施工现场的特殊情况,我单位将建立一个施工场地一条施工便道,并按照施工阶段及时调整施工现场材料场布置以满足各阶段现场的施工需要。
围墙高度不低于2.5m。
围墙外观根据需要选用彩钢板围挡。
1)办公生活场所根据工程的实际情况,我公司将选择合适的地点作为办公生活场所,场内临时设施的布置严格按照文明施工现场的要求。
(1)临时道路和场地排水进入现场后,对现场通道布置,根据道路总平面图确定的临时性道路位置,按使用要求做好碎石路基,作为现场施工的通道,并做好现场排水管沟,及时排除地表水,保证雨季道路畅通。
(2)施工用水、电布置在项目经理部附近设临时储水池。
施工用水平均为50T/D。
为保证供水,设两个供水点,现场干管采用60MM钢管环形供水网,支管采用50MM钢管,并设置相应的消防栓。
沿线高压线路成网,地方电力充足,施工用电届时将与甲方及电力有关部门联系协商“T型”接电线并安装变压器。
同时配备1台125kw和1台50kw的发电机作为应急供电设备。
施工现场临时供电,施工照明用电与现场供电线路分开,现场周边采取三相五线制,周边应做到“一机一闸,一漏”,并要有二级以上的漏电、短路保护,确保施工人员的人身安全。
施工现场平面布置和临时设施、临时道路布置第一节、施工现场平面布置1、布置原则合理布置施工现场不但可以满足施工需要,加速工程进度,减少现场混乱,还可以实现文明施工,减少临时设施,节约施工费用。
现场平面布置应遵循原则如下:(1)、符合施工需要,工作方便;(2)、减少发生二次搬运;(3)、安排整齐有序,注意节约。
2、平面布置说明现场平面随着工程施工进度进行布置和安排,阶段平面布置要与该时期的施工重点相适应。
本工程现场场地紧张,施工中要兼顾考虑到各工序的施工均衡。
场内必须考虑保证施工道路通畅和保证有部分堆料场地。
同时在平面布置中不同期间应充分考虑好施工机械设备、道路、临时堆放场地等的优化合理布置。
临电电源、电线敷设要避开人员流量大的坡道及安全通道,场区电缆尽量采用暗敷方式。
临电和临水设施充分考虑满足主体结构施工期间的需要。
施工现场平面布置图见附表。
第二节、临时设施布置1、办公用房及生活设施的搭建(1)、搭建位置:拟将项目部设置在施工现场附近的空地上。
(2)、根据本工程的规模及具体情况,办公室搭建拟采用双层彩钢板活动房;澡堂、宿舍、食堂、厕所等生活设施采用砖砌。
在办公用房及生活设施四周用彩钢板围墙,把施工区与非施工区进行隔离,并标牌示意。
在围墙外挖掘排水沟并做好排水和防汛工作。
(3)、办公、生活设施1)、办公室干净、卫生、整齐。
职工宿舍做到通风、明亮、保温、隔热,地面用砖捕面,宿舍内物品摆放整齐。
2)、职工食堂干净、卫生,锅台、锅灶用瓷砖或马塞克贴面,食堂工作人员必须经过健康检查,有健康合格证,穿戴工作服、帽,食物容器上有生熟标记,餐具经过严格消毒,设置防蝇、防鼠措施。
3)、厕所设专人管理,生活垃圾及时处理。
(4)、临时用电用水临时用电用水请业主帮助协调,我公司负责具体落实并承担相关费用。
1)、临时用电根据现场实际特点,项目部及加工用电从附近企业接电,请业主出面帮助协调,由我公司负责具体落实,根据临时用电情况,我公司将设专用配电箱,采用集中管理和专人管理大方式,现场施工用电线路采用三相五线制)临时用电的电缆采用架空与地面埋设相结合的方法,并做好相应的警示标志,电缆分配箱将根据工程的施工流向分别逐一设置。
2、施工现场平面布置和临时设施、临时道路布置
2.1施工现场现状
本项目位于本工程位于江苏省淮安市淮安区新华路与经二路交叉口。
本工程施工现场上实现了三通一平条件,临时水、电已引入现场。根据总平面设
计图,规划建设用地红线范围内的场地较为狭小。
2.2施工平面布置的依据
(1)招标文件的有关要求;
(2)现场红线、水源、电源位置,以及现场勘察成果;
(3)设计图纸中的总平面图、建筑平面、立面图;
(4)总进度计划及资源需用量计划;
(5)总体部署和主要施工方案;
(6)建筑施工安全质量标准化管理标准及环境保护要求;
(7)建设单位的相关规定。
2.3现场围挡及出入口
2.3.1现场大门
现场大门位置设置在设计总平面所示的西侧,即经二路一侧。结合建设单位的相
关要求,采用门柱式双开大门,大门净宽6m,高度2m,门扇等分,其中一扇设1.6m×0.8m
的人行小门。
出入口处冲洗台,配备高压冲洗设备。由专人负责冲洗外出车辆,确保净车出场。
2.3.2现场围墙
经现场勘查,拟建场地周边围挡已完成。
2.3.3门卫室
现场主出入口处设一门卫室,门卫24小时轮流值班。
2.3.4七牌二图
在大门出入口处设置施工现场“七牌二图”宣传公示牌,具体内容为:
(1)七牌:工程概况牌、安全警示牌、安全生产牌、消防保卫牌、环境保护和文
明施工牌、项目管理人员名单及监督电话牌、安全生产倒计时牌;
(2)二图:施工总平面布置图、消防布置平面图。
“七牌二图”的构架在安装时要确保其基础的牢固性和抗风性。
2.4临时道路
根据施工场地情况,公共区域内施工单位已完成,本标段内现场临时道路只能设
置在西侧,宽度4m,作为运输车辆在场地内的主要路线和消防通道,主道路采用500
厚毛石铺垫做路基,上铺100mm厚碎石或道渣灌缝,面层浇筑250mm厚C30混凝土路
面。
2.5垂直运输机械的平面布置
2.5.1塔吊平面布置
本项目主要由6栋小高层及地下室组成,故在进行塔吊布设时,以每幢住宅楼各
布置1台塔吊为基本原则,同时也要兼顾到邻近地下车库、商业裙房的材料运输,具
体配置情况如下:
6栋住宅楼:选用4台QTZ63塔吊,臂长55m;同时兼顾到临近的地下车库。该单
体以后浇带为界分为东、西两个单元,东单元为地上11层、西单元为地上11层。
综合考虑到塔吊基础的平面尺寸、扶墙距离及塔身需避开地下室外墙等因素。
由于6栋楼以后浇带为界分为东、西两个独立单元,施工电梯也宜布设在楼层一
侧,与塔身的距离约为12m,该距离小于塔吊的平衡尾臂,这将导致塔吊的拆除将滞后
于施工电梯。
上述两台塔吊大臂存在交集且相互触及塔身,除了按照群塔的常规要求进行日常
的运转管理外,在安装高度上,以地上11层的15、11、17号楼塔吊始终高于地上11
层的16、12、8号楼塔吊。
2.5.2人货电梯平面布置
本项目主要由6栋小高层及地下室组成,故在进行人货电梯布设时,以每幢住宅
楼各布置1台为基本原则,定位参见施工平面布置图。
2.6生产加工区
2.6.1钢筋场地
钢筋场地根据划分的施工标段,总共设置1处,包括钢筋原材料堆场、钢筋加工
及半成品场地。
在塔吊覆盖区域内的空地设置钢筋加工场地,按“原材→加工→半成品”的加工
流程设置原材堆场、加工场和半成品堆场。鉴于地下车库的范围比较大,钢筋直螺纹
机械可临时调运至基坑内,在指定的区域内进行接头加工。
在不同施工阶段,对钢筋施工场地进行适当调整,以满足结构施工需要。
2.6.2木工场地
木工场地临近钢筋加工场地而设,包括模板原材堆场、加工及半成品场地。
2.6.3砌体材料堆场
在物料提升机附近布置砌体材料堆场,堆放材料位置设置在施工电梯门前方,留
出通道口以便于转运。
2.6.4搅拌场地
根据“上级政府”的精神要求,全部建设工程均应使用预拌砂浆。鉴于此,现场
不设砂浆搅拌场,采用预拌砂浆;零星砼也同样采用商品砼。
2.7办公区
由于现场场地紧张,办公区搭设在建筑用地红线以外,但需提请建设单位给予协
调。
办公区为1幢2层的岩棉夹芯板房,共计20间。办公区设项目部办公室、建设、
监理单位的临时办公室、会议室。办公室外部按照我集团公司“VIS”识别系统进行标
化布置。办公室室内统一配备办公桌椅,若干办公室根据需要配备电脑、电话、打印
机、复印机等办公设施。办公室走廊前布设适当的花草盆景,营造一个整洁、文明、
舒心的办公环境。
建设、监理办公室设置:建设单位现场办公用房1间,监理办公及生活用房4间。
项目部办公室设置:共计8间,其中2间为会议室、6间办公室。办公室内统一配
备办公桌椅、电脑、电话、打印机、复印机、传真机等办公设施。
其余7间房间为项目部管理人员的住宿用房。
2.8职工生活区
职工生活区搭设在办公区搭设在建筑用地红线以外,但需提请建设单位给予协调。
设4栋2层、每层10间,共计有80间职工宿舍。
职工生活区还设置有食堂、盥洗池、浴室、厕所等生活配套设施。

2.9办公、生活设施一览表
建设、监理单位、我项目部办公及生活设施,职工生活设施的具体配备情况如下
表所示:
序号 临建名称 间数 总面积(m2) 设施做法 备注
1 建设单位 办公室 1
3.6×6×1=21.
6
防火岩棉夹芯
彩钢活动板房
2 监理单位 办公及宿舍 4
3.6×6×4=86.
4
序号 临建名称 间数 总面积(m2) 设施做法 备注
3 项目部 会议室 2 3.6×6×2=43.2 办公室 6 3.6×6×6=129.6
宿舍 7
3.6×6×7=151
.2
4
职工
生活区
宿舍 80 3.6×6×80=1728 4幢计80间
厕所 1间 10×6×1=60 砖砌 外墙刷白 含女厕一间
淋浴室 1间 3.6×6×1=21.含女用一间
食堂 1间 6×15×1=90 生熟分开,纱门纱窗、内配冰柜,蒸箱、
炉灶、排风扇
等设施。
办公、生活区由专人进行管理,定时进行卫生打扫,做到干净、整洁、无异味、
排水通畅,营造一个整洁、卫生的生活环境。
2.10现场平面布置管理管理规划
2.10.1管理原则
根据施工总平面布置及各阶段布置,以充分保障阶段性施工重点,保证进度计划
的顺利实施为目的。
开工前,制订详细的大型机具使用及进退场计划,主材及周转材料生产、加工、
堆放、运输计划,同时制订以上计划的具体实施方案,严格执行、奖惩分明,实施科
学文明管理。
2.10.2平面管理体系
项目执行经理负责施工现场总平面的使用管理并统一协调指挥。建立健全调度制
度,根据工程进度及施工需要对总平面的使用进行协调和动态管理,对总平面的使用
实施日常管理工作。
2.10.3管理计划的制定
施工平面科学管理的关键是科学的规划和周密详细的具体计划,在工程进度网络
计划的基础上形成主材、机械、劳动力的进退场、垂直运输等计划,确保工程进度,
充分均衡利用平面空间为目标,制订出切合实际的平面管理实施计划。并将计划输入
电脑,进行有效的动态管理。
2.10.4管理计划的实施
根据工程进度计划的实施调整情况,分阶段发布平面管理实施计划,包含时间计
划表、责任人、执行标准、奖罚条例,在计划执行中不定期召开生产调度会,经充分
协调确定后,发布计划调整书。
项目执行经理负责组织阶段性的定期检查监督,确保平面管理计划的实施。其重
点保证项目是:安全用电、场区内外环卫场区道路,给排水系统,垂直运输、料具堆
放场地管理调整,机具、机械进退场情况,以及施工作业区域管理等。
在实施过程中,各阶段的平面布置要充分考虑以后阶段的布置情况,特别是专业
上的差异,谨防布置中由于先后顺序的不合理(如道路硬化完成后需要凿除一部分埋
设管线)造成的拆、挖、移,确保布置的顺利进行。
