卫生间沉箱防水项目施工方案
- 格式:docx
- 大小:10.32 MB
- 文档页数:24
卫生间沉箱施工方案卫生间沉箱是一种用于卫生间底部的集水箱,它的主要作用是收集和储存下水道排出的废水。
为了确保卫生间沉箱的施工质量,下面将详细介绍卫生间沉箱的施工方案。
一、施工前准备工作卫生间沉箱施工前,首先需要准备好相应材料和工具。
常用的施工材料包括混凝土、砂浆、水泥砖等,而所需的工具包括批刀、水平仪、测量工具等。
此外,施工前需进行场地清理,清除杂物和垃圾,保证施工区域整洁。
二、施工步骤1. 测量和标记在施工前,需要准确测量卫生间沉箱的尺寸,并在施工区域进行标记。
通过使用水平仪和测量工具,确定沉箱的位置和尺寸,并在地面上作出相应标记。
标记好的位置将作为混凝土的浇筑区域。
2. 混凝土浇筑首先,需要将混凝土按照一定比例配制好,并搅拌均匀。
然后,将混凝土倒入已标记的区域内,使用批刀抹平并确保混凝土的表面平整。
在浇筑混凝土之前,还需根据设计要求,在混凝土中安装好沉箱的出水口和进水口。
3. 沉箱安装当混凝土表面初步凝固后,可以进行沉箱的安装工作。
首先,将沉箱放置在混凝土表面上,并确保其与出水口和进水口对应。
然后,将沉箱固定在混凝土上,可以使用水泥砂浆将其密封固定。
此外,还需检查沉箱的连接口是否紧密,以确保后续使用中不会出现泄漏的问题。
4. 完善施工细节在沉箱安装完成后,需要进行一些细节的处理工作。
首先,应对沉箱的外侧进行防水处理,以保证使用过程中不会影响周围环境。
其次,需要将卫生间的地面重新铺设并与沉箱接口部分进行连接,以确保卫生间整体效果和使用功能。
5. 施工验收及维护施工完成后,需要进行施工质量的验收工作。
主要包括对沉箱的安装质量、防水处理、连接性等进行检查,确保施工质量符合要求。
同时,还需对卫生间沉箱进行维护保养,定期清理和检查,及时发现并处理可能存在的问题。
三、安全注意事项在进行卫生间沉箱施工时,需要特别注意以下安全事项:1. 施工现场应保持整洁,确保工作人员的安全。
2. 使用工具时应注意安全操作,避免发生意外伤害。
卫生间沉箱施工方案
由于在主体施工过程中振捣不密实,卫生间沉箱的结构存在渗漏现象,为了杜绝交楼后卫生间沉箱渗漏,我司特制定如下方案:
1、将沉箱内的杂物及砼浮浆清凿并冲洗干净。
2、用纯水泥浆将沉箱底及沉箱四周扫两遍。
3、用1:2.5水泥砂浆加8%防水粉将沉箱底及四周批平压光,四周批圆角,底斜向二次排水找坡5% ,原浆收光。
4、48小时后沉箱封闭试水。
检查是否有渗漏,如有渗漏,用防渗宝修补后再试水,直至没有渗漏为止。
5、面层按图纸要求做1.5厚,911聚氨酯防水。
6、完成后再封闭试水试验。

卫生间沉箱防水施工方案一、施工前准备1.卫生间沉箱防水工程应在室内装修完毕后进行施工,确保其他工程对沉箱防水工程造成的影响最小。
2.施工前需将沉箱的设计图纸、施工图纸、施工规范、材料及设备等准备完善,以确保施工过程中的顺利进行。
3.进行施工前,应仔细检查地面、墙面和接头等是否存在明显的裂缝、空鼓、起砂等问题,若有需要及时修补。
4.施工前需清理沉箱周围的杂物,确保施工区域的整洁。
二、施工材料及工具准备1.防水材料:胶黏剂、防水涂料、防水卷材等。
2.工具:刷子、滚筒、抹刀、铲刀、毛巾等普通工具。
3.其他材料:清洁剂、溶剂等辅助材料。
三、施工步骤1.清洁处理:使用清洁剂和溶剂擦拭沉箱表面,去除尘土和油渍等。
2.检查修补:仔细检查沉箱表面是否有裂缝和凹凸不平的地方,如有需要用水泥将其修补。
3.底涂处理:使用专用底涂涂刷在沉箱表面,保证表面的平整度和粘附力。
4.防水涂料施工:将防水涂料按照施工图纸的要求均匀涂刷在沉箱表面,使用刷子或滚筒涂刷,确保涂层的厚度均匀一致。
5.涂层固化:防水涂料施工完成后,需等待其固化一段时间,确保涂层的密封性和耐久性。
6.涂层修补:如在施工过程中发现涂层有不平整的地方或缺陷,需及时修补。
7.防水卷材加贴:根据施工图纸的要求,将防水卷材进行剪裁,粘贴在沉箱的边缘和接头处,确保密封性。
8.后期处理:施工完毕后,清理施工现场,确保卫生间的整洁。
四、施工注意事项1.在施工过程中,需做好通风措施,避免施工材料的气味影响到居住环境。
2.施工过程中需注意施工区域的安全,设置警示标志,避免他人进入施工区域。
3.施工完成后需等待防水涂料和防水卷材的固化时间达到要求,方可进行下一步工序的施工。
4.施工过程中需按照设计图纸和施工规范要求进行施工,确保防水工程的质量和效果。
5.如在施工过程中遇到施工技术难题或质量问题,及时与专业人员进行沟通,寻求解决办法。

卫生间下沉式防水施工方案介绍卫生间是家庭生活中的重要区域之一,为了保证卫生间的良好使用体验和避免水漏等问题,防水施工是必不可少的一部分。
下沉式防水施工是一种常用的防水方式,本文将详细介绍卫生间下沉式防水施工方案,并提供具体步骤和注意事项。
施工材料准备在开始下沉式防水施工之前,首先需要准备以下材料:- 防水涂料:选择符合国家标准并具有防水性能的防水涂料。
- 纤维网格布:用于增强防水涂料的粘结力和抗拉强度。
- 基层处理材料:包括砂浆、水泥、玻璃纤维网格布等。
施工步骤下沉式防水施工主要包括基层处理、涂刷防水涂料和二次防水处理等步骤,具体步骤如下:1. 基层处理在施工前,需要确保卫生间地面平整、无裂缝和杂物。
首先,清理地面,确保干净无尘。
然后,使用水泥和砂浆进行基层处理,填充地面中的凹坑和裂缝。
处理完毕后,等待基层充分干燥。
2. 涂刷防水涂料在基层处理完毕后,开始涂刷防水涂料。
按照涂料包装上的说明,将防水涂料充分搅拌均匀。
然后,使用刷子或滚筒将防水涂料均匀涂刷在卫生间地面和墙面上,确保涂料覆盖整个要防水的区域。
涂刷时应注意控制涂层的厚度,达到防水要求。
3. 二次防水处理为了增加防水效果和延长使用寿命,可以进行二次防水处理。
对于地面,可以在第一次防水涂料干燥后再次涂刷一层防水涂料。
对于墙面,可以在第一层防水涂料干燥后,将纤维网格布铺贴在涂刷的涂料表面,然后再次涂刷一层防水涂料。
这样可以增加墙面的防水效果。
注意事项在进行卫生间下沉式防水施工时,需要注意以下事项:1.安全防护:在施工过程中,应佩戴适当的防护设备,如手套、口罩和安全眼镜,以防止对皮肤、呼吸系统和眼睛的损害。
2.施工环境通风:保持施工环境通风良好,以加快防水涂料的干燥和排除有害气体。
3.施工时机选择:选择适当的施工时间,避免高温、潮湿或雨天等不利于防水涂料干燥的天气条件。
4.涂刷规范:涂刷防水涂料时,应严格按照涂料包装上的说明进行操作,控制涂层的厚度和均匀性。

沉箱式卫生间施工工法第一节概述沉箱式卫生间施工工法是一种新型的卫生间施工技术,该技术主要涉及到沉箱式卫生间的设计和施工,具有施工速度快、质量高、安全环保等优点,适用于各类建筑工程中卫生间施工。
第二节工艺流程1. 施工准备:包括施工现场的勘查、施工图纸的审查、施工方案的编制、施工材料的采购及验收等。
2. 沉箱设计:根据卫生间设计要求,设计沉箱的结构、尺寸和材料。
3. 沉箱制作:在工厂内制作沉箱,包括沉箱的加工、组装、检验等。
4. 沉箱运输:将制作好的沉箱运输至施工现场。
5. 沉箱安装:在施工现场进行沉箱的安装,包括沉箱的定位、固定、接缝处理等。
6. 排水系统安装:在沉箱安装完成后,进行排水系统的安装,包括排水管道的布置、连接、检验等。
7. 装饰层施工:在排水系统安装完成后,进行卫生间装饰层的施工,包括墙面、地面、天花板的装修等。
8. 质量验收:在施工完成后,对沉箱式卫生间施工质量进行验收,确保工程质量符合设计要求。
第三节施工要点1. 施工准备:施工准备是施工的基础,要确保施工现场的条件满足沉箱式卫生间施工的要求。
2. 沉箱设计:沉箱设计是保证施工质量的关键,要确保沉箱的结构合理、安全稳固。
3. 沉箱制作:沉箱制作应严格按照设计要求进行,确保沉箱的尺寸精度和表面质量。
4. 沉箱运输:沉箱运输应采取有效的保护措施,防止沉箱在运输过程中受损。
5. 沉箱安装:沉箱安装应严格按照施工方案进行,确保沉箱的定位和固定准确。
6. 排水系统安装:排水系统安装是保证卫生间使用功能的关键环节,要确保排水管道的布置和连接正确。
7. 装饰层施工:装饰层施工应确保墙面、地面、天花板的装修质量符合设计要求。
第四节质量控制措施1. 施工前的质量控制:对施工图纸进行审查,确保施工方案的可行性。
对施工材料进行验收,确保材料质量符合设计要求。
2. 施工过程的质量控制:加强施工现场的管理,确保施工过程的顺利进行。
对施工人员进行技术培训,提高施工技能。
卫生间沉箱防水施工方案一、施工准备1.检查施工现场,确保地面平整、无明显凹陷或凸起。
2.清理施工现场,确保没有杂物、尘土或油污。
3.准备工具和材料,包括水泥、砂浆、抹灰刀、防水涂料、橡胶垫等。
二、防水施工步骤1.打底处理(1)清理地面尘土,确保均匀平整。
(2)在地面上铺设一层细沙,以填平地面的凹陷处。
(3)用水泥和砂浆拌和成糊状,将其涂抹在地面上,形成一层较厚的基层,填补地面的凹陷或凸起。
(4)等待基层干燥固化后,检查是否平整,并进行必要的修整。
2.安装沉箱(1)根据设计要求,将预制的沉箱放置在预留的位置上。
(2)调整沉箱的水平,确保其稳定且与地面齐平。
(3)用水泥砂浆固定沉箱的边缘,使其与地面紧密贴合。
(4)等待水泥砂浆固化后,检查沉箱是否牢固,没有晃动。
3.沉箱防水处理(1)在沉箱的内外墙面涂刷一层防水涂料,确保完全覆盖。
(2)在沉箱的底部和边缘涂刷一层橡胶防水涂料,厚度不得低于1mm,确保无漏水现象。
(3)在橡胶防水涂料表面涂刷一层防水涂料,增强其耐水性能。
(4)等待防水层干燥固化后,检查是否平整并进行必要的修整。
4.地面防水处理(1)在沉箱四周的地面上涂刷一层橡胶防水涂料,厚度不得低于1mm。
(2)在橡胶防水涂料表面涂刷一层防水涂料,增强其耐水性能。
(3)等待防水层干燥固化后,检查是否平整并进行必要的修整。
5.验收和保养(1)施工完成后,对整个防水层进行仔细检查,确保没有漏水或其他缺陷。
(2)对防水层进行保养,定期清洁并涂刷防水涂料,以延长其使用寿命。
三、施工注意事项1.施工人员应具备相关专业技术知识和经验,严格按照施工图纸和技术要求进行施工。
2.施工前应对施工现场进行检查,确保地面平整、无杂物,减少施工中的影响。
3.在施工过程中,应避免使用尖锐的工具或重物对防水层造成损伤。
4.施工完成后,应进行防水层的验收,确保其质量和功能完好。
5.在使用过程中,应定期检查和保养防水层,确保其长期有效。

卫生间沉箱施工方案1. 引言卫生间沉箱是卫生间中暗藏的储物空间,可以解决卫生间收纳问题,使卫生间更加整洁美观。
本文档将介绍卫生间沉箱施工方案,包括施工前的准备工作、施工步骤、施工材料以及常见问题与解决方法。
2. 施工前准备工作在开始卫生间沉箱施工前,需要进行以下准备工作:•测量和规划:根据卫生间的尺寸和布局,测量出沉箱的尺寸和位置,并根据实际情况进行规划。
•材料准备:确认所需的沉箱材料,如木板、钉子、胶水等,并准备好各种工具,如锯子、榔头等。
•清洁卫生间:清洁卫生间,确保施工过程中不会受到妨碍。
•安全措施:施工前需要确保自身的安全,着装整齐,佩戴好安全帽和手套。
3. 施工步骤步骤1:确定沉箱位置根据施工前的规划,使用量尺等工具在卫生间墙壁上标出沉箱的位置和尺寸。
使用水平仪确保沉箱位置水平。
步骤2:安装地面支架在沉箱位置下方的地板上安装支架,可以使用木板或金属支架。
确保支架牢固且水平。
步骤3:安装背板和侧板在沉箱位置的墙面上安装背板和侧板,使用钉子或螺丝固定。
确保背板和侧板与地面支架紧密连接,没有松动的地方。
步骤4:加固结构根据沉箱的尺寸和实际情况,在背板和侧板之间使用横向和纵向的木条进行加固。
使用木条固定横向和纵向木条,确保整个结构牢固。
步骤5:安装顶板在沉箱的侧板上方和背板上方安装顶板,使用木板固定。
确保顶板与侧板和背板紧密连接。
步骤6:切割开口根据需要,在沉箱的顶板上切割适当大小的开口,用于放置货物和便于取用。
使用锯子或切割工具进行切割,注意安全。
步骤7:进行表面处理根据个人喜好和卫生间的整体风格,对沉箱的表面进行处理。
可以进行上漆、刷油等工艺,使沉箱与卫生间的装修风格相统一。
步骤8:清洁和整理完成施工后,进行清洁和整理工作,将施工过程中产生的垃圾清理干净,并整理工具和材料。
4. 施工材料•木板:用于制作沉箱的背板、侧板、顶板和加固结构。
•支架:用于安装在地面,支撑沉箱。
•钉子或螺丝:用于固定沉箱的各个部件。

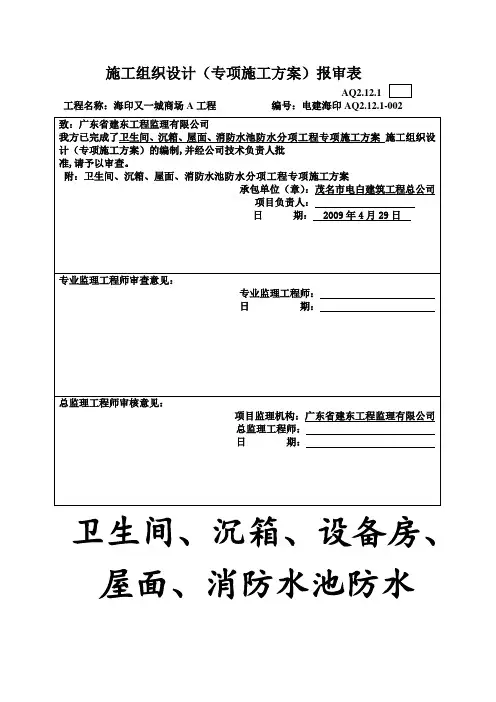

施工组织设计(专项施工方案)报审表AQ2.12.1工程名称:海印又一城商场A 工程 编号:电建海印AQ2.12.1-002 卫生间、沉箱、设备房、屋面、消防水池防水分项工程专项施工方案工程名称:海印又一城商场A工程施工单位:茂名市电白建筑工程总公司编制人:冯冠玉审核人:编制时间: 2009年4月28日目录一、工程概况………………………………………………1-4二、作业条件……………………………………………4-5三、材料及工具准备……………………………………5-7四、操作工艺要点………………………………………7-8五、细部构造做法………………………………………8-11六、质量验收要求 (11)七、施工注意事项………………………………………11-12八、施工进度计划 (12)九、成品保护 (12)十、质量保证措施……………………………………12-13十一、安全注意事项……………………………………13-14防水分项工程一、工程概况1、材料选用:卫生间、沉箱及屋面、消防水池,防水材料采用科顺‘911’聚氨酯,根据商场A工程屋面、厕所防水设计施工图纸的要求及《防水工程技术规程》规定,材料决定选用广东科顺化工实业有限公生产911ks-2A 非焦油双组份聚氨酯防水涂料,涂刷二至三遍,成膜厚度最薄处2mm,按广东省《建筑防水工程技术规程》DBJ15-19-97,以常规做法及设计图纸要求施工。
2、材料使用部位:卫生间、杂货区沉箱、屋面、消防水池使科顺911ks-2A非焦油双组份聚氨酯防水涂料,风机房及空调压缩机和除湿机房使用科顺KS-901B好涂壁柔性聚合物水泥防水胶按图纸设计要求施工。
3、海印又一城商场A工程按业主要求各部分做法及设计图纸做法详见下表二、作业条件⑴、防水材料进场后,必须附有厂家生产合格证及检验报告等厂家有关证明书,并向现场监理工程师出书面防水材料审批表,并对进场防水材料抽取样本送质检单位检测合格后使用。
沉箱卫生间是一种常见的防水设计,以下是一般的施工步骤和标准:
1. 材料准备:
-防水材料:选择符合国家标准的防水材料,如聚氨酯、石英砂浆等。
-工具:刷子、辊筒、批刀、尺子等。
-预制件:根据设计要求,准备好密封条、排水管道等。
2. 基层处理:
-确保基层平整、干燥、无尘、无油污,并清理掉松散物质和尖锐突出物。
-修补基层缺陷,如填补开裂、空鼓等,确保基层结实牢固。
3. 防水施工:
-进行首次防水层的刷涂或喷涂。
根据施工材料的要求,进行适当的稀释和搅拌,然后均匀地涂刷在墙面、地面和连接部位。
-注意处理好接缝和转角处,确保防水层连续、完整。
-根据设计要求,将密封条、排水管道等预制件按照正确位置固定在防水层上。
4. 防水层修补:
-当首次防水层干燥后,进行必要的修补工作,填补防水层上的孔洞、空隙等缺陷。
-然后再次进行第二遍的防水层刷涂或喷涂,确保整个防水层的质量和可靠性。
5. 后续施工:
-防水层完成后,可以进行铺贴地面瓷砖、墙面贴砖等后续施工。
-在安装卫生设备之前,检查防水层的完整性,并确保其符合国家相关标准。
需要注意的是,以上步骤和标准仅供参考,具体的施工操作和要求可能因地区和项目而有所不同。
建议在进行施工前,咨询专业的建筑设计师或防水施工专家,以确保防水工程的质量和可靠性。
此外,还应遵守当地的建筑法规和相关标准。

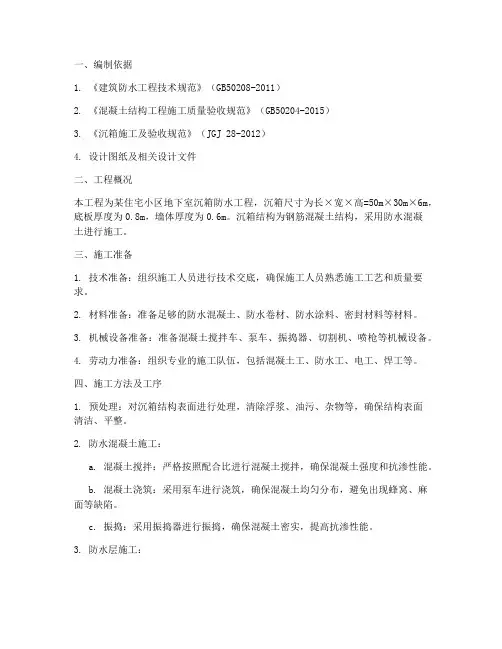

一、编制依据1. 《建筑防水工程技术规范》(GB50208-2011)2. 《混凝土结构工程施工质量验收规范》(GB50204-2015)3. 《沉箱施工及验收规范》(JGJ 28-2012)4. 设计图纸及相关设计文件二、工程概况本工程为某住宅小区地下室沉箱防水工程,沉箱尺寸为长×宽×高=50m×30m×6m,底板厚度为0.8m,墙体厚度为0.6m。
沉箱结构为钢筋混凝土结构,采用防水混凝土进行施工。
三、施工准备1. 技术准备:组织施工人员进行技术交底,确保施工人员熟悉施工工艺和质量要求。
2. 材料准备:准备足够的防水混凝土、防水卷材、防水涂料、密封材料等材料。
3. 机械设备准备:准备混凝土搅拌车、泵车、振捣器、切割机、喷枪等机械设备。
4. 劳动力准备:组织专业的施工队伍,包括混凝土工、防水工、电工、焊工等。
四、施工方法及工序1. 预处理:对沉箱结构表面进行处理,清除浮浆、油污、杂物等,确保结构表面清洁、平整。
2. 防水混凝土施工:a. 混凝土搅拌:严格按照配合比进行混凝土搅拌,确保混凝土强度和抗渗性能。
b. 混凝土浇筑:采用泵车进行浇筑,确保混凝土均匀分布,避免出现蜂窝、麻面等缺陷。
c. 振捣:采用振捣器进行振捣,确保混凝土密实,提高抗渗性能。
3. 防水层施工:a. 防水卷材施工:在混凝土养护7天后,进行防水卷材施工,采用热熔法进行搭接,确保搭接牢固。
b. 防水涂料施工:在防水卷材施工完成后,进行防水涂料施工,采用刷涂法,确保涂层均匀、无遗漏。
4. 密封材料施工:在防水层施工完成后,对沉箱结构的接缝、孔洞等部位进行密封处理,采用密封膏进行填充,确保密封性能。
五、质量要求及通病防治1. 质量要求:a. 防水混凝土强度等级达到设计要求。
b. 防水层厚度符合设计要求。
c. 防水层搭接牢固,无空鼓、翘边等缺陷。
d. 密封材料填充饱满,无遗漏。
2. 通病防治:a. 防水混凝土强度不足:严格控制混凝土配合比,确保混凝土强度达到设计要求。
碧桂园·翡翠华府(宝华)二期一标卫生间沉箱专项施工方案
江苏顺通建设集团有限公司
编制人
2017年6月28日
目录
一、工程概况 (33)
二、编制依据 (44)
三、材料与资源配备 (44)
四、施工工艺与做法.......................................................................................................... 66-18
五、质量要求及验收程序 ............................................................................................2020-19
六、成品保护 ....................................................................................................................... 19-22
卫生间沉箱专项施工方案
一、工程概况
1.1工程总体说明
工程名称:碧桂园.翡翠华府(宝华)二期一标段总承包工程
工程地点:句容市牡丹西路与宝四路交叉口东北侧
工程内容:土建、装饰及水电安装、室外工程
建设单位:句容市宝碧房地产开发有限公司
设计单位:南京金宸建筑设计院有限公司
建筑面积:多栋高层住宅楼、商铺、配套用房、地下车库组成共计113259.02㎡
1.1.1建筑概况
碧桂园.翡翠华府(宝华)二期一标段总承包工程总建筑面积113259.02㎡,均为框架剪力墙结构。
本标段为3栋32层、2栋30层、2栋17层的高层及配套用房组成。
二、编制依据
《混凝土结构施工质量验收规范》GB50208-2002
《建筑工程施工质量验收统一标准》GB50300-2008
本工程施工组织设计
本工程施工图
相关法律法规
三、材料与资源配备
1、施工技术准备:
施工人员持证上岗,保证所有施工人员都能按有关操作规程,规范及有关工艺要求施工。
预先编制本工程的验收计划,为确保工程质量创造条件。
对于复杂的施工分项以及重要施工部位,要事先编制具体施工方案,并经过建设单位及监理部门审定。
2、人员准备:
该项目工程人员安排如下:
3、材料准备
1)、JS防水涂料
2)陶粒混凝土
3)、1:2.5水泥砂浆
四、施工工艺与做法坚持样板先行。
根据卫生间沉箱设计图纸把各道施工工序做出。
卫生间沉箱工法样板
1、卫生间沉箱主要施工顺序
①卫生间结构蓄水24小时后检查是否渗漏(报甲方监理工程师验收),确保无渗漏后放水—— 最薄处20厚按1%找坡1:2.5水泥砂浆找平找坡(卫生间下部最R圆角)——③ 做1.5厚JS防水涂料——④20厚1:2.5水泥砂浆保护层——⑤安装排污立管——⑥砌筑管道井墙(预留施工洞方便安装排污水平管)——⑦清理卫生间地面,安装排污水平管、排污水平管混凝土墩加固——报甲方工程师验收⑧浇筑陶粒混凝土——⑨地面自来水与地暖管安装——⑩40厚C20细石混凝土浇筑与20厚1:2.5水泥砂浆找平——⑾做1.5厚JS防水涂料——⑿20厚1:2.5水泥砂浆保护层⒀卫生间地砖铺贴
2、施工工艺
1)、沉箱采用蓄水验收,蓄水深度平结构完成面,蓄水时间为48小时。
试水完成后请监理及业主予以验收,无渗点,无漏点方可进行下道工序。
如无渗漏,填报验收单报甲方监理验收,如有渗漏立即安排专人注浆修补。
2)、20厚1:2.5水泥砂浆找平找坡(卫生间下部最R圆角)
卫生间找平找坡采用1:2.5水泥砂浆找平找坡(卫生间下部最R圆角),按1%找坡,最薄处厚20mm,坡向同层排水立管地漏处,随手抹光。
.
3)找平找坡完成后,卫生间沉箱做1.5厚JS防水涂料上翻高度450㎜(第一遍)二次蓄水验收,蓄水深度50㎜左右,蓄水时间为48小时。
试水完成后请监理及业主予以验收,无渗点,无漏点方可进行下道工序,砂浆保护层找平。
4)20厚1:2.5水泥砂浆保护层
5)、安装排污立管
同层排水地漏处用地膜覆盖封堵,防止粉刷砂浆等杂物进入,造成地漏封堵,卫生间沉箱积水无法排出、
6)砌筑管道井墙(管井下部预留洞方便安装排污水平管和检查,待陶粒混凝土等找平层做完后最后封堵,管井预留洞下部空铺三皮砖,不用砂浆砌筑,以便渗水排到管井同层地漏处)
7)清理卫生间地面,安装排污水平管,排污水平管混凝土墩加固——报甲方水电工程师验收
8)浇筑陶粒混凝土(同层地漏处放满卵石作为反滤层或用PFF整体复合成品反滤层覆盖在地漏上表面)
沉箱陶粒混凝土浇筑前预留洞底部外侧采用无纺布覆盖,防止浇筑水泥浆进入管井内侧,堵塞同层排水漏水口。
陶粒:顾名思义,就是陶质的颗粒。
陶粒的外观特征大部分呈圆形或椭圆形球体,但也有一些仿碎石陶粒不是圆形或椭圆形球体,而呈不规则碎石状。
一、陶粒技术要求
二、陶粒混凝土常用配合比
9)地面自来水与地暖管安装
10)40厚C20细石混凝土浇筑与20厚1:2.5水泥砂浆找平
11)陶粒混凝土上部找平层完成后做1.5厚JS防水涂料(防水涂料上翻高度400㎜,JS防水涂料上口标高为室内正负零向上300)JS防水涂料完成后,待防水涂料成膜后,第二天把地漏封堵,放水30-50㎜蓄水24小时,检查是否渗漏。
(第
3次蓄水试验)报甲方监理验收。
如果渗漏JS防水必须重新做一遍。
12)做20厚1:2.5水泥砂浆保护层一道。
(注意对JS防水涂料的成品保护)13)铺贴卫生间墙砖与地砖
五、质量要求及验收程序
1、质量管理构架
2、质量控制
1)、所有使用的材料必须符合国家建筑安装工程验收标准和设计要求。
2)、防水层的厚度和层数,层次应符合设计及相关规范规定。
3)、结构基层稳固,平整度符合规定。
4)、坡度必须准确,排水系统畅通,找平层表面平整度不大于5mm,不得有松动、起砂、起皮、空鼓现象。
5)、JS防水涂料,薄膜保护层覆盖均匀严密,不露底,粘接牢固,。
7)、节点做法必须符合设计规范要求,搭接正确。
3、验收程序
实行三级检查制度:现场施工员要求全数检查;项目专职质检员复检要求全数检查
三检制工作程序:
三检完成后通知监理及业主单位进行验收,并做好验收记录。
六、成品保护
1、防水施工必须在所有的工序完工后再进行,不得与其他工种穿插作业,以免影响防水层质量,若工程安排确要交叉作业时,应采取有效措施,特别注意作好防水层成品保护,严禁受到损伤。
2、倒角、圆角完成并压光后,应不使人员靠近,避免对已完工程造成损坏。
3、做好技术及安全交底,管理人员加强跟踪巡视,做好工序移交工作,后道工序施工做好对上道工序的保护。
4、防水层在未做保护层前,不得在防水层上进行其他施工作业或直接堆放物品。
JS涂料防水层多用于厨房卫生间及室外阳台包括厨房卫生间室内周边墙裙范围内。
但由于卫生间、厨房面积一般都较小,管线多,所以在施工中要注意以下事项:
1、首先要用水泥砂浆将地面做平,然后再做防水处理。
这样可以避免防水涂料因薄厚不均或防水涂料露底而造成渗漏,找平层的流水坡向和坡度应符合设计要求,流水畅通无积水处。
2、后装管道的洞口四周先凿毛后用砼浇灌严实,墙体与地面之间的接缝以及上下水管道与地面的接缝处,是最容易出现问题的地方。
所以这些部位一定要格外注意,处理一定要细致,不能有丝毫的马虎。
3、涂料防水层的基层应牢固,基面应干燥、洁净、平整、不得有空鼓、松动、起砂、潮湿和脱皮现象,基层阴阳角处应做成圆弧形。
(地面与墙面交接处及墙角处有孔洞必须及时)
4、涂料涂刷前应先在基层上涂一层与涂料相容的基层处理剂,涂膜应多遍完成,涂刷应待前遍涂层干燥成膜后进行,每遍涂刷时应交替改变涂层的涂刷方向,同层涂膜的先后搭茬宽度宜为30~50mm。
(下图为管道口细部、卫生间防水成型效果)
5、为了达到较好的防水效果,一般卫生间的墙面上也要做大约
2000㎜高的防水处理(淋浴区墙面),防止积水洇透墙面。
有水管及与淋浴相邻的墙面,防水处理的高度也要比水管面及淋浴区上沿高出一些。
6、涂刷程序应先做转角处、穿板管道、出水口等部位的涂料加强层,后进行大面涂刷,涂料防水层的平均厚度应符合设计要求,最小厚度不得小于设计厚度的80%。
涂料防水层应与基层粘结牢固,表面平整,涂刷均匀,不得有流淌、皱折、鼓泡、漏底、翘边等缺陷。
7、防水施工完毕后,要将卫生间的所有下水道堵住,在卫生间的门口砌一道“矮墙”进行注水试验,注水高度在50㎜左右。
24小时后检查,若卫生间的四周墙面和地面没有渗水现象说明卫生间的防水质量很好。
反之,要找出漏点,进行维修8、保护层砼浇筑时应做好成品保护,防止将防水层弄破,找坡平稳、顺直,厚度达到设计要求。
(下图为卫生间地面防水保护层成型效果)
江苏顺通碧桂园翡翠华府二期一标项目部
2017年6月27日。
