烧结多孔砖砌筑工程施工方案之令狐文艳创作
- 格式:doc
- 大小:334.51 KB
- 文档页数:48
施工方案令狐文艳大全目录第一章总则---------------------------------------------------7第二章土方工程-----------------------------------------------9第一节排水与降水---------------------------------------------9第二节挖土(大型土方工程)10第三节基坑(槽)开挖与围护--------------------------------------11第四节回填土-------------------------------------------------16第三章地基与基础工程------------------------------------------21第一节灌注桩工程----------------------------------------------21钻(冲)孔灌注桩人工挖孔灌注桩第二节水下混凝土工程------------------------------------------35第四章地下防水工程--------------------------------------------39第一节防水混凝土结第二节水泥砂浆防水层------------------------------------------44第五章钢筋混凝土工程------------------------------------------48第一节模板工程------------------------------------------------48木模板(含大夹板)安装与拆除定型组合模板的安装与拆除门架支顶可调式钢管支顶第二节钢筋工程------------------------------------------------65钢筋制作钢筋绑扎与安装钢筋闪光焊钢筋电孤焊竖向钢筋电渣压力焊钢筋气压焊锥螺纹连接钢筋冷挤压连接第三节混凝土工程----------------------------------------105现场混凝土制备与浇筑预拌混凝土生产与运输泵送混凝土混凝土外加剂混凝土掺合料(粉煤灰)第四节厚大体积混凝土工程---------------132第六章砌砖工程-----------------------------------------------135第七章木作工第一节楼梯扶手安装-------------------------------------------154第八章地面与楼面156第一节基层处理-----------------------------------------------156第二节整体楼地面---------------------------------------------156水泥砂浆面层水磨石面层第三节板块楼地面---------------------------------------------166大理石、花岗岩、预制水磨石铺贴釉面砖、水泥花阶砖、陶瓷锦砖(马赛克)铺贴第九章门窗工程-----------------------------------------------174第一节钢窗安装-----------------------------------------------174第二节铝合金门窗安装------------------------------------------177第十章装饰工程-----------------------------------------------183第一节一般抹灰-----------------------------------------------183一般规定墙面抹纸筋灰或石灰砂浆墙面抹水泥砂浆墙面抹建筑石膏现浇混凝土楼板顶棚(天花)抹纸筋灰钢板网顶棚(天花)抹灰第二节外墙水刷石---------------------------------------------194第三节饰面板(砖)工程----------------------------198墙柱面贴釉面砖墙柱面贴陶瓷、玻璃锦砖(马赛克)墙柱面贴饰面板(天然石和人造石板)干挂饰面板第四节涂料工程-----------------------------------------------215一般规定木材表面施涂中级清漆(士叻)木材表面施涂硝基清漆(叻架)混凝土及抹灰表面施涂乳胶漆第五节喷浆工程-----------------------------------------227第六节玻璃工程-----------------------------------------------227钢、木框扇玻璃及玻璃砖安装铝合金、塑料框、扇的玻璃安装第八节吊顶工程-----------------------------------------------234第十一章屋面工程--------238第一节屋面找平层---------------------------------------------238第二节水泥砂浆刚性防水层--------------------------------------240第三节细石混凝土刚性防水层------------------------------------242第四节涂膜防水层---------------------------------------------246第五节油膏嵌缝防水---------------------------------------247第六节隔热层-------------------------------------------------251架空大阶砖(或混凝土预制块)座砌大阶砖隔热层现浇陶料混凝土第十二章外脚手架及施工升降机(钢井架)---------------------------255第一节扣件式钢管脚手架--------------255第二节竹木脚手架----------------------------------------------258第三节门架式脚手架--------------------------------------------262第四节施工升降机(钢井架)安装与拆除---------------------------266第一章总则1、《作业指导书》适用于一般工业与民用建筑施工工程,部分未列入本书一般施工工艺,施工时可按照有关专业规程或参考其他地区(企业)的有关规程,结合实际情况,制定相应的技术工艺准则,经分公司主任工程师审批后试行。
烧结多孔砖施工方案烧结多孔砖施工方案一、施工前准备1. 确认工程图纸,准备好所需的材料和工具。
2. 组织好施工队伍,确定各工序人员的职责和任务。
3. 进行施工现场的清理和整理,确保施工场地干净整洁,避免杂物影响施工进度。
4. 做好安全措施,确保施工人员的人身安全。
二、墙体砌筑1. 按照工程图纸要求,确定墙体的布置和尺寸,用线框标出墙体的轮廓。
2. 进行基底处理,将墙体底部的地面清理干净,并进行找平处理。
3. 测量好墙体的高度和宽度,根据需要切割好所需的烧结多孔砖。
4. 准备好砂浆,按照规定的比例将水和砂浆混合,搅拌均匀。
5. 首先在墙体的底部涂抹一层砂浆,然后将砖块按照工程图纸的要求依次砌筑起来。
6. 注意砖与砖之间的垂直和水平度,使用水平仪进行检查和调整。
7. 在每层砖砌完后,用塑料刮板将多余的砂浆刮平,并刮掉墙体上的浮灰。
8. 遇到附着墙的地方,要在墙体上预留伸缩缝。
三、墙体砂浆施工1. 在墙体砌筑完成后,进行墙体砂浆的施工。
2. 准备好砂浆,按照规定的比例将水和砂浆混合,搅拌均匀。
3. 用刮刀将砂浆均匀地涂抹在墙体表面,厚度一般为2-3毫米。
4. 注意砂浆施工的质量和美观度,避免砂浆过多或不够,造成墙面不平整或开裂。
四、墙体打磨和修补1. 在砂浆干燥后,进行墙体的打磨工作。
2. 使用电动打磨机或手工砂纸进行墙体的打磨,使其光滑平整。
3. 检查墙体是否有裂缝或不平整的地方,进行修补和调整。
4. 打磨后用布擦拭墙体,去除尘土和细小颗粒。
五、墙体清洁和保护1. 在墙体打磨和修补完成后,进行墙体的清洁工作。
2. 使用软毛刷或湿布清洁墙体表面,去除砂浆和灰尘。
3. 定期对墙体进行保养和维护,避免划伤和损坏。
六、施工完成验收1. 完成施工后,进行施工质量的验收。
2. 检查墙体砌筑和砂浆施工的平整度和牢固度。
3. 检查墙体打磨和修补的质量和美观度。
4. 验收合格后,进行竣工手续的办理。
以上就是烧结多孔砖施工方案的基本步骤和流程,施工过程中应注意安全措施和质量要求,确保施工的顺利进行和施工质量的达标。
烧结多孔砖砌筑工程施工方案一、项目概述本砌筑工程是对建筑物进行装饰和隔热的施工工程,采用烧结多孔砖进行砌筑。
多孔砖砌筑工程具有质轻、隔热、耐火、耐酸碱等优点,在建筑装饰和保温方面有广泛的应用。
二、施工前的准备工作1.确定施工图纸,根据设计要求划定砌筑范围、墙体厚度和高度。
2.采购齐全的材料和工具,包括烧结多孔砖、石膏粉、石膏浆、水泥、砂浆、搅拌机、砌筑工具等。
3.做好安全措施,确保施工过程中的安全。
三、施工步骤1.根据施工图纸和设计要求,进行墙体的测量和标注,确定砌筑的起点和起砖面,划定参考线。
2.按照设计要求调配砂浆,保持砂浆的粘结性和流动性,控制好水泥和砂浆的比例。
3.将砂浆均匀涂抹在墙体上,用砖铺设机进行砌筑,砌筑时要注意保持垂直和水平,保持砖块与墙体的贴合度。
4.砌筑到一定高度后,要进行墙体的检查和修整,保持墙体平整,确保墙面质量达到要求。
5.在砌筑过程中,要控制好砂浆的浆料厚度,防止过度烧结导致墙体质量不稳定。
6.砌筑完成后,对墙体进行养护,保持一定的湿度和温度,让砂浆充分固化。
四、注意事项及安全措施1.施工过程中,要确保砌筑平整、垂直和水平,墙体的高度、厚度和砌筑范围要符合设计要求。
2.定期检查砌筑质量,对出现砂浆开裂、砖体露出和不平整等问题要及时进行修整。
3.施工现场要做好安全措施,包括搭设脚手架、安装安全网、佩戴安全帽和手套等。
4.施工过程中,要将材料、工具和设备放置整齐、有序,避免造成人员伤害和材料浪费。
5.施工完成后,要进行验收,确保墙体质量合格,达到设计要求。
五、施工期间的环保措施1.施工现场要做好噪音和粉尘的控制,减少对周围环境和人员的影响。
2.施工过程中要做好材料和废弃物的分类和处理,尽量减少对环境的污染。
3.施工现场要保持整洁,及时清理杂物和废弃物,确保环境卫生。
4.施工过程中,要避免污水和废弃物进入排水管道和水源。
六、施工后的验收标准1.墙体的平整度和垂直度符合设计要求,没有明显的凸凹和倾斜。
填充墙(烧结多孔砖)砌体施工方案1.基本规定氏ZX(J)≈冲工程所使用的砌块为粘土烧结多孔砖和烧结普通砖。
MU2.O烧结多孔砖规格为190X190和190X90;MU7.5烧结普通砖为240×115×53o砖进场时需附有出厂合格证,并按规定进行抽样送检——以同一厂家,同规格不超过15万块为一批,每批抽取15〜20块做有关项目的试验。
(2)进场的砖需进行外观检查,要求砖的外型方正,无破损,弯曲£3mni;杂质在豉面造成凸高位£5mni;无欠烧豉等。
抽取检查的比率为3%0(3)砌筑所用的砂浆应由试验室进行试配。
不同品种的水泥,不得混合使用;水泥应在有效期内使用。
砂应采用过筛中砂,砂含泥量不大于5%;拌制混合砂浆时,外加剂采用熟化石灰膏;水采用饮用水。
(4)砌筑砂浆采用机械搅拌,搅拌时间不小于2min;砌筑砂浆的稠度控制在60〜90Fnm内,砂浆应随拌随用,并应在3h内使用完。
2.砌筑要求(1)砌筑前施工准备1)用于砌筑的砖应提前1〜2d浇水湿润;砖的含水率为10%〜15%o2)砌筑前,对基底要进行清理和清洁,浇水湿润;砖砌筑前要进行试摆石专。
3)砌筑前,要将设计所要求的墙体拉结筋焊好;有构造柱的位置要先绑好构造柱筋。
4)引测并标出标高控制线,按设计图测放墙体位置线,将放线结果申报监理单位复核同意后进行砌体施工。
(2)施工要点1)砖墙底部应砌MU7.5烧结普通砖,高度为200mm(三皮砖),在门窗洞口、预留洞口四周砌以MU7.5烧结普通砖(以下称烧结普通砖)。
当墙体砌筑时在不够半豉处,用烧结普通砖进行补充砌筑°填充墙砌至接近梁(或板)底时,应留一定空隙,在抹灰前用烧结普通砖以侧砖斜砌挤紧,倾斜度为60°左右,砌筑砂浆要饱满。
2)烧结多孔砖的砌筑应上下错缝,砖孔方向呈水平位置。
砌体灰缝应横平竖直,水平缝和垂直缝厚度控制在8〜12mm内;砌体灰缝应砂浆饱满,水平灰缝饱满度不得低于80%,竖缝不得出现透明缝、瞎健。
烧结多孔砖施工工艺方案1.前言2.材料准备3.工具准备4.砌筑方法5.砌筑注意事项前言烧结多孔砖是一种新型的建筑材料,具有轻质、高强、隔热、隔音等优点,广泛应用于建筑工程中。
本文旨在介绍烧结多孔砖的砌筑施工方案,以及注意事项,以供参考。
材料准备烧结多孔砖、砂浆、水泥、水、墙角线、水平仪、测量工具等。
工具准备砖锤、切割机、铝合金梯子、批刀、抹子、扫帚、铁锤、斧头、钳子、工作手套、安全帽、防护眼镜等。
砌筑方法1.在砖墙上安装墙角线,确定砌筑的位置和高度。
2.将砂浆涂在砖上,用批刀将其均匀地涂抹开。
3.将砖放在砂浆上,用砖锤轻轻敲打,使其牢固地粘在砂浆上。
4.用水平仪检查砖墙是否水平,调整砖的位置,确保砖墙的垂直度和水平度。
5.砌完一层后,要用切割机将多余的砖块切割成需要的大小和形状,以便下一层的砌筑。
6.砌完全部砖块后,用抹子将砂浆填满砖缝,再用铁锤轻轻敲打,使其更加牢固。
7.最后用扫帚清理砖墙表面的杂物和砂浆残留物。
砌筑注意事项1.在砌筑前要检查砖块的质量,有裂缝或损坏的砖块不能使用。
2.砌筑时要注意砖墙的垂直度和水平度,避免出现倾斜或歪曲的情况。
3.砌筑时要注意安全,佩戴好工作手套、安全帽和防护眼镜,避免发生意外事故。
4.砌筑时要注意砂浆的配比,以保证砖墙的强度和牢固度。
5.砌筑完成后要及时进行清理,避免砂浆残留物对砖墙造成损害。
1.编制依据本工程的编制依据为国家有关法律法规、标准规范、技术文件及相关要求。
2.工程概况2.1 参建单位概况本工程的参建单位包括建设单位、设计单位、施工单位、监理单位等。
2.2 工程概况本工程为某市某区的一处道路改造工程,总长约2公里,包括道路铺设、排水系统改造、照明系统改造等内容。
3.施工部署3.1 组织机构施工单位将组建专门的施工组织机构,包括总指挥部、现场指挥部、技术部、安全保障部等部门。
3.2 劳动力准备施工单位将根据工程需要,组织合适的劳动力,包括技术工人、普通工人、管理人员等。

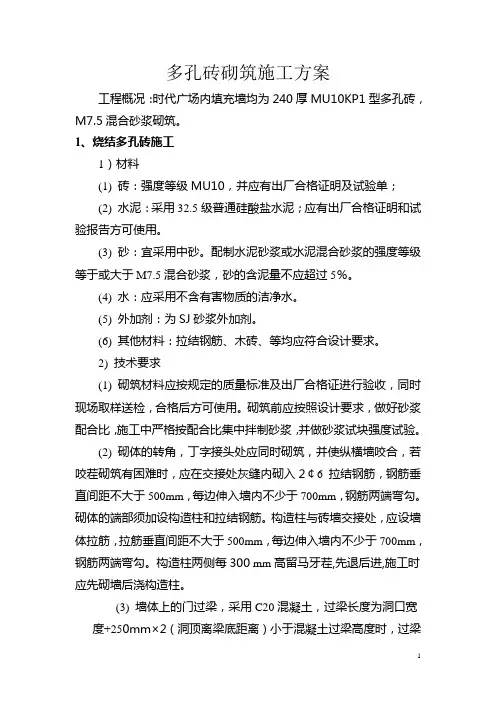

多孔砖砌筑施工方案工程概况:时代广场内填充墙均为240厚MU10KP1型多孔砖,M7.5混合砂浆砌筑。
1、烧结多孔砖施工1)材料(1) 砖:强度等级MU10,并应有出厂合格证明及试验单;(2) 水泥:采用32.5级普通硅酸盐水泥;应有出厂合格证明和试验报告方可使用。
(3) 砂:宜采用中砂。
配制水泥砂浆或水泥混合砂浆的强度等级等于或大于M7.5混合砂浆,砂的含泥量不应超过5%。
(4) 水:应采用不含有害物质的洁净水。
(5) 外加剂:为SJ砂浆外加剂。
(6) 其他材料:拉结钢筋、木砖、等均应符合设计要求。
2) 技术要求(1) 砌筑材料应按规定的质量标准及出厂合格证进行验收,同时现场取样送检,合格后方可使用。
砌筑前应按照设计要求,做好砂浆配合比,施工中严格按配合比集中拌制砂浆,并做砂浆试块强度试验。
(2) 砌体的转角,丁字接头处应同时砌筑,并使纵横墙咬合,若咬茬砌筑有困难时,应在交接处灰缝内砌入2¢6 拉结钢筋,钢筋垂直间距不大于500mm,每边伸入墙内不少于700mm,钢筋两端弯勾。
砌体的端部须加设构造柱和拉结钢筋。
构造柱与砖墙交接处,应设墙体拉筋,拉筋垂直间距不大于500mm,每边伸入墙内不少于700mm,钢筋两端弯勾。
构造柱两侧每300 mm高留马牙茬,先退后进,施工时应先砌墙后浇构造柱。
(3) 墙体上的门过梁,采用C20混凝土,过梁长度为洞口宽度+250mm×2(洞顶离梁底距离)小于混凝土过梁高度时,过梁与梁整浇;当洞口侧边离柱(墙)边小于250 mm,柱施工时在过梁纵筋相应位置预埋连接钢筋或置筋。
3) 砌筑工程的施工准备(1) 装卸时,应堆放整齐,严禁倾卸丢掷。
(2) 堆放应符合要求:堆置高度不宜超过1.6m。
(3) 施工前,应先将砌筑面抄平,然后按图纸放出轴线。
4) 操作工艺(1) 拌制砂浆砂浆采用机械拌合,塔吊上料,磅称计量,人工手推车作水平运输。
a、根据试验提供的砂浆配合比进行配料称量,水泥配料精确度控制在2%以内;砂、石灰膏等配料精确度控制在±5%以内。

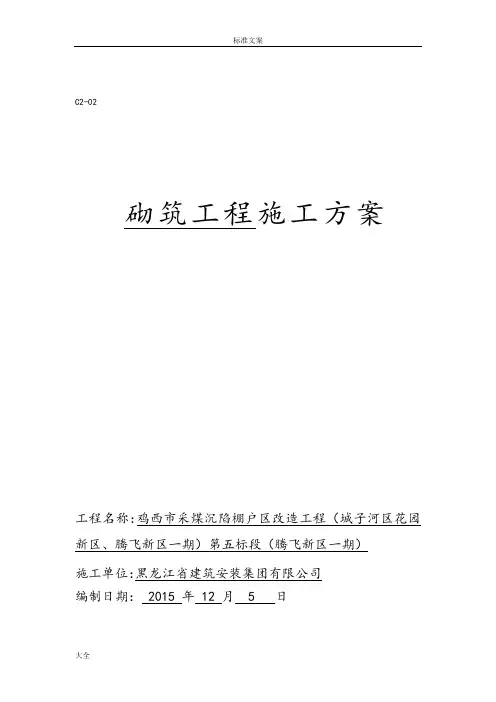

C2-02砌筑工程施工方案工程名称:鸡西市采煤沉陷棚户区改造工程(城子河区花园新区、腾飞新区一期)第五标段(腾飞新区一期)施工单位:黑龙江省建筑安装集团有限公司编制日期: 2015 年 12 月 5 日目录一、编制依据 (3)二、工程概况 (4)三、施工顺序 (6)四、施工准备 (6)五、砌筑墙体构造要求 (10)六、砌筑工程施工 (14)七、施工注意事项 (15)八、砌筑工程材料使用要求 (17)九、砌筑工程验收 (17)十、植筋施工 (19)十一、雨季施工 (20)十二、成品保护 (21)十三、砌筑工程安全措施 (22)十四、应急预案 (30)十五、文明施工保证措施 (32)一. 编制依据1.1《施工组织设计》1.2鸡西市采煤沉陷棚户区改造工程(城子河区花园新区、腾飞新区一期)第五标段(腾飞新区一期)图纸及图纸会审记录鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-1#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-2#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-3#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-4#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-5#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-6#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-7#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-8#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-9#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-10#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-11#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-12#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-13#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-14#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-15#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-16#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-17#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-18#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期社区服务中心结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期热力站、泵房结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期燃气调压站结构图1.3国家现行有关技术标准、图集、施工验收规范,工程检验及评定标准;1.4《建筑工程施工质量验收统一标准》(GB50300-2013),1.5《砌体工程施工质量验收规范》(GB50203-2011)1.6业主提供的其它有关资料。
烧结多孔砖砌筑工程施工方案完整版一、工程概况本工程是一座烧结多孔砖砌筑的建筑工程,施工面积为XXX平米。
本方案旨在保证施工进度、质量和安全,确保施工顺利完成。
二、施工准备1.人员组织(1)项目经理负责组织、协调施工,并负责与业主和监理单位的沟通;(2)施工队长负责施工全过程的组织和管理;(3)施工人员要经过专业培训,熟悉多孔砖施工工艺;(4)施工人员必须佩戴防护用品,如安全帽、手套和防尘口罩。
2.材料准备(1)烧结多孔砖:材质应符合国家标准要求,按照设计要求进行采购,并进行验收;(2)砂浆:砂浆配合比应符合标准要求,使用细度调整剂和增粘剂,确保砂浆粘结性能优良;(3)腻子:使用环保腻子,并按照使用说明进行施工操作;(4)其他施工用具:包括水平仪、量具、镐子、钢丝刷等。
3.设备准备(1)扬程机和吊篮:用于运输材料和施工作业;(2)搅拌机:用于拌制砂浆;(3)切割机、电钻和射钉枪:用于加工和固定烧结多孔砖;(4)清扫机:用于清理施工现场。
三、施工工艺1.基底处理(1)清理基底:对基底进行清理,除去杂物、浮尘和油污等;(2)找平基底:根据设计要求,使用水平仪在基底上进行找平。
2.砌筑工艺(1)确定布置:根据设计图纸确定多孔砖的布置方案;(2)定线:按照设计要求进行定线,确保砌筑墙体的垂直度和水平度;(3)拌浆:使用搅拌机拌制砂浆,保证砂浆质量稳定;(4)涂抹砂浆:将砂浆均匀涂抹在多孔砖表面,确保粘结牢固;(5)立砌多孔砖:将涂抹了砂浆的多孔砖按照设计要求垂直砌筑,采用扬程机和吊篮进行运输;(6)粘结连缝:砌筑过程中,按照设计要求在多孔砖上涂抹砂浆,粘结多孔砖与多孔砖之间的连缝;(7)修整砖缝:待砂浆初凝后,使用砂浆修整砖缝。
3.粘贴防水膜和腻子层(1)粘贴防水膜:使用专用胶水固定防水膜于已砌筑的多孔砖外表面;(2)施工腻子层:按照设计要求,进行腻子层施工,确保墙体表面平整。
四、安全措施1.施工现场设置围挡,保证施工现场的安全;2.所有人员必须按照施工安全规范佩戴好安全帽、手套等个人防护用具;3.扬程机和吊篮在运输材料和人员时必须确认安全,操作人员必须持证上岗;4.施工现场保持整洁,并定期进行清理,避免杂物和施工残渣堆放过多;5.施工过程中,严禁高空作业、超负荷作业和超限作业。

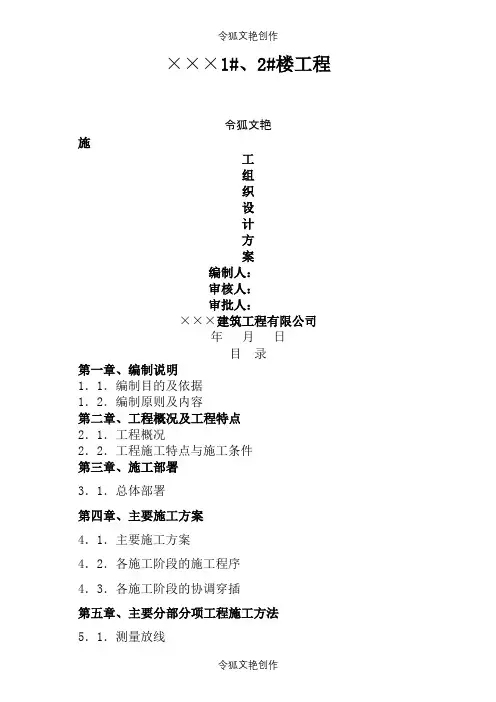

×××1#、2#楼工程令狐文艳施工组织设计方案编制人:审核人:审批人:×××建筑工程有限公司年月日目录第一章、编制说明1.1.编制目的及依据1.2.编制原则及内容第二章、工程概况及工程特点2.1.工程概况2.2.工程施工特点与施工条件第三章、施工部署3.1.总体部署第四章、主要施工方案4.1.主要施工方案4.2.各施工阶段的施工程序4.3.各施工阶段的协调穿插第五章、主要分部分项工程施工方法5.1.测量放线5.2.基础工程施工5.3.±0.00以上主体结构施工5. 4.装饰工程5.5.外脚手架工程5. 6.安装工程第六章、组织机构及劳动力组织6.1.施工组织机构6.2.施工部署6.3.施工管理人员配备及分工6.4.施工准备第七章、质量技术保证措施7.1.建立和健全质量保证体系7.2.工程质量总体保证措施7.3.施工测量质量保证措施7.4.基础施工质量保证措施7.5.钢筋工程施工质量保证措施7.6.模板工程施工质量保证措施7.7.砼工程施工质量保证措施7.8.砌体施工质量保证措施7.9.屋面防水施工质量保证措施7.10.装饰工程质量保证措施第八章、安全生产与文明施工措施8.1.文明施工措施8.2.保证安全措施8.3.工程半成品和成品保护措施第九章、施工进度计划及工期保证措施9.1.施工进度计划及保证措施第十章、雨季施工措施10.1.雨季施工措施第一章、编制说明1.1.编制目的及依据1.1.1.编制目的本施工组织设计系投标单位对×××的投标文件之一,体现本投标单位对本工程施工的总体构思和部署,若有幸中标,本投标单位将遵照自己的技术管理程序,在图纸会审之后,按照施工组织设计确定的原则,编制详细的单项施工方案设计,用以指导施工,确保本工程优质高速地建成。
1.1.2.编制依据1.×××招标文件及答疑等有关资料;2.业主提供的由设计院设计的盛世学府施工图及相关资料;3.国家颁布的现行建筑结构和建筑施工、设备安装施工的各类规程、规范及验评标准,建设部《工程建设标准强制性条文》的规定;4.湖北省武汉市有关建筑工程管理、市政管理、环境保护等地方性法规和规定;5.本投标单位有关质量管理、安全管理文明管理制度和ISO9001:2000《质量手册》、《程序文件》;6.该工程现场及周围环境的实际情况。

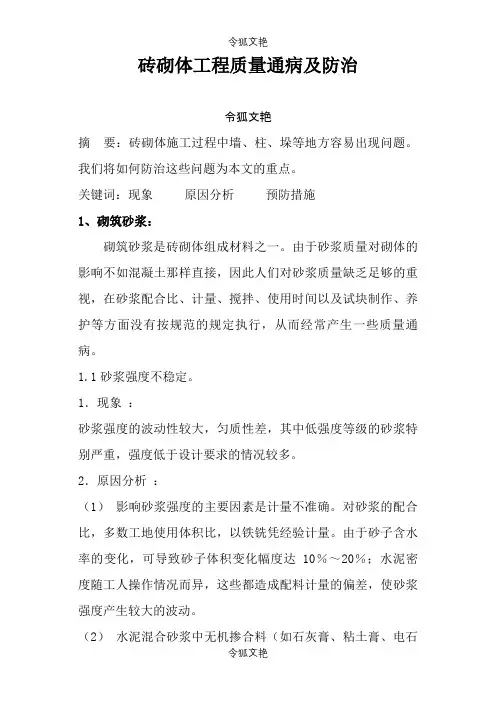

砖砌体工程质量通病及防治令狐文艳摘要:砖砌体施工过程中墙、柱、垛等地方容易出现问题。
我们将如何防治这些问题为本文的重点。
关键词:现象原因分析预防措施1、砌筑砂浆:砌筑砂浆是砖砌体组成材料之一。
由于砂浆质量对砌体的影响不如混凝土那样直接,因此人们对砂浆质量缺乏足够的重视,在砂浆配合比、计量、搅拌、使用时间以及试块制作、养护等方面没有按规范的规定执行,从而经常产生一些质量通病。
1.1砂浆强度不稳定。
1.现象:砂浆强度的波动性较大,匀质性差,其中低强度等级的砂浆特别严重,强度低于设计要求的情况较多。
2.原因分析:(1)影响砂浆强度的主要因素是计量不准确。
对砂浆的配合比,多数工地使用体积比,以铁铣凭经验计量。
由于砂子含水率的变化,可导致砂子体积变化幅度达10%~20%;水泥密度随工人操作情况而异,这些都造成配料计量的偏差,使砂浆强度产生较大的波动。
(2)水泥混合砂浆中无机掺合料(如石灰膏、粘土膏、电石膏及粉煤灰等)的掺量,对砂浆强度影响很大,随着掺量的增加,砂浆和易性越好,但强度降低,如超过规定用量一倍,砂浆强度约降低40%。
但施工时往往片面追求良好的和易性,无机掺合料的掺量常常超过规定用量,因而降低了砂浆的强度。
(3)砂浆搅拌不匀,人工拌合翻拌次数不够,机械搅拌加料顺序颠倒,使无机掺合料未散开,砂浆中含有多量的疙瘩,水泥分布不均匀,影响砂浆的匀质性及和易性。
(4)砂浆试块的制作、养护方法和强度取值等,没有执行规范的统一标准,致使测定的砂浆强度缺乏代表性,产生砂浆强度的混乱。
3.预防措施:(1)砂浆配合比的确定,应结合现场材质情况进行试配,试配时应采用重量比。
在满足砂浆和易性的条件下,控制砂浆强度。
如低强度等级砂浆受单方水泥预算用量的限制而不能达到设计要求的强度时,应适当调整水泥预算用量。
(2)建立施工计量器具校验、维修、保管制度,以保证计量的准确性。
(3)无机掺合料一般为湿料,计量称重比较困难,而其计量误差对砂浆强度影响很大,故应严格控制。
宝悦华庭二期工程令狐文艳砌筑工程施工方案江苏中南建筑产业集团有限责任公司2016年5月11日砌筑工程施工方案一、编制依据1.1建筑工程施工质量验收统一标准GB50300-2011 1.2砌体工程施工质量验收规范GB50203-20111.3建筑装饰装修工程质量验收规范GB50210-2011 1.4蒸压加气混凝土砌块(AAC)建筑构造图集06CG01 1.5构造柱及拉结筋结构图集11G101-11.6设计施工图纸二、工程概况建设单位:上海招商宝欣置业有限公司设计单位:上海中房建筑设计有限公司监理单位:上海新光工程咨询有限公司施工单位:江苏中南建筑产业集团有限责任公司工程地址:上海市宝山区水产路以北、杨泰路以东2.项目概况1、本工程总建筑面积80382.07平方米.2、25#、26#、27#、28#、29#、30#、31#、32#、33#、34#、35#、36#叠加别墅,37#、43#裙房商业房及其他附属用房,44#、45#高层住宅。
3、本工程耐火等级为一级。
4、本工程±0.000相当于国家85高程基准5.170m。
5、本工程为框架剪力墙结构,基础采用桩基+板式筏板基础。
地库为板式筏板基础。
本工程商业裙房为框架结构。
主楼底板厚度为400mm-800mm,底板顶标高基本为-5.600m,顶板多为180mm、250mm。
剪力墙厚度多为300mm,上部现浇板厚有110mm、120mm。
地库为现浇砼框架结构底板厚度400mm,底板顶标高为-5.600m,柱有700×700、650×650、500×500等。
地下室工程顶板框架梁有450×1150、350×900等;顶板板厚为180mm、250mm。
地下室剪力墙厚度为300mm。
主体为现浇砼框架剪力墙结构等。
6、本工程建筑结构的安全等级为二级,抗震设防烈度七度,建筑使用年限为50年。
本工程垫层砼标号为C15,号楼内墙、柱为C35、C30,其它,砼标号为C30,号楼地下室部分为C35P8抗渗砼。
安徽省地方标准J12313-2012 DB34/178-2012烧结多孔砖砌体工程施工及质量验收规程Acceptancesecification for construction quality of fired perforated brick masonry2013-××-××发布2013-××-××实施安徽省住房和城乡建设厅联合发布安徽省质量技术监督局安徽省地方标准烧结多孔砖砌体工程施工及质量验收规程Acceptancesecification for construction quality of fired perforated brick masonryDB34/ 178—2012主编部门:安徽省住房和城乡建设厅批准部门:安徽省住房和城乡建设厅施行日期:2013年×月×日2013年合肥前言本规程根据安徽省住房和城乡建设厅《关于下达<2011年度安徽省工程建设地方标准制(修)订计划>的通知》(建标函[2011]739号)的要求,由安徽省建筑科学研究设计院会同有关单位在原《多孔砖砌体工程施工及验收规程》DB34/178—1999的基础上修订完成的。
本规程在修订过程中,编制组经广泛调查研究,认真总结实践经验,并在广泛征求意见的基础上,最后经审查定稿。
本规程修订后共分6章和1个附录,主要技术内容包括:总则、术语、原材料质量要求、砌筑砂浆和混凝土、砌体施工、砌体工程验收。
修订的主要内容:1将原“规程”更名为《烧结多孔砖砌体工程施工及质量验收规程》;2规定“烧结多孔砖”产品是指以煤矸石、页岩等非粘土材料为原料,经焙烧而成的墙体材料;3增加“砌体工程验收”章节中的主控项目和一般控制项目内容;4增加《烧结多孔砖砌体工程检验批质量验收记录》;5调整并修改相关条款。
本规程中以黑体字标志的条文为强制性条文,必须严格执行。
砌体工程的施工工艺流程令狐文艳测量放线—焊接拉墙筋、绑扎构造柱钢筋—基层清理、细石砼找平(厨房、卫生间墙体砼卷边支模浇筑砼)—立皮数尺、挂线砌筑—构造柱浇筑砼施工方法1、测量放线首先找出结构施工时的控制轴线和标高控制点,通过测量放出墙体的内外边线及控制线和1m标高控制线。
2 、墙体拉结筋、构造柱墙体与结构的拉结筋采取在结构施工时预留短钢筋(采取植筋的方式与结构连接,植筋深度不小于10d,并按规范要求进行抗拔试验。
拉结筋按间距500㎜、2φ6通长设置(120㎜砖墙为1φ6),砌筑时严禁将其随意切断或弯曲,拉筋的端部应做成90º的弯钩,弯钩长度不小于10d。
砼结构与墙体接口处应用1:2水泥砂浆填密实。
构造柱钢筋的主筋采取单面搭接焊的方式与预留钢筋进行焊接连接,箍筋按设计和规范要求进行绑扎,并按要求进行加密。
上述工作完成后报监理验收。
构造柱待砌筑砂浆达到一定强度后(≥1.0MPa)方可绑扎钢筋,钢筋验收合格后,用定型模板支模,加固用短钢管及对拉螺杆或用铁丝对拉加固,间距为500㎜,在底部留一个柱宽×20㎝的清扫口。
顶部留一个柱宽×30㎜的下料口,下料口周边钉成喇叭口,高过梁底100㎜,模板与砌体之间贴海绵胶带封堵缝隙。
浇灌构造柱混凝土前,应将模板内的落地灰、砖渣等清除干净,将清扫洞口封模后,浇水湿润构造柱孔内壁。
浇捣构造柱混凝土时,采用插入式振捣棒。
振捣时,振捣棒应避免直接触碰多孔砖墙,混凝土浇平模板,模板拆除三天后将喇叭口处混凝土凿平构造柱面。
拆模后养护时间不应少于7天。
3、基层处理、厨、卫墙体砼卷边墙体砌筑前,应将现浇结构板上的松散砼及其他杂物清理干净,并用高压水进行冲洗,再用C20细石砼进行找平。
厨房、卫生间等有防水要求的房间,墙体底部做160㎜高的细石砼卷边,厚度同墙厚。
4、砌体砌筑4.1、施工要点:4.1.1砌筑前先将粘土空心砖提前1~2天浇水湿润(砌筑时的含水率控制在10%~15%),在己弹好线的楼面上双面挂线(120厚砖墙单面挂线),立好皮数杆,先干摆砌块,调整砌块间端缝均匀合格,砌筑前先铺灰,后安装就位,每一砌块就位后,应表面核线,用靠尺加以校正。
×××××××项目烧结多孔施工方案编制人:审批人:审核人:年月日目录第一章工程概况------------------------------------------------------------------------------------------- 11.1建设地点:----------------------------------------------------------------------------------------------------------- 11.2参建单位:----------------------------------------------------------------------------------------------------------- 11.3项目概况:----------------------------------------------------------------------------------------------------------- 11.4工程规模:----------------------------------------------------------------------------------------------------------- 1 第二章编制依据------------------------------------------------------------------------------------------- 1 第三章施工准备------------------------------------------------------------------------------------------- 13.1技术准备 -------------------------------------------------------------------------------------------------------------- 13.2材料及机具准备----------------------------------------------------------------------------------------------------- 13.3施工部署 -------------------------------------------------------------------------------------------------------------- 23.4资源配置需求-------------------------------------------------------------------------------------------------------- 33.5施工计划 -------------------------------------------------------------------------------------------------------------- 33.6作业条件 -------------------------------------------------------------------------------------------------------------- 3 第四章施工方法------------------------------------------------------------------------------------------- 34.1 砌筑施工工艺流程------------------------------------------------------------------------------------------------- 34.3砌筑要点 -------------------------------------------------------------------------------------------------------------- 5 第五章质量要求------------------------------------------------------------------------------------------- 65.1 质量验收标准,砌体工程质量标准--------------------------------------------------------------------------- 65.2 砌体质量控制措施------------------------------------------------------------------------------------------------- 75.3 砌筑工程质量通病防治 ------------------------------------------------------------------------------------------ 7 第六章安全和文明施工保证措施 --------------------------------------------------------------------- 86.1安全管理 -------------------------------------------------------------------------------------------------------------- 86.2文明施工 -------------------------------------------------------------------------------------------------------------- 96.3成品保护措施-------------------------------------------------------------------------------------------------------- 9第一章工程概况1.1建设地点:XXXX1.2参建单位:建设单位:XXXX勘察单位: XXXX设计单位:XXXX监理单位:XXXX施工单位:大连盈帆建设工程有限公司1.3项目概况:1.4工程规模:第二章编制依据2.1 《建筑装饰装修工程质量验收规范》GB50210-20112.2 《砌体工程施工质量验收规范》GB50203-20112.3 《建筑工程施工质量验收统一标准》GB50300-20132.4 《民用建筑工程室内环境污染控制规范》GB50325-20132.5 《建筑机械使用安全技术规程》JGJ33-20122.6 《砌体填充墙结构构造》12G614-12.7 XXXX项目建筑、结构施工图2.8 XXXX项目合同、清单及设计变更单第三章施工准备3.1技术准备3.1.1熟悉施工图纸、变更及相关图集,明确各烧结多孔砖设计使用部位。
本工程为XX小区住宅楼砌筑工程,总建筑面积XX平方米,层数XX层,建筑高度XX米。
砌筑工程主要采用多孔砖砌筑,砌筑部位包括墙体、柱、梁等。
二、施工准备1. 技术准备(1)施工前,组织技术人员认真熟悉图纸,核实门洞口位置及洞口尺寸,明确预埋、预留位置,算出窗台及过梁顶部标高,熟悉相关构造及材料要求。
(2)施工员结合设计图纸及实际状况,向作业队进行砌筑方案的技术交底。
(3)试验室出具完整的砌筑砂浆配合比试验报告。
2. 材料要求(1)多孔砖品种、规格、强度等级必须符合图纸设计要求,规格尺寸应一致,质量合格。
(2)多孔砖规格尺寸:240X115X90mm,等级应符合标准要求。
进场时应有出厂合格证并按规定进行复试。
(3)水泥:采用32.5级复合硅酸盐水泥,应有出厂质量证明,水泥进场使用前,应分批对强度、安定性进行复检。
(4)砂:采用中砂,砂含泥量不应超过5%,并过5mm的密网筛。
(5)其他材料:06.5墙体拉结钢筋、门、窗及洞口预制钢筋混凝土过梁,按计划要求专人预制,按规格尺寸堆放。
3. 作业条件(1)砌筑部位的灰渣、杂物清理干净,基底平整,不得有积水。
(2)砌筑部位的水平、垂直度满足施工要求。
三、施工工艺1. 砌筑顺序(1)按轴线、墙身线、柱轴线进行定位。
(2)先砌筑底层,再砌筑上层。
(3)墙体转角处、门窗洞口处应先砌筑,后砌筑墙体。
2. 砌筑方法(1)立皮数杆:在墙体两侧立皮数杆,控制砌筑高度。
(2)排砖:按设计要求进行排砖,确保墙体均匀。
(3)盘角:砌筑转角处,控制角度偏差。
(4)挂线:墙体砌筑过程中,定期检查垂直度,确保墙体垂直。
(5)放预埋件:在砌筑过程中,按要求放置预埋件。
(6)勾缝:砌筑完成后,对墙体进行勾缝处理。
3. 砌筑砂浆(1)砌筑砂浆配合比由试验室确定,施工时应严格称量准确,以保证砂浆的强度。
(2)砂浆搅拌均匀,不得有沉淀、分离现象。
四、质量标准1. 砌筑墙体垂直度偏差不大于3mm。
C2-02砌筑工程施工方案工程名称:鸡西市采煤沉陷棚户区改造工程(城子河区花园新区、腾飞新区一期)第五标段(腾飞新区一期)施工单位:黑龙江省建筑安装集团有限公司编制日期:2015 年12 月 5 日目录一、编制依据 (3)二、工程概况 (4)三、施工顺序 (6)四、施工准备 (6)五、砌筑墙体构造要求 (10)六、砌筑工程施工 (14)七、施工注意事项 (15)八、砌筑工程材料使用要求 (17)九、砌筑工程验收 (17)十、植筋施工 (19)十一、雨季施工 (20)十二、成品保护 (19)十三、砌筑工程安全措施 (19)十四、应急预案 (30)十五、文明施工保证措施 (32)一. 编制依据1.1《施工组织设计》1.2鸡西市采煤沉陷棚户区改造工程(城子河区花园新区、腾飞新区一期)第五标段(腾飞新区一期)图纸及图纸会审记录鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-1#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-2#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-3#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-4#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-5#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-6#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-7#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-8#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-9#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-10#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-11#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-12#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-13#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-14#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-15#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-16#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-17#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-18#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期社区服务中心结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期热力站、泵房结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期燃气调压站结构图1.3国家现行有关技术标准、图集、施工验收规范,工程检验及评定标准;1.4《建筑工程施工质量验收统一标准》(GB50300-2013),1.5《砌体工程施工质量验收规范》(GB50203-2011)1.6业主提供的其它有关资料。
令狐文艳创作C2-02令狐文艳砌筑工程施工方案工程名称:鸡西市采煤沉陷棚户区改造工程(城子河区花园新区、腾飞新区一期)第五标段(腾飞新区一期)施工单位:黑龙江省建筑安装集团有限公司编制日期: 2015 年 12 月 5 日目录一、编制依据3二、工程概况4三、施工顺序6四、施工准备6五、砌筑墙体构造要求10六、砌筑工程施工14七、施工注意事项15八、砌筑工程材料使用要求17九、砌筑工程验收17十、植筋施工19十一、雨季施工20十二、成品保护21十三、砌筑工程安全措施22十四、应急预案30十五、文明施工保证措施32一. 编制依据1.1《施工组织设计》1.2鸡西市采煤沉陷棚户区改造工程(城子河区花园新区、腾飞新区一期)第五标段(腾飞新区一期)图纸及图纸会审记录鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-1#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-2#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-3#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-4#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-5#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-6#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-7#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-8#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-9#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-10#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-11#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-12#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-13#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-14#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-15#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-16#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-17#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期A-03-18#楼结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期社区服务中心结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期热力站、泵房结构图鸡西是采煤沉陷棚户区改造工程腾飞新区一期燃气调压站结构图1.3国家现行有关技术标准、图集、施工验收规范,工程检验及评定标准;1.4《建筑工程施工质量验收统一标准》(GB50300-2013),1.5《砌体工程施工质量验收规范》(GB50203-2011)1.6业主提供的其它有关资料。
1.7现行的的安全生产、文明施工、环保及消防等有关规定1.8鸡西市建筑工程施工现场安全管理标准二、工程概况2.1工程建设概况内容序号项目内容1 工程名称鸡西市采煤沉陷棚户区改造工程(城子河区花园新区、腾飞新区一期)第五标段(腾飞新区一期)2 工程地点鸡西市鸡冠区3 建设单位鸡西市保障性安居工程建设推进办公室4 监理单位鸡西市伟业工程项目管理有限公司5 6 设计单位监督单位黑龙江东城建筑设计有限公司鸡西市质检监督管理站2.2工程具体概况2.2.1本工程项目建筑总面积为:82513㎡,地上6层。
层高为 2.8m,各栋号的建筑面积和建筑高度见下表:三、施工顺序3.1总体顺序鸡西市采煤沉陷棚户区改造工程(城子河区花园新区、腾飞新区一期)第五标段(腾飞新区一期)场区面积大,楼数量多,时间紧,所以分为A、B、C三个施工区同时施工。
四、施工准备4.1技术准备4.1.1砌筑前,应认真熟悉图纸,核实洞口位置及洞口尺寸,明确预埋、预留位置,算出窗台及过梁顶部标高,熟悉相关构造及材料要求。
4.1.2施工前,由技术负责人结合设计图纸及实际情况,向作业人员进行砌筑方案的技术交底。
4.1.3砌筑砂浆配合比由检测中心出具完整的实验报告。
4.2材料及主要机具4.2.1砌体工程估算量4.2.2每栋楼砌体材料工程量估算如下:仅供编制进场计划用,不作结算依据。
4.2.3砖砌体工程所用的材料应有产品的合格证书、产品性能检测报告。
砖、钢筋等,应有材料主要性能的进场复验报告。
砌筑砂浆应符合《砌筑砂浆施工工艺标准》要求。
严禁使用国家或本地区明令淘汰的材料。
4.2.4水泥采用32.5级复合硅酸盐水泥,应有出厂质量证明,水泥进场使用前应进行复检。
4.2.5砂采宜用中砂,并过5mm的密目网筛子;M5及其以上砂浆,砂含泥量不应超过5%。
4.2.6主要机具应备有搅拌机、磅秤、手推车、筛子、胶皮管、铁锹、半截灰桶、托线板、线坠、水平尺、大铲、瓦刀等。
4.3 作业条件4.3.1施工现场准备4.3.1.1烧结多孔砖施工前的现场作业条件:4.3.1.1.1烧结多孔砖砌筑施工前,准备好施工机具,做好施工平面布置,划分施工段,安排好施工流水、工序交叉衔接(与结构施工、安装施工交叉,与抹灰等装修衔接)施工。
4.3.1.1.2、常温天气在砌筑前1~2天将砖浇水湿润,提前2天将砌块浇水湿润。
砌体装卸应堆放整齐,严禁倾卸丢掷,运到现场应按不同规格和标号分别整齐堆放,堆垛上应设标志,堆放场地必须平整,并应做好排水;砌块保持干净,避免粘结泥土、脏物;施工现场宜经常保持足供半个楼层以上配套使用的砌块和构件。
4.3.1.1.3、砌块砌筑施工前,必须做好上道工序的隐检、预检工作及手续,办好上、下道工序交接手续,并经验收合格。
4.3.1.1.4、将基层清理干净,放好砌体墙身轴线、边线、门窗洞口等位置线,并经验线符合设计图纸要求。
根据工程引测的水准点,进行标高的抄测工作,同时立好皮数杆。
4.3.1.1.5、准备好操作架子和卸料脚手架及平台。
操作面的周围必须有可靠的安全防护及围挡,并符合安全规定。
4.3.1.1.6、砂浆经试配确定配合比,准备好砂浆试模。
4.3.1.1.7、各种机械设备经试运转达到正常运转;用电设备按三相五线制及三级保护进行设置。
各种机械设备保持完好,防止油泄露。
4.3.1.1.8、砂浆搅拌机应搭设防护棚,四周围挡,砂子进行遮盖。
搅拌污水应设置沉淀池等措施,以防止水污染。
砂浆运输设备必须提前做好封闭措施,防止遗洒。
4.4进场材料水泥、砂、烧结多孔砖砌块等材料到位且有出厂合格证,并抽检合格。
4.4.1MU10机制砖:主规格240×115×90mm。
要求供应商定期出具出厂合格证明书,必要时对干容重等指标进行现场抽样检查,以保证达到设计和有关规范要求。
对有严重缺棱掉角,表面平整度、几何尺寸误差较大的砌块严禁使用。
4.4.2M7.5混合砂浆和M10混合砂浆:现场搅拌并留置试块。
配制混合砂浆时,采用高效砂浆塑化粉(砂浆王)。
4.4.3水泥:应有出厂证明、复试报告。
选用PC32.5号复合硅酸盐水泥。
水泥进场使用前,应分批对其强度、安定性进行复验。
检验批应以同一生产厂家、同一编号为一批。
当在使用中对水泥质量有怀疑或水泥出厂日期超过三个月(快硬硅酸盐水泥超过一个月)时,应复查试验,并应按试验结果使用。
不同品种的水泥,不得混合使用。
水泥应按品种、强度等级、出厂日期分别堆放,并应保持干燥。
4.4.4砂:宜用中砂,过5mm孔径筛子。
砂的含泥量,对水泥砂浆和强度等级不小于M10的水泥混合砂浆,不应超过5%;人工砂、山砂及特细砂,应经试配满足砌筑砂浆技术条件要求。
4.4.5水:拌制砂浆用水宜采用饮用水,自来水或不含有害物质的洁净水。
当采用其它来源水时,水质必须符合现行行业标准《混凝土拌合用水标准》JGJ 63 的规定。
4.4.6掺合料:选用高效砂浆塑化粉(砂浆王)。
掺量为水泥的0.05%~0.15%范围,首次拌制混合砂浆,掺量为水泥的0.3%。
有机塑化剂应有砌体强度的型式检验报告。
4.4.7其它材料:拉结钢筋。
4.5施工人员准备4.5.1岗位要求4.5.1.1试验员:须持证上岗,熟知材料及砂浆试块的取样规定,熟知砂浆试块的制作、养护规定,操作熟练;4.5.1.2材料员:须持证上岗,熟知材料进场的检验、验收、入库规定;4.5.1.3计量员:应熟知计量器具的校检周期、计量精度、使用方法等规定;4.5.1.4搅拌机操作人员:须持证上岗,要求熟知操作规程和搅拌制度,操作熟练;4.5.1.5砂浆操作人员:应经过培训,并掌握投料、搅拌、运输等技术与安全交底内容,操作熟练。
4.5.1.6操作人员:混凝土砌块砌体的施工人员配备以瓦工为主,适当配备少量吊装工、钢筋工、水工、电工、架子工等混合班组完成。
班组组成人员多少,根据工程的规模、工程量的大小以及劳动力等情况进行适当安排,并根据进度情况实时调整。
4.6项目人员及各工种用人安排计划:4.6.1项目人员及各工种用人安排见以下插表。
砌体施工管理人员合计28工人方面,根据现场进度情况配备充足技工及普工。
4.6.1作业前程序4.6.1.1施工楼层混凝土结构经业主、监理单位验收合格,同意下道工序的施工。
4.6.1.2对进场人员进行综合入场教育。
施工工长已将技术、质量、安全、文明施工等要求向作业队伍进行分解交底。
五、砌体墙构造要求5.1±0.00以下实心砖墙砌筑施工5.1.1工艺流程放线、立皮数杆→砌筑的基层表面杂物清扫→确定组砌方法→排砖撂底(砂浆拌制)→砌筑→质量验收5.1.2施工要点5.1.2.1立皮数杆:在基础转角处、交接处立好皮数杆。
基础皮数杆要进行抄平,使杆上所示底层室内地面线标高与设计的底层室内地面标高一致。
5.1.2.2砌筑的基层表面清理:在砌筑砖体前应对基层进行清理,将基层上的浮浆、灰尘清扫冲洗干净,并浇水使基层湿润。
混凝土实心砖砌筑前不用浇水湿润,严禁湿砖上墙,严禁在砌筑后向砖墙冲水。
雨期施工防止砌筑完成的墙体被雨淋,要用雨布遮盖;砖垛防雨淋措施,用塑料布遮盖好。
5.1.2.3盘角、挂线:砌筑时,可依皮数杆先在转角及交接处砌几皮砖,再在其间拉准线砌中间部分,其中第一皮砖应以基础底宽线为准砌筑。
基础挂线:490厚、370厚墙双面挂线。
以方便照顾砖墙两面平整。
每层砖都要穿线看平,使水平缝均匀一致,平直通顺。
5.1.2.4砌筑:基础部分一般采用一顺一丁砌筑形式。
注意十字及丁字接头处的砖块搭接,在这些交接处,纵横基础要隔皮砌通。
5.1.2.4.1砖体砌筑必须内外搭砌,上下错缝,灰缝平直,砂浆饱满。

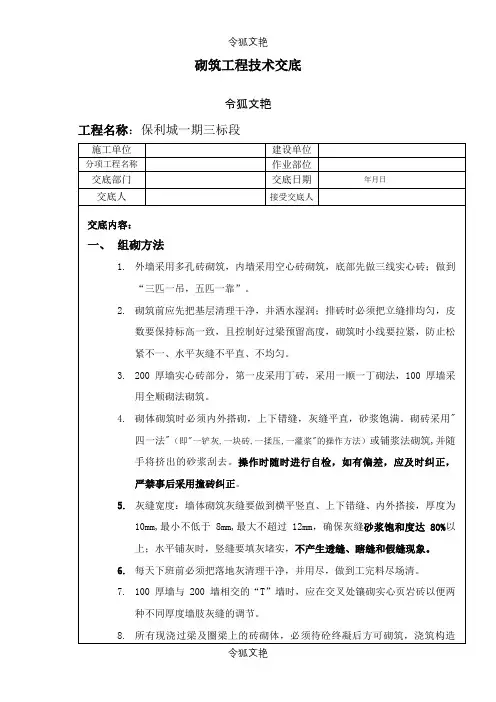

砌砖采用“三一”法砌筑,并随手将挤出的砂浆刮去。
通过对砖的挤揉使砂浆进入砖竖缝内,并使砂浆粘结饱满,增加砖体间的粘结能力。
操作时要经常进行自检,如有偏差,应随时纠正,严禁事后采用撞砖纠正。
5.1.2.4.2砖缝宽度:墙体砌筑灰缝应横平竖直、上下错位1/2砖搭砌。
水平灰缝厚度为8~12mm,在水平铺灰时,竖缝要添灰堵实,不产生透缝现象。
