附着、顶升专项方案
- 格式:doc
- 大小:55.65 KB
- 文档页数:7
一、方案背景为确保塔式起重机在施工现场的安全稳定运行,根据《塔式起重机安装、拆卸安全技术规程》(GB 5031-2010)等相关规定,结合施工现场实际情况,特制定本附着专项方案。
二、方案目的1. 确保塔式起重机在施工过程中的安全稳定性;2. 保障施工现场人员和设备的安全;3. 避免因附着不当导致的意外事故。
三、方案内容1. 附着前准备(1)检查塔式起重机基础和附着设施,确保其符合设计要求;(2)检查塔式起重机各项性能指标,确保其正常工作;(3)检查施工现场环境,确保附着作业安全。
2. 附着作业流程(1)确定附着点位置,确保其满足设计要求;(2)安装附着装置,包括撑杆、连接件等;(3)调整附着装置,确保其垂直度偏差不超过2/1000;(4)检查附着装置与塔式起重机的连接牢固性;(5)检查附着装置与建筑物的连接牢固性;(6)检查附着装置的撑杆布置、相互间隔和附墙距离是否符合要求;(7)检查附着装置在塔身和建筑物上的框架固定情况,确保其无松动。
3. 附着作业注意事项(1)附着作业前,应确保塔式起重机处于顶升平衡状态,并将回转部分制动住;(2)附着作业时,严禁旋转臂杆及其他作业;(3)风力在四级以上时,不得进行附着作业;(4)附着作业过程中,如遇突发情况,应立即停止作业,并采取相应措施;(5)附着作业完成后,应检查各连接螺栓按规定的预紧力紧固。
四、安全措施1. 作业人员必须佩戴安全帽、安全带等防护用品;2. 作业人员应接受专业培训,具备相应的操作技能;3. 作业现场设置安全警示标志,明确作业区域;4. 作业现场配备必要的应急救援设备,如急救箱、消防器材等;5. 作业过程中,专人负责指挥,确保作业安全。
五、方案实施与监控1. 本方案由项目负责人负责组织实施;2. 施工过程中,严格执行本方案要求,确保附着作业安全;3. 定期对附着作业进行检查,发现问题及时整改;4. 对附着作业进行全程监控,确保方案实施到位。
27塔吊顶升及附着危大工程专项施工方案一、项目背景塔吊是建筑工地上的重要施工设备,它能够有效地提高工程施工效率,但在塔吊顶升以及附着过程中存在一定的危险性,一旦出现安全事故会对施工人员、设备及周边环境造成严重影响。
因此,针对塔吊顶升及附着危大工程的施工过程,必须严格按照相关规定和标准进行操作,确保施工安全。
二、工程概述本工程为塔吊顶升及附着危大工程专项施工,主要包括以下内容:1.塔吊顶升:将塔吊从原有位置顶升至新的高度位置,确保塔吊稳定及安全;2.塔吊附着:将塔吊与建筑物进行连接,确保塔吊能够正常运行。
三、施工方案1.施工前准备工作:a.制定施工方案,并组织施工人员进行技术交流和安全教育培训;b.审查设计图纸和施工方案,确保施工过程符合规范;c.对施工现场进行认真检查,清除障碍物,确保施工区域安全;d.对塔吊进行全面检查,确认设备完好无损。
2.塔吊顶升施工:a.在塔吊底座四周设置支撑横杆,确保塔吊底座不会倾斜;b.使用专业起重设备,按照设计要求将塔吊顶升至新的高度位置;c.在顶升过程中,施工人员必须戴好安全帽和安全带,确保人身安全;d.完成顶升后,对塔吊进行再次检查,确认稳定性。
3.塔吊附着施工:a.在建筑物上设置固定槽,用于固定塔吊臂;b.将塔吊臂缓慢附着到固定槽上,并进行牢固连接;c.在连接过程中,施工人员必须配戴好安全帽和安全带,确保安全;d.完成附着后,对塔吊进行试运行,确认连接牢固。
四、安全措施1.严格遵守相关安全操作规程,确保操作人员具备相关证书和资质;2.检查施工现场环境,确保无障碍物影响施工安全;3.经验丰富的操作人员进行施工操作,并避免操作失误;4.施工过程中,严禁其他人员靠近施工现场,确保安全;5.若发现设备故障或异常情况,及时停止作业并报告相关人员。
五、总结塔吊顶升及附着危大工程的施工过程较为复杂,一旦出现安全事故可能会导致严重后果。
因此,施工人员必须严格按照施工方案操作,做好施工前准备工作,加强安全措施,并保持高度的警惕性,确保施工安全顺利完成。
塔吊安装顶升加节及拆除专项方案一、塔吊安装方案1.前期准备工作(1)制定详细的施工计划,包括安装过程中的人员配备、各阶段的工作任务等;(2)进行现场勘察,确定塔吊的安装位置、基础承载力等;(3)购买或租用塔吊设备,并进行设备的检测和维修;(4)组织人员进行相关培训和安全教育。
2.基础施工(1)清理安装位置,并进行基础开挖;(2)按照设计要求进行基础布置,包括钢筋绑扎和混凝土浇筑;(3)等待基础固化,按照设计要求进行大型设备的超压试验。
3.塔吊安装(1)根据基础布置图纸和塔吊安装图纸,组织人员进行塔吊的吊装和固定;(2)进行吊装验收,确保塔吊的吊装质量和安全性;(3)根据塔吊使用说明书,进行塔机的调试和设备安装。
4.安全措施(1)设置安全警示标志,限制安全区域,确保工地人员和周围居民的安全;(2)配备专职安全员,负责工地安全检查和安全教育;(3)定期进行塔吊设备的检查、维护和保养;(4)进行基坑防护、周边围挡等安全措施,保证塔吊使用过程中的安全。
二、塔吊顶升加节方案1.前期准备工作(1)制定顶升加节计划,包括顶升高度、时间安排等;(2)调查和评估现场环境及安全条件,确保顶升作业的安全性;(3)确保顶升所需的机械设备和人员配备;(4)组织人员进行相关培训和安全教育。
2.现场准备(1)清理顶升区域,移除遮挡物;(2)检查顶升用的连接件和卡箍等,确保其完好无损;(3)准备顶升用的工具和设备;(4)设置安全警示标志,限制安全区域。
3.顶升作业(1)组织人员进行顶升前的准备工作,包括连接顶升用的杆件和支撑等;(2)通过液压或机械顶升设备,将塔吊顶升至预定的高度;(3)在顶升过程中,严格监控顶升设备的工作状态,确保顶升过程的安全性;(4)完成顶升后,进行固定和稳定措施,确保顶升部分的稳定性。
4.安全措施(1)在顶升过程中,设置安全警示标志,限制安全区域;(2)配备专职安全员,负责工地安全检查和安全教育;(3)严格按照操作规程进行操作,遵守安全操作规定;(4)确保顶升设备的安全性能和使用状态。
附着安装专项方案一、编制依据1、《塔式起重机设计规范》(GBT3811-2008)2、塔机平面布置图、建筑物立面图和各层结构施工图3、《塔式起重机安全规程》(GB5144-2006)4、《建筑起重机械安全监督管理规定》(建设部166号令)5、《建筑施工高处作业安全技术规范》(JGJ80-2016)6、《建筑机械使用安全技术规程》(JGJ33-2012)二、工程概况1、工程概况1.1工程名称:1.2工程地点:1.4结构形式:框剪结构1.5塔式起重机安装单位:建设单位:总包单位:建筑层数地上主体30层,共4栋,框架剪力墙结构。
当塔机工作高度超过上表中的初始安装高度时,必须对塔机进行锚固(附着),附着后方可加节顶升。
三、附着安装前的准备工作1、附着安装条件1.1塔吊各部件制作完成,质量验收合格;1.2预埋件周围混凝土强度达到100%;2、安装前准备工作2.1使用单位准备工作2.1.1作业面防护:在附着下面1.2m处搭设操作平台,操作平台搭设应符合国家规范。
2.1.3在安装时保证在塔机安装警戒范围内无闲人出入,不得有交叉作业现象存在。
2.1.4指定专人和出租单位进行接口,及时协调当天的施工问题。
2.1.5配备符合安全要求的专用三级配电箱,并距塔机中心不大于3m。
2.2施工技术准备工程部技术人员必须提前进行现场实地勘测,仔细地考虑在附着安拆过程中可能碰到的问题,制定切实可行的施工方案,对疑难问题及时同施工单位项目部沟通,共同商讨解决对策,确保施工顺利安全的进行。
附着安装前塔机的检查、维护。
3、安装人员分工及组织机构该机构由现场负责人、安全员、操作司机、电工及塔机安装人员组成。
3.1人员安排及责任分工现场负责人:负责整个项目的实施,保证质量、安全处于受控状态。
项目技术负责人:负责安装方案的审核工作。
安装负责人:负责安装全过程中的组织安排和协调,负责安装前的安全技术交底及安装过程中的检查和监督。
安全负责人:负责整个项目的实施,按照工地安全检查规定对安装过程进行安全监督,并负责协调工地的安全工作。
关于加强建筑起重机械顶升加节及附着安装管理的通知通建安监[2012]19号各施工、监理单位,各建筑起重机械安装及检测单位:为进一步加强市区建筑起重机械安全管理,落实各方责任主体履行建筑起重机械安全管理职责,规范相关作业行为,有效防止和减少机械安全事故,根据《建设工程安全生产管理条例》、《建筑起重机械安全监督管理规定》、《建筑施工塔式起重机安装、使用、拆卸安全技术规程》、《建筑施工升降机安装、使用、拆卸安全技术规程》、《建筑机械使用安全技术规程》等有关规定,现就加强市区建筑起重机械顶升加节及附着安装管理的有关要求通知如下:1、建筑起重机械安装单位应在顶升加节及附着安装等作业前2个工作日,向施工总承包单位和监理单位提交《建筑起重机械顶升加节及附着安装审批表》,办理顶升加节、附着安装作业审核审批手续,经施工总承包单位和监理单位同意后,方可进行顶升加节和附着安装作业。
2、同一项目的同一建筑起重机械的顶升加节及附着安装等作业应由原安装单位完成,不得随意更换安装单位。
安装单位在建筑起重机械顶升加节及附着安装(包括建筑起重机械安装、拆卸)作业时,不得使用非本单位的管理人员、装拆作业人员及辅助作业人员,否则所引发的一切后果(含工伤事故等)由安装单位负全责。
3、建筑起重机械附着装置的结构形式、附着间距、附着面倾斜角度和自由端高度等必须符合说明书规定,同时附着装置安装前后起重机械垂直度应符合规范要求。
当建筑起重机械附着水平距离、附着点间距不能满足使用要求时,应对附墙杆进行专项设计,绘制制作图并编写相关说明,其附墙杆设计计算书、制作图必须经原制造厂家确认或按通建安监[2012]3号文件要求进行技术方案论证,同时履行安装单位技术负责人审批,施工总承包单位技术负责人、项目总监理工程师审核手续。
附墙杆和预埋件应由原制造厂家或具有相应能力的企业制作,严禁附墙杆随意接长,严禁使用非原厂提供的附着框架。
4、建筑起重机械顶升加节及附着安装作业前,安装单位应对设备进行全面安全检查。
顶升及更换支座专项施工方案一、引言顶升及更换支座,作为建筑工程中的一项重要施工任务,旨在修复和加固建筑物的基础支撑系统。
本文档将介绍一种顶升及更换支座的专项施工方案,以确保施工过程的安全性和有效性。
二、工程准备在开始施工之前,需要进行一系列的工程准备工作,包括但不限于以下内容:1.完整的工程设计图纸和支撑系统方案;2.施工所需的材料、设备和工具;3.施工现场的清理和整理;4.施工人员的培训和安全意识提醒。
三、施工步骤1. 施工前准备在开始施工之前,需要进行详细的施工前准备工作,包括但不限于以下步骤:•评估工程现场的安全状况,确保没有任何危险因素;•确定施工区域并设置警示标志,以保证施工人员和周围人员的安全;•配置必要的施工材料、设备和工具,并确保其正常工作状态;•对施工人员进行必要的培训,确保其理解和遵守安全操作规程。
2. 支撑系统的顶升支撑系统的顶升是整个施工过程的核心步骤。
以下是支撑系统顶升的常见方法:1.使用液压顶升器进行顶升。
首先,将液压顶升器放置在需要顶升的支撑点下方,调整液压顶升器的位置和角度,然后逐渐增加液压压力,使支撑系统逐渐升高。
在顶升过程中,需要不断检查顶升的稳定性和水平度。
2.使用机械顶升器进行顶升。
机械顶升器的操作类似于液压顶升器,但需要使用手动操作来增加压力。
需要注意的是,机械顶升器的顶升速度相对较慢,但其操作相对简单。
3.使用气垫进行顶升。
气垫是一种专门设计用于顶升支撑系统的装置。
通过向气垫注入气体,可以产生足够的压力来顶升支撑系统。
气垫的使用需要注意充气速度和压力的控制,以确保顶升的稳定性和安全性。
3. 更换支座在完成支撑系统的顶升后,需要进行支座的更换工作。
以下是支座更换的常见步骤:1.清理和检查旧支座。
首先,需要清理旧支座及其周围的脏污物,然后进行详细的检查。
检查的目的是确定支座是否需要更换以及更换的类型和规格。
2.安装新支座。
根据设计要求和施工图纸,选择合适的新支座进行安装。
#### 一、编制依据为确保施工现场塔吊在附着顶升过程中的安全、高效作业,特制定本方案。
编制依据包括:1. 《特种设备安全监察条例》(2009修正)国务院令第549号2. 《建筑起重机械安全监督管理规定》(中华人民共和国建设部令第166号)3. 《起重机械安全监察规定》(国家质量监督检验检疫总局令第92号)4. 《建筑施工安全检查标准》(JGJ59-99)5. 《建筑机械使用安全技术规程》(JGJ33—2001)6. 《塔式起重机安全规程》(GB5144-2006)7. 《建筑施工塔式起重机安装、使用、拆除安全技术规程》JGJ196-20108. 《起重机械安全规程》GB6067-859. 《建筑起重机械安全评估技术规程》JGJT1879-200910. 施工现场实际情况及工程图纸#### 二、工程概况本工程为高层建筑项目,施工过程中将使用塔式起重机进行材料、设备的垂直运输。
为确保塔吊在附着顶升过程中的安全,特制定本方案。
#### 三、塔吊附着顶升方案1. 塔吊型号选择:根据施工现场实际情况,选择合适的塔吊型号,确保其起重能力、工作半径、附着高度等参数满足施工要求。
2. 基础设置:塔吊基础采用预埋节形式,基础块大小为5.6m×5.6m×1.35m,预埋马凳高0.65m,预埋节大小为2m×2m×2m。
3. 附着装置:塔吊附着装置采用固定式,附着间距根据工程实际情况进行合理设置。
4. 顶升作业:塔吊顶升分为多次进行,每次顶升前需进行详细的检查,确保顶升过程中的安全。
5. 安全措施:a. 顶升前,对塔吊进行检查,确保各部件完好无损。
b. 顶升过程中,专人负责指挥,确保操作人员遵守操作规程。
c. 顶升过程中,加强对塔吊的监控,确保其运行稳定。
d. 顶升过程中,加强现场安全管理,防止人员误入危险区域。
6. 验收与交付:塔吊附着顶升完成后,进行验收,确保其满足设计要求。
储罐安装顶升专项施工方案一、施工前准备在进行储罐顶升施工之前,需要进行全面的施工前准备工作,以确保施工的顺利进行。
具体的准备工作如下:1.确定顶升设备:根据储罐的形状、尺寸和重量等因素,选择合适的顶升设备。
顶升设备应具备足够的承载能力和稳定性。
2.安装顶升装置:在储罐周围的适当位置安装顶升装置,并进行必要的固定和牵引。
3.检查安全措施:检查周围环境是否安全,是否有影响施工的障碍物或危险因素。
确定安全措施,包括事前通知周边人员、设置安全警示标识等。
4.撤离易燃易爆物品:将储罐周围的易燃易爆物品进行撤离,确保施工过程中不会引发安全事故。
5.检查顶升装置:对顶升装置进行全面检查,确保其正常运行和安全可靠。
二、顶升施工步骤储罐顶升施工需要按照一定的步骤进行,以确保施工的顺利进行和安全性。
具体的施工步骤如下:1.取消固定装置:在开始顶升施工前,需要先将储罐的固定装置取消,并确保储罐能够自由移动。
2.安装顶升装置:根据储罐的形状和重量等因素,将顶升装置正确地安装在储罐上。
确保顶升装置与储罐连接牢固,能够承受储罐的重量。
3.顶升储罐:通过操作顶升装置,逐步将储罐顶升至所需的高度。
在顶升过程中,需要注意保持储罐的平衡,避免倾斜或偏移。
4.固定储罐:当储罐达到所需的高度后,需要及时进行固定,防止其再次下降或移动。
固定方式可以采用螺栓固定、钢丝绳固定等方法,确保储罐的稳定性。
5.检查顶升装置:在施工完成后,对顶升装置进行检查,确保其正常运行和安全可靠。
如有异常情况,及时进行维修或更换。
6.清理施工场地:清理施工场地,将施工过程中产生的垃圾和废弃物进行分类和处理,确保环境的整洁和安全。
三、施工安全措施储罐安装顶升施工涉及到的安全问题较多,需要采取一系列的安全措施来保障施工人员和周围环境的安全。
以下是一些常见的安全措施:1.施工人员佩戴个人防护装备,包括安全帽、防护眼镜、耳塞、防护服等。
2.在施工现场设置警示标识,在施工区域周围划定安全警戒线,防止未授权人员进入。
塔吊装拆、顶升作业专项施工方案一、引言在建筑施工中,塔吊装拆和顶升作业是常见的操作。
正确的施工方案和操作流程对于提高施工效率、保障施工质量至关重要。
本文将就塔吊装拆和顶升作业的专项施工方案进行详细介绍,旨在为从事相关施工工作的人员提供指导。
二、塔吊装拆作业1. 准备工作在进行塔吊装拆作业之前,必须做好充分的准备工作。
包括但不限于以下内容:- 确认周围环境是否安全,避免发生事故。
- 检查塔吊设备的工作状态和机械结构,确保符合施工要求。
- 安排好操作人员,保证每个环节都有专人负责。
2. 装拆步骤拆卸步骤1.解除塔吊连接螺栓,并确保连接杆已拆除。
2.使用起重机吊车将塔吊吊升至预定位置,安全放置。
3.拆卸吊臂和塔台各部件,依次顺序拆卸,注意保持平衡。
装配步骤1.将各部件组装好后,用吊车将塔吊吊升。
2.安装连接螺栓并紧固,检查吊臂和塔台各部件是否完好。
3.确认各部件安全后,进行调试和检测,保证塔吊正常运行。
三、塔吊顶升作业1. 顶升前准备在进行塔吊顶升作业前,必须进行详细的准备工作: - 确保塔吊设备符合顶升要求。
- 安排专门的顶升人员,具备相应的技术和经验。
- 制定详细的操作方案,包括顶升高度、顶升速度等。
2. 顶升操作流程顶升步骤1.将塔吊设备接通电源,启动设备。
2.按照预定的顶升高度进行操作,注意观察周围环境,确保安全。
3.在顶升过程中,注意塔吊设备的运行状态,随时准备应对可能的突发情况。
完成顶升1.当塔吊设备达到预定的顶升高度后,停止操作。
2.对顶升后的塔吊设备进行检查,确保各部件安全可靠。
3.完成顶升后,及时清理现场,保持施工环境整洁。
结语通过对塔吊装拆和顶升作业专项施工方案的详细介绍,我们可以看到正确的操作流程和注意事项对于保障施工安全和提高效率具有重要意义。
施工人员应严格按照相关规定进行操作,确保施工顺利进行,达到预期效果。
愿本文内容对从事相关工作的人员提供帮助与指导。

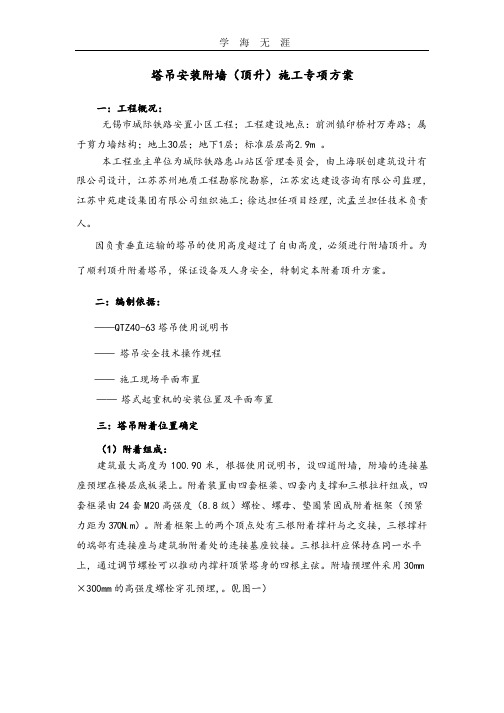

一、工程概况:
工程名称;总高h= 39.2 m,附着总数 1 道,分别在 H1:24m 处;自由端高度为 31.5 m。
附着点间跨距a= 6 m,附着点与塔机中心垂直距b= 4 m。
二、准备工作:
1、工具、索具、调试仪器及防护用品配备:
2、按照塔机使用说明书的要求,选择好附着点的位置,测量出制作撑杆的长度,委托该塔机原生产厂家,按照技术要求,制作好附着外框架、带有正反丝调节螺栓的撑杆。
三、人员分工、职责:
负责人:姓名证号职责:
①负责人是安装作业的技术、质量、安全、人员分工、工程进度、经济核算的负责者和全权指挥者。
②召开安装作业人员会议,认真进行安装时的技术交底做到安全安装、文明施工。
③牢固树立质量第一、用户至上的思想,按操作规程和说明书要求精心组织和指挥施工,加强检验,提高安装质量。
④对现场作业人员进行统一指挥和统一调度。
⑤主持安装后的初验工作,严格把关,按标准执行。
安全员:姓名证号职责:
①具体负责安装全过程中的安全工作。
②检查督促安全技术措施交底的落实情况,监护施工现场的安全作业。
③检查安装过程中有可能出现的不安全因素和事故隐患,发现问题及时提出整改意见和防范措施。
④督促全体人员按各自工种的操作规程和本案的要求作业,严禁违章作业。
电工:姓名证号职责:
①具体做好本工种的一切准备工作,并把电源送至塔吊的临时配电箱。
②按照说明书的要求和安装进度接通线路,保证工作的顺利进行。
③总体完成后,及时接通电气线路、各种限位装置及各种电气仪表线路,做好避雷接地。
④协助技术测试人员做好电气方面的测试工作。
⑤协助技术负责人做好设备的试运转,调整好各种限位装置。
安装工:
职责:
①在负责人的领导下,按照安装程序,具体完成本次的安装任务。
②总体安装后,配合电工装好所有限位、保险装置。
③协助负责人进行安装后的自检、测试、调试工作。
起重工:(包括指挥、挂钩)姓名证号
①起重工必须服从现场负责人的领导。
②起重工是吊装作业唯一的直接发令者,严禁其他无关人员指挥。
③吊装时选择好吊、索具和捆绑方法,准确确定吊物的重心位置。
④必须按照CB5082—85《起吊吊运指挥号》统一指挥信号。
⑤严格执行“十不吊”。
塔吊司机:姓名证号
职责:
①安装前清点好安装的零配件,每天工作结束后,整理好现场的
工具、用具,防止丢失。
②密切注意塔吊的运行及吊装情况。
②顶升过程中听从指挥,不得自行作业。
质检员:
①具体负责安装前各零配件的检查,安装过程中对各主要工序的质量检验和安装后自检工作,并做好各项质检记录,负责对作业人员做好安装前的技术交底和安装过程中对关键工序的重复交底工作。
②检查、监督作业人员严格按照安装工艺程序和技术要求实施安装,制止违章作业。
③对发现的质量问题,提出整改方案并组织实施,及时消除隐患,确保安装质量与安全。
四、附着安装程序:
首先检查塔机垂直度,偏差不得大于
1。
1000
1、安装外框架。
在地平面上分别将四根框架摆放好,分别将邻近的两根对角用螺栓连接好。
然后吊起,用φ12铁丝临时固定在标准节上位于十字斜撑外,再次吊起另外的两个相邻的外框架,用同样的方法临时固定在标准节上,同时再用螺栓把四根框架连接固定好,保持与墙面耳孔水平。
2、墙面耳板的安装。
在墙面梁上找到预留孔的位置,检查孔径尺寸是否正确,把耳板吊到安全操作台上,然后将加工好的外耳板与墙梁固定起来。
3、撑杆的安装。
在地面上,将两根撑杆用正反丝管连接起来。
同时要量出塔吊的附着框架上销孔到墙面耳板的距离尺寸,这样在地面上检查撑杆的两头耳板孔与孔的尺寸是否正确,无误时可将撑杆分别吊起,根据说明书安装要求用销轴安装在位置上,并打开开口销。
4、撑杆安装结束后,检查塔吊的垂直度,并用正反丝管调整,确保垂直偏差在
1范围以内,方可按说明书要求开始顶升。
1000
五、顶升加节程序:
1、将起重臂旋转至引入塔身标准节的方向,将需要顶升的标准节按顺序一一排列在吊臂下。
2、调整好爬升导轮与塔身之间的间隙,一般以2—3mm 为宜。
放松电缆长度略大于总的爬升高度。
3、用吊臂吊起标准节,将四个引进滚轮固定在塔身标准节的四个角上,然后安放在外伸框架的引进横梁上。
4、调整小车位置,将过渡节与塔身标准节的4个高强度螺栓松开,并卸掉,开动顶升油缸,使得塔吊的上部重心落在顶升油缸梁的位置上,实际操作中观察到爬升架上四周16 个导轮基本上与塔身标准节主弦杆脱开时即为理想位置。
5、开动液压系统使活塞杆全部伸出,稍缩活塞杆,使爬爪搁在塔身的踏步耳板上,然后油缸全部缩回,重新使顶升横梁顶在塔身的踏步耳板上,再次全部伸出油缸,此时塔身上方恰好能有装入一个标准节的空间,利用引进滚轮在外伸框架上的滚动,把标准节引至塔身的正上方,对准标准节的螺栓连接孔,缩回油缸至上下标准节接触时,用4 个高强度螺栓将上下标准节按一定的予紧力连接可靠,卸下引进滚轮,调整油缸的伸缩长度,将过渡节与塔身连接牢固,即完成一个标准节的加节工作。
顶升接高注意事项:
1、顶升过程中必须利用回转机构制动器,将吊臂锁住,以防吊臂旋转,保证吊臂与引入标准节方向一致。
2、每加完一节后,用塔机自身起吊下一节前,塔身标准节和过渡节必须有高强度螺栓连接,紧固好。
3、所加标准节的踏步耳板必须与已有的塔身节对准。
4、每次顶升必须检查油缸压力和两爬爪是否抓牢靠。
5、顶升高度必须在独立高度以内,超过高度,必须按附着要求操作。
六、安全注意事项:
1、必须认真遵守安全生产责任制及各工种的安全操作规程。
2、作业人员必须持有劳动部门颁发的特殊工种操作证。
3、凡患有色盲、矫正视力低于1.0、听觉障碍、心脏病、贫血、美尼尔症、癫痫、眩晕、突发性昏厥等疾病及断指者不得从事登高作业。
4、指挥信号必须由指挥一人发出,其他无关人员不得指挥。
5、所有作业员必须戴好安全帽和防护手套,登高作业必须系好安全带,不得穿硬底及塑料胶底鞋,严禁酒后作业。
6、夏天作业时应做好防暑降温工作,不得赤脚、赤膊。
7、安装作业必须安排在白天进行,六级以上风力停止安装作业,四级以上风停止顶升加节作业,遇有特殊情况必须在夜间进行时,应保证照明充足。
8、施工现场设置警戒线,专人看护,无关人员不得进入现场。
9、整个安装过程必须按照安装程序进行,未经负责人同意,任何人不得更改。
10、本方案未涉及的注意事项均按《说明书》和有关安全操作规程执行。
七、安全技术交底记载:
1、交底时间:年月日
2、交底人:
3、交底内容:
①安装程序及技术要求:
②安装过程中安全注意事项:
③各工种安全操作规程:
④参加人员分工及职责:
4、接受交底人签字:
指挥:
电工:
安装工:
司机:
现场警戒人员:。
