应急措施及重要施工措施方案审批表应急措施专项方案报验申请表工程名称:云南白药置业有限公司颐明园一期消防工程编号:云南白药置业有限公司颐明园一期消防总包工程应急专项方案编制单位:云南省第三建筑工程公司消防质管部编制人:审批人:批准人:编制时间:年月日一、编制目的为了全面贯彻“安全第一、预防为主”的方针,使安全事故的抢救工作能充分发挥组织功能,确保事故急救援工作高效有序进行,把事故灾害降到最低程度,避免延误抢救的时效,造成重大人员伤亡。
根据国家《安全生产法》、《消防法》以及有关法律法规的要求,结合我公司实际情况,制订本预案。
二、工程概况。
云南白药置业有限公司颐明园一期消防总包工程位于昆明市呈贡新区东南侧的雨花片区前元路与元宝路交汇处;该项目规模共308217 m2,为框架结构。
本工程施工图纸由中国建筑西南设计研究院设计,共有1、2、3区,其中1区别墅小区,A型独栋别墅17栋共34户,有A-1、A-1’,A-2、A-4三种户型;B型联排别墅64栋共128户,有B-1、B-2、B-3、B-4四种户型;2区住宅,共有1~32号楼,局部地下一层设汽车库,总建筑面积为161697 m2。
建筑高度均小于24m,属多层居住建筑。
1~32号楼住宅共有D-1、D-2、D-3、D-4、E五种户型;3区住宅,共有1~47号楼,局部地下一层设汽车库,总建筑面积为81286 m2。
建筑高度均小于24m,属多层居住建筑。
1~47号楼住宅共有B-3,B-4,C-1,C-2,C-3,G-1,G-2七种户型。
招标范围包括一期1、2、3区室内应急照明、火灾自动报警系统、自动喷淋系统、消火栓系统的消防工程安装。
三、安全事故应急预案的组织机构和职能:1、项目安全事故应急设总指挥、副总指挥、警戒组、灭火组、拆卸组、救护组、疏散组、支援(财务和车队)。
(1)总指挥由项目经理何毅及技术负责人赖祥鸿负责,负责总项目安全事故应急预案的制定、修改和审批工作。

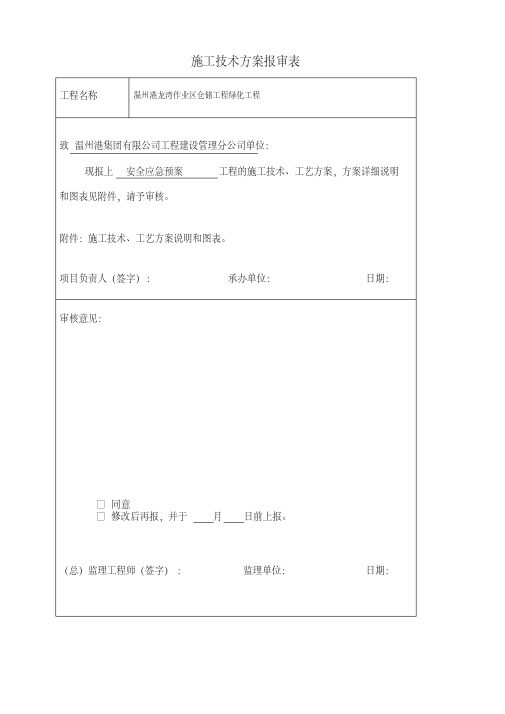

施工技术方案报审表工程名称温州港龙湾作业区仓储工程绿化工程致温州港集团有限公司工程建设管理分公司单位:现报上安全应急预案工程的施工技术、工艺方案,方案详细说明和图表见附件,请予审核。
附件:施工技术、工艺方案说明和图表。
项目负责人(签字):承办单位:日期:审核意见:□同意□修改后再报,并于月日前上报。
(总)监理工程师(签字):监理单位:日期:温州港龙湾作业区仓储工程绿化工程安全应急预案编制:审核:温州市正龙市政建设有限公司二0一四年一月十五日公司安全事故救援预案一、组织机构由公司成立安全事故应急领导小组,各项目部相应成立安全下故应急工作小组,并根据人员进场随时调整。
在日常施工中,各应急工作小组应广泛开展相关的知识培训,发生事故后,应及时汇报公司领导小组并及时组织有效、有序的救援工作。
二、伤害事故的应怅抢救方法在生产过程中,由于危险因素的影响,会可能发生一些人员伤害事故。
遇有伤害事故时,必须迅速采取急救措施,否则就会使事故扩大、造成严重后果。
1、创伤止血救护出血常见于割伤、刺伤、物体打击和辗伤等。
如伤者一次出血量达全身血量的1/3以上时,生命就有危险。
因此,及时止血是非常必要和重要的。
遇有这类创伤时不要惊慌,可用毛巾、纱布、工作服等立即采取止血措施。
如果创伤部位有异物并不在重要器官附近,可用拔出异物,处理好伤口。
如无把握就不要随便将异物拔掉,应立即送医院,经医生检查,确定为伤及内脏及较大血管时,再拔出异物,以免发生大出血措手不及。
2、烧伤急救措施在生产过程中有时会受到一些明火、高温物体烧烫伤害。
严重的烧伤会破坏身体防病的重要屏障,血浆液体迅速外渗,血液浓缩,体内环境发生剧烈变化,产生难以抑制的疼痛。
这时伤员很容易发生休克,危及生命。
所以烧伤的紧急救护不能延迟、要在现场立即进行。
基本原则是:消灭热源、灭火、自救互救。
烧伤发生时,最好的救治方法是用冷水冲洗,或伤员自己浸入附近水池浸泡,防止烧伤面积进一步扩大。
施工方案审批表申报简述范文英文回答:Title: Brief Description of Construction Scheme Approval Application.Introduction:My name is [Your Name] and I am writing to provide a brief description of the construction scheme approval application. In this document, I will outline the key points and requirements for the approval process, as well as provide examples and explanations to make it more relatable and user-friendly.1. Purpose of Construction Scheme Approval:The construction scheme approval is an essential step in ensuring the safety, feasibility, and compliance of a construction project. It involves submitting a detailedplan that outlines the proposed construction activities, materials, equipment, and timelines. The approval processis conducted by the relevant authorities to assess the project's adherence to building codes, regulations, and environmental standards.2. Key Components of the Construction Scheme Approval Application:a) Project Description: A comprehensive and concise description of the construction project, including the purpose, scope, and objectives. It should also highlight any unique features or challenges that may require specific attention.Example: For instance, if the project involves the construction of a high-rise building, the description should emphasize the need for structural stability, fire safety measures, and other relevant considerations.b) Construction Methodology: A detailed explanation of the proposed construction methods, techniques, andprocedures. This section should provide a step-by-step guide on how the project will be executed, ensuring clarity and understanding for all stakeholders involved.Example: If the project involves excavation work, the methodology should outline the steps for soil testing, excavation equipment, safety measures, and any potential impact on nearby structures or utilities.c) Material and Equipment Specifications: A comprehensive list of all materials and equipment to be used during the construction process. This includes specifications, quantities, quality standards, and any relevant certifications or approvals.Example: If the project requires the use of specialized concrete for structural purposes, the specifications should include the type of concrete, strength requirements, and any specific additives or admixtures to enhance its performance.d) Project Timelines: A detailed schedule outlining thestart and end dates of each construction phase, as well as key milestones and deliverables. This section should also consider any potential delays or contingencies that may affect the overall project timeline.Example: If the project involves multiple phases, such as site preparation, foundation construction, and building erection, the timelines should clearly indicate theduration and dependencies of each phase.3. Importance of a Well-Prepared Construction Scheme Approval Application:A well-prepared construction scheme approvalapplication is crucial for several reasons:a) Compliance: It ensures that the proposedconstruction project adheres to all relevant building codes, regulations, and environmental standards. This helps to prevent any potential legal or safety issues that may arise during or after the construction process.b) Risk Mitigation: By providing a detailed plan and methodology, potential risks and challenges can beidentified and addressed in advance. This helps to minimize accidents, delays, and cost overruns during theconstruction phase.c) Stakeholder Communication: A well-preparedapplication facilitates effective communication and understanding among all stakeholders, including project owners, contractors, and regulatory authorities. It ensures that everyone is on the same page regarding project objectives, timelines, and expectations.中文回答:标题,施工方案审批表申报简述。
应急救援预案审批页范本编制目的:为确保我国应急救援工作的有序、高效进行,预防和减少生产安全事故造成的人员伤亡和财产损失,依据《中华人民共和国安全生产法》、《中华人民共和国突发事件应对法》等法律法规,制定本应急救援预案。
编制依据:1. 《中华人民共和国安全生产法》2. 《中华人民共和国突发事件应对法》3. 《国家安全生产监督管理总局关于进一步加强安全生产应急救援体系建设的意见》4. 《企业安全生产标准化评审细则》适用范围:本预案适用于我国企业生产安全事故的应急救援工作,以及可能导致人员伤亡、财产损失的突发事件。
预案内容:一、应急救援组织机构1. 应急救援领导小组:由企业主要负责人担任组长,相关部门负责人担任副组长和成员。
负责组织、指挥和协调应急救援工作。
2. 应急救援指挥部:由企业安全生产负责人担任指挥,相关部门负责人担任副指挥。
负责制定、实施和监督应急救援措施。
3. 应急救援队伍:由企业员工、专业救援队伍和志愿者组成,负责现场救援、伤员救治和事故处理等工作。
二、应急救援职责1. 应急救援领导小组:负责组织制定应急救援预案,组织实施应急救援工作,协调各方力量,确保应急救援工作的高效进行。
2. 应急救援指挥部:负责制定应急救援措施,组织应急救援队伍进行培训和演练,监督应急救援工作的实施。
3. 应急救援队伍:负责现场救援、伤员救治和事故处理等工作,积极参与应急救援演练,提高应急救援能力。
三、应急救援流程1. 事故报告:发生事故时,事故现场人员应立即向应急救援领导小组报告。
2. 启动预案:应急救援领导小组接到报告后,立即启动应急救援预案,组织应急救援队伍进行救援。
3. 救援实施:应急救援队伍按照预案要求,进行现场救援、伤员救治和事故处理等工作。
4. 事故调查与总结:事故发生后,应急救援领导小组组织相关部门进行事故调查,总结经验教训,完善应急救援预案。
四、应急救援资源保障1. 人员保障:企业应建立应急救援队伍,定期进行培训和演练,提高应急救援能力。
施工方案审批表范本随着城市建设和工程项目的增多,施工方案的编制和审批变得越来越重要。
施工方案决定了工程的实施方式、施工过程中的各项措施和注意事项,直接关系到工程的质量和安全。
为了规范施工方案的编制和审批流程,提高工程管理水平,各地纷纷制定了相应的。
通常包括以下几个方面的内容:1. 项目基本信息在施工方案审批表中,首先需要填写的是项目的基本信息。
这包括项目名称、地点、建设单位、施工单位等关键信息,以便明确要审批的具体项目。
2. 构建方案施工方案的核心部分是构建方案,即具体描述工程项目的施工方式和步骤。
在施工方案审批表中,需要详细地列出施工方案的每个环节,包括工程的实施方法、施工队伍的组织、机械设备的使用和安排、材料的选择和采购等等。
该部分要求具体、详细、全面,以确保工程施工的顺利进行。
3. 安全措施在施工方案审批表中,安全措施是一个非常重要的部分。
施工工地存在各种危险和安全隐患,为了保障工人的生命安全和减少事故的发生,施工方案必须详细考虑和规划相应的安全措施。
这包括安全防护措施、施工现场的安全警示标识、紧急救援预案等等。
在施工方案审批表中,需要明确列出安全措施的具体措施和方法,并加以评估和审查。
4. 环境保护在现代社会,环境保护对于工程建设也越来越重要。
为了减少对环境的污染,施工方案需要考虑环境保护的方面。
这包括施工中的噪音、震动、废水处理、废弃物处理等问题。
施工方案审批表中,需要明确列出对环境保护的措施和方法,并要求按照相关法律法规进行施工。
5. 质量控制工程质量是每个工程项目都必须重视的问题。
在施工方案审批表中,也要对质量控制进行详细规划。
这包括材料的质量要求、施工过程的质量控制措施、质量验收标准等。
通过制定明确的质量控制计划,可以确保工程质量符合相关标准和要求。
6. 工期计划施工方案的审批还需要对工期进行评估和规划。
工期计划要尽可能地合理安排,确保施工进度的可行性和合理性。
在施工方案审批表中,需要明确列出各个施工阶段的时间安排和节点,以便对工期进行监控和控制。
应急救援预案审批单一、编制目的为确保公司项目施工顺利进行,快速、及时地处理工程建设期间发生的各种突发性事故,最大限度地减少人员伤亡和财产损失,降低事故救援成本和风险,提高应急救援工作效能,根据《中华人民共和国安全生产法》、《国家突发公共事件总体应急预案》等相关法律法规,特制定本应急救援预案。
二、编制依据1. 《中华人民共和国安全生产法》2. 《国家突发公共事件总体应急预案》3. 《国务院办公厅转发国土资源部建设部关于加强地质灾害防治工作意见的通知》4. 相关行业标准、规范及公司内部管理制度三、适用范围本应急救援预案适用于公司承担施工的建设工程项目,包括但不限于自然灾害、事故灾难、公共卫生事件、社会安全事件等各类突发性事件。
四、应急救援预案体系1. 应急预案:针对各类突发事件的应急响应措施、处置程序和救援方案。
2. 应急演练:定期组织应急演练,提高应急救援队伍的应急处置能力。
3. 应急培训:加强应急知识培训,提高员工的应急救援意识和技能。
4. 应急物资装备:配备必要的应急物资和装备,确保应急救援工作需要。
5. 信息报告与处置:建立健全信息报告和处置机制,确保信息畅通、应对及时。
五、应急工作原则1. 预防为主,以人为本:建立健全群测群防机制,最大程度地减少突发事故造成的损失,把保障员工的生命财产安全作为应急工作的出发点和落脚点。
2. 统一指挥,分工负责:明确各部门和人员的应急职责,确保应急救援工作有序、高效进行。
3. 快速反应,协同配合:发生突发事件时,迅速启动应急预案,各部门协同配合,共同应对。
4. 科学决策,规范操作:应急救援过程中,遵循科学决策和规范操作,确保救援工作顺利进行。
六、应急救援组织架构1. 应急救援指挥部:负责组织、指挥和协调应急救援工作。
2. 应急救援队伍:由公司各部门及相关单位组成,负责实施应急救援任务。
3. 应急指挥部办公室:负责日常应急救援管理工作,协调各部门应急工作。
七、应急救援预案内容1. 自然灾害应急预案:针对地震、洪水、台风等自然灾害的预防措施和应对方案。
一、标题工程应急预案内部审批报告二、引言为贯彻落实国家安全生产法律法规,提高我公司应对突发事件的能力,确保工程项目的顺利进行,保障员工生命财产安全,根据《中华人民共和国安全生产法》及有关法律法规,结合我公司实际情况,特制定本工程应急预案。
现将本预案提交公司内部审批,请予以审批。
三、编制依据1. 《中华人民共和国安全生产法》2. 《建设工程安全生产管理条例》3. 《生产安全事故应急预案管理办法》4. 《突发事件应对法》5. 《企业安全生产标准化评审标准》6. 我公司安全生产管理制度四、编制原则1. 预防为主、防治结合的原则;2. 综合协调、快速反应的原则;3. 安全第一、生命至上的原则;4. 层层负责、责任到人的原则;5. 适应性强、易于操作的原则。
五、适用范围本预案适用于我公司所有在建工程项目,包括施工、监理、设计、物资供应等相关单位。
六、组织机构及职责1. 成立工程应急预案领导小组,负责预案的编制、审批、实施和修订工作。
2. 工程应急预案领导小组下设办公室,负责日常管理工作。
3. 各部门、各岗位人员按照预案要求,明确职责,落实责任。
七、应急响应1. 预警响应(1)根据预警信息,及时启动预警响应,发布预警信息,采取预防措施。
(2)加强应急值班,密切关注事态发展,确保信息畅通。
2. 应急响应(1)根据突发事件等级,启动相应级别的应急响应。
(2)组织应急队伍,按照预案要求,开展应急处置工作。
(3)保障应急物资供应,确保应急处置工作顺利进行。
3. 应急结束(1)突发事件得到有效控制,危害消除后,启动应急结束程序。
(2)评估应急处置效果,总结经验教训,提出改进措施。
八、应急保障1. 人力资源保障(1)组建应急队伍,明确职责,加强培训。
(2)加强与相关部门的沟通协调,确保应急队伍的战斗力。
2. 物资保障(1)储备应急物资,确保应急物资的充足。
(2)建立应急物资调拨机制,确保应急物资的及时供应。
3. 技术保障(1)建立应急技术支持体系,提高应急处置能力。
综合应急预案审批表范文英文回答:Comprehensive Emergency Response Plan Approval Form.Instructions:This form is to be used to request approval for a Comprehensive Emergency Response Plan (CERP). Please complete all sections of this form and submit it to the appropriate authority for review and approval.Section 1: General Information.Name of Organization:Address:Contact Person:Phone Number:Email Address:Section 2: Plan Objectives.State the overall objectives of the CERP.Describe the scope and limitations of the CERP.Section 3: Hazard Assessment.Identify the potential hazards that could impact the organization.Describe the potential consequences of each hazard.Assess the likelihood of each hazard occurring.Section 4: Response Procedures.Outline the response procedures for each identifiedhazard.Describe the roles and responsibilities of key personnel.Establish communication protocols.Section 5: Resources.List the resources that will be available to respond to emergencies.Describe the procedures for accessing and deploying resources.Section 6: Training and Exercises.Describe the training program that will be implemented to educate personnel on the CERP.Outline the exercise program that will be used to test the effectiveness of the CERP.Section 7: Plan Maintenance.Describe the procedures for updating and maintaining the CERP.Establish a review schedule for the CERP.Section 8: Certification.I certify that the information provided in this CERP is accurate and complete.I understand that it is my responsibility to ensure that the CERP is implemented and maintained effectively.Signature:Date:中文回答:综合应急预案审批表。
XX项目施工应急预案
XX单位:
你单位上报的《XX项目施工应急预案》(以下简称《预案》)收悉。
经研究,现批复如下:
一、原则同意《XX项目施工应急预案》。
该《预案》内容全面,措施具体,符合《中华人民共和国安全生产法》、《建设工程安全生产管理条例》等相关法律法规的要求,能够有效预防和应对施工现场可能发生的各类安全事故。
二、请你单位按照《预案》的要求,切实加强施工现场安全管理,确保各项安全措施落实到位。
具体要求如下:
1. 加强组织领导。
成立应急指挥部,明确各成员职责,确保应急响应工作有序开展。
2. 完善应急物资储备。
按照《预案》要求,储备必要的应急救援物资和设备,确保应急救援工作需要。
3. 加强应急演练。
定期组织应急演练,提高应急救援队伍的实战能力。
4. 加强宣传教育。
加强对施工人员的安全生产教育和培训,提高安全意识。
5. 严格执行《预案》规定。
在施工现场,严格按照《预案》要求,落实各项安全措施。
三、请你单位在实施《预案》过程中,遇到重大问题及时向我局报告,确保施工现场安全稳定。
四、本批复自印发之日起生效。
请你单位认真贯彻执行。
特此批复。
XX市安全生产监督管理局
年月日。
一、前言为确保施工项目在遇到突发事件时能够迅速、有效地进行应急处置,最大限度地减少人员伤亡和财产损失,依据《中华人民共和国安全生产法》、《建设工程安全生产管理条例》等相关法律法规,结合本项目实际情况,特制定本施工项目应急预案。
现将本预案报请审批,敬请领导审批。
二、编制依据1. 《中华人民共和国安全生产法》2. 《建设工程安全生产管理条例》3. 《中华人民共和国消防法》4. 《建设工程施工现场消防安全技术规程》(GB5072020xx)5. 《成都市建筑施工现场监督管理规定》、《建筑施工安全检查标准》(JGJ5920xx)等相关法律法规6. 《施工现场供用电安全规范》7. 《建筑机械使用安全技术规程》8. 《施工现场临时用电安全技术规范》9. 《建筑施工安全检查标准》10. 《建筑施工高处作业安全技术规范》11. 《龙门架及井架物料提升机安全技术规范(JGJ88—92)》12. 《盾构法隧道施工与验收规范(GB50446-2008)》13. 《生产安全事故应急预案管理办法》(总局令第 17 号)14. 《安全生产事故报告与处理条例》15. 《中国中铁四局集团有限公司安全生产事故应急救援预案》及相关法律、法规、技术规范三、编制原则1. 贯彻“安全第一、预防为主、综合治理”的方针;2. 坚持以人为本,快速有效;3. 应急救援人员的安全优先;4. 防止事件扩散优先;5. 保护环境优先。
四、应急预案的主要内容1. 应急组织机构及职责;2. 应急响应程序;3. 应急物资及设备;4. 应急培训及演练;5. 应急信息报告;6. 应急处置措施;7. 应急终止条件。
五、应急预案的审批程序1. 项目部编制完成施工项目应急预案后,报请建设单位审批;2. 建设单位组织相关部门对预案进行审查,提出修改意见;3. 项目部根据审查意见对预案进行修改完善;4. 建设单位审批通过后,将预案正式发布。
六、结语本施工项目应急预案的编制,旨在提高施工项目的应急管理水平,确保施工项目在遇到突发事件时能够迅速、有效地进行应急处置。

应急措施及重要施工措施方案审批表
应急措施专项方案报验申请表
工程名称:云南白药置业有限公司颐明园一期消防工程编号:
云南白药置业有限公司颐明园一期消防总包工程
应
急
专
项
方
案
编制单位:云南省第三建筑工程公司消防质管部
编制人:审批人:批准人:编制时间:年月日
一、编制目的
为了全面贯彻“安全第一、预防为主”的方针,使安全事故的抢救工作能充分发挥组织功能,确保事故急救援工作高效有序进行,把事故灾害降到最低程度,避免延误抢救的时效,造成重大人员伤亡。
根据国家《安全生产法》、《消防法》以及有关法律法规的要求,结合我公司实际情况,制订本预案。
二、工程概况。
云南白药置业有限公司颐明园一期消防总包工程位于昆明市呈贡新区东南侧的雨花片区前元路与元宝路交汇处;该项目规模共 m2,为框架结构。
本工程施工图纸由中国建筑西南设计研究院设计,共有1、2、3区,其中1区别墅小区,A型独栋别墅17栋共34户,有A-1、A-1’,A-2、A-4三种户型;B型联排别墅64栋共128户,有B-1、B-2、B-3、B-4四种户型;2区住宅,共有1~32号楼,局部地下一层设汽车库,总建筑面积为 m2。
建筑高度均小于24m,属多层居住建筑。
1~32号楼住宅共有D-1、D-2、D-3、D-4、E五种户型;3区住宅,共有1~47号楼,局部地下一层设汽车库,总建筑面积为81286 m2。
建筑高度均小于24m,属多层居住建筑。
1~47号楼住宅共有B-3,B-4,C-1,C-2,C-3,G-1,G-2七种户型。
招标范围包括一期1、2、3区室内应急照明、火灾自动报警系统、自动喷淋系统、消火栓系统的消防工程安装。
三、安全事故应急预案的组织机构和职能:
1、项目安全事故应急设总指挥、副总指挥、警戒组、灭火组、拆卸组、救护组、疏散组、支援(财务和车队)。
(1)总指挥由项目经理何毅及技术负责人赖祥鸿负责,负责总项目安全事故应急预案的制定、修改和审批工作。
督促各组织、各班组制定事故应急救援预案并严格执行。
负责事故救援的指挥工作以及重点场所的实施
演习的组织工作,总指挥必须24小时开机,发生事故时及时到达事故现场,指挥事故工作;
(2)副总指挥由熊开东、张春成负责,负责协助总指挥召集所属事故救援人员从事救援工作,并依分工迅速顺利进行。
副总指挥必须24小时开机。
2、灭火组长赵爱勇成员由10名项目施工人员组成,其职责:
(1)当遇到火警时,全体人员火速赶到现场,接受指挥参加灭火行动;
(2)了解建筑物内外格局及修改后的状况;
(3)了解电及可燃物所铺设的路线;
(4)了解内部装修材料的性质以及燃料的种类;
(5)了解消防设施的放置地点,并正确使用;
(6)了解火的走势和逃生路线。
3、拆卸组长张彪成员由项目施工人员组成,其职责;
(1)负责拆除所有障碍物;
(2)负责水源疏导;
(3)负责电源及可燃物切断。
4、警戒组组长段俊东,成员由施工人员组成,其职责:
(1)对项目的建筑内外格局深入了解;
(2)维持事故现场秩序,保留现场物证。
(3)视火情必要时,在出入口要有人员负责阻止离去的人员再次进入火灾现场取物品和钱财;
(4)阻止歹徒趁火打劫。
5、救护组组长史成荣,成员由项目施工人员组成,其职责:
(1)携带急救器械和药品奔赴灾害现场抢救伤员;
(2)应了解所有逃生路线;
6、通讯组组长熊开东成员由项目施工人员组成,其职责:
(1)了解项目所有通讯设备的所在地及使用方法;
(2)了解建筑物品的格局、材料性质以及火的走势;
(3)了解所有逃生路线,疏导人员逃生。
7、后备支援组组长由财务、司机组成,其职责:
(1)达救灾人员及器械赶赴事发现场;
(2)及时护送伤员办理入医院手续和保障医治资金;
(3)及时送达消防所需器械、物品到事故现场;
(4)其他有关后勤配备工作。
四、事故应急处理:
1、火灾事故发生时,应及时报(火警电话119)以及迅速通知事故应急组成成员,应急组成员听到报警后应尽快赶到事故现场,统一听从总指挥的调动,履行相应的职责。
快速有序使用现场配置的灭火器灭火,迅速切断电源,隔离现场的易燃易爆物品。
2、对周围设施采取保护,为防止火灾危及相邻设施,必须即时采取冷却、隔离保护措施,或迅速疏散受火势威胁的物资。
3、为防止火灾死灰复燃,火灾扑灭后,要派人监护,清理现场,消除零星火种。
五、易爆危险品火灾应急处理
1、事故现场急救,必须遵循“先救人、后救物、先救命、后疗伤”的原则,救护者应作好个人防护。
2、迅速关闭可燃气体阀门,使可燃气体不再进入燃烧区,将正在燃烧的物质与不燃烧的物质分开,中断可燃物质的供给。
这样可以使火源孤立,由于缺少可燃物而停止燃烧。
3、利用施工现场配设的干粉灭火器灭火。
4、存在爆炸危险的化学品火灾事故,一旦发生,现场操作人员应立即报警,通知车间相关领导紧急疏散人员,果断采取安全警戒措施,车间管理人员在专业消防队赶来后,应积极配合救助,介绍物料介质,确保现场通道的畅通。
六、火灾时触电者的应急处理。
1、触电者脱离电源办法
(1)触电者未脱离电源前,救护人员不准直接用手触及伤员,首先迅速切断电源,如分开电源或刀闸,拔除电源插头等;
(2)因特殊情况,电源无法切断,使用绝缘工具或干燥的木棒、板、索等不导电的东西解脱电者,可抓住触电者干燥而不贴身的衣服将其拖开,可戴绝缘手套或将手用干燥衣服等包起来绝缘后解脱触电者,救护人员站在绝缘垫上或干木板上进行救护。
(3)如果电流通过触电者入地,并且触电者紧握电线,设法干木板塞到其身下,与地隔离,可用干木把斧子或有绝缘柄的钳子等将电线剪断,并尽可能在绝缘物体或干木板上。
(4)如触电者处于高处,解脱电源后会自高处坠落,因此要采取相应的防护措施。
(5)为防施救者触电,在使触电者与导电体解脱时,最好用一只手进行救护。
2、伤亡脱离电源后的处理。
(1)员如神志清醒者,应使其就地平躺,严密观察,暂时不要站立走动。
(2)触电伤员如神志不清者,必须联络医院急救,再让其就地仰面平躺,且确保气道畅通,并用5秒时间,呼叫伤员或轻拍其肩部,以判定伤员是否意识丧失,禁止摇动伤员头部呼叫伤员,必要时,可做口对口人工呼吸。
七、伤害事故的应急处理
1、现场人员立即抢救伤员,保护现场,同时报告事故单位主管以及救护组;伤势严重,失血过多,立即拨打120急救;
2、事故单位接到报告后,立即赶赴现场指挥急救,并迅速通知后勤组派车护送伤员往医院。
(医院费用原则上有事故单位负责人先行预付,但数额大,立即与总指挥部联系。
)
八、交通事故应急处理
1、保护现场,打122交通报警电话。
2、抢救伤员,立即拨打120急救;
3、与本单位负责人及后勤组取得联系,协助处理事故工作;
九、化学品伤害的应急处理
1、隔离危险源,防止事故继续扩展。
2、抢救受害人员,迅速通知事故单位、总指挥部,安排后备支援和救护组,及时、有序、高效地实施现场救急,相对应危险化学品的性质、浓度、毒性、易燃、易爆性进行救援;
3、指导群众保护,组织群众撤离,在撤离过程中积极组织群众进行自救和互救工作;
4、做好事故现场的清洗工作,消除危害。
十、伤者应急处理
1、把溺水者吸入之水放出,观察溺水者的精神状态、呼吸和心跳情况;
2、若神志不清、停止呼吸或心跳停止,迅速通知总指挥部,安排后备支援与救护组;
3、应急救护组未到前,若溺水者呼吸停止而心脏还在跳动,立即进行口对口的人工呼吸(但必须注意清理溺水者口腔里的杂物);
4、当呼吸与心跳皆停止,必须进行人工呼吸与心脏挤压法同时进行。
十一、暴雨袭击的应急处理
1、暴雨警报发起
(1)发出通知至各施工班组;相关班组自行检查建筑物、生产现场、仓库等的排水能力和通道情况,并将危险部位汇报副总指挥,以便做同意安排;进入备战状态。
(2)后勤组检查救灾物资(包括沙袋、沙、手电等)的准备及需求情况;根据现场反馈的情况紧急配备到各部门,并对有关建筑物或排水道进行紧急抢修或疏通;做好筑堤防水的准备,并准备潜水泵。
(3)急需转移的物料或成品必须迅速决定并提供安全场所。
紧急用车由后勤组安排或联系其他部门支援,但必须确保车辆随时出动。
2、风暴雨来袭
(1)公布紧急备战状态,各相关班组必须整装待发,监守岗位。
(2)如情况紧急,各部门必须及时汇报情况,绝不延误;
(3)若水势凶猛,项目部或仓库危急,即采取转移物资等方法,但预计损失很大,物品贵重(成品或贵重物料),需要紧急救援,必须当机立断,向总指挥申请援助;
(4)当情况相当危急,经项目指挥部与受灾班组紧密配合而未能脱离危险,立即请示总指挥部请示救援。
若救灾人员生命安全不能得到保障时,必须及时决定对受灾部位切断电源、撤离人员。
(5)现场指挥应及时清点撤离人数并汇报总指挥部。
(6)现场救灾人员必须2人以上为一组,出现意外受伤时,及时与救护组联系。
当伤势严重,立即拨打120急救。
同时,观察伤员的精神状态,必要时进行口对口的人工呼吸或心脏挤压法。
3、风、暴雨过后
(1)指挥部宣布紧急状态解除;
(2)现场指挥组织清点人数,报告受伤人员情况;
(3)报告建筑物或物资的受损情况。
十二、报警与通讯:
消防报警:119 公安报警:110 急救报警:120 交通报警122。
