排水工程施工技术交底记录
- 格式:doc
- 大小:46.50 KB
- 文档页数:6
一、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 施工地点:____________________4. 施工工期:____________________5. 施工内容:排水管网施工,包括管道铺设、检查井施工、沟槽回填等。
二、安全技术交底1. 施工人员安全意识教育(1)施工人员必须参加安全教育培训,了解并掌握排水管网施工安全操作规程。
(2)施工人员必须佩戴安全帽、安全带、防护眼镜等个人防护用品。
(3)施工人员应熟悉施工现场的安全警示标志,遵守施工现场各项安全规定。
2. 施工现场安全管理(1)施工现场应设置明显的安全警示标志,包括安全通道、危险区域、施工区域等。
(2)施工现场应配备必要的安全防护设施,如防护栏、安全网、警示灯等。
(3)施工现场应加强消防管理,配备消防器材,确保消防通道畅通。
3. 施工工艺安全(1)沟槽开挖安全1)沟槽开挖前,应进行地质勘察,了解地质情况,制定合理的施工方案。
2)沟槽开挖应按照设计要求进行,确保沟槽尺寸、坡度、深度符合规范。
3)沟槽开挖过程中,应定期检查边坡稳定性,发现异常情况立即采取措施。
(2)管道铺设安全1)管道铺设前,应检查管道质量,确保管道无裂缝、变形等缺陷。
2)管道铺设过程中,应保持管道水平,避免管道扭曲、变形。
3)管道连接处应严格按照规范进行焊接,确保管道连接牢固。
(3)检查井施工安全1)检查井施工前,应检查井壁材料,确保井壁质量。
2)检查井施工过程中,应确保井壁稳定,防止井壁坍塌。
3)检查井施工完成后,应进行闭水试验,确保检查井无渗漏。
4. 施工设备安全(1)施工现场所有设备应定期进行检查、保养,确保设备运行正常。
(2)机械设备操作人员应持证上岗,熟悉设备操作规程。
(3)施工现场应设置设备操作区域,确保设备操作安全。
5. 应急预案(1)施工现场应制定应急预案,包括火灾、坍塌、中毒等事故的应急处置措施。

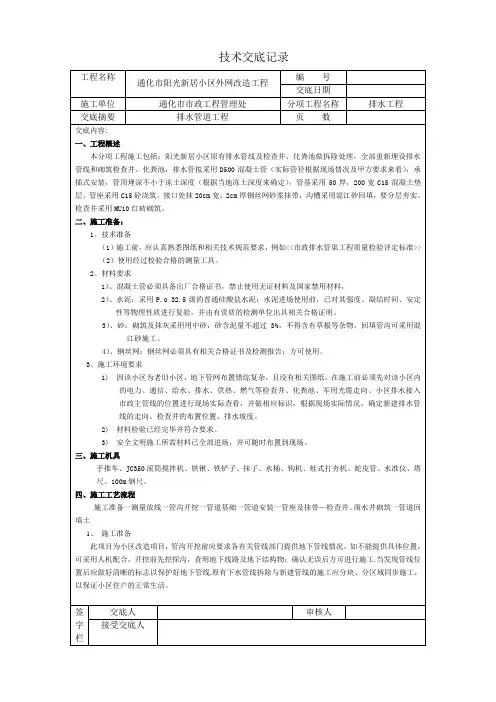

污水管道施工技术交底记录施工技术交底记录质控(市政)表C.0.7工程名称:管道施工交底日期:排水管道施工交底内容:1.2.2 施工准备1.2.2.1 技术准备1.在施工前,需做好施工图纸的会审工作,编制施工组织设计及交底工作。
2.收集并掌握基础资料:施工前,需根据施工需要进行调查研究,收集沿线地形、地貌、建筑物、各种地下管线和其他设施的情况;工程地质和水文地质资料;工程用地、交通运输及排水条件;施工供水、供电条件等基础资料。
对现况管线和构筑物的平面位置和高程与施工管线的关系,经核实后,标注在图纸上。
3.进行施工测量:需办理测量交接桩手续和复测工作,并完成护桩及加密桩的引测。
4.原材料和半成品检验试验工作已完成。
1.2.2.2 机具设备1.设备:汽车吊、挖掘机、10~20t自卸汽车、推土机、振动夯、蛙式打夯机、压路机、供电设备、环链、钢丝绳等。
2.工具:吊具、钩子、撬棍、探尺、钢卷尺、盒尺、角尺、水平尺、线坠、铅笔、钳子、螺丝刀等。
1.2.2.4 作业条件1.拆迁工作及交通疏导:地上、地下管线设施改移或加固措施已完成,施工期交通疏导方案、施工便桥的搭设方案经有关主管部门批准。
2.现场条件:现场三通一平已完成,地下水位降至槽底0.5m以下。
地下管线和其他设施物探和坑探调查清楚。
3.施工技术方案已完成审批手续。
1.2.3 施工工艺1.2.3.1 工艺流程测量放线→开槽、验槽→中粗砂垫层及工作坑→下管→对口→检查→管道试压→回填土方→冲洗消毒1.2.3.2 操作工艺1.沟槽开挖及验槽1) 测量放线需参照由测量队制订的市政工程施工测量专项方案执行。
2) 沟槽降水、沟槽开挖、边坡设置及沟槽支护等需参照“管线基坑明挖土方”施工。
3) 验槽:基底高程、坡度、轴线位置、基底土质需符合设计要求。
槽底宽度需根据设计情况确定,包括管道结构宽度及两侧工作宽度。
2.管道垫层及工作坑1) 管道垫层:直埋段管道一般需铺设砂垫层,砂垫层的平整度、高程、厚度、宽度、密实度需符合设计要求。
工程名称XXXXXXXXXXXXXX工程工程地址廊坊市广阳区分部名称排水工程分项名称管道安装施工单位XXXXXXXXXXXXXXXXXXXXXXX公司交底日期2024年月日鼓、接口掉角等缺陷,应修补并经验证合格后方可使用。
(具体基础厚度见下图)3.2.2、用经纬仪放出管道中心线,管道挂线安装,挂线位置与管中平齐距管外壁0.3—0.5m;3.2.3、在一般情况下插口插入方面应与水流方向一致,由低点向高点依次安装。
3.2.4、管节安装前应将管内外清扫干净,安装时应使管道中心及内底高程符合设计要求,稳管时必须采取措施防止管道发生滚动。
3.2.5、安装时,承口内工作面、插口外工作面应清洗干净;套在插口上的橡胶圈应平直、无扭曲,应正确就位;橡胶圈表面和承口工作面应涂刷无腐蚀性的润滑剂;安装后放松外力,管节回弹不得大于10mm,且橡胶圈应在承、插口工作面上。
3.2.6、由于管道承口为进水方向,管道安装从下游开始安装,朝上游连续铺设。
先将设计井段第一节管按检查井井位稳好,回填管道两侧砂基础,以提高此节管道稳定性,同时增大管道安装过程中的摩阻力。
事先在该节管管体上套好两根棉纱绳,留作以后管节撞口时用。
采用水准仪、经纬仪现场全过程对管到中心线和高程控制校核。
管道安装前挖工作坑,工作坑满足安装要求,且使双管身与砂垫层基础均匀接触。
四、季节性施工1)如遇雨天时,沟槽边坡进行防护,沟槽顶部设置截水沟,底部设集水井。
五、质量标准工程名称XXXXXXXXXXXXXX工程工程地址廊坊市广阳区分部名称排水工程分项名称管道安装施工单位XXXXXXXXXXXXXXXXXXXXXXX公司交底日期2024年月日5.1主控项目:5.1.1管道基础1)原状地基的承载力符合设计要求;检查方法:观察,检查地基处理强度或承载力检验报告、复合地基承载力检验报告。
2)砂石基础的压实度符合设计要求或本规范的规定;(压实度要求见下图)检查方法:检查砂石材料的质量保证资料、压实度试验报告。

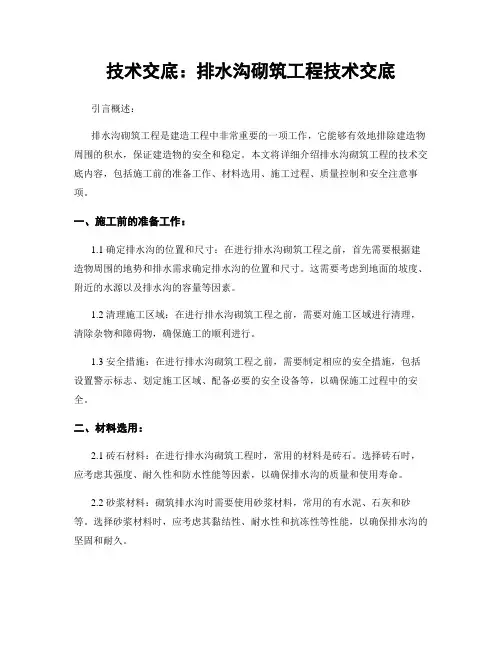

技术交底:排水沟砌筑工程技术交底引言概述:排水沟砌筑工程是建造工程中非常重要的一项工作,它能够有效地排除建造物周围的积水,保证建造物的安全和稳定。
本文将详细介绍排水沟砌筑工程的技术交底内容,包括施工前的准备工作、材料选用、施工过程、质量控制和安全注意事项。
一、施工前的准备工作:1.1 确定排水沟的位置和尺寸:在进行排水沟砌筑工程之前,首先需要根据建造物周围的地势和排水需求确定排水沟的位置和尺寸。
这需要考虑到地面的坡度、附近的水源以及排水沟的容量等因素。
1.2 清理施工区域:在进行排水沟砌筑工程之前,需要对施工区域进行清理,清除杂物和障碍物,确保施工的顺利进行。
1.3 安全措施:在进行排水沟砌筑工程之前,需要制定相应的安全措施,包括设置警示标志、划定施工区域、配备必要的安全设备等,以确保施工过程中的安全。
二、材料选用:2.1 砖石材料:在进行排水沟砌筑工程时,常用的材料是砖石。
选择砖石时,应考虑其强度、耐久性和防水性能等因素,以确保排水沟的质量和使用寿命。
2.2 砂浆材料:砌筑排水沟时需要使用砂浆材料,常用的有水泥、石灰和砂等。
选择砂浆材料时,应考虑其黏结性、耐水性和抗冻性等性能,以确保排水沟的坚固和耐久。
2.3 防水材料:为了提高排水沟的防水性能,可以在砌筑过程中添加防水材料,如沥青、聚合物涂料等。
选择防水材料时,应考虑其附着力、耐久性和耐候性等因素。
三、施工过程:3.1 地基处理:在进行排水沟砌筑工程之前,需要对地基进行处理,包括清理地表、夯实地基、修整地面等,以确保排水沟的稳定性和排水效果。
3.2 砌筑排水沟:根据设计要求和施工图纸,按照砌筑工艺进行排水沟的砌筑。
砌筑过程中要注意砖石的罗列顺序、砂浆的浇注和挤压等,确保排水沟的坚固和密实。
3.3 排水沟的修整和验收:在排水沟砌筑完成后,需要对排水沟进行修整和验收。
修整包括清理砌筑过程中的杂物和砂浆残渣,验收包括检查排水沟的平整度、水平度和防水性能等,以确保排水沟的质量和使用效果。

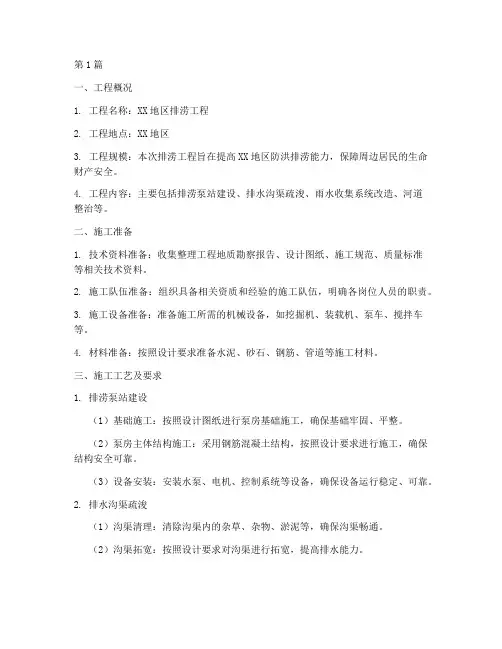

第1篇一、工程概况1. 工程名称:XX地区排涝工程2. 工程地点:XX地区3. 工程规模:本次排涝工程旨在提高XX地区防洪排涝能力,保障周边居民的生命财产安全。
4. 工程内容:主要包括排涝泵站建设、排水沟渠疏浚、雨水收集系统改造、河道整治等。
二、施工准备1. 技术资料准备:收集整理工程地质勘察报告、设计图纸、施工规范、质量标准等相关技术资料。
2. 施工队伍准备:组织具备相关资质和经验的施工队伍,明确各岗位人员的职责。
3. 施工设备准备:准备施工所需的机械设备,如挖掘机、装载机、泵车、搅拌车等。
4. 材料准备:按照设计要求准备水泥、砂石、钢筋、管道等施工材料。
三、施工工艺及要求1. 排涝泵站建设(1)基础施工:按照设计图纸进行泵房基础施工,确保基础牢固、平整。
(2)泵房主体结构施工:采用钢筋混凝土结构,按照设计要求进行施工,确保结构安全可靠。
(3)设备安装:安装水泵、电机、控制系统等设备,确保设备运行稳定、可靠。
2. 排水沟渠疏浚(1)沟渠清理:清除沟渠内的杂草、杂物、淤泥等,确保沟渠畅通。
(2)沟渠拓宽:按照设计要求对沟渠进行拓宽,提高排水能力。
(3)沟渠加固:采用混凝土、浆砌石等材料对沟渠进行加固,提高沟渠的抗冲刷、抗渗漏能力。
3. 雨水收集系统改造(1)管网改造:对现有雨水管网进行改造,提高雨水收集效率。
(2)雨水口改造:对雨水口进行改造,扩大收集面积,提高收集能力。
(3)雨水调蓄池建设:建设雨水调蓄池,用于收集和储存雨水,减少对地下水的开采。
4. 河道整治(1)河道清淤:清除河道内的淤泥、杂物,提高河道行洪能力。
(2)河道护岸:采用生态护岸、石笼护岸等材料对河道进行护岸,提高河道的稳定性。
(3)河道景观建设:结合河道整治,进行河道景观建设,提高河道周边环境质量。
四、施工质量控制1. 材料质量控制:严格把控施工材料的质量,确保材料符合设计要求和国家标准。
2. 施工过程控制:加强施工过程中的质量控制,确保施工质量达到设计要求。

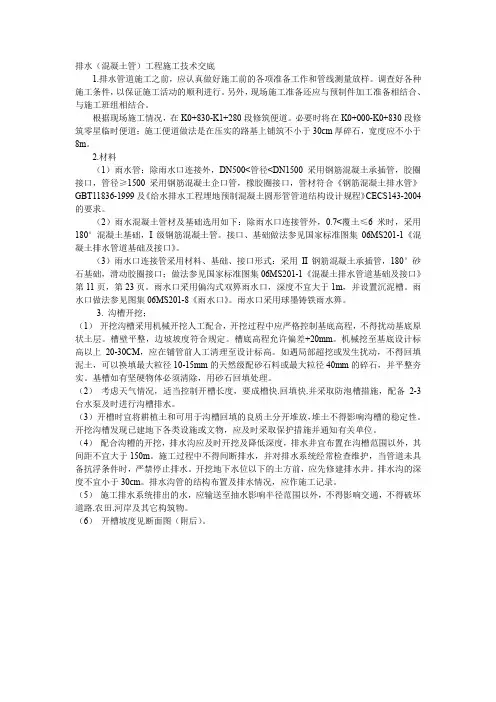

排水(混凝土管)工程施工技术交底1.排水管道施工之前,应认真做好施工前的各项准备工作和管线测量放样。
调查好各种施工条件,以保证施工活动的顺利进行。
另外,现场施工准备还应与预制件加工准备相结合、与施工班组相结合。
根据现场施工情况,在K0+830-K1+280段修筑便道。
必要时将在K0+000-K0+830段修筑零星临时便道;施工便道做法是在压实的路基上铺筑不小于30cm厚碎石,宽度应不小于8m。
2.材料(1)雨水管:除雨水口连接外,DN500<管径<DN1500采用钢筋混凝土承插管,胶圈接口,管径≥1500采用钢筋混凝土企口管,橡胶圈接口,管材符合《钢筋混凝土排水管》GBT11836-1999及《给水排水工程埋地预制混凝土圆形管管道结构设计规程》CECS143-2004的要求。
(2)雨水混凝土管材及基础选用如下:除雨水口连接管外,0.7<覆土≤6米时,采用180°混凝土基础,I级钢筋混凝土管。
接口、基础做法参见国家标准图集06MS201-1《混凝土排水管道基础及接口》。
(3)雨水口连接管采用材料、基础、接口形式:采用II钢筋混凝土承插管,180°砂石基础,滑动胶圈接口;做法参见国家标准图集06MS201-1《混凝土排水管道基础及接口》第11页,第23页。
雨水口采用偏沟式双箅雨水口,深度不宜大于1m,并设置沉泥槽。
雨水口做法参见图集06MS201-8《雨水口》。
雨水口采用球墨铸铁雨水箅。
3. 沟槽开挖;(1)开挖沟槽采用机械开挖人工配合,开挖过程中应严格控制基底高程,不得扰动基底原状土层。
槽壁平整,边坡坡度符合规定。
槽底高程允许偏差+20mm。
机械挖至基底设计标高以上20-30CM,应在铺管前人工清理至设计标高。
如遇局部超挖或发生扰动,不得回填泥土,可以换填最大粒径10-15mm的天然级配砂石料或最大粒径40mm的碎石,并平整夯实。
基槽如有坚硬物体必须清除,用砂石回填处理。
第1篇一、工程概况本工程为XX小区给排水改造工程,位于XX市XX区,占地面积约XX平方米,总建筑面积约XX平方米。
工程内容包括给水系统、排水系统、中水系统、消防系统等。
本交底旨在明确施工过程中给排水系统的技术要求、施工工艺和质量标准,确保工程顺利进行。
二、给水系统1. 水源及水质本工程给水水源为市政自来水,水质符合国家相关标准。
2. 给水系统组成给水系统主要由以下部分组成:- 进水管道:负责将市政自来水引入小区。
- 分配管道:负责将自来水分配至各栋楼及地下室。
- 建筑内部管道:负责将自来水分配至各用水点。
- 给水设备:包括水泵、水箱、阀门、水表等。
3. 施工要点- 进水管道施工:采用PE管材,应符合国家相关标准。
- 分配管道施工:采用PVC-U管材,应符合国家相关标准。
- 建筑内部管道施工:采用PP-R管材,应符合国家相关标准。
- 给水设备安装:按照设备说明书进行,确保设备运行正常。
4. 质量控制- 管道安装前应进行水压试验,确保管道无渗漏。
- 管道连接处应采用热熔连接,确保连接牢固。
- 给水设备安装应牢固,无松动现象。
三、排水系统1. 排水系统组成排水系统主要由以下部分组成:- 生活污水管道:负责收集生活污水。
- 工业废水管道:负责收集工业废水。
- 洗涤废水管道:负责收集洗涤废水。
- 排水设备:包括排水泵、阀门、检查井等。
2. 施工要点- 生活污水管道施工:采用HDPE管材,应符合国家相关标准。
- 工业废水管道施工:采用HDPE管材,应符合国家相关标准。
- 洗涤废水管道施工:采用PVC-U管材,应符合国家相关标准。
- 排水设备安装:按照设备说明书进行,确保设备运行正常。
3. 质量控制- 管道安装前应进行水压试验,确保管道无渗漏。
- 管道连接处应采用电熔连接,确保连接牢固。
- 排水设备安装应牢固,无松动现象。
四、中水系统1. 中水系统组成中水系统主要由以下部分组成:- 中水原水收集:包括雨水收集、洗车用水等。

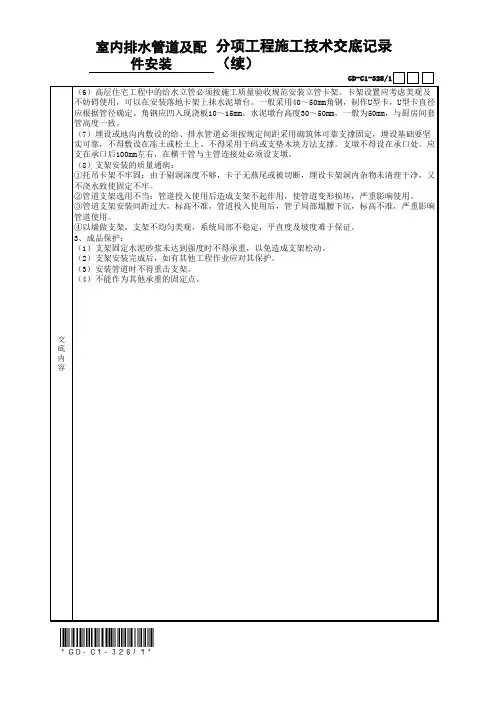

室内排水管道及配分项工程施工技术交底记录
交 底 内 容(6)高层住宅工程中的给水立管必须按施工质量验收规范安装立管卡架。
卡架设置应考虑美观及不妨碍使用,可以在安装落地卡架上抹水泥墩台。
一般采用40~50mm角钢,制作U型卡,U型卡直径应根据管径确定。
角钢应凹入现浇板10~15mm。
水泥墩台高度30~50mm,一般为50mm,与厨房间套管高度一致。
(7)埋设或地沟内敷设的给、排水管道必须按规定间距采用砌筑体可靠支撑固定,埋设基础要坚实可靠,不得敷设在冻土或松土上。
不得采用干码或支垫木块方法支撑。
支墩不得设在承口处。
应支在承口后100mm左右,在横干管与主管连接处必须设支墩。
(8)支架安装的质量通病:
①托吊卡架不牢固:由于剔洞深度不够,卡子无燕尾或被切断,埋设卡架洞内杂物未清理干净,又不浇水致使固定不牢。
②管道支架选用不当:管道投入使用后造成支架不起作用,使管道变形损坏,严重影响使用。
③管道支架安装间距过大,标高不准,管道投入使用后,管子局部塌腰下沉,标高不准,严重影响管道使用。
④以墙做支架,支架不均匀美观,系统局部不稳定,平直度及坡度难于保证。
3、成品保护:
(1)支架固定水泥砂浆未达到强度时不得承重,以免造成支架松动。
(2)支架安装完成后,如有其他工程作业应对其保护。
(3)安装管道时不得重击支架。
(4)不能作为其他承重的固定点。
GD-C1-328/1 GD-C1-328/1。

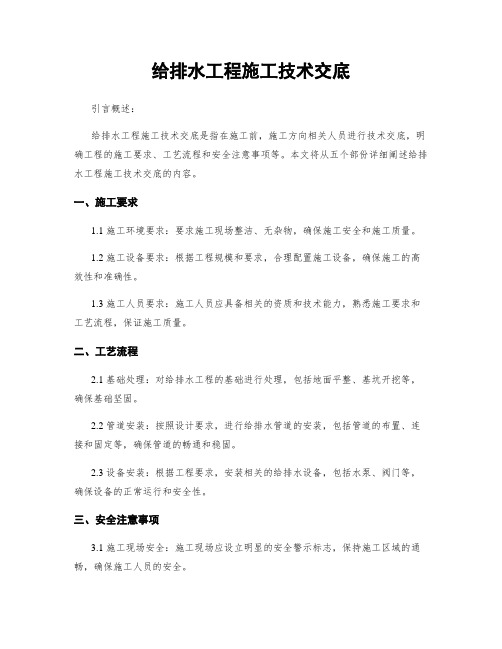

给排水工程施工技术交底引言概述:给排水工程施工技术交底是指在施工前,施工方向相关人员进行技术交底,明确工程的施工要求、工艺流程和安全注意事项等。
本文将从五个部份详细阐述给排水工程施工技术交底的内容。
一、施工要求1.1 施工环境要求:要求施工现场整洁、无杂物,确保施工安全和施工质量。
1.2 施工设备要求:根据工程规模和要求,合理配置施工设备,确保施工的高效性和准确性。
1.3 施工人员要求:施工人员应具备相关的资质和技术能力,熟悉施工要求和工艺流程,保证施工质量。
二、工艺流程2.1 基础处理:对给排水工程的基础进行处理,包括地面平整、基坑开挖等,确保基础坚固。
2.2 管道安装:按照设计要求,进行给排水管道的安装,包括管道的布置、连接和固定等,确保管道的畅通和稳固。
2.3 设备安装:根据工程要求,安装相关的给排水设备,包括水泵、阀门等,确保设备的正常运行和安全性。
三、安全注意事项3.1 施工现场安全:施工现场应设立明显的安全警示标志,保持施工区域的通畅,确保施工人员的安全。
3.2 施工人员安全:施工人员应佩戴个人防护装备,如安全帽、防护眼镜等,确保施工过程中的人身安全。
3.3 设备操作安全:施工人员应熟悉设备的操作方法和安全注意事项,确保设备的正常运行和施工人员的安全。
四、质量控制4.1 材料选择:选择符合国家标准和工程要求的优质材料,确保施工质量和工程的使用寿命。
4.2 施工工艺控制:按照工艺流程要求,严格控制施工过程中的各项工艺参数,确保施工质量和工程的可靠性。
4.3 施工验收:根据相关标准和规范,对施工过程进行验收,确保施工质量符合要求。
五、交底记录5.1 交底内容记录:详细记录施工技术交底的内容,包括施工要求、工艺流程、安全注意事项等,确保施工人员对交底内容的准确理解。
5.2 交底人员签字:交底人员应在记录上签字确认,表示已经理解并接受交底内容。
5.3 交底资料保存:交底记录应妥善保存,以备后续施工过程中的查阅和参考。

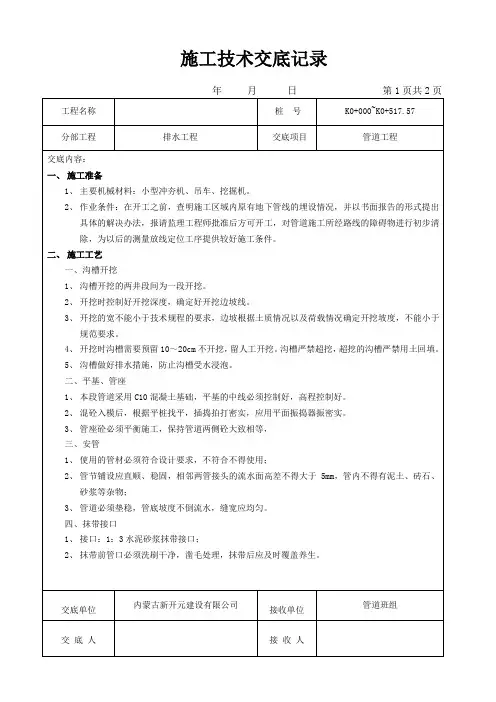

1 排水工程施工技术交底 一、工程简介 本段路线位于云贵高原台地与广西丘陵山区的过渡地带,云贵台地的前缘,气候与云南边界相似,属亚热带气候区。常年平均气温19.1~19.5℃,极端最高气温35.8℃,极端最低气温-2.6℃,月平均温差15℃左右。气候温和宜人,四季变化幅度不大。平均降水量1440~1600mm,最大降水量2704.4mm,最小降水量850.8mm,受高斜坡的影响,由北往南降水量逐渐增大,降雨季节一般在5-9月,其降雨量约占全年平均降雨量的77%。平均蒸发量1201.1mm,最大为1370.8mm,最小为1022.9mm。 本合同段路线起点位于德保县那甲乡上央村附近,起点桩号为K50+070。合同段终点位于那甲乡晚伏屯,接第十四合同段起点,桩号为K54+200。本合同段全长4.13Km。 根据所调查的沿线水文资料和设计图纸,路基洪水频率采用1%,路拱横坡采用2%,路堤护坡道、反压护道横坡均采用3%,路堑边坡平台3%,路基两侧边沟与桥涵进出水口或水沟相接,边沟纵坡一般不小于5‰,特殊困难地段不小于3‰。 二、路基排水工程概况
1、路基排水 (1)路面水和坡面水均汇流于边沟,由边沟引至涵洞进出水口排入较深大沟渠,或通过排水沟直接引至路基以外。路线通过斜坡地段,挖方边坡上侧山坡汇水面积较大时,于挖方坡口5m以外适当位置设置截水沟,土层厚度<2.0m时,须清除表层覆盖土,在基岩上设置截水沟,以拦截山坡坡面地表水,以确保边坡稳定。 (2)为满足农田排灌需要,农耕地段的边沟沟底标高一般应低于原地面0.5m以上,并于边沟外侧设置土埂以达到田路分隔;当边沟或涵洞出口为水田时,应设置沉砂池使水流沉淀泥砂后漫流入农田。 (3)由挖方过渡到填方的边沟,沟底纵坡陡于30°时应采用急流槽排泄水流。边沟横穿被交叉道路时,在涵洞进出水口设置纵向排水涵或搭设盖板跨越边沟,以保持边沟畅通和有利于车辆和行人过往。 (4)路堤边沟采用底宽60cm、深60cm的矩形沟,沟身采用M7.5浆砌片石砌筑,沟底纵坡不小于0.3%;路堑边沟采用矩形断面,底宽60cm,深60-100cm,底宽 2
排水(混凝土管)工程施工技术交底1. 施工前准备在进行排水(混凝土管)工程施工之前,施工方应充分准备,并按照以下要求进行:1.清理施工场地,划定好施工区域,并进行安全隔离;2.考察排水(混凝土管)工程所处地区的地质环境、气候等情况,确定具体施工过程和方案;3.制定详细施工计划,明确施工过程中的各个环节,并向监理部门申报施工计划;4.组织技术人员和工人进行技术培训,确保施工人员熟知施工要求和安全操作规程。
2. 岩土勘探和基础处理为确保排水(混凝土管)工程的稳定性,在进行施工前需要进行岩土勘探,并根据勘探结果进行基础处理。
具体操作如下:1.选用专业岩土勘探机构进行勘探,确定地层结构、土壤类型、地下水位等信息;2.根据勘探结果,进行基础处理,包括挖掘泥沙,进行护坡工程,铺设防渗布等;3.在进行基础处理过程中,应注意保护周边环境,避免污染。
3. 施工方案及整体进展在进行排水(混凝土管)工程施工过程中,应根据具体情况制定施工方案,并及时报告监理部门。
施工过程中还应注意整体进展情况,并将相关信息通报施工组织、监理及业主。
4. 管道安装管道安装是排水(混凝土管)工程的重要环节,应按照以下步骤进行:1.根据施工方案,确定好管道的排列顺序和位置;2.选用合适的安装工具和设备,对管道进行拼接和安装;3.在安装过程中,应严格按照标准要求进行尺寸测量、压力测试等,确保管道的质量;4.完成安装后,应对管道进行清洗和保养,避免堵塞或泄漏。
5. 管道连接管道连接是排水(混凝土管)工程的重要环节之一,应根据具体情况采取合适的连接方法,确保连接质量。
连接方法包括:1.水泥砂浆连接:适用于地下管道和污水管道连接;2.同心孔套连接:适用于地下水管和河道水管连接;3.波纹管套环连接:适用于地下排水管和横向排水管连接。
6. 路基回填和压实在管道安装和连接完成后,应对路基进行回填和压实工作,确保管道的稳定和安全。
具体操作如下:1.进行路基回填,注意避开管道周围的区域,以免影响管道的质量;2.使用合适的压实设备,对路基进行适当的压实,使其稳定并固定管道。
给排水管道安装施工技术交底记录1.前言为了确保本次给排水管道安装施工的质量,特在施工前组织技术人员进行了技术交底。
本文档记录了本次技术交底的具体内容,以备施工过程中的参考。
2.相关标准和规范本次给排水管道安装施工应符合国家相关标准和规范,具体包括但不限于以下:•GB50242-2002 建筑给排水设计规范•CJJ/T 115-2008 建筑给水排水工程施工质量验收规范•GB/T 12576.2-2017 建筑给排水工程术语第2部分:排水及设备篇3.施工准备3.1材料准备3.1.1给水管道材料•热水管道:采用PVC-U (钙塑)管材,标准规格DN25•冷水管道:采用PVC-U(钙塑)管材,标准规格DN20•消防水管道:采用钢管材,标准规格DN25•排水管道材料:采用建筑物室内排水用的PVC-U(聚氯乙烯)管道,标准规格DN50。
•排水井封闭罩:采用一次性塑料封闭罩。
3.1.2管道附件材料•排水口•排气阀•消音接头•含水式防火栓•排污口球阀•拐角•垫片3.2工具准备•管道切割机•管道卡箍安装器•管道热融机•手动起重机•卷尺•水平仪•管道夹4.管道安装4.1管道敷设•按照设计要求,从供水口至排水口进行管道敷设,保证管道没有弯曲、翘曲、变形和错位等现象。
•管道埋深应符合国家相关标准和规范,具体为地面以下600mm。
•管道应避免在弯曲处安装水龙头和其他马达设备。
4.2管道固定•将管道固定在墙壁或地板上,使其稳固不动,采用管夹。
5.排水井安装•将排水井启动模板放在井口位置,下面用护坡石做底,上面用压实土替代砂浆抹平。
•放置好左、右排水井的进水管和排水管。
•预埋设备安装确定,包括检查井的材料与规格大小等。
•安装井底板,并与井口处接口密封处理。
•在井中使用U型钩将井条固定住,同时安装相关配件。
6.施工安全•由于工程作业环境复杂,国家法律法规和设备安全管理规定具有较为明确的要求。
在整个过程中,施工人员必须时刻牢记“安全第一”的原则,严格执行施工安全管理制度,做到安全生产责任制和安全文明施工的要求,保障施工的顺利进行。
编号:排水工程 交底时间室外给水、排水、消防管网施工技术交底1.作业时间安排管道铺设必须在土回填夯实或者挖到管底标高,沿管线铺设位置清理干净, 管道穿墙处已留管洞或者安装套管,坐标、标高正确。
2.材料、机具材料:角铁、混凝土、红砖、法兰等。
机具:套丝机、砂轮锯、台钻、手电钻、电焊机、电动试压泵、手锤、电 焊机、切割机、热熔机、钢锯、卷尺、全站仪、经纬仪等。
3.操作工艺3.1 给中水球墨铸铁管的安装 (1)给中水球墨铸铁管施工顺序承插式铸铁管安装程序 :安装准备→下管排管→挖工作坑→对口→接口 →养护→砌筑井室→ 管道试压及冲洗→ 回填土a) 室外给水管道的管沟开挖时, 应按照设计施工图纸的坐标、 标高进 行,开挖的宽度和深度应满足管道敷设的标高和安装要求。
管道施工中, 应对直管段无接口处先部份回土,防止浮管。
同时应先回细土,防止石块 碎砖损伤管道。
直管采用压绳下管法,按照测量人员标定三通、阀门等部 位,开始下管和排管,注意将承插口朝向水流方向排管。
下管用的大绳应 质地坚固、不断股、不糟朽,铸铁管直径≤300 ㎜,大绳直径为 20 ㎜。
吊 管时应保护好防腐层,如有破坏,管道就位后及时补上。
b) 室外给水球墨铸铁管管道应按图进行加工预制,连接前应用钢丝 刷清除管内与插口处的粘沙与毛刺,并且将橡胶圈表面油污物清除净。
对 口,将插口插入承插内,并调整对口间隙和环向间隙在规定范围内,稳管 时,将每根管子子细对准中心线,管道必须在一条直线上不得扭曲,管段 稳好后用测量工具检测高程,注意管底应与管基密切接触。
管的末端用方 木挡住,阻挠打口时管子挪移。
对口前应清除管口杂物并用抹布擦净,然 后连续对口,随之在承口下端挖打口工作坑。
c) 球墨铸铁管管道连接时, 应确保橡胶圈不翘不扭, 均匀一致地卡在 槽内,如有衬里破损,应在承插部份涂刷植物油润滑,随之将管自插口轻 轻插入承口内,拨正管道后用手拉葫芦拉紧(管子插入的深度应在管口做工程名称交底名称地好记号),每一个承插口最大转角不得大于 4°21"。
室外排水系统施工技术交底一、施工前准备1. 根据设计图纸,确认管道敷设方案及周边施工环境,制定施工计划。
2. 携带必要工具及材料,检查工具是否完好,材料是否符合要求,确保施工过程中使用的工具和材料符合安全要求。
3. 确定施工现场,做好施工前安全交底工作。
4. 对施工现场进行测量,合理布局,标定管道敷设位置。
二、施工过程1. 现场开挖,按照设计要求开挖排水渠道、工作坑及回填坑内污物。
2. 进行基础处理,按要求进行基础处理,能够达到灌浆平整,不起翘不开裂要求。
3. 安装管道,根据设计图纸要求敷设排水管道,每根管道之间的连接要牢固,并且当连接口上下偏差不能过大。
4. 回填土方,回填土方时,严格按照沟槽内坑的实际形状回填,不得留有空隙,尤其是要注意对管道的保护,避免损坏。
5. 桥梁施工,桥梁中应设计好排水口,同时按照原有设计图纸配合好设计要求,确保桥梁建设合理、规范。
6. 沟槽面处理,必须确保沟槽面平整,面宽深符合设计要求,确保施工后水能流通,易于检查和维修。
三、安全保障1. 在施工现场,设置标志牌,提醒过往行人及车辆注意安全,同时要增加安全防护,保障工人的安全。
2. 对施工区域开展安全巡查,发现危险隐患及时处理,并及时做好记录。
3. 对大型机械操作人员进行安全技能培训,严格执行安全制度。
四、施工验收1. 对施工完成的工程进行现场验收,检查是否符合设计要求,是否达到规范要求。
2. 对排水系统的管道、连接口等关键部位进行试压试验,确保管道密封。
3. 记录验收结果,做好后续工作的资料整理及存档。
以上为室外排水系统施工技术交底内容。
排水工程技术交底引言概述:排水工程技术交底是指在工程施工前,施工单位与监理单位进行的一项重要工作,旨在向施工人员详细介绍排水工程的设计要求、施工方法和注意事项,以确保施工过程中排水系统的顺利建设和正常运行。
本文将从四个方面分析排水工程技术交底的内容,包括设计要求、施工方法、材料选用和安全注意事项。
一、设计要求:1.1 排水系统布局:详细介绍排水系统的布局设计,包括排水管道的走向、管径和坡度等要求。
1.2 排水设备选型:阐述不同场景下排水设备的选择原则,如抽水泵、排水阀门等。
1.3 排水设施设置:介绍排水井、雨水篦子等设施的设置要求,确保排水系统的通畅和便于维护。
二、施工方法:2.1 地面开挖:详细说明地面开挖的方法和要求,包括挖掘深度、边坡坡度和支护措施等。
2.2 管道安装:介绍排水管道的安装方法,包括连接方式、施工顺序和管道固定等。
2.3 设备安装:阐述排水设备的安装方法,包括设备的固定、接线和调试等步骤。
三、材料选用:3.1 排水管材料:介绍常用的排水管材料,如PVC管、铸铁管和钢塑复合管等,以及它们的特点和适用范围。
3.2 排水设备材料:详细介绍排水设备常用的材料,如不锈钢、铸铁和塑料等,以及它们的优缺点和适用场景。
3.3 防水材料:阐述排水工程中常用的防水材料,如防水涂料、防水卷材和防水胶等,以及它们的施工方法和效果。
四、安全注意事项:4.1 施工现场安全:强调施工现场的安全措施,包括施工区域的划定、安全警示标识和人员防护措施等。
4.2 设备操作安全:介绍排水设备的操作注意事项,包括设备启停顺序、操作规范和紧急故障处理等。
4.3 施工质量控制:强调施工质量的控制要求,包括工艺流程的合理安排、施工记录的完整和验收标准的执行等。
通过以上四个方面的技术交底,施工人员能够全面了解排水工程的设计要求、施工方法和注意事项,提高施工质量和工作效率,确保排水系统的正常运行。
在实际施工中,应严格按照技术交底的要求进行操作,并及时与监理单位沟通和协调,以解决施工中的问题和难点,确保排水工程的顺利完成。
给排水工程施工技术交底标题:给排水工程施工技术交底引言概述:给排水工程施工技术交底是指在施工前,施工方将工程的具体施工技术要求、工序流程、安全注意事项等内容详细告知施工人员,确保施工过程顺利进行,工程质量得到保障。
一、施工技术要求1.1 施工材料要求:明确指出使用的材料种类、规格、质量标准等要求。
1.2 施工工艺要求:详细描述每个施工工序的具体操作方法和注意事项。
1.3 质量验收标准:说明每个工序完成后的验收标准,确保工程质量符合要求。
二、工序流程安排2.1 施工计划制定:确定施工的时间节点、工序顺序和人员配备等内容。
2.2 施工过程控制:明确每个工序的开始时间、结束时间和交接方式,确保施工进度顺利。
2.3 突发情况处理:指导施工人员在遇到突发情况时应如何应对,保证施工不受影响。
三、安全注意事项3.1 安全防护设施:要求施工人员在施工过程中必须佩戴安全帽、安全鞋等防护用具。
3.2 施工现场整洁:要求施工现场保持整洁,杜绝乱堆乱放现象,确保施工安全。
3.3 施工人员培训:要求施工人员参加安全培训,提高安全意识,避免发生安全事故。
四、施工质量控制4.1 质量监督检查:设立专人负责对施工过程进行监督检查,确保施工质量符合标准。
4.2 质量记录保存:要求施工方保存每个工序的质量记录,以备日后查验。
4.3 质量整改措施:规定如何处理施工中出现的质量问题,及时进行整改,确保工程质量。
五、施工验收标准5.1 施工验收标准制定:明确工程竣工后的验收标准和程序。
5.2 验收标准执行:要求施工方按照验收标准进行验收,确保工程质量符合要求。
5.3 验收结果处理:对验收结果进行处理,及时修复不合格问题,确保工程交付符合标准。
结语:给排水工程施工技术交底是保障工程质量的重要环节,只有在施工前充分交底,施工方能够明确工作目标,做好施工准备工作,确保工程质量和安全。
希望施工方在进行工程施工时能够认真对待技术交底工作,确保工程施工顺利进行。
工程排水施工设计说明 页脚内容 施工技术交底记录 工程名称 ******道路工程Ⅱ标 分部工程名称 排水工程 分项工程名称 雨水、污水工程 交底日期 交底人 接收人 工程排水施工设计说明
页脚内容 交底内容:
1.1施工程序 测量放线→沟槽开挖→清底验槽→垫层浇注→垫层验收完毕→混凝土底座浇筑→下管、稳管→接头处理→支模、混凝土管座浇筑→养护、拆模→闭水试验→回填、夯实。 1、沟槽开挖前,根据图纸及有关资料提供的管位地下土质、水文、地下已有管线、设施、构造物情况,做出标记,开挖沟槽遇有管线、电缆、建筑物和其他设施,应予保护。 2、开挖沟槽的弃土应及时运走,不得堆放在沟槽口附近妨碍施工和影响的稳定,也不能阻碍交通。 3、地下水位较高或雨季施工,应采用降水排水处理。 4、沟槽底埋有块石、树根、废桩等物体,应及时清除。 5、基槽不允许超过图纸要求挖深,超挖部分应得到监理工程师同意的材料回填,并夯压密实。 6、不得在水中挖沟槽,挖成的沟槽不得受浸泡,基槽底如有拢动或毁坏,应及时向监理请示,得到监理工程师同意的材料回填至图纸要求标高。 1.2施工要点及注意事项 加工、订购的混凝土钢筋管必须符合设计要求及国家现行有关标准、规范要求。并有出厂合格证书。 1、排水管道安装质量, 必须符合下列要求: A、纵段高程和平面位置准确,对高程应严格要求; B、接口严密坚固,污水管道必须经闭水试验合格; C、混凝土基础与管壁结合严密、坚固稳定。 2、凡暂时不接支线的预留管口,应砌死,并用水泥砂浆抹严,但同时应考虑以后接支线时拆除的方便。 3、新建排水管道接通旧排水管道时,必须事先与市政工程管理部门联系,取得配合。在接通旧污水或合流管道时,必须会同市政工程管理部门制定技术措施,以取保工程质量,施工安全及旧管道的正常运行。进入旧排水管道检查井内或沟内工作时,必须事先和市政工程管理部门联系,并遵守其安全操作的有关规定。 4、槽内运管,槽底宽度许可时,管子应滚运;槽底宽度不许可滚运时,槽底应铺垫木板。 5、稳管前应将管子内外清扫干净。 6、稳管时应根据高程线认真掌握高程,高程以量管内底为宜,当管子椭圆度及管皮厚度误差较小时,可量管顶外皮。调整管子高程时,所垫石子石块必须稳固。 工程排水施工设计说明 页脚内容 7、对管道中心线的控制,可采用边线法或中线法。采用边线法时,边线的高度应与管子
中心高度一致,其位置以距管外皮10mm为宜。 8、在垫块上稳管时,应注意以下两点: A、垫块应放置平稳,高程符合质量标准; B、稳管时管子两侧应立保险杠,防止管子从垫块上滚下伤人。 9、稳管的对口间隙,管径700mm及大于700mm的管子按10mm掌握,以便于管内勾缝;管径600mm以内者,可不留间隙。 10、平基或垫块上稳管时,管子稳好后,应用干净石子或碎石从两边卡牢,防止管子移动。稳管后应及时灌注混凝土管座。 11、枕基或土基管道稳管时,一般挖弧型槽,并铺垫砂子,使管子与土基接触良好。 12、稳管质量标准: A、管内底高程允许偏差±10mm; B、中心线允许偏差10mm; C、相邻管内底错口不得大于3mm。 13、水泥砂浆接口的材料,水泥应用425号,砂子应过2mm孔径的筛子,砂子含泥量不得大于2%。 14、接口用水泥砂浆配比应按设计规定,设计无规定时,抹带可采取水泥:砂子=1:2.5(重量比),水灰比一般不大于0.5。 1.3检查井施工:施工时,先测量放样,然后浇筑砼井基础,待强度达2.5Mpa后,即可砌筑井壁。井壁砌筑采用人工吊线砌筑(红砖应充分洒水湿润),控制其垂直度,砌筑灰缝应平整、砂浆应饱满、井壁应顺直。砌筑完成后,按设计要求内外壁用水泥砂浆抹面,抹面应平整压光,不得有空鼓和裂缝等现象。井内踏步(爬梯)埋设牢固,位置准确,钢筋砼盖板预制应平整光洁,不得有蜂窝麻面,安装应座浆平稳位置准确,并按要求在边角处抹三角灰。安装盖座时亦应座浆稳固。检查井施工完成后应会同有关部门进行质量检查,其尺寸精度应符合《市政排水管渠工程质量检验评定标准》的要求。 2.1闭水试验 A、施工完以后应按图纸要求和GBJ242-82、CJJ3-90中有关规定进行闭水试验 B、管道的闭水试验应在管道、检查井外观检查合格,管道未作回填土,沟槽无积水,全部预留孔洞封堵严密、牢固、并报监理工程师审核后方可进行。 C、闭水试验的水位,应为试验段上游管道内顶以上2m,若上游管道内顶水位受井室限制小于2m,则实际高H的允许渗水量按√H/2×下表计算。 工程排水施工设计说明 页脚内容 闭水试验允许渗水量表 管径 (mm) 允许渗水量 混凝土管、钢筋混凝土管和石棉水泥管 m3d.km L/h.m 1000 1100 1200 1300 1400 1800 1600 1700 1800 1900 2000 2100 2200 2300 2400 2600 2800 32 34 36 38 40 42 44 46 48 50 52 54 56 58 60 64 68 1.3 1.4 1.5 1.6 1.7 1.7 1.8 1.9 2.0 2.1 2.2 2.2 2.3 2.4 2.5 2.7 2.8 D、渗水量的测定时间不应少于30min,且经管道及检查井灌满24小时后测定。 3.1雨水井施工: 放样,然后浇筑砼基础,用人工吊线砌筑井墙,内壁用水泥砂浆抹面,砌筑时应埋好雨水支管;井底抹细石砼,并造成向排水管的排水坡。预制安装雨水口篦圈,安装应座浆稳固。然后安砌道牙,安放铸铁篦子。 3.2检查井施工 本工程检查井大部分采用砖砌检查井,该法是根据井的尺寸,在混凝土基础上定出中心,量出内径,用砖沿四周铺砌,在砖层下面要摊铺100#水泥砂浆,并在砖块间留出砂浆的灌缝位置,砖铺砌整齐后,砖缝间用100#水泥砂浆灌缝嵌实,再摊铺0.8~1.0cm厚度的砂浆,继续铺砌第二皮砖,铺砌时要做到上下两皮砖之间错缝,砖与砖之间的砂浆要饱满,砖墙内壁要方正平直,根据设计规格尺寸留有砂浆抹面的厚度位置。 在砌筑砖材检查井时,往往会忽视两个重要因素而影响井的牢固度。一是所用的砖材必须浇水湿润,但也不能过于潮湿;二是砖砌体使用的水泥砂浆必须随拌随用,并在初凝前用完。 检查井砖墙厚度应根据井的设计规格严格控制,到一定深度时及时量测变换。 在砖砌过程中,要按设计要求和现场实际需要情况,预留支管和连管的管头,预留管头要考虑方向、高度及坡度,防止因埋设深度不足、方向不正等问题而引起返工,预留管头与井的砖墙接头处应打外接口,内口要粉平。 凡是不落底的检查井,均应砌筑流槽,其高度为沟管的半径,流槽可用砖砌或用180°混凝土浇制,其表面应用1:2水泥砂浆抹光。 工程排水施工设计说明 页脚内容 检查井砖墙的内部和外部四壁,都要用1:2水泥砂浆进行抹平粉光,其厚度为1.5cm。 进水口的砌筑方法基本上和检查井相同,根据规定,里弄进水口要落底40cm,道路进水口要落底30cm,进水口砖墙的内壁需用1:2水泥砂浆粉刷,其厚度为1cm。 砖砌检查井和进水口的操作要点: 1、砌砖前应清洗混凝土基础面上的污泥和垃圾。 2、砌墙的砖采用75号普通粘土砖(规格尺寸:53×115×240mm),要求砖的尺寸整齐一律,砖面平整,无过分弯曲,无裂缝,有棱角。 3、砖墙内壁尺寸,应考虑抹面的砂浆厚度,每皮砖的砌筑采用一丁一顺法,当墙厚为半砖和一砖时,应以内壁对齐,一砖半以上时,应内外同时对齐,以保证砌砖的质量。 4、井砌筑至一定高度后,可根据现场情况在井内或井外搭设脚手架,井内脚手架材料不宜过长,也可在井外回填部分土方,回填时须均匀、对称、夯实,但须避免震动已砌筑的砖墙。 5、当砖墙于隔目继续砌筑时,应将已砌的砖墙顶部清洗干净,并充分湿润。 6、砖墙与管壁连接处,盖座与砖墙连接处的外侧均应用1:2水泥砂浆抹成45°的三角形接缝,缝高5cm。在铺筑预制钢筋混凝土条形盖板时要坐浆,与砂墙连接处须打三角形接缝,缝高3cm。 7、进水口与检查井间连管必须成直线,坡度一般为3%,在施工困难的地段不得小于1%,连管复土深度应大于70cm,如小于70cm应用180°混凝土包裹管道,混凝土厚10cm,如特重车辆通行,必要时可采用钢筋混凝土环包。 8、砖块在脚手板上的堆置要放整齐,重叠最高不超过三层,向井下用手传递时,一次不宜超过三块。 9、允许偏差:在不渗不漏前提下,一般按下表。 项次 项目 允许偏差
1 井内尺寸 +20 不小于设计要求
2 检查井盖座 与 路面的高差
水泥混凝土路面 +3 不低于路面
其他路面 +10 不低于路面
3 雨水口盖座与路面或平石的高差 不高于路面 -10 4 雨水口盖座边与侧石边距离 50 4.1土方回填应在。 1、排水管道安装完毕经验收合格后应及时回填。 2、回填土应分层摊铺,分层夯实,每层夯实厚控制在20~30cm。 3、回填前应检查管底两则三角垫或管座是否与管道紧贴,砂垫是否密实,若不紧贴不密实,应予特殊处理。 4、回填前,应先排积水,并应保护管道接口不受损坏。 5、回填时应分三个步骤进行分层回填压实:管道两侧(压实度93%)、管道顶0.5m处内(压实度90%)、管道顶0.5m外(压实度95%)。 6、管道两侧和井空四周应同时分层对称回填夯实,以防管道单向填筑而移位。 7、对于在在行车道上的上的管道采用石粉回填到管顶上50cm,先采用水冲,待看不到明显的积水时在上面盖一层10-20cm的干石粉,用打夯机进行打夯。在路上的检查井用C20的混凝土对井筒浇筑一道20*20cm的保护梁。对于埋深小于最小于0.7米时,应用C20混凝土对管道进行全包封。
