体育公园及地下停车场土方开挖工程施工方案
- 格式:doc
- 大小:59.00 KB
- 文档页数:7
地下车库土方开挖专项施工方案一、前言本文档旨在阐述地下车库土方开挖专项施工方案,为施工人员提供操作指南和技术支持,从而保证施工的安全和稳定性。
二、施工背景地下车库作为现代城市中常见的停车设施之一,其建设需要大量土方开挖。
土方开挖是施工的重要环节,涉及土壤力学、机械设备、安全防范等多个方面。
因此,制定合理的施工方案,对于保证工程的质量和进度具有关键作用。
三、施工前的准备工作1. 土质勘测在进行土方开挖前,需要进行土质勘测,以确定地质条件和土壤性质。
通过对土壤的取样、测试和分析,能够提前发现土层的厚度、稳定性和水文特征等信息,为后续开挖施工提供重要参考。
2. 设计方案根据土质勘测的结果,制定符合实际情况的设计方案。
设计方案需要考虑土壤的稳定性、顶土厚度、排水条件等因素,选择适合的施工机械和设备,制定详细的工艺措施和安全措施,确保施工的顺利进行。
3. 施工机械和设备的准备根据设计方案确定需用的施工机械和设备,进行购置和安装。
同时,需要对机械和设备进行检修、保养和维护,确保它们能够正常运行,保证施工的效率和质量。
四、开挖工艺1. 开挖流程(1)现场的清理和布置:将现场杂物清理干净,进行场地布置,安排好机械和设备的作业位置。
(2)基础标高的布置:根据设计要求,在场地上进行基础标高的布置。
(3)测量控制点位:按照设计方案,测量控制点位,确保施工的精度和准确性。
(4)开挖顶层土:根据设计要求,进行顶层土的开挖,保留好地下管线和电缆等设施。
(5)开挖下层土:在顶层土的基础上,进一步开挖下层土,要注重斜坡的设置和土方的顺利运输。
(6)土石方倒运:将开挖的土方运输到指定的区域,进行处理或堆放,避免对施工和周围环境造成影响。
2. 施工安全在开挖过程中,需要注意施工安全。
具体措施包括:•组织专业化的施工团队,安排岗位职责,确保每个作业人员理解施工流程和自己的工作•提供安全防护装备,确保作业人员的人身安全•安排机械和设备的保养和维护,确保其安全稳定运行•加强与周围房屋、道路和地下设施的沟通,防止施工对其产生影响五、施工质量控制在开挖过程中,需要进行质量控制,保证开挖质量符合设计要求。
体育公园体育场工程土方工程施工方案本工程的土方及边坡支护质量重点是保证基底土方不被破坏和做好现场的排水工作,保证现场施工文明,土方开挖拟采用人工配合机械开挖。
支护采用土钉支护。
一、工程概况整个地下室基坑为不规则多边形,长边约360m,短边约190m,基坑开挖总面积约36876m2,边坡支护周长约1208m。
基坑深度为7.05~8.75m。
三、施工工艺确定开挖顺序:从面层先挖,每2米为一施工层,根据基坑深度,共分4层施工。
对喷砼面层、土钉支护等工序处理施工完毕后才行开挖下层直至支护至坑底要求标高。
本工程的土方采用机械开挖,基础承台采取大开挖,土方施工时要求机械只开挖至设计标高以上200mm处,余下土方由人工开挖,避免土层扰动,在开挖过程中必须注意到各段基础的土方标高不一,严格控制好各段土方的标高。
四、施工技术措施1、挖土机沿挖方边缘移动时,机械距离边坡上缘的宽度不得小于基坑或管沟深度的1/20。
2、土方开挖宜从上到下分层分段依次进行。
随时作成一定坡势,以利泄水。
3、在开挖过程中,应随时检查槽壁和边坡的状态。
深度大于1.5m 时,根据土质变化情况,应做好基坑或管沟的支撑准备,以防坍陷。
4、开挖基坑和管沟,不得挖至设计标高以下,如不能准确地挖至设计基底标高时,可在设计标高以上暂留一层土不挖,以便在抄平后,由人工挖出。
暂留土层:一般铲运机、推土机挖土时,为20cm 左右;挖土机用反铲、正铲和拉铲挖土时,为30cm左右为宜。
5、在机械施工挖不到的土方,应配合人工随时进行挖掘,并用手推车把土运到机械挖到的地方,以便及时用机械挖走。
6、修帮和清底。
在距槽底设计标高50cm槽帮处,抄出水平线,钉上小木橛,然后用人工将暂留土层挖走。
同时由两端轴线(中心线)引桩拉通线(用小线或铅丝),检查距槽边尺寸,确定槽宽标准,以此修整槽边。
最后清除槽底土方。
7、本工程开挖土方中有部分淤泥,须将此部分淤泥及时运走。
五、质量要求1、开挖标高:允许偏差+30cm。
土方开挖施工方案(地下车库)
一、项目背景
地下车库建设是解决城市停车难题的有效手段,本文档旨在就土方开挖施工方
案展开详细阐述,确保施工过程安全高效顺利进行。
二、施工前准备
1.工程前必须进行详细的勘察设计,确定地下车库的位置、尺寸和地质
情况。
2.确保获得相应的施工许可证和批文。
3.确保所有参与施工人员持有相关证书,并接受必要的培训。
三、施工方案
1. 施工工艺
•首先进行地平面的清理和材料堆放工作。
•采用机械挖掘方式进行土方开挖,确保开挖坑面平整。
•针对较大规模车库,可以采用分段开挖,逐步进行土方开挖,确保工程进度和安全。
•进行土石方的运输和填筑,保证车库地下结构的稳定性。
•在土方开挖过程中,密切关注地下水位,必要时进行地下水的抽排处理,确保施工过程的安全。
2. 施工措施
•确保挖掘机械和运输机械的正常运转,以及足够的作业空间。
•采取防止坍塌和滑坡的措施,如设置支撑和排水系统。
•对施工现场进行定期检查和整治,保证施工现场的整洁和安全。
四、施工后
1.完成土方开挖后,对地下车库进行验收,确保各项工程符合设计要求。
2.进行相关设备的安装和调试工作,准备进行车库的使用。
五、总结
本文档围绕土方开挖施工方案(地下车库)展开了详细的阐述,通过合理的工程
措施和严谨的施工技术,确保地下车库的施工质量和工程进度,为解决城市停车难题提供一定的帮助。
地下车库土方开挖工程施工方案
一、项目背景
地下车库的建设是现代城市规划和建设的重要组成部分。
地下车库土方开挖工程是车库建设的起始阶段,其施工方案的设计和实施至关重要,不仅关系到工程进度,还关系到工程质量和安全。
二、施工前准备
1.方案制定
根据项目需求和设计要求,制定详细的土方开挖工程施工方案。
方案中应包括施工步骤、工序安排、施工周期等内容。
2.勘察设计
进行现场勘察和地质勘察,获取地下情况、地质特征等信息,为开挖工程提供依据。
3.安全防护
制定完善的安全防护措施,确保施工过程中安全。
三、施工过程
1.准备工作
1.地面或建筑物清理
2.区域隔离与标志
3.施工设备摆放就位
2.开挖施工
1.采用机械设备进行开挖
2.控制开挖深度和坡度
3.土方运输与堆放
4.定期检查开挖情况
3.质量控制
1.土方开挖过程中定期进行质量检测
2.确保开挖的土方符合设计要求
四、施工安全
1.作业人员安全
1.定期进行安全教育培训
2.配备必要的安全防护用具
2.设备安全
1.定期检查施工设备
2.严格执行相关施工规范
五、施工后收尾
1.土方处理
1.对开挖的土方进行清理和处理
2.合理利用土方资源
2.施工记录
1.记录施工过程中的关键数据
2.做好施工资料整理和归档工作
结语
通过合理安排施工方案、严格执行安全规范和质量控制,地下车库土方开挖工程可以顺利进行,为后续车库建设奠定坚实基础。
在施工过程中,务必重视安全和质量,确保工程顺利完成。

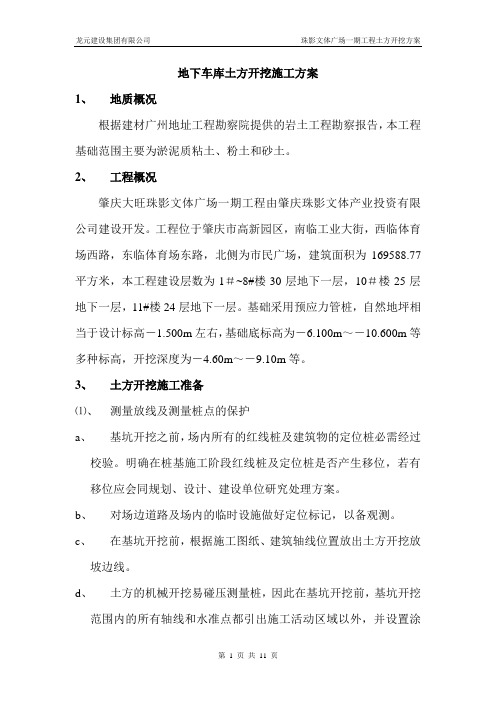

地下车库土方开挖施工方案1、地质概况根据建材广州地址工程勘察院提供的岩土工程勘察报告,本工程基础范围主要为淤泥质粘土、粉土和砂土。
2、工程概况肇庆大旺珠影文体广场一期工程由肇庆珠影文体产业投资有限公司建设开发。
工程位于肇庆市高新园区,南临工业大街,西临体育场西路,东临体育场东路,北侧为市民广场,建筑面积为169588.77平方米,本工程建设层数为1#~8#楼30层地下一层,10#楼25层地下一层,11#楼24层地下一层。
基础采用预应力管桩,自然地坪相当于设计标高-1.500m左右,基础底标高为-6.100m~-10.600m等多种标高,开挖深度为-4.60m~-9.10m等。
3、土方开挖施工准备⑴、测量放线及测量桩点的保护a、基坑开挖之前,场内所有的红线桩及建筑物的定位桩必需经过校验。
明确在桩基施工阶段红线桩及定位桩是否产生移位,若有移位应会同规划、设计、建设单位研究处理方案。
b、对场边道路及场内的临时设施做好定位标记,以备观测。
c、在基坑开挖前,根据施工图纸、建筑轴线位置放出土方开挖放坡边线。
d、土方的机械开挖易碰压测量桩,因此在基坑开挖前,基坑开挖范围内的所有轴线和水准点都引出施工活动区域以外,并设置涂红漆的钢筋支架予以保护。
e、所有的测量桩、红线点一经核实后,项目部就落实专人对基点进行定期检查复核,以确保红线点的准确性。
⑵、施工照明的准备基坑开挖期间,机械施工用电主要是夜间照明和机械的现场小修理用电。
a、所有用电均可以从现场基坑边配备的配电箱内接引通过手提小电箱架空引至土方开挖区域。
但施工用电必需有值班电工专门负责,禁止操作工人随意连接。
b、整个施工现场的夜间照明通过塔吊安置的8个5KW大太阳灯照明。
c、挖土机操作范围内的夜间照明采用活动灯架,每个灯架安装1000W小磺钨灯,每台挖土机配备活动灯架4个,其中基底挖土工作面2个,槽上装车工作面2个。
d、现场大门口,放坡位置均视情况放置一定数量的照明灯及散光灯和警戒灯。
体育公园体育场工程施工方案
一、场地准备
1.场地测量与勘察:根据设计图纸,对场地进行测量和勘察,确定场
地大小和地形地貌等情况。
2.场地清理:清除场地上的杂草、树木、垃圾等,确保施工区域整洁。
二、场地施工
1.场地平整:使用挖掘机等工具,对场地进行平整处理,确保场地的
均匀和平整。
2.场地排水:根据设计要求,在场地下挖掘排水沟,并安装排水管道,确保场地排水畅通。
3.场地硬化:在场地上铺设混凝土,使其达到一定的硬度,以便后续
设备的安装和运动使用。
4.场地标线:根据体育场地标准,在场地表面进行标线,标明不同项
目的比赛区域、跑道等。
三、设备安装
1.设备准备:根据设计图纸和施工需求,准备好各种设备,如看台、
围场、篮球架、网球场等。
2.打桩固定:根据设备的需求,在场地上进行打桩,固定各种设备。
3.设备安装:根据设备的特点和安装要求,将各种设备进行安装和调试,保证其安全和稳定。
四、配套工程
1.道路建设:建设连接体育场和周边道路的道路,确保观众和参赛人员的出行便利。
2.照明工程:安装体育场的照明设施,确保夜间比赛和训练的进行。
3.配电工程:建设体育场的配电系统,为照明设备、音响设备等提供电力支持。
4.绿化美化:在体育场周围进行绿化工作,种植草坪、花卉等,增强场地的美观性和环境舒适度。
以上是体育公园体育场工程施工方案的主要内容,通过科学合理的施工,可以确保体育场的建设质量和使用效果,为群众提供一个良好的体育活动场所。
完整版地下车库土方开挖工程专项施工方案一、项目概况地下车库土方开挖工程专项施工方案是为了满足一些地区的停车需求而进行的工程项目。
地下车库将提供大量的停车位,以解决停车难的问题。
施工方案包括土方开挖、支护、土方回填等内容。
二、施工准备1.资质准备施工单位应准备好土方开挖等级证书,具备开展土方开挖工作的资格和技术能力。
2.设备准备施工单位应准备好适用于土方开挖的重型挖掘机、装载机等机械设备,保证施工过程的高效进行。
3.材料准备施工单位应准备好土方开挖、支护、回填等所需的工程材料,以确保施工顺利推进。
4.清理准备施工单位应清理施工现场,清除杂物和障碍物,为土方开挖工作创造良好的施工条件。
三、施工过程1.地面标线根据设计要求,在地上进行标线,确定车库的位置和边界,为土方开挖提供参考。
2.土方开挖根据设计图纸,按照大致轮廓,将车库的外围进行土方开挖。
根据设计要求的深度和坡度进行开挖,保持挖掘的坡度平整。
3.支护工程开挖之后,根据设计要求进行支护工程。
可以采用钢支撑、砼支护等方式,确保开挖的土壤不会坍塌。
4.土方回填在支护工程完成后,将开挖出的土方进行回填。
回填土壤应符合设计要求,并进行合理的夯实,以保证地下车库结构的稳定性。
5.清理整理整理回填土方,清理施工现场,确保施工安全和周围环境的整洁。
四、安全措施1.施工现场设置安全警示标志,保障施工人员的安全。
2.施工人员应佩戴安全帽、安全鞋等个人防护用品,确保工作安全。
3.机械设备操作人员应具备相应的驾驶证和操作技能。
4.施工单位应进行施工现场的安全巡查,及时发现并排除安全隐患。
5.施工单位应根据现场情况,合理安排施工人员的工作时间和休息时间,确保施工人员安全。
五、总结通过本施工方案,能够保证地下车库土方开挖工程顺利进行。
施工单位需要准备好适当的资质、设备和材料,进行施工前的准备工作。
在施工过程中,需要注意安全措施,并进行支护和回填工程。
施工完成后,要进行清理整理,使施工现场恢复整洁。
地下车库土方开挖方案一、项目背景地下车库是城市建设中常见的基础设施之一,它不仅可以提供大量的停车位,解决城市停车难问题,还可以优化城市交通流和环境美化。
因此,在地下车库施工过程中,土方开挖是一个非常重要的环节。
二、项目概况该地下车库项目位于市区中心城区,总面积为5000平方米,设计深度为5米。
项目要求保证土方开挖的稳定性和安全性,确保施工过程中的顺利进行。
三、技术方案1.土壤调查:在开挖前,需要对地下车库所在地进行详细的土壤调查。
调查内容包括土壤种类、含水量、压缩性等指标,以确定土方开挖的具体方案。
2.开挖方式:根据土壤调查结果,结合实际情况,确定合适的开挖方式。
常见的开挖方式有人工开挖、挖掘机开挖和爆破开挖等。
根据地下车库的规模和土壤情况,考虑到效率和安全性,我们选择挖掘机开挖为主要方式,并配合人工开挖进行。
3.开挖安全措施:地下车库土方开挖过程中,需要加强安全防护措施,确保人员和设备的安全。
具体措施包括:a.制定施工计划,明确每天的开挖量和进度,确保施工过程的顺利进行。
b.设置警示标识,指示施工区域和安全通道,提醒人员注意安全。
c.配备专业人员,进行挖掘机操作和土方开挖过程的监测和控制。
d.定期检查开挖现场,发现问题及时解决。
四、施工过程1.准备工作:在进行土方开挖前,需要进行一系列准备工作。
包括清理地表垃圾、移除地下设施、建立施工围挡等。
确保施工区域的安全和整洁。
2.开挖顺序:根据实际情况,确定土方开挖的顺序。
常见的开挖顺序有先挖大坑后挖小坑、先挖靠近建筑物的区域后挖远离建筑物的区域等。
在本项目中,我们选择先挖大坑后挖小坑的方式。
3.土方开挖:根据项目要求进行土方开挖。
在挖掘机开挖的过程中,需要控制开挖深度、坡度和坑底的平整度。
在挖掘机无法进入的狭窄区域,需要采用人工开挖的方式进行。
4.土方处理:土方开挖完成后,需要对挖掘出的土方进行处理。
可以根据具体情况进行填埋、回填或者运输到指定地点处理。
体育公园土建施工方案体育公园土建施工方案一、建设主题和目的体育公园是一个以体育为主题的综合性公园,旨在提供一个集休闲娱乐、健身锻炼、体育比赛等多功能于一体的社区公共场所。
通过建设体育公园,可以满足人们不同年龄、不同兴趣爱好的体育需求,促进社区居民更好地参与体育运动,增进邻里关系,提高身体素质。
二、场地选择和规划布局体育公园应选择空旷、交通便利的地理位置,建设规模可适当调整,但应至少包含以下功能区域:1. 多功能运动区:设置足球场、篮球场、网球场等适合多种体育运动的场地。
2. 健身休闲区:配备健身器材,提供锻炼身体、放松心情的场所。
3. 人工湖泊和景观区:营造自然环境,打造宜人的休闲娱乐场所。
4. 休息和供应区:设置休息凉亭、供应商店等设施,方便游客休息和购买食品、饮料等。
三、土建施工方案1. 建筑材料选择:考虑到体育公园使用频繁且长期暴露在户外,建筑材料应具有抗风、耐久、耐腐蚀等特点,建议选择混凝土、钢结构等材料。
2. 运动场地施工:根据体育公园所提供的运动项目和场地需求,进行场地平整、标线、设施等建设。
3. 主楼建设:主楼即公共服务设施的中心,可建设在休闲区的中心位置,供游客休息、参观和与他人交流。
主楼应采用开放式建筑,有良好的通风和照明条件。
4. 健身器材摆放和布局:根据健身器材的数量和种类,合理布局器材,使其易于操作和使用,同时充分考虑人流量和通行安全问题。
5. 景观建设:根据公园定位和主题,通过种植花草、塑造地形、设立艺术雕塑等方式,打造宜人的景观效果,提升公园整体美感。
6. 环境保护:施工期间需要采取措施,保护原有环境,防止施工对周边环境造成不良影响。
同时,在公园开放后,定期进行清洁和维护工作,保持公园环境整洁和设施安全。
四、施工进度和管理1. 施工进度:根据项目规模和复杂程度,制定合理的施工进度计划,确保按时完工。
2. 施工管理:设立专门的施工管理团队,负责协调各方工作、现场施工,确保施工过程的安全、有序进行。
地下车库土方开挖专项施工方案一、工程概况地下车库工程是指将地下空间开挖用于停放车辆的建筑工程。
根据设计要求和现场条件,本方案对地下车库土方开挖进行详细规划和施工安排。
二、施工准备1.确定土方开挖的起止时间、工期和施工队伍;2.准备土方开挖所需的施工机械和工具,包括挖掘机、铲车、破碎机等;3.确保施工人员的安全,提供必要的安全防护设施和培训;4.制定施工计划和施工技术措施。
三、施工方法1.挖土掏方:根据设计图纸和标高要求,使用挖掘机进行整体开挖,并配合人工对土方进行掏方,确保开挖的平整度和标高的准确性;2.运输土方:将开挖的土方使用铲车或卡车进行运输,堆放在指定的地点,确保施工现场的整洁和安全;3.地下车库工程通常需要进行土方回填,因此在进行土方开挖的同时,需要将回填土方储备起来,以备后续使用;4.开挖过程中可能会遇到地下管线和设备,需要提前调查和标记,并采取相应的防护措施,以避免损坏和事故发生;5.在土方开挖过程中,应及时清理施工现场的渣土和垃圾,以保持施工现场的整洁和杂质的清除。
四、施工安全措施1.施工现场要明确标识出危险区域的范围,并设置明显的警示标志;2.施工人员必须佩戴个人防护装备,包括安全帽、安全鞋、口罩等;3.对施工机械进行定期检查和维护,确保其正常运行;4.严禁施工人员在挖掘机作业范围内工作和停留;5.遇到地下管线和设备时,应按照相关规定和标准进行处理和保护,避免损坏和事故发生;6.施工现场要保持通风良好,确保工人的健康和安全。
五、环境保护措施1.施工过程中,严禁乱倒渣土、垃圾和污水,要按规定集中处理和排放;2.对挖掘出的渣土和垃圾,应根据要求分类存放和处理,确保环境不受污染;3.严禁在施工现场进行燃烧作业,以避免产生有害气体和烟尘;4.对工地周边进行有效的尘土控制,使用喷淋设备和防尘网等措施;5.合理利用水资源,减少用水量,避免浪费。
六、施工质量控制1.根据设计要求和标准,对土方开挖进行严格的质量控制,确保开挖的平整度和标高的准确性;2.对土方的回填工作进行密实控制,确保回填土方的质量和工程稳定性;3.使用合适的材料和技术进行土方处理和固结,防止松散土方的塌方和滑坡;4.根据现场情况和设计要求,进行必要的土方处理和加固,以增强施工现场的稳定和安全性。
XX实验中学北侧体育公园及地下停车场土方开挖工程施工方案
第一章编制依据
一、XX北侧体育公园及地下停车场土方工程应用的主要规程、规范
序号类别规范、规程名称编号
1 国家建筑地基基础工程施工质量验收规范GB50202-2002
2 国家工程测量规范GB50026-93
3 国家建筑工程项目管理规范GB/T50326-2001
4 国家建设工程监理规范GB50319-2000
5 国家建设工程文件归档整理规范GB50328-2001
6 国家建筑工程施工质量验收统一标准GB 50300-2001
7 行业建筑施工安全检查标准JGJ59-99
8 行业建筑基坑支护技术规程JGJ120-99
二、施工合同及公司管理手册。
三、图纸会审记录、图纸审查意见。
四、XX北侧体育公园及地下停车场工程工程施工现场条件
地理位置XX市清城区XX实验中学北侧
环境、地貌现场围墙已施工。
地上、地下物情况土方开挖四周有小区、幼儿园,地下土质复杂。
三通一平状况路、水、电已经接通,施工现场平整。
现场水、电源供应点施工用电已接入施工现场,水采用自来水资源。
第二章工程慨况
一、工程慨况
序号项目内容
1 工程名称XX实验中学北侧体育公园及地下停车场
2 工程地址
3 建设单位
4 设计单位
5 监理公司
7 施工总包
9 合同性质总承包合同
10 投资性质自筹
11 计划工期2015年1月1日-2015年7月14日,共193天
12 质量目标合格
13 安全目标XX市安全文明达标工地
二、基础工程建筑设计概况
建筑面积4002.56㎡零米层标高 3.5m 建筑用途地下停车场及其体育公园建筑总高 3.5m 地下层数1层顶面构造覆土基底标高-0.65 建筑防火一级
外墙防护做法防水砼墙面1:2.5水泥砂浆找平层卷材防水层加保护层三、工程结构设计概况
序号项目内容
1 地基类别天然地基基础类型砼筏板基础
2 底板厚度50cm 混凝土类别C35、P8抗渗商品砼
四、土方工程特点、重点与难点
(一)工程特点
1.施工现场较小,地下土质比较复杂,现场无法堆土,均要外运,设计车库位置和相邻住宅楼距离特小。
开挖顺序必须进行现场合理的布置。
(二)工程难点
1.工期异常紧迫并且无场地
本工程合同总工期为150天,计划工期2015年1月1日-215年7月14日。
土方开挖工程与相邻建筑物(小区、幼儿园)距离较近。
基础结构较复杂,基底高程变化较大,人工挖土量较多,不能充分发挥机械作业效力,土方开挖工期不得影响总工期,施工难度大。
2.质量标准
确保合格,如何通过严格的程序控制和过程控制,实施“过程精品”,把本工程建造成一流的艺术精品,实现本工程质量目标,使建设单位完全满意,是本工程的核心任务。
(三)工程重点
1.本工程土方开挖的重点是对人员、机械等设备合理安排,主要是开挖基底高程控制、基坑的组织排水、边坡支护工作,
2、季节性天气的预防和针对性安排。
第三章土方开挖
一、施工定位放线
由于该工程施工采用各车库分段连续开挖的方式作业,为了保证轴线投测的精度,平面控制采用内控法。
1、平面控制主轴线放测
根据规划在场地上测设的定位桩,先放出建筑物的主轴线、主轴线引线,再放出基础坑的边框线、基槽线。
砌砖垛用砼保护,将轴线引测到砖朵上,设红色标志,作为向各个施工段投测的依据。
2、土方开挖线放测
由于该工程设在幼儿园围墙及道路围墙间,净距离为1.8m、
2.5m,开挖深度约
3.5m--4m,无法满足基坑放坡,根据现场查勘
地表面回填土约1.5m,将1.5m回填土沿住宅楼外墙边全部挖除后再放坡开挖,两端头按1:1放坡系数计算加排水沟0.7m加工作面进行放线。
二、施工准备
1、清除现场施工范围内的所有障碍物,施工现场具备“三通一平”。
绘制基坑开挖图,基底标高、边坡坡度、排水沟及土方堆放点。
2、定位放线控制网需经监理、业主现场验收。
3、施工人员、机械设备组织进场。
施工机械经检修处于正常工作
状态。
4、在施工区域内做好临时性排水设施,场地排水方向小于0.2%坡
度,使场地不积水。
5、施工现场的地质状况、地质勘察资料齐全。
三、施工操作方法:
开挖顺序:1轴往16轴方向顺序开挖。
1、综合现场施工条件和图纸设计要求,采用如下施工方法:
(1)采用1轴往16轴方向顺序开挖,按放坡系数要求撒出灰线,采用200挖掘机、坑上作业,5t自卸汽车运;(2)挖掘机快挖至基坑的设计标高时,需预留10cm深土方,根据设计要求撒出各轴线柱基础、室内地沟、检查井、施工排水沟、施工工作面等灰线,再用人工挖至基底的设计标高。
2、机械挖土过程中,现场施工技术人员,随时检测坑底标高,防止机械超挖。
3、基础开挖到设计标高时,应及时通知相关单位进行验槽、
浇垫层。
4、在基础四周工作面外设200×300排水沟,采用120砖砌,沟壁抹水泥砂浆,沟底做细石砼30厚,向两端集水坑找坡,坡度为0.2%。
砖砌集水坑为600×600×500,每端各设四个。
潜水泵不间断抽水,
排入围墙外人行道雨水井。
5、土方开挖后,严禁长期在烈日下暴晒或雨水浸泡。
四、施工工期
根据现场条件,土方工程开挖工期计划25天内完成土方的开挖。
五、质量标准
1、主控项目:基底的标高、长度、宽度、基槽四周排水沟应
畅通。
符合验收规范的规定。
2、一般项目:基底的表面平整应符合设计要求。
六、施工预案
1、现场充足的施工机具设备,备齐防水、防雨、防塌方材料,如水泵、水管、防水雨布、木材钢管等。
2、施工用电系统确保正常使用,配备两套用电线路。
3、挖运土机械要新设备,操作人员要有一定的操作技术水平,才能具备充分的作业战斗力。
确保作业不停工。
XX建工第一建筑有限公司
20 年1月13日
XX北侧停车场及其体育公园工程
土
方
工
程
施
工
方
案
XX建工第一建筑项目部
20 年月日。
