通风管道安装质量要求根据《通风与空调工程施工质量验收规范》GB50243-2002要求,对通风空调系统安装质量进行控制。
1. 管道吊架距法兰距离不小于20 mm ,柔性短管长度为150-250mm 。
金属软管及非金属软管长度不得大于2 m ,并不应有死弯或塌凹。
2. 主风管吊架距风口、插接管的 距离应不小于200mm 。
3. 风管法兰螺栓孔间距(中低压送风不大于150 mm ,高压送风距离不大于100 mm )。
4.防火阀及排烟阀与防火隔墙距离不大于200 mm。
5.风管弯头处、三通处、阀门处、必须单独加吊架、悬吊风管管道长度超过20 m,应加防晃支架且不得少于一个。
6.通风管道吊架距不保温风管边缘为30 mm,距保温管道保温层边缘距离为30 mm。
7.风管保温应平整,法兰处必须单独保温,法兰保温材料应与管道一致。
8.风管水平度为3‰,垂直度2‰,总偏差不得大于20 mm。
9.风口水平度3‰,垂直度2‰。
风口应转动灵活,不得有明显划痕与板面接触严密。
10.安装隔振器的地面应平整,风机各组减振器压缩量应均匀,压缩量偏差不大于2 mm,减振器不得被基础抹死。
11.风管与法兰压边宽度应为6-9 mm,接触严密并顺直。
12.非金属风管法兰连接,法兰螺栓间距不大于120 mm,法兰间距均匀,法兰平整,法兰垫片厚度为3-5 mm。
13.玻璃钢风管长度超过20米时,应加固定支架不得少于一个,玻璃钢风管长度超过20米时应按设计要求加伸缩节。
14.风管穿伸缩缝处应采用软连接,软管长度不小于伸缩缝宽度加100mm。
15.风管保温材料为岩棉时保温应采用铁角包装带,打包带间距为0.6-0.7m。
16.通风管道规格在400mm以下的支吊架间距不大于4米,规格在400mm以上的风管支吊架间距不大于3米。
17.风管垂直安装,支架间距不大于4 m,玻璃钢管不大于3 m,每根立管不少于2点固定。
18.屋面风机安装与基础接触面应垫6mm的橡胶垫,用镀锌螺栓应加平光垫和弹簧垫。
通风管道安装方法1、安装流程风管运至施工现场,向甲方、监理报检合格后,方可进行安装,其安装工艺流程如下:预埋支吊架→风管连接→吊装→找平找正→测漏→风口安装。
2、支吊架安装(1)按照深化后的设计图纸并参照建筑基准线确定风管标高。
(2)按风管系统所在的空间位置,参照标准图集确定风管支、吊架形式。
(3)支架斜撑、吊架的横担采用镀锌角钢制成;吊杆采用圆钢;吊架喷漆同风管角钢法兰。
(4)风管支吊架安装必须准确,膨胀螺栓规格与吊杆相同。
吊架间距:风管水平安装,不大于3m。
(5)风管垂直安装:间距不大于4m,单根直管至少应有2个固定点。
(6)支吊架不宜设置在风口、检查门处,离风口或插接管的距离不宜小于200mm。
(7)当水平悬吊的主风管、干风管长度超过20m时,设置防止摆动固定点,每个系统不少于1个。
(8)吊架的螺孔采用机械加工。
吊杆应平直,螺纹完整、光洁。
安装后各副支、吊架的受力应均匀,无明显变形。
3、风管连接(1)法兰接口处为确保严密,法兰间应有垫料,排风系统为3mm厚8501阻燃密封胶带;排烟管道法兰垫料采用Φ8石棉绳。
加8501密封胶带在上螺栓之前完成,在螺栓内侧,不得挤进风管。
(2)连接法兰的螺栓使用热浸镀锌螺栓,连接时螺栓应均匀拧紧,其螺母在法兰同一侧。
4、风管安装(1)风管安装时,可以在地面上连成一定长度,采用吊装的方法就位,也可以把风管一节一节地放在临时支架上逐节连接,一般顺序是先主管后支管。
不允许将可拆卸的接口装设在墙或楼板内。
(2)风管安装后,水平风管的不平度允许偏差为每米不大于3mm,总偏差不应大于20mm。
(3)为保证今后送风不吹出尘土,保护装饰品的清洁,因而在安装完风管的敞口部分应用塑料布密封。
建筑物通风管道安装规范随着城市化进程的快速发展,建筑物的通风管道安装越来越重要。
通风管道的良好设计和安装不仅可以提供健康舒适的室内环境,还能有效减少室内空气污染,保障人们的生命安全。
本文将从建筑物通风管道的设计、安装和检验等方面,详细介绍通风管道的规范要求和常见问题解决方法。
一、通风管道设计1.1 空气流量计算在进行通风管道设计之前,首先需要计算建筑物的空气流量。
流量计算需要考虑人员密度、房间用途、室内设备等多个因素。
一般情况下,可采用ASHRAE(美国暖通空调和制冷工程师协会)的相关标准进行计算。
1.2 通风口布置通风口的布置应符合以下原则:通风口布置要合理,尽量均匀地分布在房间的上、中、下三个部位;通风口与房间内障碍物之间的距离不宜小于500mm;通风口的面积应根据房间的面积和人员密度进行计算。
1.3 隔音设计为了保证建筑物的良好声学环境,通风管道的设计还需要进行隔音设计。
通过合理选择材料、增加隔音层等方法,减少通风管道传导的噪音。
二、通风管道安装2.1 施工材料选择通风管道的安装需要选用耐高温、耐腐蚀、不易燃烧的材料。
常见的安装材料有镀锌钢板、不锈钢板等。
在选择材料时,还要考虑管道的密封性和防火性能。
2.2 管道连接通风管道的连接一般采用搭接式或者焊接式。
焊接式连接可以提供更好的密封性能,但也需要专业焊工进行操作,确保焊缝质量达到要求。
而搭接式连接则更加灵活,可以方便地进行拆卸和维修。
2.3 管道支架通风管道的支架要能够承受管道的重量,同时具备良好的抗震性能。
支架的材质一般选择镀锌钢管或者不锈钢材料。
三、通风管道检验3.1 气密性测试通风管道安装完成后,需要进行气密性测试。
气密性测试可以通过将通风管道与气密风机连接,检测压力变化来进行。
测试结果应符合相关标准的要求。
3.2 清洁度检验通风管道安装完成后,应进行清洁度检验。
检验时可以采用专业的洁净度测试仪器,检测管道内表面的颗粒物和细菌等。
3.3 支架稳固性检查通风管道的支架稳固性也需要进行检查。
通风管道安装工程施工一、引言通风管道安装是建筑工程中的一个重要环节,它对于室内空气质量和人员健康有着至关重要的影响。
本文将介绍通风管道安装工程施工的基本步骤和注意事项,以及常见问题的解决方法。
二、施工步骤1. 施工前准备在进行通风管道安装工程施工之前,首先要进行充分的准备工作。
包括但不限于:•确定施工方案,并进行合理的动态模拟分析。
•准备必要的材料和设备,如通风管道、连接件、贴合材料、焊接设备等。
•制定施工计划,并合理安排人员和施工队伍。
2. 施工区域准备在确定施工区域后,需要对施工区域进行准备工作。
主要包括:•清理施工现场,确保施工区域干净整洁,无杂物。
•检查施工区域的平整度和墙面的平整度,并对其进行调整和处理。
•确认施工区域的通风条件是否满足要求。
3. 预制和现场制作通风管道的制作一般有两种方式,一种是预制制作,另一种是现场制作。
具体的制作方法和步骤如下:•预制制作:预制制作通风管道时,需要按照设计方案和施工图纸将金属板材剪裁、弯曲、焊接等工序进行制作,然后在工厂进行包装和运输。
•现场制作:现场制作通风管道时,首先要对材料进行准备和切割,然后进行弯曲、焊接、连接等工序。
4. 安装和连接通风管道的安装和连接是整个施工过程中最重要的环节。
具体的安装和连接方法如下:•将通风管道按照设计方案进行布局,然后进行安装。
在安装过程中要注意通风管道的位置和方位,确保其与其他建筑构件的协调性。
•通风管道的连接一般有螺纹连接、法兰连接和焊接连接等方式。
在进行连接时,要确保连接处的气密性和牢固性。
5. 验收和维护通风管道安装工程施工完成后,需要进行验收并进行日常维护。
验收主要包括以下工作:•检查通风管道的安装质量和连接处的气密性。
•检查通风管道的支撑和固定方式是否合理。
•进行必要的通风系统测试,如气密性测试、阻力测试等。
三、注意事项在进行通风管道安装工程施工时,需要注意以下几个方面:1.安全注意事项:施工过程中要严格遵守相关的安全操作规范,确保施工人员的人身安全。
通风管道安装通风管道是大型建筑物的重要部分,它起到了在建筑物中循环空气、保障空气质量的作用。
合理的通风管道布局和安装能够提高空气质量,保障建筑物的安全性。
这篇文档将介绍通风管道的安装步骤和注意事项。
通风管道的分类通风管道根据其直径、形状以及材料的不同,可以分为以下几种:1.圆形金属通风管道:优点是方便安装和清洁,常用于公共建筑。
2.方形通风管道:适用于废气、油烟等排气口。
3.隧道通风管道:主要用于铁路、地铁等交通建筑,能够有效地循环空气。
4.矩形通风管道:与方形通风管道类似,适用于吸气、送风口以及排除废气口。
5.玻璃钢通风管道:材料轻便,不易生锈,可耐受化学腐蚀。
通风管道的安装步骤1.确定通风管道的布局和位置:在建筑物的平面图上,标出通风管道的位置和方向,保证通风管道布局合理。
2.测量通风管道尺寸:根据通风管道的布局和位置,测量通风管道的尺寸并标出尺寸。
3.制作通风管道:按照测量得到的尺寸,制作相应的通风管道。
4.安装风口和插口:根据通风管道的设计要求,安装相应的风口和插口,以便于定期清洗和维护。
5.连接通风管道:根据通风管道的布局和位置,连接相应的通风管道,确保布局合理。
6.检查管道的安装质量:检查通风管道的连接是否严密、是否有缺陷,确保管道的安装质量。
通风管道安装的注意事项1.通风管道的连接必须牢固,并且无明显的缺口或漏洞。
2.通风管道的布局应合理,以确保通风系统的管路畅通无阻。
3.通风管道在安装时不能损坏建筑物的结构,并且管道的材质需要符合相关的安全标准。
4.通风管道的风口和插口必须定期清洗和维护,以确保其正常工作。
5.在通风管道的位置上要充分考虑使用和施工方便性,以及将通风管道与建筑物结构有机地结合起来。
6.在通风管道的安装过程中,需要严格遵守相关的安全规范和操作流程,以确保安全施工。
结束语通风管道是建筑物中不可或缺的一部分,合理的通风管道布局和安装能够保障建筑物的空气质量和安全性。
通过本文的介绍,我们可以更好地了解通风管道的分类、安装步骤和注意事项,希望能够对通风管道的安装提供有用的参考和指导。
通风管道安装施工方案通风管道是建筑物中非常重要的组成部分,它能够有效地将空气流通到各个区域,保持空气清新并且保持室内温度舒适。
因此,在建筑物的设计和施工中,通风管道的安装施工方案显得尤为重要。
本文将就通风管道安装施工方案进行详细的介绍。
一、施工前准备。
在进行通风管道的安装施工前,首先需要对施工现场进行认真的勘察和测量,确定通风管道的具体位置和尺寸。
同时,还需要对施工所需的材料和工具进行准备,确保施工过程中的顺利进行。
二、材料选择。
在通风管道的安装施工中,材料的选择至关重要。
一般情况下,通风管道的材料主要包括镀锌板、不锈钢板等。
在选择材料时,需要考虑到通风管道的使用环境和要求,确保所选材料具有良好的耐腐蚀性和耐高温性能。
三、施工步骤。
1. 制作通风管道。
首先,根据设计图纸和测量结果,将所需的材料进行裁剪和加工,制作成符合要求的通风管道零部件。
在制作过程中,需要严格按照要求进行尺寸和角度的控制,确保通风管道的质量。
2. 安装支架。
在通风管道的安装过程中,需要根据设计要求,安装好支架和吊架,确保通风管道的稳固和安全。
支架的安装位置和数量需要根据实际情况进行合理的确定,同时还需要注意支架的固定方式和材料的选择。
3. 连接管道。
在通风管道的安装过程中,需要对各个零部件进行连接,确保通风管道的密封性和稳固性。
连接管道的过程中,需要采用专用的连接件和密封材料,确保连接的牢固和密封。
4. 防火处理。
通风管道的安装过程中,需要对通风管道进行防火处理,确保通风管道在发生火灾时不会加剧火势的蔓延。
防火处理的方式一般包括对通风管道进行包裹或者涂刷防火涂料等。
四、验收和维护。
在通风管道安装施工完成后,需要进行严格的验收工作,确保通风管道的安装质量符合要求。
同时,还需要对通风管道进行定期的维护和保养,确保通风管道的正常使用和长久的寿命。
总结:通风管道的安装施工方案是建筑物中非常重要的一环,它直接关系到建筑物内部空气的流通和质量。
通风管道安装标准一、施工准备(一)作业条件1、一般排风机系统和空调系统的安装,要在建筑物围护结构施工完,障碍物已清理,地面无杂物的条件下进行。
2、对空气洁净系统的安装,应在建筑物内部安装部件的地面做好,墙面已抹灰完毕,室内无灰尘飞扬或有防尘措施的条件下进行。
3、一般除尘系统风管安装宜在厂房的工艺设备安装完或设备基础己确定,设备连接器、罩体方位已知的情况下进行。
4、检查现场预留孔洞位置、尺寸应符合图纸要求,每边比实际截面大100mm。
5、作业地点要有相应的辅助设施,如梯子、架子、安全防护、消防器材,并有施工员的技术、质量、安全交底。
(二)材料要求1、各类板材、管材等应有质量证明文件(包括出厂合格证、质量合格证明及检测报告等)和产品清单。
2、风管成品不允许有变形、扭曲、开裂、孔洞、法兰脱落、开焊、漏铆、漏打螺栓孔等缺陷。
3、安装的阀体消声器、罩体、风口等部件应检查调节装置是否灵活,消声片、油漆层有无损伤。
4、安装使用的材料:螺栓、螺母、垫圈、垫料、密封条、自攻螺钉、拉铆钉、电焊条、各种帆布、无纺布、射钉、膨胀螺栓等应符合产品质量要求。
(三)施工机具手锤、电锤、手电钻、手锯、电动双刃剪、砂轮锯、角向磨光机、台钻、电气焊具、扳手、改锥、手剪、倒链、高凳、大绳、尖冲、射钉枪、刷子等。
二、质量要求(一)风管系统安装工作(送、排风,防排烟,除尘系统)质量要求符合《通风与空调工程施工质量验收规范》(GB50243-2002)的规定。
续表项序检查项目允许偏差或允许值质量要求符合《通风与空调工程施工质量验收规范》(GB50243-2002)的规定。
质量要求符合《通风与空调工程施工质量验收规范》(GB50243-2002)的规定。
8风管严密性检验第6.2.8条三、工艺流程四、操作工艺(一)按设计要求并参照土建基准线找出风管标高(二)制作吊架及高吊点1、标高确定后,按照风管系统所在的空间位置,确定风管支、吊架形式。
2、风管支、吊架的制作图参照《建筑设备施工安装图集》(91SB6)的用料规格和做法制作。
通风管道安装要求一、基础和支撑1.基础首先,必须为通风管道的安装提供稳固的基础。
管道基础应符合建筑物的要求和规定,例如基础混凝土强度、防水、耐腐蚀等方面。
在安装之前,需要进行基础检查,确保管道基础的平整度、水平度、垂直度以及在水平面上的正确位置。
2.支撑通风管道的支撑应当充分考虑管道的自重、环境温度变化和管道所承受的负载及风力荷载等因素。
在管道的支撑过程中,需要选用耐用、防腐、阻燃的材料,并按设计要求布置各支撑点的位置、间距和方式,以确保通风管道的平稳、牢固和安全。
二、防火和防烟1.防火通风管道在安装前,应当根据建筑物的要求,在风道内外、接驳处和墙壁等地方进行绝缘和防火处理。
通风管道材料应当具备良好的阻燃性能,防火布带和密封材料应当符合国家标准并取得相关的质量检测报告。
2.防烟防烟系统的设计应当完全符合建筑设计要求。
在安装过程中,应采用不燃材料,并安装适当的防烟门和密封装置以保证系统的完整性和耐火性。
通风管道的出口必须设置防烟门,在通风管道和防烟门之间必须采用可拆卸的防火隔板进行围封,避免火势的传播。
三、中间接头在通风管道的安装过程中,接头的选用和连接方式严重影响系统的性能和可靠性。
因此,在选择接头和安装方式时,必须考虑管道的位置、运行环境和系统要求等多种因素。
1.法兰连接法兰连接是通风管道中最常用的接头方式之一,它具有结构简单、安装方便、可拆卸性强、紧密性好等特点。
但同时也需要注意法兰的材料选择、定位精度、密封性能和螺栓的紧固力等问题。
2.铆接连接铆接连接又称为胀铆连接,是一种将管道中的两个零件用铆钉连接在一起的方式。
该连接方式具有强度高、结构简单、不需要热处理等优点,但其缺点是不能拆卸,并且需要现场操作,对工人的技术和经验有一定要求。
四、风道系统1.设计在通风管道设计中,应当充分考虑系统的环境因素、使用要求和安全要求等方面。
设计过程中还应当采用合适的工具,例如风洞试验、CFD模拟等,对管道的流速、阻力、压降等参数进行分析和验证,以确保风道的有效性和经济性。
通风管道安装工程方案引言通风管道是一种用于通风系统的关键组件,可以有效地排除空气中的污染物和恶臭气体,并提供室内空气的新鲜供应。
本文档将详细介绍通风管道安装的工程方案,包括管道的设计、材料选择、安装方法等。
设计在开始安装通风管道之前,需要进行仔细的设计工作。
设计应该基于以下几个因素:1.建筑结构:根据建筑的结构来确定管道的走向和连接方式。
管道应尽可能避免穿过钢筋混凝土结构的支撑柱或梁。
2.空气流动需求:根据建筑的用途和需要通风的空间确定通风量和风速要求。
这将决定管道的尺寸和布局。
3.安全和规范:根据当地的安全和建筑规范来设计通风系统,确保管道的设计符合相关的法规和标准。
材料选择通风管道的材料选择应考虑以下几个因素:1.抗腐蚀性:由于通风系统经常接触湿气和化学物质,所选材料应具有良好的抗腐蚀性能,如不锈钢、镀锌钢等。
2.强度和耐用性:通风管道需要承受一定的气流压力,所选材料应具有足够的强度和耐久性,以确保系统的安全运行。
3.保温性能:为了避免冷凝水的形成和能量损失,通风管道应具有良好的保温性能。
可选的材料包括玻璃纤维、薄膜保温材料等。
安装方法通风管道的安装包括以下几个步骤:1.打开孔洞:根据设计确定的管道走向,在相应的位置打开孔洞。
确保孔洞的大小和位置准确无误。
2.安装管道支架:根据设计要求,在墙壁或天花板上安装合适的管道支架。
支架应牢固且能承受管道的重量。
3.连接管道:将管道逐段连接起来,使用适当的连接件进行固定。
确保连接牢固、无渗漏,并且管道的走向符合设计规定。
4.密封管道:使用密封胶或密封带对接口进行密封,以防止漏风和漏气的发生。
5.安装风机和调节阀:根据设计要求,安装相应的风机和调节阀,使通风系统能够正常运行。
检验与测试在通风管道的安装完成后,应进行相应的检验和测试,以确保系统的正常运行。
常用的检验与测试包括:1.静压测试:使用差压计测量管道的静压,并检查系统是否满足设计要求。
2.气密性测试:使用烟雾或压力检测仪测量管道的密封性,并修复任何漏风或漏气的地方。
简述通风管道安装工艺流程
通风管道安装工艺流程是建筑施工中不可或缺的一环,它需要对
建筑空气质量进行调整,保证人们的舒适度和健康。
通风管道安装的
工艺流程分为以下几步:
第一步,设计、规划通风管道布置:这一步需要根据建筑外形和
使用功能进行通风管道布置方案,使通风管道达到合适的输送空气量,满足空气循环要求,并保证其在建筑物内部美观、易于清洁。
第二步,确定通风管道材料:这一步需要根据通风管道长短、路
线复杂度、输送空气速度等因素,选择合适的材料。
常用的通风管道
材料有镀锌板、不锈钢板、铝板等,需要根据具体情况进行选择。
第三步,制作通风管道:根据建筑图纸和通风管道安装方案,制
作符合相关标准的通风管道。
制作时需要注意管道是否平直,管道连
接处是否有漏气,以保证通风管道的运行稳定。
第四步,安装通风管道:根据通风管道布置方案,按照图纸进行
安装。
安装时需要注意通风管道是否正确连接,管道是否平稳、稳固,以保证通风管道运行平稳,避免因管道摇晃造成运行故障。
第五步,检查通风管道是否合格:在完成通风管道安装后,需要
进行全面检查,确保通风管道符合相关的设计标准和准备方案要求。
检查通风管道包括检查管道连接是否紧固,电气设备是否正常运行等,以确保通风系统能够稳定地运行。
通过上述通风管道安装流程,可以确保通风系统在建筑空气循环中起到良好的作用,并保证人们在建筑物内部的舒适度和健康。

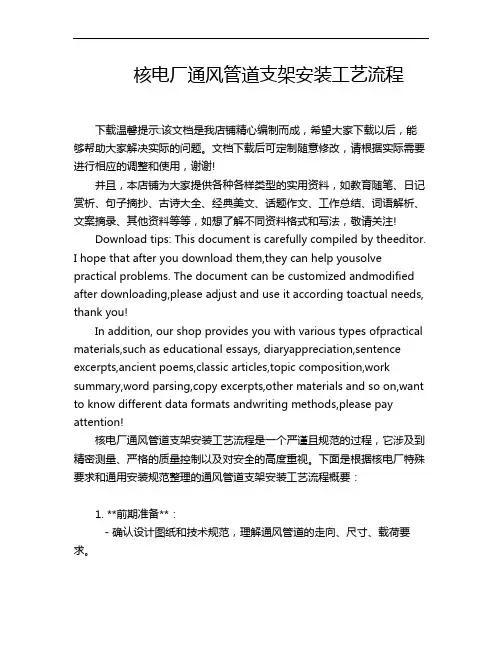

核电厂通风管道支架安装工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!核电厂通风管道支架安装工艺流程是一个严谨且规范的过程,它涉及到精密测量、严格的质量控制以及对安全的高度重视。
安装通风管道安全协议书甲方(工程业主)单位名称:_____________________法定代表人:_____________________地址:__________________________联系电话:_______________________乙方(施工单位)单位名称:_____________________法定代表人:_____________________地址:__________________________联系电话:_______________________为确保通风管道安装工程施工过程中的安全,防止安全事故的发生,甲乙双方在平等自愿的基础上,就本工程的施工安全事项达成如下协议。
一、工程概况1. 工程名称:_____________________2. 工程地点:_____________________3. 工程内容:本工程为通风管道的安装工程,包括但不限于管道的测量、切割、安装、调试、验收等工序。
4. 施工时间:预计开工日期:____年____月____日,预计竣工日期:____年____月____日。
二、安全管理要求1. 安全组织:乙方应设立专门的安全管理小组,负责安全管理工作。
安全管理小组应定期开展安全检查,确保施工过程中遵守相关安全规定。
2. 施工人员安全教育与培训:乙方应对参与本工程施工的所有人员进行安全教育和技能培训,确保其掌握安全操作规程和应急处理能力。
所有人员必须持证上岗。
3. 安全施工方案:乙方必须在施工前编制详细的《安全施工方案》,包括但不限于以下内容:①-施工现场的安全管理制度。
②-安全防护措施,如脚手架搭设、个人防护装备的使用等。
③-施工过程中的风险识别与控制措施。
④-事故应急预案,包含火灾、爆炸、机械伤害、人员高空坠落等紧急情况的处理流程。
4. 施工现场安全措施:①-施工现场应设置明显的安全警示标识和防护设施,确保施工人员和周围人员的安全。
通风管道安装标准通风管道安装标准⼀、施⼯准备(⼀)作业条件1、⼀般排风机系统和空调系统的安装,要在建筑物围护结构施⼯完,障碍物已清理,地⾯⽆杂物的条件下进⾏。
2、对空⽓洁净系统的安装,应在建筑物内部安装部件的地⾯做好,墙⾯已抹灰完毕,室内⽆灰尘飞扬或有防尘措施的条件下进⾏。
3、⼀般除尘系统风管安装宜在⼚房的⼯艺设备安装完或设备基础⼰确定,设备连接器、罩体⽅位已知的情况下进⾏。
4、检查现场预留孔洞位置、尺⼨应符合图纸要求,每边⽐实际截⾯⼤100mm。
5、作业地点要有相应的辅助设施,如梯⼦、架⼦、安全防护、消防器材,并有施⼯员的技术、质量、安全交底。
(⼆)材料要求1、各类板材、管材等应有质量证明⽂件(包括出⼚合格证、质量合格证明及检测报告等)和产品清单。
2、风管成品不允许有变形、扭曲、开裂、孔洞、法兰脱落、开焊、漏铆、漏打螺栓孔等缺陷。
3、安装的阀体消声器、罩体、风⼝等部件应检查调节装置是否灵活,消声⽚、油漆层有⽆损伤。
4、安装使⽤的材料:螺栓、螺母、垫圈、垫料、密封条、⾃攻螺钉、拉铆钉、电焊条、各种帆布、⽆纺布、射钉、膨胀螺栓等应符合产品质量要求。
(三)施⼯机具⼿锤、电锤、⼿电钻、⼿锯、电动双刃剪、砂轮锯、⾓向磨光机、台钻、电⽓焊具、扳⼿、改锥、⼿剪、倒链、⾼凳、⼤绳、尖冲、射钉枪、刷⼦等。
⼆、质量要求(⼀)风管系统安装⼯作(送、排风,防排烟,除尘系统)质量要求符合《通风与空调⼯程施⼯质量验收规范》(GB50243-2002)的规定。
质量要求符合《通风与空调⼯程施⼯质量验收规范》(GB50243-2002)的规定。
质量要求符合《通风与空调⼯程施⼯质量验收规范》(GB50243-2002)的规定。
8风管严密性检验第6.2.8条项序检查项⽬允许偏差或允许值⼀般项⽬1 风管系统安装第6.3.1条2 ⽆法兰风管系统安装第6.3.2条3 风管安装的⽔平、垂直质量第6.3.3条4 风管的⽀、吊架第6.3.4条5 ⾮⾦属风管安装第6.3.5条6 复合材料风管安装第6.3.6条7 风阀的安装第6.3.8条8 净化空调风⼝的安装第6.3.12条9 真空吸尘系统安装第6.3.7条10 风⼝安装允许偏差位置和标⾼不应⼤于10mm⽔平度不应⼤于3/1000垂直度不应⼤于2/1000三、⼯艺流程四、操作⼯艺(⼀)按设计要求并参照⼟建基准线找出风管标⾼(⼆)制作吊架及⾼吊点1、标⾼确定后,按照风管系统所在的空间位置,确定风管⽀、吊架形式。
安装通风管道工程方案报价一、项目概述本项目为某工厂厂房内新建通风系统工程,主要包括通风管道的设计、安装和调试工作。
工厂厂房面积约2000平方米,通过通风系统可以保证厂房内空气的流通和质量,进一步提高生产工作环境。
二、工程方案1. 设计方案根据工厂厂房的具体情况和空气流通需求,设计一个合理的通风系统方案。
根据现场测量和计算,确定通风风道的布局和尺寸,设计出最佳的通风管道线路。
2. 材料采购根据设计方案确定通风管道所需的材料,包括镀锌钢板、不锈钢材料、风管接头、阀门等,确保材料的质量符合相关标准要求。
3. 施工安装将通风管道材料按照设计好的方案进行安装施工,包括风道的切割、焊接、连接等工作。
确保通风管道的安装质量和密封性,满足相关安全和环保标准。
4. 调试验收安装完通风管道后进行通风系统的试运行和调试,保证通风系统的正常运转和效果。
对通风管道进行检测,确保通风系统的安全和可靠性。
三、设备清单及报价1. 通风管道材料- 镀锌钢板:2000平方米- 不锈钢材料:3000元/平方米- 风管接头、阀门等:5000元/套2. 人工费用- 设计方案费用:5000元- 施工安装费用:20000元- 调试验收费用:3000元3. 设备租赁费用- 焊接设备、切割设备:5000元四、总报价通风管道工程总报价 = 通风管道材料费用 + 人工费用 + 设备租赁费用= 2000平方米 * 100元/平方米 + 5000元 + 20000元 + 3000元+ 5000元= 200000元五、服务承诺1. 我们将严格按照设计方案和相关标准进行通风管道安装,保证工程质量和安全性。
2. 在通风系统试运行和调试阶段,我们将提供技术支持和售后服务,确保通风系统的正常运转。
3. 我们承诺不断提升施工技术,致力于为客户提供优质、高效的通风管道工程服务。
六、联系方式联系人:XXX联系电话:XXX-XXXX-XXXX邮箱:***********七、备注1. 报价有效期为30天。
通风管道维修安装施工方案1. 引言通风管道是建筑物中至关重要的组成部分之一,它们的功能是排除污浊空气并引入新鲜空气以维持室内空气质量。
然而,随着时间的推移和使用频率的增加,通风管道可能会磨损、堵塞或损坏。
因此,合理的维修和安装方案对于保持通风系统的正常运行至关重要。
本文档将提供一个通风管道维修安装施工方案,旨在帮助确保通风管道的清洁、安全和高效运行。
2. 维修方案在维修通风管道之前,我们需要先进行一次全面的检查以确定需要维修的区域和问题。
以下是通风管道维修方案的步骤:2.1 清洁管道•使用专业工具和设备清洁管道内部,除去灰尘、污垢和其他杂物。
•建议定期清洁管道,以确保通风系统的正常运行。
2.2 修复漏洞和损坏•检查通风管道是否有任何漏洞或其他损坏。
•使用合适的材料和技术修复漏洞和损坏,确保管道的完整性。
2.3 更换老化部件•确定通风管道系统中的老化部件,包括管道支架、密封件等。
•更换老化部件,以确保通风系统的正常运行。
3. 安装方案通风管道的正确安装对于确保其正常运作非常重要。
以下是通风管道安装的步骤:3.1 设计和规划•进行详细的设计和规划,包括确定管道的长度、直径和布局等。
•根据建筑物的需要和设计要求,确保通风系统的高效运行。
3.2 选择合适的材料•根据通风系统的要求,选择适合的材料,如金属或塑料管道。
•确保所选材料符合相关的安全标准和建筑法规。
3.3 安装管道•根据设计和规划,按照正确的顺序和方法安装通风管道。
•确保管道和连接件的正确安装,以保证其功能和密封性。
3.4 进行测试和调整•在完成通风管道的安装后,进行测试以确保其正常运行。
•调整通风系统的参数,如风量和风速,以满足建筑物的需求。
4. 注意事项在进行通风管道维修和安装时,以下注意事项应被牢记:•工作人员必须穿着适当的个人防护装备,包括手套、护目镜和口罩等。
•确保在施工期间通风系统的其他部分不受到影响。
•遵守相关的安全标准和建筑法规,以确保工作安全进行。
通风管道安装标准公司内部档案编码:[OPPTR-OPPT28-OPPTL98-OPPNN08]通风管道安装标准一、施工准备(一)作业条件1、一般排风机系统和空调系统的安装,要在建筑物围护结构施工完,障碍物已清理,地面无杂物的条件下进行。
2、对空气洁净系统的安装,应在建筑物内部安装部件的地面做好,墙面已抹灰完毕,室内无灰尘飞扬或有防尘措施的条件下进行。
3、一般除尘系统风管安装宜在厂房的工艺设备安装完或设备基础己确定,设备连接器、罩体方位已知的情况下进行。
4、检查现场预留孔洞位置、尺寸应符合图纸要求,每边比实际截面大100mm。
5、作业地点要有相应的辅助设施,如梯子、架子、安全防护、消防器材,并有施工员的技术、质量、安全交底。
(二)材料要求1、各类板材、管材等应有质量证明文件(包括出厂合格证、质量合格证明及检测报告等)和产品清单。
2、风管成品不允许有变形、扭曲、开裂、孔洞、法兰脱落、开焊、漏铆、漏打螺栓孔等缺陷。
3、安装的阀体消声器、罩体、风口等部件应检查调节装置是否灵活,消声片、油漆层有无损伤。
4、安装使用的材料:螺栓、螺母、垫圈、垫料、密封条、自攻螺钉、拉铆钉、电焊条、各种帆布、无纺布、射钉、膨胀螺栓等应符合产品质量要求。
(三)施工机具手锤、电锤、手电钻、手锯、电动双刃剪、砂轮锯、角向磨光机、台钻、电气焊具、扳手、改锥、手剪、倒链、高凳、大绳、尖冲、射钉枪、刷子等。
二、质量要求(一)风管系统安装工作(送、排风,防排烟,除尘系统)质量要求符合《通风与空调工程施工质量验收规范》(GB50243-2002)的规定。
(二)质量要求符合《通风与空调工程施工质量验收规范》(GB50243-2002)的规定。
(三)质量要求符合《通风与空调工程施工质量验收规范》(GB50243-2002)的规定。
项序检查项目允许偏差或允许值主控项目1风管穿越防火、防爆墙第条2风管安装第条3高于80℃风管系统第条4风管部件安装第条5手动密闭阀安装第条6净化风管安装第条7真空吸尘系统安装第条8风管严密性检验第条项序检查项目允许偏差或允许值一般项目1风管系统安装第条2无法兰风管系统安装第条3风管安装的水平、垂直质量第条4风管的支、吊架第条5非金属风管安装第条6复合材料风管安装第条7风阀的安装第条8净化空调风口的安装第条9真空吸尘系统安装第条10风口安装允许偏差位置和标高不应大于10mm水平度不应大于3/1000垂直度不应大于2/1000三、工艺流程四、操作工艺(一)按设计要求并参照土建基准线找出风管标高(二)制作吊架及高吊点1、标高确定后,按照风管系统所在的空间位置,确定风管支、吊架形式。
排烟通风管道安装施工方案1. 引言排烟通风系统在建筑中起着至关重要的作用,它能有效地将室内污浊空气排出,保持室内空气的新鲜和清洁。
而排烟通风管道则是排烟通风系统中不可或缺的一部分,它连接着室内的污浊空气与室外的新鲜空气,起到通风排烟的作用。
因此,本文将详细介绍排烟通风管道的安装施工方案,包括材料选择、管道布局、安装步骤等内容,旨在为相关人员提供一份详尽的操作指南。
2. 材料选择在选择排烟通风管道的材料时,需要考虑以下几个因素:2.1 材料耐火性能由于排烟通风管道需要处理烟雾和高温气体,材料的耐火性能是首要考虑的因素之一。
常用的材料有不锈钢、镀锌钢板等,这些材料具有良好的耐火性能,能够承受高温环境。
2.2 管道尺寸和形状根据实际情况,确定排烟通风管道的尺寸和形状。
常见的管道形状有圆形、方形和矩形等,而管道的尺寸则需要根据排烟量和通风效果来确定。
2.3 管道连接件为了保证管道连接的牢固和密封性,选择高品质的管道连接件是非常重要的。
常用的管道连接件有弯头、三通、四通等,它们能够满足不同角度和方向的连接需求。
3. 管道布局设计在进行排烟通风管道的安装前,需要进行管道布局设计,确定合适的管道走向和位置。
以下是一些设计原则:3.1 管道路径根据建筑结构和使用功能,合理确定排烟通风管道的路径。
一般情况下,管道应尽可能地走直线,避免过多的转弯和斜坡,以提高排烟效果。
3.2 管道位置管道的位置应尽可能地远离人员活动区域,避免对人员造成不便和危险。
同时,管道的安装高度也需要考虑,通常应根据相关规范和要求确定。
3.3 管道间距排烟通风管道之间的间距也需要合理安排,以保证管道的性能和排烟效果。
通常情况下,管道之间的间距应符合相关规范和标准的要求。
4. 安装步骤根据管道设计方案,进行排烟通风管道的安装施工。
以下是一些常见的安装步骤:4.1 准备工作在进行管道安装前,需要对相关材料和工具进行准备。
确保所需的材料齐全,并检查工具的完好性和适用性。
通风管道安装工程施工方案1. 引言通风系统在建筑工程中起着至关重要的作用,能够有效地保证室内空气的新鲜度和舒适度。
而通风管道作为通风系统的重要组成部分,其安装施工工程方案的合理性和可靠性对于系统的正常运行至关重要。
本文将详细阐述通风管道安装工程施工方案的步骤、工具和方法,以帮助施工人员进行高质量的通风管道安装。
2. 安装工程施工步骤2.1 规划和设计在进行通风管道安装工程之前,首先需要进行仔细的规划和设计工作。
这包括以下步骤:•室内布局和功能分析:根据建筑物的布局和使用功能,确定通风管道的走向和布置方案。
•确定管道尺寸和风量:根据建筑物的面积和使用需求,计算出所需的通风风量,并确定合适的管道尺寸。
•安全和法规要求:考虑到通风系统的安全和法规要求,确保设计方案符合相关标准。
2.2 管道材料选择在通风管道安装工程中,需要选择合适的管道材料。
根据具体需求和预算限制,可以选择以下材料之一:•镀锌钢管:适用于一般通风系统,具有较高的耐腐蚀性和强度。
•不锈钢管:适用于对抗腐蚀要求较高的环境,如酸碱等特殊场所。
•聚乙烯管:适用于一些低压、低温的通风系统,具有较低的成本和维护要求。
2.3 施工准备在正式开始通风管道安装工程之前,需要进行一系列的施工准备工作。
这包括以下步骤:•准备施工图纸和相关文件。
•采购所需的材料、工具和设备。
•对施工现场进行清理和准备,确保施工环境整洁和安全。
2.4 管道安装在进行通风管道的安装工作时,需要按照以下步骤进行:•标定管道位置:根据设计图纸和标高要求,标定管道的位置。
•安装管道支架:安装管道支架,确保管道的稳定和安全。
•配置管道连接件:安装并连接管道的接头和法兰,确保管道的密封性和连通性。
•安装管道系统:根据设计要求,安装通风管道系统,并进行适当的固定。
2.5 系统测试和调试在完成通风管道的安装后,需要进行系统测试和调试,以确保通风系统的正常运行。
这包括以下步骤:•进行管道的气密性测试,检查是否存在漏气情况。
通风管道安装 Modified by JEEP on December 26th, 2020. 新建铁路广州枢纽佛山西站及相关工程 通风管道安装 分项工程质量技术交底卡 GD2301003 总承包施工单位 中铁十二局集团有限公司 单位(子单位)工程名称 公安楼 分部工程 通风与空调 交底部位 通风与空调 日 期 年 月 日 交底内容: 佛山西站公安楼工程采用钢筋混凝土框架结构,现浇混凝土框架、梁、板、板式楼梯,分为A、B两个区,地上七层地下一层,总建筑面积建筑高度,上人屋面.,室内±相当于绝对标高。建筑结构的安全等级:二级,结构重要性系数为。结构设计使用年限:50年,混凝土结构的环境类别:室内正常环境属一类,露天结构及±以下以及室内潮湿环境属二a类。建筑耐火等级:二级,屋面防水等级为I级;半地下室的泵房地面及侧壁防水
按地下工程防水等级II级设防;建筑结构设计使用年限50年,建筑结构安全等级为二级;抗震设防烈度为7度,框架抗震等级:三级。 一、施工准备 1、作业条件 1)一般排风机系统和空调系统的安装,要在建筑物围护结构施工完,障碍物已清理,地面无杂物的条件下进行。 2)对空气洁净系统的安装,应在建筑物内部安装部件的地面做好,墙面已抹灰完毕,室内无灰尘飞扬或有防尘措施的条件下进行。 3)一般除尘系统风管安装宜在厂房的工艺设备安装完或设备基础己确定,设备连接器、罩体方位已知的情况下进行。 4)检查现场预留孔洞位置、尺寸应符合图纸要求,每边比实际截面大100mm。 5)作业地点要有相应的辅助设施,如梯子、架子、安全防护、消防器材,并有施工员的技术、质量、安全交底。 2、材料要求 1)各类板材、管材等应有质量证明文件(包括出厂合格证、质量合格证明及检测报告等)和产品清单。 2)风管成品不允许有变形、扭曲、开裂、孔洞、法兰脱落、开焊、漏铆、漏打螺栓孔等缺陷。 3)安装的阀体消声器、罩体、风口等部件应检查调节装置是否灵活,消声片、油漆层有无损伤。 4)安装使用的材料:螺栓、螺母、垫圈、垫料、密封条、自攻螺钉、拉铆钉、电焊条、各种帆布、无纺布、射钉、膨胀螺栓等应符合产品质量要求。 3、施工机具 手锤、电锤、手电钻、手锯、电动双刃剪、砂轮锯、角向磨光机、台钻、电气焊具、扳手、改锥、手剪、倒链、高凳、大绳、尖冲、射钉枪、刷子等。 二、质量要求 1、通风管道的安装详见设计说明中的有关条文,严格按照国家现行各项规程、规范及标准执行。 2、风管系统安装工作(送、排风,防排烟,除尘系统) 质量要求符合《通风与空调工程施工质量验收规范》(GB50243-2002)的规定。 表6-21
续表
3
、风管系统安装
项 序 检查项目 允许偏差或允许值 主控项目
1 风管穿越防火、防爆墙 第条 2 风管安装 第条 3 高于80℃风管系统 第条 4 风管部件安装 第条 5 防火阀、排烟阀安装 第条 6 手动密闭阀安装 第条 7 风管严密性检验 第条
项 序 检查项目 允许偏差或允许值
一般项目
1 风管系统安装 第条 2 无法兰风管系统安装 第条 3 风管连接的水平、垂直度 第条 4 风管支、吊架安装 第条 5 复合材料风管安装 第条 6 非金属风管安装 第条 7 风阀安装 第条 8 风帽安装 第条 9 吸、排风罩安装 第条 10 风口安装 第条 工程(空调系统) 质量要求符合《通风与空调工程施工质量验收规范》(GB50243-2002)的规定。 表6-22
4、风管系统安装工程(净化空调系统) 质量要求符合《通风与空调工程施工质量验收规范》(GB50243-2002)的规定。 表6-23
续表
项 序 检查项目 允许偏差或允许值
一般项目
1 风管系统安装 第条 2 无法兰风管系统安装 第条 3 风管安装的水平、垂直质量 第条 4 风管的支、吊架 第条 5 非金属风管安装 第条 6 复合材料风管安装 第条 7 风阀的安装 第条 8 净化空调风口的安装 第条
项 序 检查项目 允许偏差或允许值 主控项目
1 风管穿越防火、防爆墙(楼板) 第条 2 风管内严禁其他管线穿越 第条 3 易燃、易爆环境风管 第条 4 室外立管的固定拉索 第条 5 高于80℃风管系统 第条 6 风管部件安装 第条 7 手动密闭阀安装 第条 8 风管严密性检验 第条
一般项目
1 风管系统安装 第条 2 无法兰风管系统安装 第条 3 风管连接的水平、垂直质量 第条 4 风管支、吊架安装 第条 5 铝板、不绣钢板风管安装 第条 6 非金属风管安装 第条 7 复合材料风管安装 第条 8 风阀安装 第条 9 风口安装 第条 10 变风量末端装置安装 第条
项 序 检查项目 允许偏差或允许值 主控项目
1 风管穿越防火、防爆墙 第条 2 风管安装 第条 3 高于80℃风管系统 第条 4 风管部件安装 第条 5 手动密闭阀安装 第条 6 净化风管安装 第条 7 真空吸尘系统安装 第条 8 风管严密性检验 第条 9 真空吸尘系统安装 第条 10 风口安装允许偏差 位置和标高 不应大于10mm 水平度 不应大于3/1000 垂直度 不应大于2/1000
三、工艺流程 四、操作工艺 1、按设计要求并参照土建基准线找出风管标高 2、制作吊架及高吊点 1)标高确定后,按照风管系统所在的空间位置,确定风管支、吊架形式。 2)风管支、吊架的制作图参照《建筑设备施工安装图集》(91SB6)的用料规格和做法制作。 3)吊点的设置: 预埋件法: 前期预埋:一般由预留人员将预埋件按图纸坐标位置和支、吊架间距,牢固固定在土建结构钢筋上。 后期预埋: 在砖墙上埋设支架:根据风管的标高算出支架型钢上的表面离地距离,找到正确的安装位置,打出80mm×80mm的方洞。洞的内外大小应一致,深度比支架埋进墙的深度大30~50mm。打好洞后,用水把墙洞浇湿,并冲出洞内的砖屑。然后在墙洞内先填塞一部分1:2的水泥砂浆,把支架埋入,埋入深度一般为150~200mm。用水平尺校平支架,调整埋入深度,继续填塞砂浆,适当填塞一些浸过水的石块和碎砖,便于固定支架。填入水泥砂浆时,应稍低于墙面,以便土建工种进行墙面装修。 在楼板下埋设吊件:确定吊卡位置后用冲击钻在楼板上打一透眼,然后在地面剔一个长300mm、深20mm的槽。将吊件嵌入槽中,用水泥砂浆将槽填平(如图6-13)。 膨胀螺栓法:特点是施工灵活、准确、快速,如图6-14所示。 3、安装吊架 1)按风管的中心线找出吊杆敷设位置,单吊杆在风管的中心线上,双吊杆可以按托盘的螺孔间距或风管的中心线对称安装。 2)吊杆根据吊件形式,可以焊在吊件上,也可挂在吊件上,焊接后应涂防锈漆。 3)当风管较长需要安装一排支架时,可先把两端安好,然后以两端的支架为基准,用拉线法找出中间支架的标高进行安装。 4)立管管卡安装时,应先把最上面的一个管件固定好,再用线锤在中心处吊线,下面的管卡即可按线进行固定。 4、风管支吊架的间距 1)风管支吊架间距如无设计要求时,对不保温风管应符合下表的要求。对于保温风管的支、吊架间距无设计要求时,按下表间距要求值乘以。螺旋风管的支、吊架间距可以适当增加。 表6-24 支、吊架间距 圆形风管直径或矩形风管长边尺寸 水平风管间距 垂直风管间距 最小吊架数 ≤400mm 不大于4m 不大于4m 2付 400~1000mm 不大于3m 不大于 2付 ≥1000mm 不大于2m 不大于2m 2付
2)支吊架不得安装在风口、阀门检查孔处,以免妨碍操作。吊架不得直接吊在法兰上。 3)保温风管不能直接与支吊架接触,应垫上坚固的隔热材料,其厚度与保温风管厚度相同,防止产生“冷桥”。 4)聚氯吞烯风管也与钢板风管一样采用支、吊托架,但一般以吊架为主,支架间距按下表的要求制作安装,但需做好以下几点: 表6-25 矩形风管的边长或圆形管道的直径(mm) 承接角钢(mm) 吊环螺栓(mm) 支架最大间距(mm)
≤500 30×30×4 φ8 510~1000 40×40×5 φ8 1010~1500 50×50×6 φ10 1510~2000 50×50×6 φ10 2010~3000 60×60×7 φ10
注:1.当支管较长时,则应在靠近干管的一端设置一支架。 2.支架的抱箍制作应与风管留有一定间隙,便于风管伸缩。 5、风管排列安装 1)法兰连接: 为保证法兰接口严密性,法兰之间应有垫料。在无特殊要求的情况下,法兰垫料按下表选用。 表6-26 法兰垫料材质的选用 应用系统 输送介质 垫料材质及密度(mm) 一般空调系统及送排风系统 温度低于70℃的洁净空气或含尘含温气体 8510密封胶带 δ=3mm 软橡胶板 δ=3mm
高温系统 温度高于70℃的空气或烟气 石棉橡胶板 δ=3mm 洁净系统 有净化等级要求的洁橡胶板 闭孔海绵橡胶板
