LNG储配站工程场区标高测量方案编制人员:审批人员:编制日期:二〇一六年三月十一五日目录1总述 (1)1.1工程概述 (1)1.2施工现场条件 (1)1.3测量目的 (2)2编制依据 (2)3施工部署 (2)3.1施工总体方案设想 (2)3.2准备工作 (2)3.3组织机构图 (3)3.4主要施工机组施工及技术力量配备 .......................................................................................... 错误!未定义书签。
3.4测量机具选择配备 (4)4测量施工方案 (6)4.1测量施工工序 (6)4.2区域划分 (6)4.3区域范围测量 (6)4.4方格网划分 (7)4.5标高测量 (7)4.6整理数据绘制平面图 (8)5测量放线保证措施 (8)5.1验线 (8)5.2放线准那么 (8)5.3施工测量管理措施 (9)1总述1.1工程概述1.2施工现场条件经对现场障碍物进行测量统计,发现现场水塘7处,佛龛1处,牛棚1处,养殖场1处,水渠1处,房子8处,10KV高压线杆1处,高压线塔3处,通讯线杆3处,现场树木植被假设干。
施工现场正有施工队伍正在进行回填、清理。
1.3测量目的由于场地清理、平整单位与后续的上部结构施工单位为两个单位,为了保证后续施工的顺利进行以及后续工程量确实定,特制定本测量方案,作为初始数据。
2编制依据GB50026-2007 工程测量标准设计图纸 BT00-000-EPP-DW-0002BT00-01120-EST-SP-00053施工部署3.1施工总体方案设想按照业主要求,根据本工程的施工特点和性质,尤其针对本工程的施工环境和地理位置,参照我公司以往的施工经验,我们将合理编制进度网络方案,优化资源配置,组织有专业经验的测量人员进行场区标高的测量工作,抓住关键工序,层层把关,确保工程质量。

建筑物垂直度、标高观测测量记录共 页第 页分)。
②层高指结构层上下楼板的板顶至板底的距离,总高指室外地坪面至结构施工层楼板板顶的高度。
③层高、总高的高度及最大垂直偏差、垂直度等观测测量,应及时在每层结构层完工时进行;全高顶面标高、垂直度观测测量,应及时在主体完工时进行。
湘质监统编施2002—22④施工单位应根据建筑测量定位放线的规定要求另附详细平面布置图及其观测测量手薄。
建筑物垂直度、标高观测测量记录共 页第 页湘质监统编施2002—22分)。
②层高指结构层上下楼板的板顶至板底的距离,总高指室外地坪面至结构施工层楼板板顶的高度.③层高、总高的高度及最大垂直偏差、垂直度等观测测量,应及时在每层结构层完工时进行;全高顶面标高、垂直度观测测量,应及时在主体完工时进行。
④施工单位应根据建筑测量定位放线的规定要求另附详细平面布置图及其观测测量手薄。
建筑物垂直度、标高观测测量记录湘质监统编施2002—22分)。
②层高指结构层上下楼板的板顶至板底的距离,总高指室外地坪面至结构施工层楼板板顶的高度。
③层高、总高的高度及最大垂直偏差、垂直度等观测测量,应及时在每层结构层完工时进行;全高顶面标高、垂直度观测测量,应及时在主体完工时进行。
④施工单位应根据建筑测量定位放线的规定要求另附详细平面布置图及其观测测量手薄。
建筑物垂直度、标高观测测量记录湘质监统编施2002—22分)。
②层高指结构层上下楼板的板顶至板底的距离,总高指室外地坪面至结构施工层楼板板顶的高度.③层高、总高的高度及最大垂直偏差、垂直度等观测测量,应及时在每层结构层完工时进行;全高顶面标高、垂直度观测测量,应及时在主体完工时进行。
④施工单位应根据建筑测量定位放线的规定要求另附详细平面布置图及其观测测量手薄。
建筑物垂直度、标高观测测量记录共 页第 页湘质监统编施2002—22分)。
②层高指结构层上下楼板的板顶至板底的距离,总高指室外地坪面至结构施工层楼板板顶的高度。
工程名称工程地点结构类型面积/高度建设单位 施工单位资质等级项目负责人资质等级事故发生 时间及部位估计经济损失伤亡人数事故情况及 初步分析的 主要原因 应急措施及 事故处理情况 施工单位(盖章):负责人:工程质量事故报告注:此表由施工单位报建设、监理、质量监督机构。
SG —001SN:9122840000000835建龙软件打印(批准文号:川建发[2002]280号)四川省建设厅监制工程名称工程地址建设单位施工单位工程类别结构类型预算造价计划总投资建筑面积开工日期年月日竣工日期年月日主要实物工程量工程名称单位数量主要实物工程量工程名称单位数量土方工程门窗制安工程基础混凝土工程屋面防水工程主体钢筋安装t内墙抹灰工程主体现浇混凝土楼地面工程围护墙内隔墙砌筑外墙面砖资料与文件准备情况批准的建设立项文件或年度计划征用土地批准文件及红线图投标、议标、中标文件施工合同或协议书资金落实情况的文件资料三通一平的文件材料施工方案及现场平面布置图设计文件、施工图及施工图设计审查意见主要材料、设备落实情况施工许可证质量、安全监督手续建设单位:(公章)项目负责人:(签字)年月日监理单位:(公章)总监理工程师:(签字)年月日施工单位:(公章)项目负责人:(签字)年月日单位工程开工报告SG—002SN:9122840000000835 建龙软件打印(批准文号:川建发[2002]280号)四川省建设厅监制SG—003编号:施工日志工程项目名称:起止日期:四川省建设厅制注:本表由施工单位留存,规范有要求的检验批应将该记录存档。
SN:9122840000000835建龙软件打印(批准文号:川建发[2002]280号)四川省建设厅监制SG —004技 术 核 定 单提出单位西安飞机工业装饰装修工程股份有限公司施工图号(或部位)铝合金门窗 工程名称“时代豪廷广场”项目核定性质剔打门连窗门洞口核 定 内容商业 因C 、D 栋5—30层门连窗(每层4樘)门洞口宽度过窄,经建设方要求,由我单位安排人员剔打洞口。
工程施工放线测量记录是对施工现场进行测量和定位的重要文档,它记录了施工过程中各项测量数据和相关信息。
本文将详细介绍工程施工放线测量记录的内容、作用以及如何进行测量和记录。
一、工程施工放线测量记录的内容1. 工程名称:记录施工项目的名称,以便于区分和查询。
2. 施工单位:记录承担施工任务的单位名称。
3. 测量依据:列出本次测量所依据的设计图纸、施工图纸、规范标准等资料。
4. 测量日期:记录测量工作的具体日期,以便于跟踪施工进度。
5. 使用仪器:列出本次测量所使用的仪器设备,如全站仪、水准仪、经纬仪等。
6. 测量人员:记录参与测量工作的人员姓名、职务和资格,以确保测量数据的准确性。
7. 测量数据:包括水准点标高、相对地坪标高、室内外定位线坐标等,以表格或示意图的形式呈现。
8. 定位(放线)示意图:绘制施工现场的定位线、控制线、建筑物的轮廓线等,以便于施工人员按照测量数据进行施工。
9. 相关单位代表签字:记录建设单位、监理单位、施工单位等相关单位代表签字,以确认测量数据的正确性和施工质量。
二、工程施工放线测量记录的作用1. 确保施工质量:通过测量记录,施工人员可以准确地按照设计图纸进行施工,确保建筑物的位置、尺寸和形状符合要求。
2. 协调各专业施工:工程施工涉及多个专业,如土建、安装、装修等,放线测量记录可以为各专业提供统一的施工依据,确保各专业之间的协调和配合。
3. 跟踪施工进度:通过记录测量日期,可以了解施工进度,为项目管理提供数据支持。
4. 质量追溯:在施工过程中,如出现质量问题,可以通过测量记录追溯原因,及时采取措施进行整改。
5. 资料归档:测量记录是施工过程中的重要资料,可用于后续的验收、维护和改扩建等工作。
三、如何进行工程施工放线测量记录1. 熟悉设计图纸:在进行测量前,测量人员应充分了解设计图纸,掌握建筑物的位置、尺寸、形状等信息。
2. 设置测量控制点:在施工现场设置水准点、控制线等测量控制点,作为测量的基础。

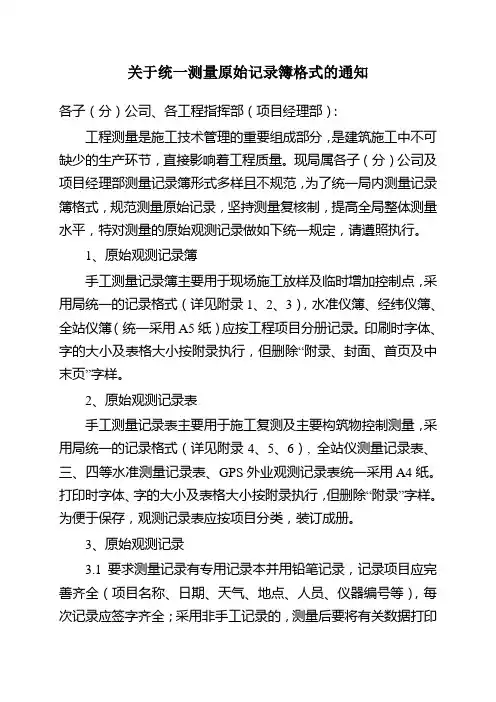

关于统一测量原始记录簿格式的通知各子(分)公司、各工程指挥部(项目经理部):工程测量是施工技术管理的重要组成部分,是建筑施工中不可缺少的生产环节,直接影响着工程质量。
现局属各子(分)公司及项目经理部测量记录簿形式多样且不规范,为了统一局内测量记录簿格式,规范测量原始记录,坚持测量复核制,提高全局整体测量水平,特对测量的原始观测记录做如下统一规定,请遵照执行。
1、原始观测记录簿手工测量记录簿主要用于现场施工放样及临时增加控制点,采用局统一的记录格式(详见附录1、2、3),水准仪簿、经纬仪簿、全站仪簿(统一采用A5纸)应按工程项目分册记录。
印刷时字体、字的大小及表格大小按附录执行,但删除“附录、封面、首页及中末页”字样。
2、原始观测记录表手工测量记录表主要用于施工复测及主要构筑物控制测量,采用局统一的记录格式(详见附录4、5、6),全站仪测量记录表、三、四等水准测量记录表、GPS外业观测记录表统一采用A4纸。
打印时字体、字的大小及表格大小按附录执行,但删除“附录”字样。
为便于保存,观测记录表应按项目分类,装订成册。
3、原始观测记录3.1要求测量记录有专用记录本并用铅笔记录,记录项目应完善齐全(项目名称、日期、天气、地点、人员、仪器编号等),每次记录应签字齐全;采用非手工记录的,测量后要将有关数据打印输出,留存备查。
原始观测记录(包括各种放样记录)必须在现场同步作出,严禁涂改和事后补记、补绘。
不合格时,应按规范要求补测或重测。
3.2手工采集的各种原始记录,必须进行复核以确保原始观测数据的准确性。
各种原始观测数据未经复核不得用于下一步测量和计算工作。
抄录已知数据必须核对,不同的计算人应分别独立查阅抄录,并互相核实。
3.3电子记录内业计算前必须检查原始观测值文件中各项参数是否正确,主要包括仪器加乘常数、气象改正系数、归算高程面、各项观测限差等。
电子记录在完成测量任务后应及时备份保存。
4、本通知中规定自2008年10月1日起执行。
这个图是施工单位进场后在基础开挖以前,由测量员或技术员对施工现场的自然地坪进行测量。
先按矩型排点,排完以后点之间连上线就像百格网,横竖按一定距离分布测量点,一般根据场地大小设定(5米20米不等),测量标高,在百格网上标明标高数据。
绘制完成以后报监理或甲方验证签字,这个文件就是百格网。
它的主要用途就是确定土方的挖填工程量,以便于施工统计和结算。
土石方调配施工及计算问题:1,对于大面积土石方开挖,可采用方格网法,根据各点标高计算处土方工程的零线,根据零线可调配各个方格区域内挖填的土方,根据总量可计算出土方是否需要借土还是外弃。
当然,要注意土方要乘松散系数,比如挖1。
09m3填1m3。
2,对于道路上的土石方,在设计图里有道路工程那一册,里面便有土石方调配平衡表,道路工程一般为1km内土石方平衡利用,超过1km需计算运距或者外借土.计算方法可采用纵断面的调配示意图来表示。
按1km一个区间进行调配。
主要依据:1,原始测量数据,原地面标高与开挖后标高;2,方格网平面图;3,设计图内的土石方平衡调配表;4,计算表;5,土石方计算规则,比如考虑松散系数等2.场地平整土方工程量的计算在编制场地平整土方工程施工组织设计或施工方案、进行土方的平衡调配以及检查验收土方工程时,常需要进行土方工程量的计算.计算方法有方格网法和横断面法两种。
(1)方格网法用于地形较平缓或台阶宽度较大的地段。

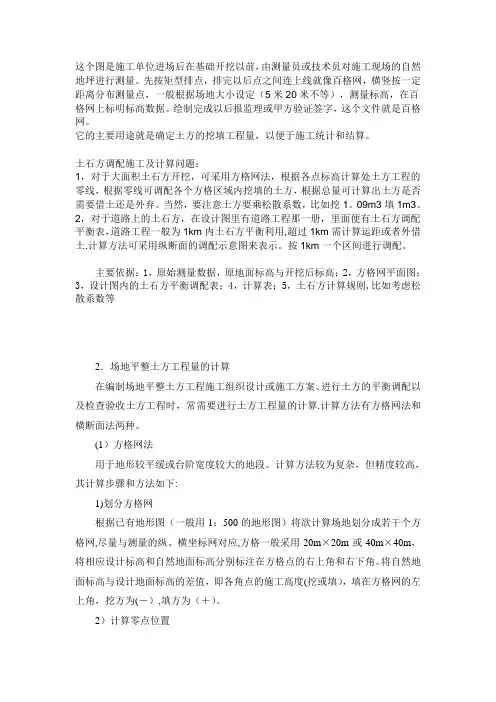

计算方法较为复杂,但精度较高,其计算步骤和方法如下:1)划分方格网根据已有地形图(一般用1:500的地形图)将欲计算场地划分成若干个方格网,尽量与测量的纵、横坐标网对应,方格一般采用20m×20m或40m×40m,将相应设计标高和自然地面标高分别标注在方格点的右上角和右下角。
将自然地面标高与设计地面标高的差值,即各角点的施工高度(挖或填),填在方格网的左上角,挖方为(-),填方为(+)。
2)计算零点位置在一个方格网内同时有填方或挖方时,应先算出方格网边上的零点的位置,并标注于方格网上,连接零点即得填方区与挖方区的分界线(即零线)。

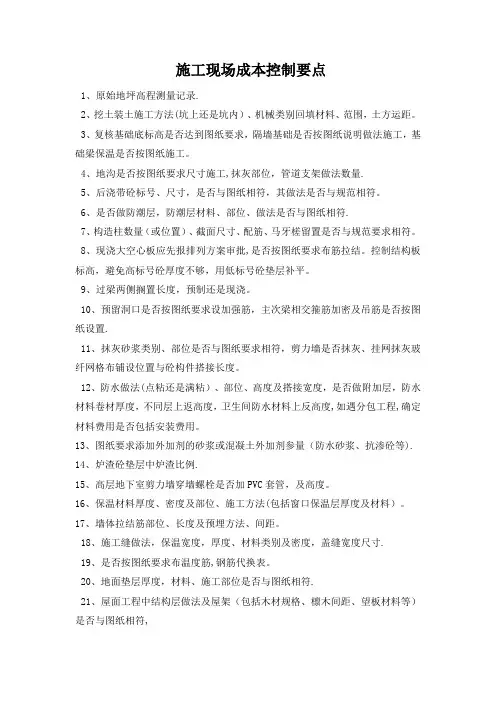

施工现场成本控制要点1、原始地坪高程测量记录.2、挖土装土施工方法(坑上还是坑内)、机械类别回填材料、范围,土方运距。
3、复核基础底标高是否达到图纸要求,隔墙基础是否按图纸说明做法施工,基础梁保温是否按图纸施工。
4、地沟是否按图纸要求尺寸施工,抹灰部位,管道支架做法数量.5、后浇带砼标号、尺寸,是否与图纸相符,其做法是否与规范相符。
6、是否做防潮层,防潮层材料、部位、做法是否与图纸相符.7、构造柱数量(或位置)、截面尺寸、配筋、马牙槎留置是否与规范要求相符。
8、现浇大空心板应先报排列方案审批,是否按图纸要求布筋拉结。
控制结构板标高,避免高标号砼厚度不够,用低标号砼垫层补平。
9、过梁两侧搁置长度,预制还是现浇。
10、预留洞口是否按图纸要求设加强筋,主次梁相交箍筋加密及吊筋是否按图纸设置.11、抹灰砂浆类别、部位是否与图纸要求相符,剪力墙是否抹灰、挂网抹灰玻纤网格布铺设位置与砼构件搭接长度。
12、防水做法(点粘还是满粘)、部位、高度及搭接宽度,是否做附加层,防水材料卷材厚度,不同层上返高度,卫生间防水材料上反高度,如遇分包工程,确定材料费用是否包括安装费用。
13、图纸要求添加外加剂的砂浆或混凝土外加剂参量(防水砂浆、抗渗砼等).14、炉渣砼垫层中炉渣比例.15、高层地下室剪力墙穿墙螺栓是否加PVC套管,及高度。
16、保温材料厚度、密度及部位、施工方法(包括窗口保温层厚度及材料)。
17、墙体拉结筋部位、长度及预埋方法、间距。
18、施工缝做法,保温宽度,厚度、材料类别及密度,盖缝宽度尺寸.19、是否按图纸要求布温度筋,钢筋代换表。
20、地面垫层厚度,材料、施工部位是否与图纸相符.21、屋面工程中结构层做法及屋架(包括木材规格、檩木间距、望板材料等)是否与图纸相符,22、外墙乳胶漆、内墙涂料施工方法、遍数、材料名称(柔性腻子还是普通腻子、有无底漆等)、面砖灰缝宽度和铺贴高度、干挂钢骨架做法间距型材规格埋件形式做法;23、台阶、散水坡道等结构层厚度。
地坪标高误差整改实施方案一、背景地坪标高误差是指地面水平标高与设计标高之间的偏差,是地面施工中常见的问题。
地坪标高误差不仅会影响地面的平整度和美观度,还会对设备安装、行车安全等产生负面影响。
因此,对地坪标高误差进行整改是非常必要的。
二、整改目标1. 将地坪标高误差控制在设计要求范围内;2. 提高地面的平整度和美观度;3. 保障设备安装和行车安全。
三、整改措施1. 测量分析首先,对地面进行测量分析,确定地坪标高误差的具体情况。
通过精确的测量数据,找出问题的根源,为后续的整改工作提供准确的依据。
2. 整平处理针对测量分析中发现的地坪标高误差问题,采取整平处理措施。
对地面进行修整,填补低洼处,磨平凸起部分,确保地面平整度达到设计要求。
3. 材料更换对于地坪标高误差严重的区域,需要考虑更换材料。
选择合适的地面材料,如自流平砂浆、环氧地坪等,进行重新铺设,以达到更好的平整效果。
4. 设备调整针对地坪标高误差对设备安装和行车安全造成的影响,对相关设备进行调整。
确保设备安装的稳固性和行车的平稳性,消除安全隐患。
5. 定期检查整改完成后,需要定期对地面进行检查和维护。
及时发现并处理地坪标高误差问题,防止问题再次出现,保持地面的平整度和美观度。
四、整改效果经过以上整改措施的实施,地坪标高误差得到有效控制,地面平整度和美观度得到提高,设备安装和行车安全得到保障。
整改效果显著,符合设计要求,为后续的使用提供了良好的基础。
五、总结地坪标高误差的整改是地面施工中的重要环节,对于保障设备安装和行车安全具有重要意义。
通过测量分析、整平处理、材料更换、设备调整和定期检查等措施的综合应用,可以有效地控制地坪标高误差,提高地面的平整度和美观度,保障设备安装和行车安全。
希望本文提出的地坪标高误差整改实施方案能够为相关工作提供参考,推动地面施工质量的提升。
