当前位置:文档之家› 泵站安装与验收规范

泵站安装与验收规范

泵站安装与验收规范
泵站安装与验收规范

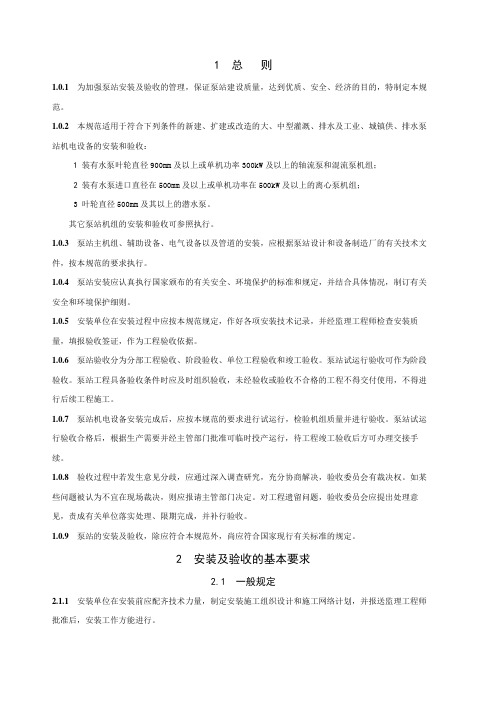

1总贝y

1.0.1为加强泵站安装及验收的管理,保证泵站建设质量,达到优质、安全、经济的目的,特制定本规范。

1.0.2本规范适用于符合下列条件的新建、扩建或改造的大、中型灌溉、排水及工业、城镇供、排水泵站机电设备的安装和验收:

1装有水泵叶轮直径900mm及以上或单机功率300kW及以上的轴流泵和混流泵机组;

2装有水泵进口直径在500mm及以上或单机功率在500kW及以上的离心泵机组;

3叶轮直径500mm及其以上的潜水泵。

其它泵站机组的安装和验收可参照执行。

1.0.3泵站主机组、辅助设备、电气设备以及管道的安装,应根据泵站设计和设备制造厂的有关技术文件,按本规范的要求执行。

1.0.4泵站安装应认真执行国家颁布的有关安全、环境保护的标准和规定,并结合具体情况,制订有关安全和环境保护细则。

1.0.5安装单位在安装过程中应按本规范规定,作好各项安装技术记录,并经监理工程师检查安装质量,填报验收签证,作为工程验收依据。

1.0.6 泵站验收分为分部工程验收、阶段验收、单位工程验收和竣工验收。泵站试运行验收可作为阶段验收。泵站工程具备验收条件时应及时组织验收,未经验收或验收不合格的工程不得交付使用,不得进行后续工程施工。

1.0.7泵站机电设备安装完成后,应按本规范的要求进行试运行,检验机组质量并进行验收。泵站试运行验收合格后,根据生产需要并经主管部门批准可临时投产运行,待工程竣工验收后方可办理交接手续。

1.0.8验收过程中若发生意见分歧,应通过深入调查研究,充分协商解决,验收委员会有裁决权。

如某些问题被认为不宜在现场裁决,则应报请主管部门决定。对工程遗留问题,验收委员会应提出处理意见,责成有关单位落实处理、限期完成,并补行验收。

1.0.9泵站的安装及验收,除应符合本规范外,尚应符合国家现行有关标准的规定。

2安装及验收的基本要求

2.1 一般规定

2.1.1安装单位在安装前应配齐技术力量,制定安装施工组织设计和施工网络计划,并报送监理工程师批准后,安装工作方能进行。

监理工程师应根据泵站具体情况组织设计、制造、施工单位进行技术交底,相互协调。安装

施工组织设计经审查批准后,由总监理工程师发布开工令,施工单位方可进场进行正式安装。安装人员应熟悉与安装工作有关的图纸和资料。

2.1.2水泵及电动机安装前应进行全面清理和检查。对与安装有关的尺寸及配合公差应进行校核,

部件装配应注意配合标记。多台机组同时安装时,每台机组应用标有同一序列标号部件进行装配。安装时各金属滑动面应清除毛刺并涂油脂。

2.1.3水泵及电动机组合面的合缝检查应符合下列要求:

1 合缝间隙可用0.05mm塞尺检查,不得通过;

2 当允许有局部间隙时,可用不大于0.10mm塞尺检查,深度不应超过组合面宽度的1/3,

总长不应超过周长的20%

3 组合缝处的安装面高差不应超过0.10mmo

2.1.4机电设备安装所用的装置性材料和设备用油,应符合设计要求,并有检验证或出厂合格证明书。必要时应对油品进行抽样化验,化验结果应符合要求。

2.1.5承压设备及连接件的耐压试验应符合下列规定:

1 强度耐压试验。试验压力应为 1.5倍额定工作压力,保持压力10min,无渗漏及裂纹等现

象;

2 严密性耐压试验。试验压力应为 1.25倍额定工作压力,保持压力30min,无渗漏现象;

3 电动机冷却器应按设计要求的试验压力进行耐压试验。如设计部门无明确要求,则试验压

力宜为0.35MPa,保持压力60min,无渗漏现象;

4 轮毂耐压试验应遵照本规范 3.2.3规定执行。

2.1.6油槽等开敞式容器进行煤油渗漏试验时,应至少保持4h。

2.1.7各连接部件的销钉、螺栓、螺帽,均应按设计要求锁定或点焊牢固。有预应力要求的连接螺栓应测量紧度,并应符合设计要求。部件安装定位后,应按设计要求装好定位销。

2.1.8 起重运输应遵守下列规定:

1对大起重量的起重、运输项目必须专门制订详细的操作方案和安全技术措施;

2对起重机械设备各项性能应预先检查、测试,做好记录,并逐一核实;

3 严禁以管道、设备或脚手架、脚手平台等作为起吊重物的承力点,凡利用建筑结构起吊或

运输重件者应进行验算。

2.1.9设备部件表面应按设计要求涂漆防护,设备涂色的规定见本规范附录A。

2.2 设备验收与保管

2.2.1设备到达安装工地后,应由监理工程师组织有关人员根据设备到货清单进行验收,检查设备规格、数量和质量,检查各项技术文件和资料。

2.2.2设备验收后应由安装单位连同其技术资料、专用工具及配件等分类登记入库,妥善保管。

2.2.3设备保管仓库分露天存放场、敞棚、仓库、保温库4类。泵站所需的各类器材、设备应根

据用途、构造、重量、体积、包装、使用情况及当地气候条件,按本规范附录B的要求分别存放。

设备维护保管技术应按有关规程和规定执行。

2.3 模型试验验收

2.3.1泵站所采用的水泵模型如已经过省部级及以上技术鉴定,可不再进行重复试验和验收。如

果有必要进行泵段的模型试验,其模型、原型数据转换均应按《水泵模型验收试验规程》(SL 140)

规定执行。

2.3.2泵段模型试验验收时,应按图纸检查测量模型泵的主要尺寸,其允许偏差应符合本规范

2.4.2和2.4.3要求,并应检查安放角的准确性。

2.3.3模型试验经初步检验合格后,由业主(或委托试验人)组织人员进行验收。

2.4 原型水泵制造验收

2.4.1原型水泵加工完毕后,按本规范表 2.4.2和表2.4.3要求检测合格,则原型泵水力性能可

根据模型泵水力性能利用相似原理进行换算得到,而不必进行原型水力性能试验。水力性能换算方法可参见附录C。

2.4.2原型离心泵与设计图主要尺寸偏差应符合表 2.4.2条要求(表中测量项目见图 2.4.2 )。

图242

原型与模型离心泵测量示意图

b)离心泵蜗壳

c) 离心泵导叶

2.4.3原型混流泵、轴流泵的主要部件应相似,主要尺寸偏差应符合表243要求(表中测量项

目见图2.4.3 )。导叶式混流泵和轴流泵叶轮过流表面(单向泵为叶片正面,如双向泵则为正反两面)粗糙度应在 3.2卩mRa之内,其它部位应在 6.3卩mRa之内。

表2.4.3 原型与模型混流泵和轴流泵与其设计图纸允许尺寸偏差

设备安装调试验收规范

设备安装调试过程管理规定 1 目的 为加强对生产设备安装、调试工作的管理,按时保质的完成设备安装调试工作,结合公司的实际情况,特制定本制度。 2 适用范围 本制度适用于生产设备安装调试相关工作。 3 安装规范 设备部作为生产设备的归口管理部门,应该根据设备安装现场的格局和设备的具体特点,制定设备安装方案,并报设备部经理审核。对于供应商提供安装服务的设备,需和供应商共同制定安装方案。 准备工作 保证安装现场干净、无杂物,以免影响安装并将设备的精度造成不必要的影响。 保持地面平坦以便设备定位和水平调节。 保证在有限的空间里各管道、电缆和设备不出现重叠及相互影响,按要求预留安全距离,设备进厂前人员培训和各项准备工作。 由各车间主管负责合理人员分工,并做好进厂安装前安全培训工作,重点培训安装过程中需注意的事项,以及发生危险的急救措施。 准备好拆箱、安装前所需的工具如:管钳、整套开口扳手、公制内六角和英制内六角扳手、手枪钻、铁锤和橡胶锤、虎钳、人形梯等,并对没有安装调试经验的员工进

行工具使用培训工作。 劳保用品的准备,如线手套、PVC手套、工作帽、创口贴、紫药水、防砸劳保鞋等。 设备到厂后需要由使用单位和设备部共同填写设备到货单,主要包括:设备名称、规格型号、生产厂家、到厂时间、卸货地点等基本信息。 设备安装 安装前期需要做基础、有破地要求的,由设备管理部向基建主管室申请清理路面,不在基建主管室承受能力范围的由设备管理部联系外来施工单位进行路面清理; 1)要安装的产品必须是合格的产品,不合格的设备不得安装; 2)电箱应安装在安全、干燥、易操作的场所。配电箱安装时,如无设计要求,则一般照明配电板底边距地不小于.并列安装的配电箱、盘距地高度要一致,同一场所安装的配电箱、盘允许偏差不大于5mm. 3)安装配电盘所需要的木砖及铁件等均应预埋,明装配电箱应采用金属膨胀螺栓固定。 4)铁制配电箱均需涮一遍防锈漆,预埋的各种铁件均应刷防锈漆,并做好明显可靠的接地。导线引出面板时面板线孔应光滑无毛刺,金属面板应装设绝缘保护套。 5)配电箱带有器具的铁制盘面和装有器具的门及电器的金属外壳应有明显的可靠的PE保护地线(PE线为编织软裸铜线),但PE保护地线不允许利用箱体或盒体串接。6)配电箱上配线需排列整齐,并绑扎成束,活动部位均应固定;盘面引出和引进的导线应留适当余量,便于检修; 7)垂直装设的刀闸及熔断器等电器上端接电源,下端接负荷。横装者左侧(面对盘面)接电源,右侧接负荷。

SL317-2004泵站安装及验收规范

1总则 1.1为加强泵站安装及验收的管理,保证泵站建设质量,达到优质、安全、经济的目的,特制定本标准。 1.2本标准适用于符合下列条件的新建、扩建或改造的大型、中型灌溉、排水及工业、城镇供水、排水泵站机电设备的安装及验收,其他水泵机组的安装和验收可参照执行: 1、装有水泵、叶轮直径900mm及以上或单机功率300kw及以上的轴流泵和混流泵机组。 2、装有水泵、进口直径在500mm及以上或单机功率在500kW及以上的离心泵机组。 3、叶轮直径500mm及以上的潜水泵。 1.3泵站主机组、辅助设备、电气设备以及管道的安装,应根据泵站设计和设备制造厂的有关技术文件,按本标准的要求执行。 1.4泵站安装应认真执行国家颁布的有关安全、环境保护的标准和规定,并结合具体情况,制定安全和环境保护细则。 1.5安装单位在安装过程中应按本标准规定,作好各项技术记录,并经监理工程师检查安装质量,填报验收签证,作为工程验收依据。 1.6泵站验收分为分部工程验收、阶段验收、单位工程验收和竣工验收。泵站试运行验收可作为阶段验收。泵站工程具备验收条件时应及时组织验收,未经验收或验收不合格的工程不得交付使用,不得进行后续工程施工。 1.7泵站机电设备安装完成后,应按本标准的要求试运行、检验机组质量并进行验收。泵站试运行验收合格后,根据生产需要并经主管部门批准可临时投产运行,待工程竣工验收后方可办理交接手续。 1.8验收过程中若发生意见分歧,应通过深入调查研究,充分协商解决,验收委员会有裁决权。如某些问题被认为不宜在现场裁决,则应报请主管部门决定。对工程遗留问题,验收委员会应提出处理意见,责成有关单位落实处理、限期完成,并补行验收。 1.9泵站的安装及验收,除应符合本标准外,尚应符合国家现行有关标准的规定。 2安装及验收的基本要求 2.1基本规定 2.1.1安装单位在安装前应配齐技术力量,制定安装施工组织设计和网络计划,并报送监理工程师批准后,安装工作方能进行。 监理工程师应根据泵站具体情况组织设计、制造、施工单位进行技术交底,相互协调。安装施工组织设计经审查批准后,由总监理工程师发布开工令,施工单位方可进场进行正式安装。 安装人员应熟悉与安装工作有关的图纸和资料。 2.1.2水泵及电动机安装前应进行全面清理和检查。对与安装有关的尺寸及配合公差应进行校核,部件装配应注意配合标记。多台机组同时安装时,每台机组应用标有同一序列标号部件进行装配。安装时各金属滑动面应清除毛刺并涂油脂。 2.1.3水泵及电动机组合面的合缝检查应符合下列要求: 1、合缝间隙可用0.05mm塞尺检查,不得通过。 2、当允许有局部间隙时,可用不大于0.10mm塞尺检查,深度应不超过组合面宽度的1/3,总长应不超过周长的20%。 3、组合缝处的安装面高差应不超过0.10mm。 2.1.4机电设备安装所用的装置性材料和设备用油,应符合设计要求,并有检验证或出厂合格证明书。必要时应对油品进行抽样化验,化验结果应符合要求。 2.1.5设备及连接件的耐压试验应符合下列规定: 1、强度耐压试验。试验压力应为1.5倍额定工作压力,保持压力lOmin,无渗漏及裂纹等现象。

GB-50270-98-连续输送设备安装工程施工及验收规范

中华人民共和国国家标准 连续输送设备安装工程 施工及验收规范 Code for construction and acceptance of Continuous Conveyer equipment inStallation engineering GB 50270—98 主编部门,原中华人民共和国机械工业部 批准部门:中华人民共和国建设部 施行日期:1 9 9 8年1 2月1日 中国计划出版社 1998 北京

关于发布《机械设备安装工程施工及验收通用规范》等十项国家标准的通知 建标[1998]9号 根据国家计委计综[1986]2630号文和计综[1987]2390号文的要求,由原机械工业部会同有关部门共同修订的《机械设备安装工程施工及验收通用规范》等十项标准,已经有关部门会审。现批准下列规范为强制性国家标准,自一九九八年十二月一日起施行。原国家标准《机械设备安装工程施工及验收规范》TJ231及《制冷设备安装工程施工及验收规范》GBJ66—84同时废止。 《机械设备安装工程施工及验收通用规范》GB50231—98 《连续输送设备安装工程施工及验收规范》GB50270—98 - 《金属切削机床安装工程施工及验收规范》GB50271—98 《锻压设备安装工程施工及验收规范》GB50272—98 《工业锅炉安装工程施工及验收规范》GB50273—98 《制冷设备、空气分离设备安装工程施工及验收规范》GB50274——98 《压缩机、风机、泵安装工程施工及验收规范》GB50275—98 《破碎、粉磨设备安装工程施工及验收规范》GB50276—98 《铸造设备安装工程施工及验收规范》GB50277—98 《起重设备安装工程施工及验收规范》GB50278—98 上述规范由国家机械工业局负责管理,具体解释等工作由机械工业部安装工程标准定额站负责,出版发行由建设部标准定额研究所负责组织。 中华人民共和国建设部 一九九八年八月二十七日

泵站安装和验收规范方案

1 总则 1.0.1 为加强泵站安装及验收的管理,保证泵站建设质量,达到优质、安全、经济的目的,特制定本规。 1.0.2本规适用于符合下列条件的新建、扩建或改造的大、中型灌溉、排水及工业、城镇供、排水泵站机电设备的安装和验收: 1 装有水泵叶轮直径900mm及以上或单机功率300kW及以上的轴流泵和混流泵机组; 2 装有水泵进口直径在500mm及以上或单机功率在500kW及以上的离心泵机组; 3 叶轮直径500mm及其以上的潜水泵。 其它泵站机组的安装和验收可参照执行。 1.0.3泵站主机组、辅助设备、电气设备以及管道的安装,应根据泵站设计和设备制造厂的有关技术文件,按本规的要求执行。 1.0.4泵站安装应认真执行国家颁布的有关安全、环境保护的标准和规定,并结合具体情况,制订有关安全和环境保护细则。 1.0.5安装单位在安装过程中应按本规规定,作好各项安装技术记录,并经监理工程师检查安装质量,填报验收签证,作为工程验收依据。 1.0.6 泵站验收分为分部工程验收、阶段验收、单位工程验收和竣工验收。泵站试运行验收可作为阶段验收。泵站工程具备验收条件时应及时组织验收,未经验收或验收不合格的工程不得交付使用,不得进行后续工程施工。 1.0.7泵站机电设备安装完成后,应按本规的要求进行试运行,检验机组质量并进行验收。泵站试运行验收合格后,根据生产需要并经主管部门批准可临时投产运行,待工程竣工验收后方可办理交接手续。 1.0.8验收过程中若发生意见分歧,应通过深入调查研究,充分协商解决,验收委员会有裁决权。

如某些问题被认为不宜在现场裁决,则应报请主管部门决定。对工程遗留问题,验收委员会应提出处理意见,责成有关单位落实处理、限期完成,并补行验收。 1.0.9泵站的安装及验收,除应符合本规外,尚应符合国家现行有关标准的规定。 2 安装及验收的基本要求 2.1 一般规定 2.1.1安装单位在安装前应配齐技术力量,制定安装施工组织设计和施工网络计划,并报送监理工程师批准后,安装工作方能进行。 监理工程师应根据泵站具体情况组织设计、制造、施工单位进行技术交底,相互协调。安装施工组织设计经审查批准后,由总监理工程师发布开工令,施工单位方可进场进行正式安装。 安装人员应熟悉与安装工作有关的图纸和资料。 2.1.2水泵及电动机安装前应进行全面清理和检查。对与安装有关的尺寸及配合公差应进行校核,部件装配应注意配合标记。多台机组同时安装时,每台机组应用标有同一序列标号部件进行装配。安装时各金属滑动面应清除毛刺并涂油脂。 2.1.3水泵及电动机组合面的合缝检查应符合下列要求: 1 合缝间隙可用0.05mm塞尺检查,不得通过; 2 当允许有局部间隙时,可用不大于0.10mm塞尺检查,深度不应超过组合面宽度的1/3, 总长不应超过周长的20%; 3 组合缝处的安装面高差不应超过0.10mm。 2.1.4机电设备安装所用的装置性材料和设备用油,应符合设计要求,并有检验证或出厂合格证

机械设备安装工程施工及验收通用规范(doc 101页)

机械设备安装工程施工及验收通用规范(doc 101页) 部门: xxx 时间: xxx 整理范文,仅供参考,可下载自行编辑

中华人民共和国国家标准 机械设备安装工程施工及验收通用规范 General code for construction and acceptance of mechanical equipment installation engineering GB50231—98 主编部门:原中华人民共和国机械工业部 批准部门:中华人民共和国建设部 施行日期:1998年12月1日 中国计划出版社 1998北京

关于发布《机械设备安装工程施工 及验收通用规范)等十项国家标准的通知 建标[1998]9号 根据国家计委计综[1986]2630号文和计综[1987]2390号文的要求,由原机械工业部会同有关部门共同修订的(机械设备安装工程施工及验收通用规范)等十项标准,已经有关部门会审。现批准下列规范为强制性国家标准,自一九九八年十二月一日起施行。原国家标准<机械设备安装工程施工及验收规范)TJ231及《制冷设备安装工程施工及验收规范》GBJ6684同时废止。 《机械设备安装工程施工及验收通用规范》GB50231—98 《连续输送设备安装工程施工及验收规范》GB50270—98 《金属切削机床安装工程施工及验收规范》GB50271—98 《锻压设备安装工程施工及验收规范》GB50272—98 《工业锅炉安装工程施工及验收规范》GB50273—98 《制冷设备、空气分离设备安装工程施工及验收规范》GB50274—98 《压缩机、风机、泵安装工程施工及验收规范》GB50275—98 《破碎、粉磨设备安装工程施工及验收规范》GB50276—98 《铸造设备安装工程施工及验收规范》GB50277—98 《起重设备安装工程施工及验收规范》GB50278—98 上述规范由国家机械工业局负责管理,具体解释等工作由机械工业部安装工程标准定额站负责,出版发行由建设部标准定额研究所负责组织。 中华人民共和国建设部 一九九八年八月二十七日

GB50231-2009机械设备安装工程施工及验收通用规范

GB 50231-2009《机械设备安装工程施工及验收通用规范》 试题及答案 一、单选题 1、管子对接焊口应使内壁齐平;钢管内壁错边量不应超过壁厚的()。 A、5%; B、10%; C、15%; D、20%; 答案:B(6.2.1) 2、管道敷设时,管子外壁与相邻管道的管件边缘距离不应小于() A、10mm; B、20mm; C、30mm; D、40mm; 答案:A(6.3.1) 3、管道的涂漆,描述不正确的是() A、管道涂防锈漆前,应除净管道外壁的铁锈、焊渣、油垢及水分等; B、涂漆工作对于环境温度无特殊要求,涂漆后宜自然干燥;未干燥前应采取防冻、防雨、防污、防尘措施; C、管道的涂漆颜色和涂层厚度应符合设计规定;涂层应均匀、完整,无损坏和漏涂; D、5 涂层应附着牢固、并应无剥落、皱纹、气泡、针孔等缺陷。 答案:B(6.5.3) 4、下列关于垫铁的描述,不正确的是() A、斜垫铁的材料可采用普通碳素钢。 B、平垫铁的材料可采用普通碳素钢或铸铁。 C、斜垫铁的斜度宜为l/l0~1/20;振动或精密设备的垫铁斜度可为1/40。 D、斜垫铁可单独使用,当使用成对的斜垫铁时应采用同一斜度。 答案:D(附录A) 5、垫铁组的使用,描述不正确的是() A、承受重负荷或有连续振动的设备,宜使用平垫铁; B、每一垫铁组的块数不宜超过5块; C、所有垫铁相互间应用定位焊焊牢; D、垫铁的厚度不宜小于2mm; 答案:C(4.2.3) 6、螺栓或螺钉联接紧固时,描述不正确的是() A、螺拴紧固时,宜采用呆扳手,不得使用打击法和超过螺栓的许用应力; B、多只螺栓或螺钉联接同一装配件紧固时,各螺栓或螺钉的拧紧顺序无特 殊要求。当有定位销时应从靠近该销的螺栓或螺钉开始拧紧; C、螺栓头、螺母与被连接件的接触应紧密;对接触面积和接触间隙有特殊 要求时,尚应按规定的要求进行检验;

设备安装验收规范

设备安装施工验收规范 大纲 一、设备验收与保管 二、设备安装前基础验收工作 三、设备安装前作为技术员应作的工作是什么? 四、设备安装前的一般规定和要求 五、找正和找平 六地脚螺栓、垫铁和灌浆 七压力试验 八工程验收 设备安装规范及常见设备安装程序 1、设备验收与保管 1、出厂合格证;(国外设备需经商检) 2、设备说明书 3、质量证明书 4、按装箱单检查清点并作好记录和交接手续; 5、发现质量异议及时通知相关单位。 2、设备安装前基础验收工作 1、基础外型尺寸及外观质量的检查及相应质量合格证; 2、基础的标高基准线、横轴和纵轴中心线; 3、相应的建筑(构筑)物上应标有坐标轴线; 4、设计要求做沉降观测的设备基础应有沉降观测水准点; 5、设备安装前应依据设计要求,核对基础的各种基准线是否符合要求; 6、设备就位前,基础表面应进行修整,需灌浆的基础表面应凿成麻面,被油污的混凝土应铲除,放置垫铁处(至周边50mm)的混凝土表面应铲平,铲平部位的水平偏差为2mm/M ,且应与垫铁接触良好,预留地脚螺栓孔内的杂物应清除干净. 3、设备安装前作为技术员应作的工作是什么? 1、熟悉图纸,检查设备合格证和说明书及管口方位图 2、熟悉设备布置图和构筑物结构图,掌握安装顺序。

3、设备的开箱检查、规格尺寸和重量 4、基础验收,同时作好设备支座尺寸是否与基础预留地脚螺栓相吻合,同时要到现场勘察和测量设备预留孔是否满足设备的出入。 5、详细编制施工组织设计并审批完和技术交底(吊车选型和占位) 6、交工技术文件的准备 4、设备安装前的一般规定和要求 4-1技术及文件的准备情况 4-2测量仪器的检验情况 4-3有温差变化的设备安装及采取的措施 4-4人员组织的准备 4-5材料供货和检验 4-6各种措施和工机具的准备 4-7大型吊装机具的核算和落实情况 4-8特殊设备安装前的准备 4-1 技术及文件的准备情况 安装前应按设计图样或技术文件要求画定安装基准线及定位基准标记,对相互间有关联或衔接的设备,还应按其要求确定共同的基准。有内件装配要求的设备,在安装前要检查内壁的基准圆周线与设备的轴线是否垂直(如板式塔),以保证内件安装的准确性。 4-2测量仪器的检验情况 安装时所用的量具及检验仪器的精度必须符合国家计量局规定的精度标准,并应定期检验合格。包括水平尺、经纬仪、漏电保护器、各种表等 4-3有温差变化的设备安装及采取的措施 设备的安装一般是在自然环境温度下进行的,投入使用后则是在操作温度下进行。当安装环境温度与操作温度有较大温差的设备时,要检查膨胀(收缩)的数值与方向,最大膨胀(收缩)时是否受到外部的阻碍;固定侧地脚螺栓的紧固情况,滑动侧地脚螺栓孔的方位及尺寸,地脚螺栓在滑动孔中的位置,滑动侧地脚螺栓的螺母与设备底座的间隙;固定外部附用的螺栓及孔的形状和尺寸,受限制的连接件强度和支承情况。 4-4 人员组织的准备

机械设备安装工程施工及验收通用规范(Gb50231-98)

中华人民共和国国家标准 机械设备安装工程施工及验收通用规范 GB50231-98 中华人民共和国国家标准 机械设备安装工程施工 及验收通用规范 GB50231—98 主编部门:原中华人民共和国机械工业部 批准部门:中华人民共和国建设部 施行日期:1998年12月1日 关于发布《机械设备安装工程施工及验收通用规范》等十项国家标准的通知 建标[1998]9号 根据国家计委计综[1986]2630号文和计综[1987]2390号 文的要求,由原机械工业部会同有关部门共同修订的《机械设备安装工程施工及验收通用规范》等十项标准,已经有关部门会审。 现批准下列规范为强制性国家标准,自一九九八年十二月一日起施行。原国家标准《机械设备安装工程施工及验收规范》TJ231及《制冷设备安装工程施工及验收规范》GBJ66/84同时废止。 《机械设备安装工程施工及验收通用规范》GB50231/98《连续输送设备安装工程施工及验收规范》GB50270/98《金属切削机床安装工程施工及验收规范》GB50271/98《锻压设备安装工程施工及验收规范》GB50272/98《工业锅炉安装工程施工及验收规范》GB50273/98《制冷设备、空气分离设备安装工程施工及验收规范》GB50274/98《压缩机、风机、泵安装工程施工及验收规范》GB50275/98《破碎、粉磨设备安装工程施工及验收规范》GB50276/98 《铸造设备安装工程施工及验收规范》GB50277/98《起重设备安装工程施工及验收规范》GB50278/98上述规范由国家机械工业局负责管理,具体解释等工作由机械工业部安装工程标准定额站负责,出版发行由建设部标准定额研究所负责组织。 中华人民共和国建设部 一九九八年八月二十七日修订说明 本规范是根据国家计委计综[1986]450号文的要求,由原机械工业部负责主编。具体由机械工业部安装工程标准定额站组织,会同冶金部第一冶金建设总公司、化工部施工技术研究所、全国安装协会技术标准中心和重庆建筑大学等单位共同修订而成。 在修订过程中,修订组认真总结了原《机械设备安装工程施工及验收规范》第一册“通用规定”贯彻执行以来的经验,充分调查了解了我国机械设备安装行业的新材料、新技术和新工艺,严格按照建设部修订标准规范的程序、步骤和要求的规定,最后由我部会同有关部门审查定稿。 本规范共分为8章、18节和20个附录。修订的主要内容有: 1.将原设备安装工程“通用规定”,修改为全国各类机械设备安装工程都适用的通用规范,扩大了规范的覆盖面。 2.增加了新技术、新工艺等新的内容,如胀锚地脚螺栓、环氧砂浆锚固地脚螺栓、减振垫、无垫铁安装、座浆法、液压、气动润滑管道,联轴器装配扩大至11个品种和类型,清洗、除锈和脱脂的技术要求、方法和质量检验更加明确。 3.原规范是70年代制订,其参数和技术要求科学性、实用性较差。随着我国产品和施工

机械设备安装工程施工及验收通用规范

机械设备安装工程施工及验收通用规范目次 第一章总则 第二章施工准备 第一节施工条件 第二节开箱检查和保管 第二节设备基础 第三章放线就位和找正调平 第四章地脚螺栓、垫铁和灌浆 第一节地脚螺栓 第二节垫铁 第三节灌浆 第五章装配 第一节一般规定 第二节螺栓、键、定位销装配 第三节联轴器装配 第四节离合器、制动器装配 第五节具有过盈的配合件装配 第六节滑动轴承装配 第七节滚动轴承装配 第八节传动皮带、链条和齿轮装配 第九节密封件装配 第六章液压、气动和润滑管道的安装 第一节管子的准备第二节管道的焊接和安装第三节管道的酸洗、冲洗、吹扫和涂漆第七

章试运转 第八章工程验收 附录一设备基础尺寸和位置的允许偏差附录二水平拉钢丝时,两支点距离、钢丝直径、重锤的选配和钢丝自重下垂度附录三YG型胀锚螺栓的规格、适用范围和钻孔直径及深度的规定附录四环氧砂浆的调制程序和技术要求 附录五斜垫铁和平垫铁附录六无收缩混凝土及微膨胀混凝土的配合比附录七座浆混凝土配制的技术要求及施工方法附录八压浆法放置垫铁的施工方法附录九金属表面的常用除锈方法 附录十碱性清洗液和乳化除油液配合比附录十一常用金属清洗剂 附录十二脱脂剂 附录十三防咬合剂 附录十四螺栓刚度及被连接件刚度的计算方法附录十五联轴器装配两轴心径向位移和两轴线倾斜的测量方法附录十六具有过盈的配合件装配方法 附录十七冷装用的常用冷却剂附录十八管道酸洗液的配合比附录十九管道冲洗清洁度等级标准附录二十本规范用词说明 附加说明 第一章总则 第1.0.1 条为了指导机械设备安装工程的施工及验收,确保质量和安全,促进技术进步,提高经济效益,制定本规范。 第1.0.2 条本规范适用于各类机械设备安装工程,从开箱起至设备的空负荷试运转为止的施工及验收,对必须带负荷才能试运转的设备,可至负荷试运转。 第1.0.3 条设备安装工程应按设计施工。当施工时发现设计有不合理之处,应及时提出修改建议,并经设计变更批准后,方可按变更后的设计施工。 第1.0.4 条安装的机械设备、主要的或用于重要部位的材料,必须符合设计和产品标准的规定,并应有合格证明。 第1.0.5 条设备安装中采用的各种计量和检测器具、仪器、仪表和设备,应符合国家现行计量法规的规定,其精度等级,不应低于被检对象的精度等级。 第1.0.6 条设备安装中的隐蔽工程,应在工程隐蔽前进行检验,并作出记录,合格后方可继续安装。 第1.0.7 条设备安装中,应进行自检、互检和专业检查,并应对每道工序进行检验和记录。工程验收时,应以记录为依据。

泵站安装与验收规范(完整资料).doc

此文档下载后即可编辑 1 总则 1.0.1 为加强泵站安装及验收的管理,保证泵站建设质量,达到优质、安全、经济的目的,特制定本规范。 1.0.2本规范适用于符合下列条件的新建、扩建或改造的大、中型灌溉、排水及工业、城镇供、排水泵站机电设备的安装和验收: 1 装有水泵叶轮直径900mm及以上或单机功率300kW及以上的轴流 泵和混流泵机组; 2 装有水泵进口直径在500mm及以上或单机功率在500kW及以上的 离心泵机组; 3 叶轮直径500mm及其以上的潜水泵。 其它泵站机组的安装和验收可参照执行。 1.0.3泵站主机组、辅助设备、电气设备以及管道的安装,应根据泵站设计和设备制造厂的有关技术文件,按本规范的要求执行。 1.0.4泵站安装应认真执行国家颁布的有关安全、环境保护的标准和规定,并结合具体情况,制订有关安全和环境保护细则。 1.0.5安装单位在安装过程中应按本规范规定,作好各项安装技术记录,并经监理工程师检查安装质量,填报验收签证,作为工程验收依据。 1.0.6 泵站验收分为分部工程验收、阶段验收、单位工程验收和竣工验收。泵站试运行验收可作为阶段验收。泵站工程具备验收条件时应及时组织验收,未经验收或验收不合格的工程不得交付使用,不得进行后续工程施工。 1.0.7泵站机电设备安装完成后,应按本规范的要求进行试运行,检验机

组质量并进行验收。泵站试运行验收合格后,根据生产需要并经主管部门批准可临时投产运行,待工程竣工验收后方可办理交接手续。 1.0.8验收过程中若发生意见分歧,应通过深入调查研究,充分协商解决,验收委员会有裁决权。如某些问题被认为不宜在现场裁决,则应报请主管部门决定。对工程遗留问题,验收委员会应提出处理意见,责成有关单位落实处理、限期完成,并补行验收。 1.0.9泵站的安装及验收,除应符合本规范外,尚应符合国家现行有关标准的规定。 2 安装及验收的基本要求 2.1 一般规定 2.1.1安装单位在安装前应配齐技术力量,制定安装施工组织设计和施工网络计划,并报送监理工程师批准后,安装工作方能进行。 监理工程师应根据泵站具体情况组织设计、制造、施工单位进行技术交底,相互协调。安装施工组织设计经审查批准后,由总监理工程师发布开工令,施工单位方可进场进行正式安装。 安装人员应熟悉与安装工作有关的图纸和资料。 2.1.2水泵及电动机安装前应进行全面清理和检查。对与安装有关的尺寸及配合公差应进行校核,部件装配应注意配合标记。多台机组同时安装时,每台机组应用标有同一序列标号部件进行装配。安装时各金属滑动面应清

设备安装调试流程及规范

设备安装调试程序1.开箱验收 新设备到货后,由设备科,会同厂方进行开箱验收,检查设备在运输过程中有无损坏、丢失,附件、随机备件。专用工具、技术资料等是否与合同装箱单相符,并填写设备开箱验收单,存入设备档案,若有缺损及不合格现象应立即厂方代表交涉处理,索取或索赔。 2.设备安装施工 设备科会同设备使用科室及厂方,对设备的安装进行定位。对设备定位要考虑以下因素。 (1)应适应工艺流程的需要 (2)应便于使用者的医疗操作 (3)设备及其附属装置的外尺寸、运动部件的极限位置及安全距离 (4)应保证设备安装、维修、操作安全的要求 安装前要进行技术交底,组织施工人员认真学习设备的有关技术资料,了解设备性能及施工中应事项。 安装过程中,对基础的制作,装配链接、电气线路等项目的施工,要严格按照施工规范执行。整个安装过程设备科应派技术人员跟进,做好厂方和使用科室的沟通桥梁。

3.设备试运行 安装结束后,设备使用科室应与设备科及厂方一起对设备进行试运行,试运行前应充分检查电源和设备的接地是否良好。试运行时,对设备的各功能进行核准,发现问题及时解决。 4.设备安装工程的验收与移交使用。 (1)设备基础的施工验收由设备科,使用科室,厂方三方共同验收,填写施工验收单。 (2)设备安装工程的最后验收,在设备调试合格后进行。在安装、检查、安全、使用等各方面有关人员共同参加下进行验收,做出鉴定,填写试车运转记录等凭证和验收移交单由参加验收的各方人员签字方可竣工。 (3)设备验收合格后办理移交手续 设备开箱验收(或设备安装移交验收单)、设备运转试验记录单由参加验收的各方人员签字后及随设备带来的技术文件,由设备管理部门纳入设备档案管理;随设备的配件、备品,应填写备件入库单,送交设备仓库入库保管。

泵站安装与验收规范汇总

1总则1.0.1 为加强泵站安装及验收的管理,保证泵站建设质量,达到优质、安全、经济的目的,特制定本规范。 1.0.2本规范适用于符合下列条件的新建、扩建或改造的大、中型灌溉、排水及工业、城镇供、排水泵站机电设备的安装和验收: 运行验收可作为阶段验收。泵站工程具备验收条件时应及时组织验收,未经验收或验收不合格的工程不得交付使用,不得进行后续工程施工。 1.0.7泵站机电设备安装完成后,应按本规范的要求进行试运行,检验机组质量并进行验收。泵站试运行验收合格后,根据生产需要并经主管部门批准可临时投产运行,待工程竣工验收后方可办理交接手续。 1.0.8验收过程中若发生意见分歧,应通过深入调查研究,充分协商解决,验收委

员会有裁决权。如某些问题被认为不宜在现场裁决,则应报请主管部门决定。对工程遗留问题,验收委员会应提出处理意见,责成有关单位落实处理、限期完成,并补行验收。 1.0.9泵站的安装及验收,除应符合本规范外,尚应符合国家现行有关标准的规定。 2 安装及验收的基本要求 2 当允许有局部间隙时,可用不大于0.10mm塞尺检查,深度不应超过组合面 宽度的1/3,总长不应超过周长的20%; 3 组合缝处的安装面高差不应超过0.10mm。 2.1.4机电设备安装所用的装置性材料和设备用油,应符合设计要求,并有检验证或出厂合格证明书。必要时应对油品进行抽样化验,化验结果应符合要求。 2.1.5承压设备及连接件的耐压试验应符合下列规定:

1 强度耐压试验。试验压力应为1.5倍额定工作压力,保持压力10min,无渗 漏及裂纹等现象; 2 严密性耐压试验。试验压力应为1.25倍额定工作压力,保持压力30min,无 渗漏现象; 3 电动机冷却器应按设计要求的试验压力进行耐压试验。如设计部门无明确要 2.1.9 设备部件表面应按设计要求涂漆防护,设备涂色的规定见本规范附录A。 2.2 设备验收与保管 2.2.1设备到达安装工地后,应由监理工程师组织有关人员根据设备到货清单进行验收,检查设备规格、数量和质量,检查各项技术文件和资料。 2.2.2设备验收后应由安装单位连同其技术资料、专用工具及配件等分类登记入库,妥善保管。

设备安装验收规范

设备安装验收规范 设备验收与保管 ?一、设备验收与保管 设备安装前基础验收作 ?二、设备安装前基础验收工作 ?三、设备安装前作为技术员应作的工作是什么? ?四、设备安装前的一般规定和要求 五找正和找平 ?五、找正和找平 ?六地脚螺栓、垫铁和灌浆 ?七压力试验 ?八工程验收

设备安装规范及常见设备安装程序 2006.1 20061

一、设备验收与保管 一设备验收与保管 合格备商检 ?出厂合格证;(国外设备需经商检) ?设备说明书 ?质量证明书 ?按装箱单检查清点并作好记录和交接手续; ?发现质量异议及时通知建设单位。

二、设备安装前基础验收工作 基础外型尺寸及外观质量的检查及相应质量合格?1、基础外型尺寸及外观质量的检查及相应质量合格证; 2、基础的标高基准线、横轴和纵轴中心线; ?2基础的标高基准线横轴和纵轴中心线; ?3、相应的建筑(构筑)物上应标有坐标轴线; ?4、设计要求做沉降观测的设备基础应有沉降观测水 准点; ?5、设备安装前应依据设计要求,核对基础的各种基准线是否符合要求 线是否符合要求; ?6、设备就位前,基础表面应进行修整,需灌浆的基础表面应凿成麻面,被油污的混凝土应铲除,放置垫铁处表面应凿成麻面被油污的混凝土应铲除放置垫铁处 (至周边50mm)的混凝土表面应铲平,铲平部位的水平偏 差为2mm/M,且应与垫铁接触良好,预留地脚螺栓孔内的杂物应清除净 的杂物应清除干净.

、 三、设备安装前作为技术员应作的工作是什么? 1熟悉图纸 ?1、熟悉图纸,检查设备合格证和说明书及管口方位图 熟悉设备布置图和构筑物结构图掌握安?2、熟悉设备布置图和构筑物结构图,掌握安装顺序。 3设备的开箱检查规格尺寸和重量 ?3、设备的开箱检查、规格尺寸和重量 ?4、基础验收,同时作好设备支座尺寸是否与基础预留地脚螺栓相吻合,同时要到现场勘察基础预留地脚螺栓相吻合同时要到现场勘察 和测量设备预留孔是否满足设备的出入。 详细编制施工组织设计并审批完和技术交?5、详细编制施工组织设计并审批完和技术交 底(吊车选型和占位) 交工技术文件的准备 ?6、交工技术文件的准备

泵站安装与验收规范整理

1 总则 1.0.1为加强泵站安装及验收的管理,保证泵站建设质量,达到优质、安全、经济的目的,特制定本规范。 1.0.2本规范适用于符合下列条件的新建、扩建或改造的大、中型灌溉、排水及工业、城镇供、排水泵站机电设备的安装和验收: 1装有水泵叶轮直径900mm及以上或单机功率300kW及以上的轴流泵和混流泵机组; 2装有水泵进口直径在500mm及以上或单机功率在500kW及以上的离心泵机组; 3 叶轮直径500mm及其以上的潜水泵。 其它泵站机组的安装和验收可参照执行。 1.0.3泵站主机组、辅助设备、电气设备以及管道的安装,应根据泵站设计和设备制造厂的有关技术文件,按本规范的要求执行。 1.0.4泵站安装应认真执行国家颁布的有关安全、环境保护的标准和规定,并结合具体情况,制订有关安全和环境保护细则。 1.0.5安装单位在安装过程中应按本规范规定,作好各项安装技术记录,并经监理工程师检查安装质量,填报验收签证,作为工程验收依据。 1.0.6泵站验收分为分部工程验收、阶段验收、单位工程验收和竣工验收。泵站试运行验收可作为阶段验收。泵站工程具备验收条件时应及时组织验收,未经验收或验收不合格的工程不得交付使用,不得进行后续工程施工。 1.0.7泵站机电设备安装完成后,应按本规范的要求进行试运行,检验机组质量并进行验收。泵站试运行验收合格后,根据生产需要并经主管部门批准可临时投产运行,待工程竣工验收后方可办理交接手续。 1.0.8验收过程中若发生意见分歧,应通过深入调查研究,充分协商解决,验收委员会有裁决权。如某些问题被认为不宜在现场裁决,则应报请主管部门决定。对工程遗留问题,验收委员会应提出处理意见,责成有关单位落实处理、限期完成,并补行验收。 1.0.9泵站的安装及验收,除应符合本规范外,尚应符合国家现行有关标准的规定。 2 安装及验收的基本要求 2.1 一般规定 安装单位在安装前应配齐技术力量,制定安装施工组织设计和施工网络计划,并报送监理2.1.1.工程师批准后,安装工作方能进行。 监理工程师应根据泵站具体情况组织设计、制造、施工单位进行技术交底,相互协调。安装施工组织设计经审查批准后,由总监理工程师发布开工令,施工单位方可进场进行正式安装。 安装人员应熟悉与安装工作有关的图纸和资料。 2.1.2水泵及电动机安装前应进行全面清理和检查。对与安装有关的尺寸及配合公差应进行校核,部件装配应注意配合标记。多台机组同时安装时,每台机组应用标有同一序列标号部件进行装配。安装时各金属滑动面应清除毛刺并涂油脂。 2.1.3水泵及电动机组合面的合缝检查应符合下列要求: 1 合缝间隙可用0.05mm塞尺检查,不得通过; 2 当允许有局部间隙时,可用不大于0.10mm塞尺检查,深度不应超过组合面宽度的1/3,总长不应超过周长的20%; 3组合缝处的安装面高差不应超过0.10mm。

设备安装验收规范精编

设备安装验收规范精编 Document number:WTT-LKK-GBB-08921-EIGG-22986

设备安装施工验收规范 大纲 一、设备验收与保管 二、设备安装前基础验收工作 三、设备安装前作为技术员应作的工作是什么 四、设备安装前的一般规定和要求 五、找正和找平 六地脚螺栓、垫铁和灌浆 七压力试验 八工程验收 设备安装规范及常见设备安装程序 1、设备验收与保管 1、出厂合格证;(国外设备需经商检) 2、设备说明书 3、质量证明书 4、按装箱单检查清点并作好记录和交接手续; 5、发现质量异议及时通知相关单位。 2、设备安装前基础验收工作 1、基础外型尺寸及外观质量的检查及相应质量合格证; 2、基础的标高基准线、横轴和纵轴中心线; 3、相应的建筑(构筑)物上应标有坐标轴线; 4、设计要求做沉降观测的设备基础应有沉降观测水准点;5、设备安装前应依据设计要求,核对基础的各种基准线是否符合要求; 6、设备就位前,基础表面应进行修整,需灌浆的基础表面应凿成麻面,被油污的混凝土应铲除,放置垫铁处(至周边50mm)的

混凝土表面应铲平,铲平部位的水平偏差为2mm/M ,且应与垫铁接触良好,预留地脚螺栓孔内的杂物应清除干净. 3、设备安装前作为技术员应作的工作是什么 1、熟悉图纸,检查设备合格证和说明书及管口方位图 2、熟悉设备布置图和构筑物结构图,掌握安装顺序。 3、设备的开箱检查、规格尺寸和重量 4、基础验收,同时作好设备支座尺寸是否与基础预留地脚螺栓相吻合,同时要到现场勘察和测量设备预留孔是否满足设备的出入。 5、详细编制施工组织设计并审批完和技术交底(吊车选型和占位) 6、交工技术文件的准备 4、设备安装前的一般规定和要求 4-1技术及文件的准备情况 4-2测量仪器的检验情况 4-3有温差变化的设备安装及采取的措施 4-4人员组织的准备 4-5材料供货和检验 4-6各种措施和工机具的准备 4-7大型吊装机具的核算和落实情况 4-8特殊设备安装前的准备 4-1 技术及文件的准备情况 安装前应按设计图样或技术文件要求画定安装基准线及定位基准标记,对相互间有关联或衔接的设备,还应按其要求确定共同的基准。 有内件装配要求的设备,在安装前要检查内壁的基准圆周线与设备的轴线是否垂直(如板式塔),以保证内件安装的准确性。

机械设备安装作业施工及验收通用规范

机械设备安装工程施工及验收通用规范(1) 第一章总则 第1.0 .1条为了指导机械设备安装工程的施工及验收,确保质量和安全,促进技术进步,提高经济效益,制定本规范。 第1.0.2条本规范适用于各类机械设备安装工程,从开箱起至设备的空负荷试运转为止的施工及验收,对必须带负荷才能试运转的设备,可至负荷试运转。 第1. 0.3条设备安装工程应按设计施工。当施工时发现设计有不合理之处,应及时提出修改建议,并经设计变更批准后,方可按变更后的设计施工。 第1.0. 4条安装的机械设备、主要的或用于重要部位的材料,必须符合设计和产品标准的规定, 并应有合格证明。 第1. 0.5条设备安装中采用的各种计量和检测器具、仪器、仪表和设备,应符合国家现行计量法规的规定,其精度等级,不应低于被检对象的精度等级。 第1. 0.6条设备安装中的隐蔽工程,应在工程隐蔽前进行检验,并作出记录,合格后方可继续安装。 第1.0.7条设备安装中,应进行自检、互检和专业检查,并应对每道工序进行检验和记录。工程验收时,应以记录为依据。 第1. 0.8条设备安装工程的施工,除应按本规范执行外,尚应符合国家现行标准规范的规定。第二章施工准备 第一节施工条件第2.1.1条工程施工前,应具备设计和设备的技术文件;对大中型、特殊的或复杂的安装工程尚应编制施工组织设计或施工方案。 第2.1.2条工程施工前,对临时建筑、运输道路、水源、电源、蒸汽、压缩空气、照明、消防设施、主要材料和机具及劳动力等,应有充分准备,并作出合理安排。 第2.1.3条工程施工前,其厂房屋面、外墙、门窗和内部粉刷等工程应基本完工,当必须与安装配合施工时,有关的基础地坪、沟道等工程应已完工,其混凝土强度不应低于设计强度的75%;安装施工地点及附近的建筑材料、泥土、杂物等,应清除干净。 第2.1.4条当设备安装工序中有恒温、恒湿、防震、防尘或防辐射等要求时,应在安装地点采取相应的措施后,方可进行相应工序的施工。 第2.1.5条当气象条件不适应设备安装的要求时,应采取措施。采取措施后,方可施工。第2.1.6条利用建筑结构作为起吊、搬运设备的承力点时,应对结构的承载力进行核算;必要时应经设计单位的同意,方可利用。 第二节开箱检查和保管第2.2.1条设备开箱应在建设单位有关人员参加下,按下列项目进行检查,并应作出记录: 一、箱号、箱数以及包装情况; 二、设备的名称、型号和规格; 三、装箱清单、设备技术文件、资料及专用工具; 四、设备有无缺损件,表面有无损坏和锈蚀等; 五、其他需要记录的情况。 第2.2.2条设备及其零、部件和专用工具,均应妥善保管,不得使其变形、损坏、锈蚀、错乱或丢失。 第三节设备基础第2.3.1条设备基础的位置、几何尺寸和质量要求,应符合现行国家标准《钢筋混凝土工程施工及验收规范》的规定,并应有验收资料或记录。设备安装前应按本规范附录一的允许偏差对设备基础位置和几何尺寸进行复检。 第2.3.2条设备基础表面和地脚螺栓预留孔中的油污、碎石、泥土、积水等均应清除干净;预 埋地脚螺栓的螺纹和螺母应保护完好;放置垫铁部位的表面应凿平。 第2.3.3条需要预压的基础,应预压合格并应有预压沉降记录。 第三章放线就位和找正调平 第3.0 .1条设备就位前,应按施工图和有关建筑物的轴线或边缘线及标高线,划定安装的基准线。 第3.0.2条互相有连接、衔接或排列关系的设备,应划定共同的安装基准线。必要时,应按设备的具体要求,埋设一般的或永久性的中心标板或基准点。 第3.0.3条平面位置安装基准线与基础实际轴线或与厂房墙(柱)的实际轴线、边缘线的距离,其允许偏差为 ±20mm。

泵站安装与验收规范

泵站安装与验收规范精 选文档 TTMS system office room 【TTMS16H-TTMS2A-TTMS8Q8-

1 总则 为加强泵站安装及验收的管理,保证泵站建设质量,达到优质、安全、经济的目的,特制定本规范。 本规范适用于符合下列条件的新建、扩建或改造的大、中型灌溉、排水及工业、城镇供、排水泵站机电设备的安装和验收: 1 装有水泵叶轮直径900mm及以上或单机功率300kW及以上的轴流泵和混流 泵机组; 2 装有水泵进口直径在500mm及以上或单机功率在500kW及以上的离心泵机 组; 3 叶轮直径500mm及其以上的潜水泵。 其它泵站机组的安装和验收可参照执行。 泵站主机组、辅助设备、电气设备以及管道的安装,应根据泵站设计和设备制造厂的有关技术文件,按本规范的要求执行。 泵站安装应认真执行国家颁布的有关安全、环境保护的标准和规定,并结合具体情况,制订有关安全和环境保护细则。 安装单位在安装过程中应按本规范规定,作好各项安装技术记录,并经监理工程师检查安装质量,填报验收签证,作为工程验收依据。

泵站验收分为分部工程验收、阶段验收、单位工程验收和竣工验收。泵站试运行验收可作为阶段验收。泵站工程具备验收条件时应及时组织验收,未经验收或验收不合格的工程不得交付使用,不得进行后续工程施工。 泵站机电设备安装完成后,应按本规范的要求进行试运行,检验机组质量并进行验收。泵站试运行验收合格后,根据生产需要并经主管部门批准可临时投产运行,待工程竣工验收后方可办理交接手续。 验收过程中若发生意见分歧,应通过深入调查研究,充分协商解决,验收委员会有裁决权。如某些问题被认为不宜在现场裁决,则应报请主管部门决定。对工程遗留问题,验收委员会应提出处理意见,责成有关单位落实处理、限期完成,并补行验收。 泵站的安装及验收,除应符合本规范外,尚应符合国家现行有关标准的规定。 2 安装及验收的基本要求 一般规定 安装单位在安装前应配齐技术力量,制定安装施工组织设计和施工网络计划,并报送监理工程师批准后,安装工作方能进行。 监理工程师应根据泵站具体情况组织设计、制造、施工单位进行技术交底,相互协调。安装施工组织设计经审查批准后,由总监理工程师发布开工令,施工单位方可进场进行正式安装。 安装人员应熟悉与安装工作有关的图纸和资料。

相关主题
文本预览
相关文档 最新文档
