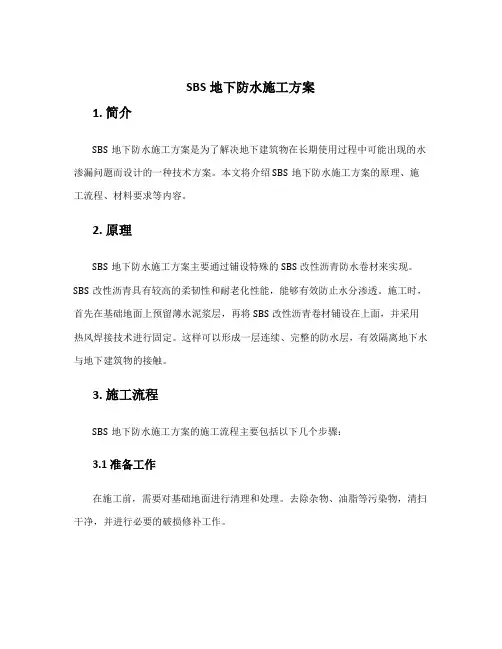

当前位置:文档之家› SBS地下室防水施工方案

SBS地下室防水施工方案

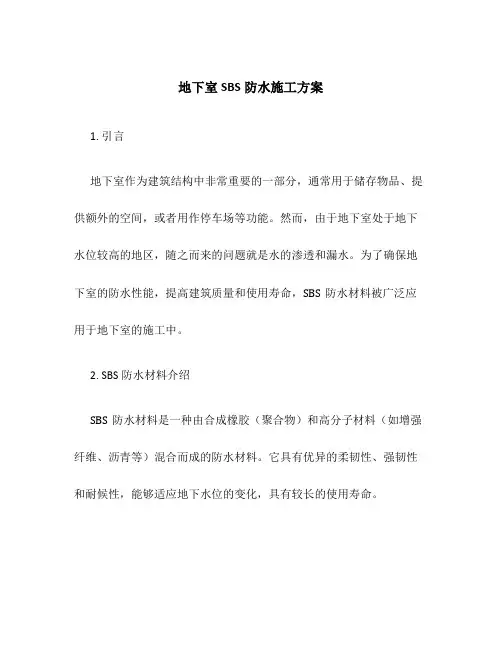

SBS地下室防水施工方案
SBS地下室防水施工方案

地下室防水施工方案

一、编制依据:

新乡市滨河之星(尚都城)C区施工组织设计

新乡市滨河之星(尚都城)C区施工图纸

地下防水工程质量验收规范(GB50208-2011)

地下工程防水技术规范(GB50108-2008)

二、工程概况:

本工程为新乡市滨河之星(尚都城)C区1#2#3#5#6#7#楼工程,本工程结构形式为钢筋混凝土剪力墙结构,6#地下三层,地上三十三层,建筑物总高度为96.60米;1#2#3#5#7#地下二层,地上三十三层,建筑物总高度为97.90米;建筑总面积131533.45平方米,基础采用钢筋混凝土筏形基础,地下室耐火等级为一级,地上部分为二级,建筑结构安全等级二级,抗震设防烈度8度。本工程合理使用年限为50年,室内外高差为0.450米。

地下室防水等级二级,地下室筏基底板侧及地下室外墙面均为4mm厚SBS改性沥青卷材防水。

1.2.质量目标等级:

1.2.1.工程质量等级为合格。

2.施工组织:

2.1建立健全质量保证体系,明确岗位职责及质量责任。

2.2操作人员:

所有施工操作人员必须经有关部门培训合格,取得岗位操作证书。

3.施工准备:

3.1.地下室防水施工由施工员进行技术交底,并负责对所有参加施工人员进行培训,项目质检员进行连续监控。

3.2 材料及要求

采用河北省故城县宏源防水材料有限公司生产的(SBSIIPYPEPE4-7.5) 高聚物改性沥青防水卷材

3.2.1 计划用量,每栋楼计划用量1500平方米。

3.2.1.1 规格:见表1

高聚物改性沥青油毡防水卷材规格表1

SBS防水卷材技术性能表2

3.2.2 配套材料:冷底子油

3.3 主要用具:

3.3.1 清理用具:高压吹风机、小平铲、笤帚。

3.3.2 操作工具、电动搅拌器、油毛刷、铁桶、专用火焰喷枪、压子、手持压滚、铁辊、剪刀、量尺、1500mmφ30管(铁、塑料)、划(放)线用品。

3.4 作业条件:

3.4.1 施工前审核图纸,编制防水工程施工方案,并进技术交底。地下防水工程必须由专业队施工,操作人员持证上岗。

3.4.2 铺贴防水层的基层必须按设计施工完毕,并经养护后干燥,含水率不大于9%;基层应平整、牢固,不空鼓开裂、不起砂。

35939 8C63 豣37279 919F 醟28433 6F11 漑22629 5865 塥35493 8AA5 誥D34069 8515 蔕

3.4.3 防水层施工涂冷底子油,应将基层表面清理干净。

3.4.4 施工用材料均匀易燃,因而应准备好相应的消防器材。

4.操作工艺:

基层处理涂刷基层处理剂(附加层)SBS防水卷材铺贴卷材收头处理保护层施工。

基层处理:铺贴SBS防水卷材前,应对基层进行检查验收,表面应平整、干燥、干净,细部构造处理达到设计要求。

涂刷基层处理剂:基层处理剂开筒后应充分搅拌,用滚刷均匀涂于基层,待基层处理剂完全干燥后铺贴附加层。

细部处理:转角部位做附加层,附加层宽度应≥500mm。

外墙与底板结合部位的水平施工缝留设在高于底板300mm处并按图纸要求设置止水钢板(详见结施总说明)。施工缝处做附加层,每边250mm宽。

筏基外侧砖胎模部位防水层做法为:4mm厚SBS防水卷材附加层一道,4mm厚SBS防水卷材铺贴一道,抹2cm厚1:3水泥砂浆保护层。转角部位找平层抹成园角。

地下室外墙外侧,用240厚砖墙砌筑作为防水卷材铺贴的基层,抹2cm厚1:3水泥砂浆,干燥后粘贴SBS防水卷材的附加层及防水层,外侧铺贴50mm厚聚苯乙烯塑料泡沫板作为防水保护层。

铺贴卷材:将改性沥青防水卷材按铺贴长度进行裁剪并卷好备用,操作时将已卷好的卷材,用φ30的管穿入卷心,卷材端头比齐开始铺的起点,点燃汽油(或天

然气)喷灯或专用火焰喷枪,加热基层与卷材交接处,喷枪距加热面保持300mm左右的距离,往返喷烤、观察当卷材的沥青刚刚熔化时,手扶管心两端向前缓缓滚动铺设,要求用力均匀、不窝气,铺设压边宽度应掌握好,立

面铺贴采用满贴法,筏板底面防水卷材宜采用点粘法或条粘法,搭接宽度为100mm。

热熔封边:卷材搭接缝处用喷枪加热,压合至边缘挤出沥青粘牢。

保护层施工:底板做50厚细石混凝土保护层;筏板侧立面防水层施工完,应及时抹2cm厚1:3水泥砂浆保护层,外墙立面在回填土施工时贴50厚聚苯板防护。5.质量要求:

5.1 保证项目:

5.1.1 SBS防水卷材和胶粘剂的规格、性能、配合比必须按设计和有关标准采用,应有合格的出厂证明。

5.1.2 卷材防水层特殊部位的细部作法,必须符合设计要求和施工及验收规范的规定。

9l+&37194 914A 酊-TF

5.1.3 防水层严禁有破损和渗漏现象。

5.2 基本项目:

5.2.1 基层应平整,无空鼓、起砂,阴阳角应呈圆弧形或钝角。

5.2.3改性沥青胶粘剂涂刷应均匀,不得有漏刷、透底和麻点等现象。

5.2.4 卷材防水铺附加层的宽度应符合规范要求;分层的接头搭接宽度应符合规范的规定,收头应嵌牢固。

6 成品保护

6.1 地下卷材防水层部位预埋的管道,在施工中不得碰损和堵塞杂物。

6.2 卷材防水层铺贴完成后,应及时做好保护层,防止结构施工碰损防水层;外贴防水层施工完后,应按设计砌好保护墙。

6.3 卷材平面防水层施工,不得在防水层上放置材料及作为施工运输车道。

7 应注意的质量问题

7.1 卷材搭接不良:接头搭接形式以及长边、短边的搭接宽度偏小,接头处的粘结不密实,接槎损坏、空鼓;施工操作中应按程序弹标准线,与卷材规格相符,操作中齐线铺贴,使卷材接搭宽度符合规范要求。

7.2 空鼓:铺贴卷材的基层潮湿,不平整、不洁净、产生基层与卷材间窝气、空鼓;铺设时排气不彻底,窝住空气,也可使卷材间空鼓;施工时基层应充分干燥,卷材铺设应均匀压实。

7.3渗漏:转角处不易操作而渗漏。施工时附加层应仔细操作;保护好接槎卷材,搭接应满足宽度要求,保证特殊部位的施工质量。

7.4 施工人员不得穿硬底鞋。

8 施工过程中应注意的环境安全问题:

8.1 所有施工人员必须正确使用劳动防护用品:安全帽、手套、口罩等。

8.2 施工现场不得有明火作业、不得吸烟,同时要配置灭火器材。

8.3 防水材料及清洗用具使用的二甲苯、汽油等必须在专用仓库存放并配有灭火器材。

8.4 清洗工具使用的废液、剩余废料、包装材料应集中收集、统一处理,不得随意倾倒。

9.施工过程控制:

施工员负责操作人员培训、技术交底工作,质检员在施工过程中负责进行全过程连续监控。

地下室顶板防水施工方案1

1工程概况 1.1编制依据 1.2工程概况 1.3地下室顶板防水工程概况 本工程室外地下室顶板为种植屋面,各层具体做法见图 1.3-1本工程室外地下室顶板防水等级为n级,室外地下室顶板面积约为16682m2,采用两道防水设防,第一道为水泥砂浆防水层,第二道为卷材防水层。

种植回填均匀、密实干铺玻纤土工布一层 0.8mn厚12m高高密度排水版 70mi B C2(细石混凝土保护层,配冷拔丝(^6 @20双向钢筋网,分仓缝间距4m 干铺玻纤土工布一层 4mi厚SB聚酯胎弹性体改性沥青防水卷材20mi厚1:2水泥砂浆找平层(加防水剂) C35 S8自防水钢筋混凝土顶板(原浆表面压光) 图1.3-1室外地下室顶板屋面做法 2施工总体部署 2.1组织机构 为更有效的组织本工程的施工,特成立施工领导小组,组织机构如下。 2.1-1组织机构图 为保证地下车库屋面防水的保质保量完成,本项目针对本次地下车库屋面防水成立管理小组,各人分工协作,各尽其责,保证工程顺利进行。主要人员及分工如表2.1-1 _ 表2.1-1项目管理分工表 分

2.2施工分区 本项目室外地下室顶板屋面施工根据后浇带划分为6个施工段,即6个检验批。具体划分见图2.2-1

厂检测报告。 4) SBS 改性沥青防水卷材:平面防水卷材:优等品45号PE 膜面聚酯胎弹 性体改性沥青防水 卷材;标号为C-PY-PE-45(A) JC/T560立面防水卷材:优等品 45号矿物粒(片料)面聚酯胎弹性体改性沥青防水卷材;标号为 C-PY-M-45(A) JC/T560。卷材幅宽1000mm 。必须有厂家的生产资质、出厂合格证、检测报告, 防水卷材进场后应按进场批次分别堆放,每 10000m 2 为一个检验批次,待复试 合格后才可以使用。 5) 细石混凝土: C20的细石混凝土,采用商品混凝土,必须有合格证和复 试报告。 6) 玻纤土工布:采用无纺土 工布,单位面积质量不低于 250g/m 2 ;必须有 生产厂家资质和产品合格证。 7)排水板:拟选用凹凸型塑料排水板,其主要物理性能应符合表 2.3-1 表2.3-1 凹凸型排水板主要物理性能表 1F 建筑外轮廓线 LLLLDfe^ LLLLLLbv. 地下室外边线 r-d tbbb LLLLL 01 栋一岀 2#段 3#段 LLLLLLLLLLL^ … J 02栋 LLLp"、、、 二曲4500 卜严 LLL LLL LLLLLLL LLLLLLLLL LLLLLf I I I 1 n r-\ 厂r , ____ B_i 5#段 LLLL 6# 段L _L 03栋- (2226 )- I — I — I _ I — I ___ 说明:地下室顶板总面积约为2.8739万tf,室外顶板面积为1.6682万讥 图2.2-1施工段划分图 2.3材料及机具准备 2.3.1主要材料及要求 1)水泥:42.5的普通硅酸盐水泥,必须有厂家的生产资质、 出厂合格证, 并且出厂日期不得超过3个月,水泥进场后应按日期分别堆放, 并保持干燥, 待复试各项指标合格后才可使用。 2)砂:选用颗粒坚、粗糙洁净的中粗砂,平均粒径不小于 0.5mm ,最大 粒径不大于3mm ,砂中不得含有垃圾、草根等有机杂质,含泥量不得大于 1% 硫化物和硫酸盐含量不得大于1%进场后复试合格后才可使用。 3)防水剂:SZ-F-1氯盐类无机外加剂,应有出厂合格证、产品说明书和出 LL I

地下室防水专项施工方案完整版

重庆新闻传媒中心一期工程防水工程施工方案 中冶建工集团有限公司 新闻传媒中心一期工程项目经理部 附件1

中冶建工重庆新闻传媒中心一期工程 防水工程施工方案审批页 审批人:年月日 审核人员:年月日 项目经理:年月日 编制负责人:年月日 编制人员:年月日 中冶建工集团有限公司 (盖公司章用或项目章) 重庆新闻传媒中心一期工程项目经理部编制附件2

中冶建工集团有限公司重庆新闻传媒中心一期工程 项目部内部评审表 编号: 备注:评审、审批意见填写不下,可另加附页。 附件3

中冶建工集团有限公司第一建筑工程分公司 施工方案审批表 编号: 备注:评审、审批意见填写不下,可另加附页。

目录 1. 工程概况 (1) 1.1 工程简述 (1) 1.2 防水工程简述 (1) 2. 编制依据 (1) 3. 施工进度计划 (2) 4. 施工准备 (2) 4.1 技术准备 (2) 4.2材料准备 (3) 4.3劳动组织 (3) 5. 主要施工方法 (3) 5.1 4mm厚SBS卷材防水(屋面、地下车库、消防水池、集水井 等) (3) 5.2 JS防水涂料 (8) 5.3 水泥基渗透结晶型防水涂料(地下车库、顶部屋面、裙房机 房、塔楼顶部直升机平台等) (11) 6. 质量保证措施 (15) 7. 安全保证措施 (17)

1. 工程概况 1.1 工程简述 1.1.1 建筑地点 本工程位于重庆市渝北区空港新城同茂大道和秋城大道相交处西北侧,同时也位于轨道交通五、十号线交汇处的西北侧,即重庆空港新城两路组团 F-132-1地块。 1.1.2 建筑面积 建筑总面积:约10万m2。其中四层地下室约4万 m2、五层裙楼约1.6万 m2、1号主楼(6~34F、机房层、水箱层)约4.4万m2。 1.1.3 建筑性质及主要结构体系 一类高层,最大建筑高度(地上/地下):163.8m/-17.2m;最大建筑层数(地上/地下):36F/-4F;层高分布为:-2F至-4F层高为3.9m、-1F层高为5.5m、11F及22F层高为5.4m、其余层层高均为4.5m。 主要结构体系为框架核心筒结构,建筑主体结构合理使用年限为50年。 1.2 防水工程简述 根据使用功能,确定防水等级为Ⅱ级,地下室内的变配电房、发电机房、电信机房等有防水要求的房间防水等级为Ⅰ级。 水泥基结晶渗透型防水涂料应铺设在防水混凝土结构主体的背水面上,墙体外侧设SBS防水卷材及120mm页岩砖保护层。 2. 编制依据

地下室防水施工方案

吉安#####工程 地 下 室 防 水 施 工 方 案 编制人: 审核人: 审批人: 编制单位:江西省###有限公司编制时间:二0##年##月二十日

目录 第一章编制依据 (1) 第二章地下室防水概况 (3) 第三章施工部署 (4) 第一节材料准备 (3) 第二节施工进度计划 (4) 第四章防水施工方法 (6) 第一节基面要求 (3) 第二节施工步骤 (4) 第三节地下室特殊地方防水 (3) 第四节结构自防水施工 (4) 第五章安全质量保证措施 (7) 第一节安全目标 (3) 第二节安全生产管理措施 (4) 第三节质量保证措施 (3) 第六章环境与文明施工保证措施 (10) 第一节文明施工措施 (3) 第二节环境保护措施 (4)

第一章编制依据 1、《地下工程防水技术规范》(GB50108-2008)。 2、《江西省建筑防水构造图集》。 3、国家现行有关施工规范,规程及技术标准。 4、《地下防水工程质量验收规范》(GB50208-2011) 5、《混凝土结构工程施工质量验收规范》(GB50204-2015) 6、建设单位提供的吉安##项目施工图。 7、建设单位提供的其本单位要求做法###构造。 第二章地下室防水概况 本工程##一标段及 4#地块幼儿园房建总包工程位于吉安##,总建筑面积约## ㎡,地下室建筑面积约20000㎡,含##栋15~24F住宅楼,1栋3F幼儿园、3栋1F户型室,高层建筑为剪力墙结构,一层地下室,主要建筑结构为框剪结构。本工程高程采用黄海高程系统,框架剪力墙结构。本工程±0.000 相当于绝对标高62.50m(黄海高程),地下室底板标高为-5.2m。 根据地下室使用功能,具体做法如下: 1、地下室底板做法表:

地下防水工程施工方案

易地新建第二实验小学 地 下 防 水 工 程 施 工 方 案 编制人: 审核人: 批准人:

一、工程概况 工程名称:溧水区易地新建第二实验小学工程 工程地址:溧水区大西门街 建设单位:南京溧水商贸旅游集团有限公司 设计单位:江苏龙腾工程设计有限公司 监理单位:江苏建科建设监理有限公司 本工程位于南京市溧水区,南侧为大西门街,西侧为栖凤路。总建筑面积:地上26198.98㎡;地下3490.66㎡。红线总面积为38046.1㎡。由江苏龙腾工程设计有限公司设计。按七度区抗震设防设计,设计使用年限为50年。建筑防水、耐火等级为地下室防水等级:Ⅱ级;屋面防水等级:Ⅰ级;防火二级。 普通教学楼地上4层,建筑面积11297.33㎡;综合教学楼地下1层、地上4层;总建筑面积13076.08㎡,地上9585.42㎡、地下3490.66㎡;多功能报告厅地上2层,建筑面积2585.19㎡;食堂及风雨操场地上2层,建筑面积2680.64㎡。 主要功能:1、普通教学楼:1-4层为普通教室、教室办公室;2、综合教学楼:地下1层为小型停车库;地上1-3层为综合教室;4层为行政办公室;3、多功能报告厅:1层为舞蹈教室、音乐教室;2层为多功能报告厅;4、食堂及风雨操场:1层为餐厅、厨房;2层为篮球馆。 二、方案编制依据 1、国家标准GB50108-2008《地下工程防水技术规范》 2、国家标准GB50208-2011《地下工程防水施工及验收规范》 3、《防水工程手册》中国建筑工业出版社出版 4、易地新建第二实验小学项目施工图纸设计要求及业主有关施工要求

三、材料选用 根据图纸设计要求,本工程地下室防水等级为二级。地下室主体外围护结构为P6抗渗自防水混凝土,侧墙、底板迎水面采用4厚SBS防水卷材。顶板采用3厚SBS防水卷材,3厚SBS耐根穿刺防水卷材。 四、施工准备 1、技术准备 1.1、施工前组织全体施工人员学习防水施工方案,并进行详细的书面交底以进一步明确施工工艺和施工方法。认真验证进场材料的性能,型号及其规格等是否符合要求,试验人员提前按规定取样送检,不合格材料立即退场。 1.2、施工组长必须由有实际施工经验的专业人员担任,施工操作人员必须持证上岗,做到施工过程中责任落实到人,落实到组,层层把关,密切与甲方、监理配合,严格按要求施工,保证质量,按期完成防水施工任务。 2、料具准备 2.1、4mm厚SBS防水卷材、3mm厚SBS防水卷材、3厚SBS耐根穿刺防水卷材。 2.2、基层处理剂(冷底子油) 2.3、工业汽油 2.4、拌料桶10只、滚刷20把、平铲30把、钢丝刷3把、扫帚15把、剪刀10把、卷尺10把、手持压滚3把、铁辊1把、汽油喷灯或专用火焰喷枪10把。 3、现场准备 3.1、防水基层检查:应坚硬无空鼓,无起砂、无开裂松动、无凹凸不平缺陷。如有缺陷,必须进行处理,合格后方可进行防水施工。 3.2、防水基层处理:通过清理、打磨、修补、做到墙面平整、干净;阴阳角及穿墙管洞口圆顺,阴角处及桩周做成圆弧或45 度坡角。 3.3、在实际施工前,应特别注意天气变化,及时掌握气象资料,使防水工程避开雨天、大风天。若施工时突然下雨,应停止防水作业,雨停后,待基层干

地下室防水施工方案

目录 一、工程概况 (2) 1.1工程总体概况 (2) 1.2 防水设计概况 (3) 二、编制依据 (3) 三、施工部署 (4) 四、防水施工方法 (5) 4.1 、施工准备 (5) 防水卷材理力学性能(GB/T23457-2009) (5) 4.2、技术准备 (6) 4.3、自粘聚合物改性沥青卷材防水施工主要技术措施 (6) 4.4、防水保护层施工: (10) 4.5、地下室特殊部位防水施工 (10) 4.6、防水混凝土 (11) 五、质量控制要点及要求 (14) 5.1、材料及施工标准 (14) 5.2、验收 (14) 5.3、施工要点和质量问题分析 (14) 六、成品保护工作 (15) 七、施工注意事项 (16) 八、安全文明要求 (16)

一、工程概况 1.1工程总体概况 建设单位:珠海市恒大海泉湾置业有限公司 设计单位:景森设计股份有限公司 勘察单位:韶关地质工程勘察院 监理单位:广州市恒合工程监理有限公司 总承包施工单位:开平住宅建筑工程集团有限公司 工程总体质量目标:合格 珠海恒大海泉湾花园Ⅰ标段(A1、A3地块)总建筑面积约为204166平方米,包括4栋17F高层住宅、4栋15F高层住宅、13栋11F高层住宅,2/3层别墅69栋,幼儿园1栋,销售中心1栋及综合楼1栋。 工程范围:基础土石方工程、基础工程(桩基础除外)、主体结构工程、砌筑工程、屋面工程(含隔热、保温)、外墙保温工程、防水工程、防腐工程、室内初装修工程、外墙饰面工程、阳台栏杆工程、金属结构工程(大型钢结构工程除外)、飘窗栏杆,铝合金

门窗安装工程、防火门安装工程、GRC构件安装工程、架空层及地下室顶板滤水层以上的土石方回填、人防工程的电缆井及部分水电等工程。 1.2 防水设计概况 本工程场地的常年最高地下水位为2.45;根据地下室使用功能,地下室防水等级为二级,地下室种植顶板的防水等级为一级。地下室采用明挖法施工,设防做法为一道防水钢筋砼结构自防水,设计抗渗等级为P6级,一道1.5厚自粘聚合物改性沥青防水卷材。 1.2.1地下室防水工程设计: 1.2.1.1地下室底板防水做法:100厚C15混凝土垫层(随捣随抹平)→1.5厚自粘聚合物改性沥青防水卷材→干铺无纺聚脂纤维布隔离层→50厚C20细石混凝土随捣随抹平→C30P6抗渗混凝土底板。 1.2.1.2地下室外墙防水做法:C30P6抗渗混凝土侧墙→纯水泥浆批平→1.5厚自粘聚合物改性沥青防水卷材→30厚聚苯乙烯泡沫塑料板保护层,用聚醋酸乙烯胶粘剂粘贴。 1.2.1.3地下室种植顶板防水做法:钢筋混凝土顶板自防水原浆收光(C30P6)→1.5厚1.5厚自粘聚合物改性沥青防水卷材→4厚耐根穿刺防水层→隔离层(无纺布一层200g/㎡)→C20细石砼保护层兼找坡(厚度最薄处≥50,最厚处≤150,内配A6@200双向钢筋网,4×4m分缝,缝宽20~30mm,缝填聚苯板,单组份聚氨酯密封胶嵌缝)→疏水层(20高凹凸型排水板,凸面向上放置)→过滤层(无纺布一层200g/㎡)→覆土层。 二、编制依据 2.1国家标准《建筑工程施工质量验收统一标准》(GB50300-2013) 2.2 地下防水工程施工质量验收规范(GB50208--2011) 2.3地下工程防水技术规范(GB50108--2008) 2.4恒大防水做法图集(HD2015-J-FS) 2.5《自粘聚合物改性沥青防水卷材》GB23441-2009 2.6本工程施工图纸

地下室防水施工专项施工方案

地下室防水工程施工专项方案 第一章工程概况 1.1 基本概况 宁波渔轮厂地块项目位于宁波市江东区,惊驾路以北,滨江大道以东,江东北路以西。工程总建筑面积139091m2,分1#、2#和3#三部分,地下均为2层。1#楼为超高层办公楼,框-筒结构,地上共38层,结构总高度约174m,建筑面积74905 m2;2#和3#为商业裙房,框架结构,地上3~4层,建筑面积25805 m2。地下室总面积约38039m2, 其中地下二层18321m2,地下一层18058m2,地下室夹层1660m2。基础型式为钻孔灌注桩基础。 地下室防水等级为一级。与水土直接接触的地下室底板(室外地面下顶板)、外墙、汽车(自行车)坡道底板(室外地面下顶板)、外墙,水池、水 箱等有防水要求的混凝土结构构件均需采用密实防水混凝土浇筑,地下一层楼 面以下抗渗等级为P8,地下一层楼面以上抗渗等级为P6。 1.2 水文地质概况 场地地下水有松散堆积层孔隙潜水和松散堆积层孔隙承压水两类。松散堆积层孔隙潜水含水层组由全新统海积淤泥质粘性土、粘性土组成,含水性差,渗透性弱。潜水水位主要受大气降水影响,其水位年变幅可达1.0m以上。勘察期间,实测地下水位埋深为0.1~2.0m左右,相当于黄海高程1.58~2.41m之间。 第二章编制依据 1、宁波渔轮厂工程地下室施工图及其总说明 2、《宁波渔轮厂地块岩土工程勘察报告(详勘)》 3、地下工程防水技术规范GB50108-2008

4、地下防水工程施工质量验收规范GB50208-2002 5、建筑地基基础工程施工质量验收规范GB50202-2002 6、混凝土结构工程施工质量验收规范GB50204-2002 7、建筑施工手册(第四版) 第三章地下室防水施工技术方案 3.1 概述 地下室防水工程执行《地下工程防水技术规范》GB50108和地方有关规程和规定。 本工程地下室结构防水以结构自防水为主,结合外防水与附加防水。在施工过程中,应对防水混凝土、外防水层、施工缝和变形缝及特殊部位如预留洞、转角、坑槽、后浇带等部位防水进行精心施工,确保地下室结构防水施工质量。 防水施工严格按照《地下防水工程质量验收规范》进行。地下室底板及外墙采用抗渗等级P6自防水混凝土,混凝土强度等级C35,结构表面应平整光洁。 外墙四周剪力墙施工时上翻900㎜高,四周在剪力墙中间焊好钢板止水带,并且模板挂板支模螺杆均采用止水螺杆。 3.2 防水混凝土施工 地下室底板混凝土设计为C35自防水混凝土。防水混凝土水泥用量控制在300Kg/m3以下,以减少混凝土的水化热。采用低水化热的水泥,混凝土初凝时间控制不小于4.5h。同时,合理安排浇筑时间和混凝土输送车数量,保证浇筑的连续性,以防止冷缝出现。采取阶梯状分层滚动式的浇筑方法。混凝土浇灌后覆盖塑料薄膜,定时淋水,保持混凝土湿润,养护时间不少于14d。

地下室防水施工方案

地下室防水施工方案 The Standardization Office was revised on the afternoon of December 13, 2020

目录 一、编制依据.............................................. 错误!未定义书签。 、施工图纸............................................ 错误!未定义书签。 、施工组织设计........................................ 错误!未定义书签。 、有关规范规程........................................ 错误!未定义书签。 、相关图集............................................ 错误!未定义书签。 、相关标准............................................ 错误!未定义书签。 、其他................................................ 错误!未定义书签。 二、工程概况............................................. 错误!未定义书签。 三、施工准备.............................................. 错误!未定义书签。 、施工技术准备........................................ 错误!未定义书签。 、人员准备............................................ 错误!未定义书签。 、材料准备............................................ 错误!未定义书签。 、设备、机具准备...................................... 错误!未定义书签。 四、地下室防水施工........................................ 错误!未定义书签。 、作业条件............................................ 错误!未定义书签。 、底板防水施工........................................ 错误!未定义书签。 、地下室外墙防水施工.................................. 错误!未定义书签。 、地下室顶板防水施工:................................ 错误!未定义书签。 、主要节点构造做法.................................... 错误!未定义书签。 、卷材粘铺需要注意的事项.............................. 错误!未定义书签。 、质量验收标准........................................ 错误!未定义书签。 、质量保证措施........................................ 错误!未定义书签。 、成品保护............................................ 错误!未定义书签。 五、施工现场安全及文明施工措施............................ 错误!未定义书签。

地下室防水施工方案完整版样本

1.工程概况 秦皇岛房产局投资实施的”秦皇岛东李庄小高层住宅”工程项目位临近于秦皇岛市海港区东港路, 工程东面、南面、北面为未开发地段。整块场地原为荒地。施工主要出入口设在楼群区南侧。 1、20#、21#、28#楼房为地下一层、地上十一层框剪结构。地下一层为库房、变电室、设备间; 地上为住宅。 2、20#建筑面积: 6694.56㎡, 其中地上6144.38㎡, 地下550.18㎡; 21#建筑面积: 6738.12㎡, 其中地上6210.34㎡, 地下527.78㎡; 28#建筑面积6941.64㎡, 其中地上6348.24㎡, 地下593.4㎡。 3、设计底层室内地面标高±0.000相当于绝对标高+5.70M、+5.50M、+5.45M。室内外高差0.45M。 4、9#、10#、11#楼房为地下一层, 地上十八层框剪结构。地下一层为库房、变电室、设备间; 地上为住宅。 5、9#建筑面积: 13313.83㎡, 其中地上12589.43㎡, 地下724.4㎡; 10#建筑面积: 10773.5㎡, 其中地上10211.9㎡, 地下561.6㎡; 11#建筑面积:13313.83其中地上12589.43㎡, 地下724.4㎡。 6、设计底层室内地面标高±0.000相当于绝对标高.....M、+.....M、+.....M。室内外高差0.45M。 7、本工程所处水位高且水量较大, 工程设计采用混凝土自防水和外卷材防水两道设防, 其中外防水采用外防外贴SBS改性沥青防水卷材作为防水材料, 防水范围为底板、砼结构地下侧墙外围。 8、卷材防水工程工期及进度安排见施工进度计划。

住宅楼地下室防水工程施工方案

住宅楼地下室防水工程施工方案 地下室防水卷材施工 地下室卷材防水采用两道SBS改性沥青防水卷材(3mm+3mm)。 ?1、施工准备 ◆材料准备: 防水材料应具有产品合格证,性能检测报告、材料品种规格性能等应符合现行国家产品标 准和设计要求。 高聚物改性沥青防水卷材质量应符合下表要求:(依据GB50108-2001规范、GB50208-2002规范、GB50207-2002规范) 卷材各项技术指标及要求 防水材料存放的库房必须远离火源并配备消防设备及防火标志,防水卷材要直立顺序码放,不得倾斜或横压。 ◆机具准备: ?2、作业条件 施工之前要对所有施工操作人员进行一次技术、安全交底,并下达作业指导书,做到细部 做法人人清楚,牢记安全、技术操作规程,并做好技术交底记录。 首先对基层进行打磨和铲平,顺序:先细部后大面、先高后低。用铲刀将防水层基层上的 残留砂浆块铲掉,基层空鼓或有裂缝的部位剔凿开。 防水层应坚实,具有一定的强度,平整度可采用2M直尺检查,直尺与基层之间起伏度不应超过5mm。 铺贴防水层的基层表面残留的灰浆硬块及突出部分清理干净,不得有空鼓开裂及起砂、脱皮等缺陷,设备预埋件已安装好,并收头圆滑。 基层表面平整、牢固,保持干燥。 阴阳角处基层应抹成半径为50mm圆弧形;管道等细部基层应抹成圆台状高处基层至少 20mm。 各种防水材料均要远离火源,施工操作时禁止烟火,并准备灭火设施。 防水施工不得在雨天、大风天进行。

铺贴防水层的基层必须按设计及施工规范要求处理完毕,并且对抹灰处进行养护,基层需达到下列要求,含水率不大于9%(现场作试验)、平整、牢固、不空鼓开裂、不起砂。 ?3、施工工艺 ◆(1)垫层砼浇筑 基础验槽完毕,进行垫层砼浇筑。 垫层为100厚C10素砼,浇筑时,从一头齐推并进,一次完成,不设施工缝。 垫层要振捣密实,表面压实、找平、赶光,直接作为防水找平层。 ◆(2)砌保护墙 垫层施工完毕,测量放线,放出距基础结构外轮廓线50mm的防水保护墙边线,挂线砌筑240厚粘土空心砖保护墙,砂浆标号为M50,砖标号为MU7.5,砌筑至底板上表面向下二皮砖。 待防水甩头后用泥砌最上面二皮砖,底板防水卷材施工时,下层卷材甩过保护墙300mm,上层卷材甩过保护墙600mm。 保护墙施工完毕,在保护墙上抹20厚1:2.5的罩面砂浆,各角部位要求抹出半径 R=50mm圆弧,表面压实、赶光。 为确保防水质量及工期,可在抹面砂浆七成干时,表面满涂一遍堵漏灵,把水气封在砌体内,以缩短工期尽快做防水。 ◆(3)卷材防水层施工 本工程卷材防水采用南北方向铺贴,平面与立面接头甩在平面上,且距转角不小于 600mm。 防水层施工步骤为:涂基层处理剂→复杂部位增强处理→铺设卷材→卷材搭接缝及收头处理→施工保护层。 地下室外卷材防水的施工质量分三个阶段控制:即施工队伍确定及材料准备、施工中方案措施、施工后成品保护。 施工前,对防水专业施工队伍的施工许可范围、资质等级、施工业绩、在施工程等进行考察评估,并报监理评估,最后选定一家施工,要求施工人员必须持证上岗。 对所有的SBS卷材及其辅料,必须资料齐全,选定三种品牌报监理单位一起评估,确定一种后,根据使用先后顺序,安排进场并进行复试,未经复试和复试不合格不得使用。 防水层采用Ⅰ型3mm+3mm厚 SBS改性沥青防水卷材,热熔法施工,施工要求如下:

地下室外墙防水施工方案及方法

地下室外墙防水施工方案及方法 (一)编制依据: 公寓C01-C02楼工程建筑施工图纸 《地下工程防水》(88J6-1) 《地下防水工程质量验收规范》(GB 50208-2002)《建筑工程冬期施工规程》(JGJ104-97) (二)冬施的气温条件: 本工程外墙防水要在初冬进行,使用材料为三元乙丙丁基防水卷材。采用冷粘法铺贴卷材,施工时间应选在9:00~16:00之间进行,施工温度应在-5度以上,周围用彩条布围护。雨、雪、霜、雾或大气湿度过大及大风天气不易露天作业,施工时要进行环境温度的测定并记录。 (三)主要材料性能特点: 1.5厚三元乙丙丁基防水卷材:有良好的耐候性、耐臭氧及化学介质腐蚀的特性,物理化学性能优异,使用寿命长达50年以上。 404粘合剂:使用前搅拌均匀;冬季施工时,粘合剂若冻结,在使用前加温搅拌均匀。 聚乙烯泡沫塑料板:其柔性好,富有弹性,有优良的耐油、耐溶剂、耐老化性、导热系数低,表面吸水性小,机械物理性能好等特性。 主要技术指标: (四)冷粘法施工的要求: (1)工艺流程:

(2)操作要点: 1、基层处理:先将垫木剔凿,再将穿墙螺栓沿垫木眼根部割平,用水泥砂浆封堵。防水施工要彻底除去墙体表面锈污、油垢、灰尘等,打磨平整,待基层干燥后均匀涂胶,以免影响粘结,影响防水性能。 2、涂布基层处理时应将聚氨酯均匀涂在基层表面上,干燥时间不应少于10h 。 3、附加层处理:阴阳角、管根、水落口等部位先做附加层,用三元乙丙橡胶卷材粘一层处理。 4、铺贴立面采用满粘法。胶粘剂应均匀涂刷在基层或卷材底面,用排笔或毛刷将胶涂刷均匀,涂刷不宜过厚,一般二至三遍,每遍以不粘手为宜。 5、铺贴的卷材应平整顺直粘结牢固,不得有皱褶,搭接尺寸应准确,并应辊压排除卷材下面的空气。 6、排气、压实: 每当铺完一卷卷材后,应立即用滚刷从卷材的一端开始,朝卷材的横向顺序用力滚压一遍,以彻底排除卷材粘结层间的空气。排除空气后用手持压辊滚压粘牢。 7、卷材铺好压粘后,应及时处理搭接部位。并用404胶在接缝合面上涂刷均匀。 8、卷材接头的粘贴:卷材的搭接宽度横向搭接全粘法不小于100mm ,短向搭接不小于150mm ,接缝用401粘合剂进行粘贴,沿接缝边用聚氨酯缝膏封闭。待搭接胶粘剂干燥至仍有粘性但用手指向前压推不动时(避免过干),进行卷材接缝粘合作业,用手一边压合一边排除空气,使搭接部位粘合,不要拉伸卷材或使卷材出现皱折;随后立即用手持钢压辊以正向压力向接缝外边缘辊压,保证粘结牢固,滚压方向应与接缝方向相垂直; 用沾有配套清洗剂的布清理接缝,以接缝为中心线挤涂外密封膏,然后用带有凹槽的专用刮板沿接缝中心线以45o角刮涂压实外密封膏,使之定型。 9、待卷材防水层施工完毕,并经检查验收合格后,及时做上保护结构。即外贴聚乙烯泡沫塑料板:直接在卷材防水层外侧用404胶花粘固定聚乙烯泡沫塑料板,完工后即可回填土。 (五)质量要求

地下室防水施工专项施工方案

地下室防水施工专项施工方案 一、工程概况 工程名称:安康黄沟经济适用房一期2#、4#住宅楼 建设单位:重庆振兴房地产开发有限公司 勘察单位:陕西地矿第二工程勘测院 设计单位:北京市京旅建筑设计有限责任公司 监理单位:陕西大成建设投资管理有限责任公司 二、防水设计:本工程地下室防水等级为二级,为二道设防,底板及外 墙为一道S8混凝土自防水,二道3MM厚SBS卷材防水。底板防水保护层为满铺200克油毡保护层及50厚C20细石混凝土保护层。地下室侧墙保护层为50厚聚苯板保护层,地下室外墙竖向施工缝采用钢板止水带。穿墙采用防水套管。水平施工缝采用膨胀止水钢板。地下室外墙模板采用止水螺杆,底板防水层和电梯井、侧墙交接的防水采用砌砖胎模的方法,使卷材防水闭合。 三、底板及外墙防水层施工 1配套材料: 1. 1 氯丁橡胶沥青胶粘剂:由氯丁橡胶加入沥青及溶剂等配制而成,为黑色液体。 1. 2 . 橡胶沥青嵌缝膏:即密封膏,用于细部嵌固边缝。 1. 3 保护层料:底板40厚细石混凝土,侧墙40厚聚苯板。 2. 主要机具: 2.1 电动搅拌器、高压吹风机、自动热风焊接机。 2.2 喷灯或可燃气体焰炬、铁抹子、滚动刷、长把滚动刷、钢卷尺、剪刀、

笤帚、小线等。 3. 作业条件: 3.1 施工前首先对原材及配套材料进行见证取样送检合格后方可进行施工。施工前先进行技术交底;地下室防水必须由专业队施工,持证上岗。 3.2 铺贴防水层的基层表面,应将尘土、杂物彻底清除干净。 3.3 基层坡度应符合设计要求,表面应顺平,阴阳角处应做成圆弧形,基层表面必须干燥,含水率应不大于9%。 3.4 卷材及配套材料必须符合设计及规范要求,存放易燃材料应避开火源。 4、操作工艺 4.1 工艺流程(热熔法施工): → 4.2 清理基层:施工前将验收合格的基层表面尘土、杂物清理干净。 4.3 涂刷基层处理剂:高聚物改性沥青卷材施工,按产品说明书配套使用,基层处理剂是将氯丁橡胶沥青胶粘剂加人工业汽油稀释,搅拌均匀,用长把滚刷均匀涂刷于基层表面上,常温经过4h后,开始铺贴卷材。

地下室防水施工方案(完整)

地下室防水施工方案 一、工程概况 浙江开隆建设工程有限公司宁夏分公司承建的国贸新天地工程位于银川市17号东侧,宁夏紫荆花商业中心北侧,建设单位银川市利鑫房地产开发有限公司,监理单位宁夏现代建设监理有限公司,总建筑面积约90320㎡,分为5幢高层,属于框筒剪力墙结构,公寓A、B楼地下一层,地上二十三层,住宅1#楼地下一层,地上十层,住宅2#3#楼地下一层,地上十一层,建筑总高度分别为34.6m、37.5m、87.5m。地下一层层高1#楼3.3m、2#3#楼4.8m、公寓A、B楼4.8m。首层层高公寓楼4.8m,二、三层层高3.9m、四层层高4.8m,标准层层高3.3m,1#楼2#3#楼标准层层高2.9m。 本工程地下室外墙、筏板混凝土结构采用防水混凝土C30自防水,设计抗渗等级P8,外墙立面采用聚氨酯防水涂料砖砌120厚M5水泥砂浆作保护层。地下室底板防水采用聚氨酯防水涂料花铺200g油毡一层施工。地下室顶板,钢筋混凝土顶板,20厚1:3水泥砂浆找平层,1.6厚聚氨酯防水涂料,花铺200g油毡一层。为保证施工质量,特编制此方案。 二、劳动力组织及工具准备 根据施工总量,需劳动力为20人。 主要施工工具:1、小平铲、扫帚30把清理基层 2、滚动刷50把涂聚氨酯防水涂料 3、铁桶15个分装聚氨酯防水涂 料 4、剪刀 10把裁剪卷材用 5、卷尺 10个度量尺寸用 三、工艺流程及施工方法

1、工艺流程 基层检验→清理→修补→涂刷基层处理剂→节点密封处理→附加层施工→第一遍涂膜防水层

→第二遍涂膜防水层→卷材试铺→定位→弹基准线→铺贴卷材→收头固定→密封→保护层施工→清理→检查→验收。 2、基层清理 施工前将验收合格的基层清理干净,并测定基层干燥度是否符合施工要求。 3、附加层处理 1)阴阳角、管根、水落口等部位必须先做附加层,可采用自粘性密封胶法或聚氨酯涂膜、也可用卷材铺贴一层处理。 2)细部附加层施工:用油漆刷蘸配好的涂料在管根、地漏、阴阳角等容易漏水的薄弱部位均匀涂刷,不得漏涂(地面与墙角交接处,涂膜防水拐墙上250mm高)。常温4h表干后,再刷第二道涂膜防水涂料,24h实干后,即可进行大面积涂膜防水层施工,每层附加层厚度宜为0.6mm。 4、防水层细部做法如下图: 管根与墙角 1-楼板2-找平层(管根与墙角做半径R=10mm圆弧,凡靠墙的管根处均抹出5%坡度) 3-防水附加层(宽150mm,墙角高100mm,管根处与标准地面平) 4-防水层5-防水保护层6-地面面层 5、聚氨酯施工 1)涂刷底胶;配料:先将聚氨酯甲、乙两组份和二甲苯按l∶1.5∶2的比例(重量比)配合搅拌均匀,即可使用,配制时要根据需用量配制,不要过多。

地下防水施工方案

地下室卷材防水施工方案 1、编制依据: 1.1施工图纸 1.2《地下防水工程质量验收规范》(GB50208-2002) 1.3《北京市地下室防水推荐做法》(京95TJ3) 1.4《北京市地下室防水推荐做法》(GB50108-2001) 1.5施工组织设计 2、工程概况: 建筑物包括20~24层写字楼、14~18层公寓、商场、俱乐部及纯地下室组成。建筑面积约138390m2;拟建楼座均设3层地下室,于主楼周边均为纯地下建筑,并与主楼地下室底板连成一整体;拟建建筑物±0.00标高为51.06m,场地自然标高为50.23~51.49m;采用筏板基础,基础埋深约14.60m。 该工程地下室设计为柔性防水和刚性防水相结合的方式,柔性防水为SBS(-18。)改性沥青防水卷材,厚度3mm,铺贴两层,地下室底板及外墙刚性防水为C40P10抗渗混凝土。 3、防水卷材施工 3.1主要规定 3.1.1、搭接规定:相邻卷材的短边搭接15cm以上,长边搭接10cm以上;同时相邻卷材接头部位必须错开50cm以上,且两层卷材不得相互垂直铺贴。 3.1.2铺设规定:卷材铺贴时沿东西方向开始铺贴,铺贴时先平面后立面。采用热熔满粘。 3.1.3附加层:管根、转角处阴阳角等部位必须增加一层附加层,宽度为

50mm。 3.2、施工准备 3.2.1、卷材 SBS(-18。)改性沥青防水卷材,3mm厚,50000平方米。 3.2.2、配套材料 3.2.2.1基层处理剂(冷底子油):JG-1防水涂料。 3.2.2.2接缝密封材料:采用改性沥青密封材料,用于立面防水卷材收头密 封及管根等特殊部位的粘结处理。 3.2.2.3辅助材料:主要是工业汽油,用于机具清洗和热熔施工时汽油喷灯 的燃料。 3.2.2.4主要机具(详见表1) 表1防水卷材施工工具

地下室防水施工方案57471

目录 一、编制依据 (2) 1.1、施工图纸 (2) 1.2、施工组织设计 (2) 1.3、有关规范规程 (2) 1.4、相关图集 (2) 1.5、相关标准 (2) 1.6、其他 (2) 二、工程概况 (2) 三、施工准备 (3) 3.1、施工技术准备 (3) 3.2、人员准备 (3) 3.3、材料准备 (4) 3.4、设备、机具准备 (4) 四、地下室防水施工 (4) 4.1、作业条件 (5) 4.2、底板防水施工 (5) 4.3、地下室外墙防水施工 (7) 4.4、地下室顶板防水施工: (10) 4.5、主要节点构造做法 (10) 4.6、卷材粘铺需要注意的事项 (13) 4.7、质量验收标准 (14) 4.8、质量保证措施 (14) 4.9、成品保护 (14) 五、施工现场安全及文明施工措施 (15)

一、编制依据 1.1、施工图纸 1.2、施工组织设计 1.3、有关规范规程 1.4、相关图集 1.5、相关标准 1.6、其他 二、工程概况

三、施工准备 3.1、施工技术准备 施工人员持证上岗,保证所有施工人员都能按有关操作规程、规范及有关工艺要求施工。预先编制本工程的验收计划,为确保工程质量创造条件。 对于复杂的施工分项以及重要施工部位,要事先编制具体施工方案,并经过业主有关部门审定。 3.2、人员准备 项目主要管理人员如下: 人员岗位职责:

3.3、材料准备 3.3.1、主要材料 SBS改性沥青防水卷材(II型、聚酯胎),厚度分别为3mm、4mm 3.3.2、配套材料 基层处理剂、液化气 3.4、设备、机具准备 对该工程的施工计划投入以下机械设备及工具:

地下防水施工方案

地下防水施工方案 一、工程概况 本工程为临汾市妇幼保健院门诊住院大楼,建筑面积为19121.18 平方米,地下一层,地上十二层,框剪结构,防水等级为二级,垫层上刷基层处理剂一遍,铺 4 mm厚SBS上铺350#由毡一层,做50伽厚C15砼保护层。 二、施工准备 1 、材料及机具 ①、主要机具:卷材防水施工的主要机具为电动搅拌器、小平铲、钢丝刷、笤把、由漆刷、铁桶、汽由喷灯、压辊、刮板、裁剪刀、钢卷尺、铁锹、粉笔等。 2、作业条件 卷材防水施工前应具备的基本条件: ① 施工前审核图纸进行技术交底,地下防水工程有专业队施工,操作人员持证 上岗。 ②②上道工序防水基层已经完工,并通过验收。 ③地下结构基层表面平整、牢固、不得有起砂、空鼓等缺陷。 ④基层表面应洁净干燥,含水不应大于9%。 3、材料和质量要求 (1)、材料的关键要求 ①、高聚物改性沥青防水卷材4 m厚,宽度不小于1000 m,长度7500

mm,防水卷材的外观质量和物理性能应符合《地下防水工程质量验收规范》 GB50208-2002的规定抽样,并进行复试试验,试验合格后方可使用。 (2)、技术关键 ①、卷材防水层为一层,卷材防水材料厚度不应小于 4 mm。 ②、电梯井、集水坑为了更好的保证防水效果,此部位应做两层SBS 防水卷材。 ③、阴阳角处应做成圆弧形或45度(135度)折角,其尺寸视卷材品质确定,在转角处、阴、阳角等特殊部位,应增贴1-2 层相同的卷材,宽度不宜小于500 m。 (3)、质量关键要求 ①、卷材粘结牢固,无空鼓、起泡、翘边情况,边角及穿过防水卷材 面的管道,预埋处结构合理封堵密实。 ②、成品保护合乎要求,卷材施工后不得出现凿打和损坏。 (4)、职业健康安全关键要求 戴好安全帽、口罩、手套等劳动保护用品,工作前应涂擦防护油膏等。(5)、环境关键要求 卷材防水层施工严禁在雨天、雪天、雾天和五级风以上大风天施工,在零度以下施工时,应有保温措施。 二、劳动力组织: 1、技术员:秦林水 负责防水层施工组织、施工方案及技术交底的编制,施工现场技术问题的处理,及做好隐蔽工程的验收和技术资料的收集整理工作。 2、施工员:张记根

地下室防水工程施工方案1

江桥商业中心C地块二期地下室防水工程 施 工 方

案 上海浦联建设有限公司 二0一二年七月 目录 一、编制依据 (3) 二、工程概况 (3) 三、项目施工管理目标 (3) 1、工期目标 (3) 2、质量目标 (4) 3、安全、文明目标 (4) 四、施工总体构想 (4) 五、主要分部分项施工技术方案 (4) 1、施工准备 (4) 1.1、技术准备 (4) 1.2、作业条件 (5) 2、施工工艺 (5) 2.1、工艺流程 (5) 2.2、底板防水层施工 (5) 2.3、墙面防水层施工 (6) 2.4、一些关键部位的施工 (7) 2.5、质量标准及要求 (7) 2.6、地下室防水工程质量保证措施 (9) 2.7、防水卷材要注意的质量问题 (9) 六、施工进度计划 (10)

1、项目实施进度计划: (10) 2、确保工期的主要措施 (10) 七、劳动力计划安排 (11) 1、劳动力计划 (11) 2、劳动力安排保证措施 (12) 八、保证工程安全的施工技术措施 (14) 1、安全管理方针 (14) 2、安全管理目标 (14) 3、安全防护措施 (14) 4、安全保证措施及罚则 (15) 4.1、安全管理 (15) 4.2、安全教育 (15) 4.3、施工安全 (15) 4.4、机电安全 (16) 4.5、安全防火 (16) 4.6、安全检查 (16) 九、文明施工及环境保护的管理 (16) 1、文明施工保证措施 (16) 2、文明建设措施 (17) 3、施工现场卫生的管理措施 (17) 4、消防管理制度 (18) 5、保证消防安全主要措施 (18) 6、环境保护措施及方案 (19)

地下室侧墙防水工程施工方案

地下室侧墙防水工程施工方案 一、工程概况 本项目主体为一栋高层建筑,设置二层地下室。在地下一、二层的南、北端均设有机动车连通口,与H地块的地下室相连接,地下总建筑面积8130m2,地上总建筑面积为25272㎡。设计±0.000标高相当于黄海高程329.80m,原场地标高327.96~329.81m。本工程地基基础设计等级为甲级,建筑结构安全等级为二级,建筑抗震设防类别为丙类,建筑物的耐火等级为一级,地下室防水等级为一级,人防防护等级为核6级。 工程名称:兴业大厦(金融商务中心二期工程G幢)工程 工程地点:龙岩市新罗区西陂镇条围村 建设单位:兴业银行股份有限公司龙岩分行 代建单位:龙岩城市发展集团有限公司 监理单位:厦门港湾咨询监理有限公司 设计单位:中国建筑设计研究院 施工单位:福建联发建设工程有限公司 勘察单位:核工业华南工程勘察院 地下室底板、侧墙防水等级为二级,顶板为一级。地下室底板、侧墙采用两道防水做法:一道刚性防水,一道柔性防水;即钢筋混凝土自防水一道和3mm 厚聚合物水泥基防水涂料。侧墙防水层作50厚挤塑聚苯板保护层兼外墙保温。外再以素土回填分层夯实,保护层必须严格按照操作规程施工,避免损伤防水层,地下室防水做法及要求参见《地下工程防水技术规范》GB50108-2008做法要求。 二、编制依据 1、现行国家建筑安装工程施工与验收规范(规程)、质量检验评定标准; 2、国家标准《屋面工程质量验收规范》〈GB18243-2012〉;

3、本工程特点、施工现场环境、自然条件等; 4、本公司质量控制文件及程序文件、程序控制文件及历年积累的有关防水施工的经验资料; 三、操作工艺 水泥基防水涂料操作工艺 一、基层条件: 1. 清除基层表面杂物、油污、砂子,凸出表面的石子、砂浆疙瘩等应清理干净,清扫工作必须在施工中随时进行。 2. 为保证涂膜牢固粘结于基层表面,要求找平层应有足够的强度,表面光滑,不起砂,不起皮。 3. 对基层含水率无要求,基面若有明水,扫除即可施工。 4. 阴阳角应采用抹成圆弧角。 二、工艺流程: 基面处理—→刮第一道2.0mm益胶泥—→刮第二道2.0mm益胶泥—→聚合物水泥基防水涂料配制—→节点部位加强处理—→大面分层涂刮3.0mm聚合物水泥基防水涂料—→防水层收头—→组织验收 三、施工步骤: 1. 基面处理:用铁铲、扫帚等工具清除施工垃圾,如遇污渍需用溶剂清洗,基层有缺损或跑砂现象,需要新修整,阴阳角部位在找平时做成圆弧形。 2. 涂益胶泥:使用时,按高分子益胶泥/百公斤加水25-30公斤进行配制,搅拌均匀成厚糊状,不得有生粉团,放置5-10分钟后随拌随6小时内用完,施工温度不得低于5℃。在基层处理达到要求后,在找平层上稍用劲刮涂厚度2.0mm型高分子益胶泥稀浆作为界面层,水灰比=0.4:1(重量比)。底涂层初凝前即可刮涂一道型益胶泥作为找平层,厚度约2~3mm,水灰比为0.25~0.3:1(重量比),待第一道找平层终凝后才能进行第二道找平层的施工。二道防水层刮涂方向与第一道应相互垂直,抹压密实,厚度约2~3mm,水灰比

相关主题
文本预览
相关文档 最新文档
