1 特点

1.1加固后的外包粘钢与原混凝土之间能共同工作,使加固体系与原构件形成一个良好的整体,大大提高了结构整体承载力。

1.2空间占用较小,现场加固工艺简便,工期短,对周围环境影响小。

1.3大幅度提高结构构件的抗裂性,抑制裂缝开展。

2 适用范围

2.1适用于承受静力作用的一般受弯及受拉构件。

00C,相对湿度不大于80%70C~。52.2适用于环境温度

2.3当混凝土构件强度等级低于C15时,不宜采用本法加固。

3 工艺原理和设计规定

加固工艺原理是采用包钢灌胶,在增加截面的部分提高梁的承载能力的同时,还因新增钢板箍的横向约束作用以及新增钢梁的纵向约束作用,使原有混凝土梁产生良好的三向应力状态,因而可以大幅度提高梁的承载力。另因结构胶粘结的效果还使外包钢与原梁之间可靠地联结成整体。

4 工艺流程及操作要求

4.1工艺流程

钢材备料及表面处理→混凝土表面处理→包钢骨架制作、焊接→吊装

→高强度螺栓连接板的安装→密封及粘贴灌胶嘴→配制结构胶→压

力灌胶、封口→检验→钢材面防护处理

操作要点4.2.

4.2.1施工及控制原则

4.2.1.1钢材的材质,规程品种,应按照设计图纸的要求,进行采购,如需要更改代换时必须提出“业务联系单”经设计单位和监理工程师批准后方可进行;

4.2.1.2严格按照焊接规程施焊,选择合理的施焊程序,采用适当的电流及合理的焊接速度,以力求减小施焊后的结构内应力和构件的变形;

4.2.1.3利用钻模制,以保证连接板孔距的加工精度,减少因孔距误差造成的螺栓连接的强制附加内应力及剪应力;

4.2.1.4高强度螺栓摩擦面必须进行喷砂或机械打磨处理,其抗滑数按设计要求加工并通过检测部门认可后,方能进行施工和装配;

4.2.1.5高强度螺栓的采购必须是专用厂家生产并有批量生产的质量合格证件,必要时应进行抽样检验;

4.2.1.6因现场施工复杂,在吊装工件时起吊指挥人员必须规范操作,确保工件和施工人员的安全。

4.2.2钢板备料及表面处理

4.2.2.1根据设计图纸结合现场实际尺寸加工钢板及成型,按混凝土表面锚固螺栓实际位置确定钢板位置,钢板钻孔,不大于锚固螺栓直径2mm;

4.2.2.2用砂轮机对钢板表面打磨,打磨纹路应与钢板受力方向垂直,要求钢板出现金属光泽、无锈迹、打磨粗糙度越大越好。

4.2.3混凝土表面处理

4.2.3.1按设计要求,结合现场原有梁的实际截面尺寸,在混凝土梁底及梁侧划线,并确定螺栓固定位置及粘贴钢板的位置。.

4.2.3.2将包钢及粘贴钢板范围内的混凝土表面进行第一次处理,除去表面不良混凝土和表面疏松物、浮浆,将砼表面突出的部分凿平,使混凝土表面尽可能平整,然后用凿毛机或钢丝刷对混凝土表面打磨,并用无油空气吹除粉粒及灰尘;

4.2.3.3根据设计要求,采用结构胶对砼表面进行第二次处理,以使原有砼与钢板能够有效连接;

4.2.4包钢骨架制作、焊接

4.2.4.1放样

4.2.4.1.1放样应按施工图纸及施工现场实际情况,以1:1的大样

放出构件几何尺寸及各部分连结节点,并交质检人员检查,确定无误后,方可下料施工;

4.2.4.1.2根据大样制作样板和样杆,作为下料、弯制、切割的依据,样板和样杆应核对无误后,方可下料施工。样板或样杆多次使用时,应进行实样复核;

4.2.4.1.3样板及样杆制作应考虑下料切割的预支留量及多层焊接的收缩余量和安装时水平基础的水平误差的留量。

4.2.4.2切割

4.2.4.2.1控制重点

钢梁安装与梁底接触面的紧密性直接影响加固工程的质量,为此,应将H型钢梁宽度加工为b+5~8mm(b为加固梁宽),以确保钢梁与混凝土梁底充分接触,从而保证受力需求;

下料:应按下料样板或样杆进行,下料划线宽度应控制在4.2.4.2.2.0.5mm~1.0mm内;

4.2.4.2.3切割:切割时应控制切割火焰的温度、切割速度、切割缝的宽度,对于长厚板缝的切割应用自动或半自动切割机进行;

4.2.4.2.4割后应及时去掉氧化铁,气割的允许偏差及切割精度应符合所切割质量标准,对于未达到质量要求的切割截面要求进行机械打磨处理;

4.2.4.2.5下料待加工的零件应进行分类编号,并按加工的先后顺序进行堆放。堆放时应临时加支撑点,避免因构件积压或自重引起的变形。

4.2.4.3零件加工拼接

4.2.4.3.1零件切割后应进行初步矫正,矫正的内容包括钢板的不直度、型钢挠度的不直度;

0C9004.2.4.3.2如需要采用热加工矫正构件时,加热的温度应控制在以下,对于普通碳素结构钢可进行淬火矫正;

4.2.4.3.3矫正后的钢材表面,不应有明显的凹面和损伤,划痕深度不得大于0.5mm,大于0.5mm时应进行焊补并打磨平整;

4.2.4.3.4 H型钢翼板拼缝和腹板拼缝的间距应大于200mm。

4.2.4.4焊接H型钢梁

4.2.4.4.1焊接材料应按图纸技术要求进行采购,手工焊剂牌号为

E53型,CO气体保护焊系为H08MnSi;224.2.4.4.2焊接药剂必须干

燥才能使用,如发现潮湿必须进行烘焙,烘焙温度应按焊条说明书进行;

型钢梁在组装前应对腹板、翼缘板进行矫平处理,需坡4.2.4.4.3 H.口焊的应按设计要求对腹板边缘进行坡口加工,确保焊缝质量;

4.2.4.4.4焊接必须按照钢结构焊接规程“(JGJ81-2002)”)进行,

焊工应是熟练的焊工并备有资格操作证;

4.2.4.4.5对H型钢应采用CO气体保护,可减少焊接变形,确保焊

接2缝的质量;

4.2.4.4.6对于钢板焊缝的转角处必须进行包角焊,对于多层焊接,每一层焊完后应及时进行清理检查,缺陷清除后再进行下一道施焊;

4.2.4.4.7定位焊的焊缝厚度不大于设计焊缝厚度的2/3,且不应大

于8mm,焊缝长度不宜小于25mm,定位焊的位置应置于焊道内;

4.2.4.4.8焊缝出现裂纹,焊工不得擅自处理,应报技术负责人,待原因查出后,拿出具体的补修方案报设计院及监理公司审批后再处理,焊缝同一部份的返工次数不宜超过两次,当超过两次时,应按返修工艺进行;

4.2.4.4.9焊接完毕后焊工应清理焊缝表面的溶渣及两侧飞溅物,检查焊缝外观质量,并交质检人员进行检验;

4.2.4.4.10为尽量减少翼缘板施焊后的变形挠度,可将上下翼缘板

进行“∧”折弯处理(即反变形的方法进行组装施焊),反变形的数值一般为5mm,也可按实际经验取值;

4.2.4.4.11腹板与翼缘组装间隙为1.5mm~2.0mm,以确保施焊的熔透量,组装的定位焊缝,厚度不应大于设计焊缝厚2/3且不应大于

8mm,其焊缝长度不宜小于25mm;

4.2.4.4.12 H型钢施焊完后,应对整个钢梁进行变形矫正,矫正方式可用滚压机或淬火矫正的方式进行。.

4.2.4.5制孔

4.2.4.

5.1本结构的构件装配连接均采用螺栓连接,螺栓孔的分组较多,数量较大,必须在熟悉图纸要求时,才能制孔,根据设计图纸结合现场实际尺寸,按混凝土表面锚固螺栓实际位置确定钢板位置,钢板钻孔,不大于锚固螺栓直径2mm;

4.2.4.

5.2为保证制孔的精度和偏差,每组板在制孔时应在模板中进行,模板必须检验合格后才能使用。

4.2.4.6摩擦面的加工

4.2.4.6.1摩擦面的加工可以用喷砂或机械打磨的方法进行;

4.2.4.6.2磨擦面加工时,其操作方法必须沿水平方向或垂直方向进行,不许交叉作业;

4.2.4.6.3经处理的磨擦面必须进行抗滑系数试验,按设计要求进行;

4.2.4.6.4磨擦面装配必须与构件受力的方向相垂直;

4.2.4.6.5好的磨擦面不得有飞边、毛刺、焊疤或污损。

4.2.5现场吊装:

4.2.

5.1吊动前应对起吊设备、起吊索具等进行全面的检查,吊装的辅助设备事先要配齐(如吊装时上、下楼层需使用的对讲机),用于吊动的吊环、眼板应焊接牢固,避免吊运过程中发生机具和人身事故;

4.2.

5.2吊装前,在加固梁两侧楼板处按间距2000开设辅助吊装孔,用手动葫芦进行均匀起吊,采用水准仪及踏尺对起吊进程进行监控,力求保证平衡吊装,将钢梁变形量控制在最小;

安装前由于运输、搬动、堆放、吊装等引起构件的变形、涂4.2.5.3.导脱落,应进行矫正和补修;

4.2.

5.4起吊过程中应统一指挥,协同作战,杜绝乱指挥和工作混乱局面的出现;

4.2.

5.5吊钩在构件安装连接牢固后,应听从指令人员的命令才能脱钩;

4.2.6高强度螺栓连接板的安装

4.2.6.1安装前必须对连接板进行外观检查,应消除飞边、毛刺、飞溅物,磨擦面应保持干燥、平整;

4.2.6.2磨擦面的装配必须与构件的受力方向相垂直,其接触面要平整,当接触面有间隙时,小于1mm可以不处理,大于1~3mm间隙时,应将高出的一侧按1:10打磨成斜面,打磨的方向应与受力方向相垂直;

4.2.6.3安装高强度螺栓时,螺栓应自己穿入孔内,不得强行敲打,并不得气割扩孔,穿入方向宜一致,便于操作;

4.2.6.4高强度螺栓应按一定顺序拧紧,宜由中央向外顺序拧紧,并

改造加固梁-柱包钢施工方案

XX XX装修工程 梁 包 钢 加 固 施 工 方 案 编制人: 审核人: X X X X公司 2013年09月02日

目录 1.编制依据 (3) 2.工程概况 (3) 2.1 工程简介 (4) 3施工准备 (4) 1.1.机具准备 (4) 3.2.技术准备 (5) 4材料要求 (6) 5工艺流程 (7) 6施工方法 (8) 6.1钢板等型钢备料及表面处理 (8) 6.2混凝土表面处理 (9) 6.3.锚固螺栓定位及固定 (9) 6.4包钢骨架制作、焊接、嵌固钢板 (10) 6.5制孔 (10) 6.6密封及粘贴灌浆嘴 (10) 6.7配置灌注胶 (11)

6.8 压力灌胶 (11) 6.9静置养护 (11) 7质量检验 (11) 8 质量保证措施 (12) 9 安全保证措施 (12) 1.编制依据 1、混凝土结构设计规范GB 50010-2010 2、高层建筑混凝土结构技术规程JGJ 3-2010 3、建筑抗震设计规范GB 50011-2010 4、建筑结构加固工程施工质量验收规范GB50550-2010 5、混凝土结构加固设计规范GB50367-2006 6、XXXX装修工程施工图纸 2.工程概况

2.1 工程简介 本工程梁包钢部位多,施工难度大,工艺复杂,应由丰富施工经验的专业队伍承担,包钢加固就是在混凝土结构受力构件的外侧用结构灌注胶外包钢板,以补强或提高其受力强度,提高结构的安全性。钢板与混凝土受力构件共同作用,使原构件的刚度、强度都大幅度地提高,特别是耐久性及抗疲劳能力增强。 3施工准备 1.1.机具准备 本工程包钢拟投入以下机具:

包钢施工方案

包钢施工方案 The latest revision on November 22, 2020

包钢加固施工工艺①、包钢施工工艺流程: 定位、放线→柱子表层处理→钢板下料→预装→焊接→配胶→灌胶→质量检查→养护→防锈处理 ②、定位放线: 根据图纸确定粘钢加固部位进行弹线,弹线宽度要比钢板实际宽度宽20-40mm。 ③、柱子表层处理: 根据已确认的包钢位置线,对柱子粘合面用磨光机进行打磨,除去 2-3mm厚的面层,直至完全露出砼骨料,用无油压缩空气吹去粉尘,或清水冲洗干净,待完全干燥后用棉丝沾丙酮擦拭混凝土表面2-3遍。包钢施工最适宜的温度15℃—35℃,湿度不大于70% ,施工环境必须无化学腐蚀,混凝土标号大于C15。 ④、钢板制作 根据设计要求的规格,将钢板用等离子切割机加工至设计尺寸;并用磨光机将钢板粘贴面打磨,打磨粗糙度越大越好,打磨纹路尽量与钢件受力方向垂直;如果钢板有锈蚀现象应该进行除锈处理。粘贴钢板的钢板厚度2—6毫米。 ⑤、预装:

在钢件及砼面处理经验收合格后进行预装,按钢板的编号将钢板通过焊接与混凝土锚紧,检查钢板的位置、接头及相关尺寸是否符合设计要求及规范要求,如预贴不合格可进行人工处理,直到合格为止。 ⑥、配胶: 结构胶按比例混合、搅拌均匀,搅拌后的胶内要无硬块且颜色均匀即可;要求一次不可过多配置结构胶,以免结构胶在未用完之前凝固,造成浪费。 ⑦、灌胶: A、封缝施工 采用环氧树脂胶泥将钢板与墙体的缝隙封严应做到: 1)、表面平整且光滑; 2)、胶泥不能太稀,避免流到钢板下面,在灌注胶液时影响灌注质量; 3)、封堵严密,不出现漏气现象。 B、试灌施工 利用气泵从胶注入口灌气,检查粘胶嘴及封缝的质量是否符合灌注的要求。 C、灌注环氧树脂浆液 我公司根据诸多因素考虑,采用环氧树脂浆液作为灌注材料,在灌注施工中应遵循以下工艺: 1、配制浆液:配制浆液应按照产品说明书进行配制,严格执行说明书中的配比,一次不可配制过多胶液;

柱包角钢加固施工方案

柱包角加固施工方案 1.在需要包钢加固的柱子边搭设牢固的施工用脚手架。 2.根据设计施工图纸要求在需要粘钢加固的部位准确放线定位。 3.基层处理,包括两部分: a.混凝土粘贴面处理,将原有混凝土表面面层铲除,用角磨机和钢丝刷磨去混凝土表面浮浆层,用毛刷蘸丙酮刷拭表面,混凝土表面平整度每平米不大于5mm。 b.钢板粘贴面处理,对于钢板粘贴面有轻微锈迹,需用角磨机打磨,直至露出金属光泽,钢板应打磨的越粗糙越好,打磨的纹路应与钢板受力方向垂直,而后用丙酮刷拭钢材表面。 4. 用4*L80*5的角钢包柱柱子的四角,角钢之间用4mm厚100mm宽的钢板条缀板连接,加密区净间距200,非加密区净间距400,采用焊接连接。 5.柱角钢根部采用18厚锚板对角钢进行锚固,角钢与锚板连接采用焊接,焊缝高度为8mm,锚板之间需坡口焊接。 6.结构层与钢板、角钢间的缝隙用环氧胶泥密封,留出排气孔,并在有利灌浆处粘贴灌浆嘴。 7.结构胶调制:将结构胶按胶的配方比例配合(4:1),用转数100—300转/分的搅拌器或手工搅拌,搅拌至胶内无单组分颜色即可,胶在配制过程中应避免杂物混入容器,混

合容器内不得有油污与水。 8.灌注胶:将配制好的环氧树脂以0.2至0.4Mpa的压力将环氧从灌浆嘴压入,当排气孔出现胶液后,停止加压,以环氧胶泥封堵,再以较低压力维持一段时间。 9.验收:根据施工规范和设计规范的要求,锚固区粘结面积不小于90%,非锚固区粘结面积不小于70%。加固尺寸与实际尺寸有出入时,以实际尺寸或洽商为准。 10. 固化养护:结构胶固化为在现在的温度下24—48小时可固化,3 天后可受力使用。 3.2柱包钢施工 3.2.1总的流程: 钢板下料加工→钻孔(锚栓安装孔、注浆孔)→植化学锚栓→钢板安装→注浆 3.2.1.1施工准备施工前应认真阅读设计施工图,必须要将结构面清理干净,按设计图纸,在混凝土粘钢位置测放打磨控制线,待打磨工作完成后补加包钢位置线。 3.2.1.2.砼表面打磨打磨掉混凝土浮层,并磨去1~2mm面层,直至完全露出坚实新结构面,混凝土表层出现剥落、空鼓、蜂窝、腐蚀等劣化现象的部位应予以剔除,用指定材料修补,裂缝部位应首先进行封闭处理。角部磨成小圆角,打磨完毕后,采用吹风机或压缩空气吹净浮尘。最后用棉丝沾丙酮擦拭表面,待粘贴面完全干燥后备用。 3.2.1.3.钢材表面须进行除锈和粗糙处理。用砂轮磨光机打磨出金属光泽。打磨粗糙度越大越好,打磨纹路应与钢材受力方向垂直,其后用棉丝沾丙酮擦拭干净。待干燥后备用。 3.2.1. 4.按设计图纸锚栓位置及间距要求,采用台钻或磁力钻预先钻出锚栓安装

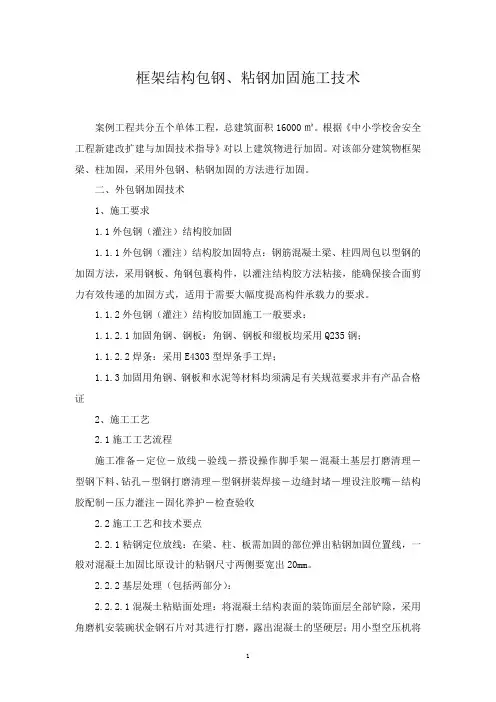

抗震加固施工工艺

抗震加固施工工艺 一.粘钢施工工艺: 流程:粘贴面处理→ 加压固定及卸荷系统准备(根据实际情况和设计要求,卸荷步骤有时省去) → 胶粘剂配制→ 涂胶和粘贴→ 固化、卸加压固定系统→ 检验→ 维护 1.粘贴面处理 1.1.混凝土面应凿除粉饰层,油垢、污物,然后用角磨机打磨除去1-2mm厚表层,较大凹陷处用找平胶修补平整,打磨完毕用压缩空气吹净浮尘,最后用棉布沾丙酮拭净表面,待粘贴面完全干燥后备用。 1.2.钢板粘贴面应用角磨机进行粗糙、除锈处理,直至打磨出现光泽,使用前若洁净仅用干布擦拭即可。否则可用棉布沾丙酮拭净表面,待完全干燥后备用。 1.3.该工序所用主要物资:护目镜、防尘口罩、冲击电锤及扁铲、手锤、角磨机、金刚石磨片、砂轮片、空压机、棉布、丙酮。 2.加压固定及卸荷系统准备(根据实际情况和设计要求,卸荷步骤有时省去) 2.1.加固构件所承受的活荷载如人员、办公机具宜暂时移去,并尽量减小施工临时荷载。2.2.加压固定宜采用千斤顶、垫板、顶杆所组成的系统,该系统不仅能产生较大压力,而且加压固定的同时卸去了部分加固构件承担的荷载,能更好的使后粘钢板与原构件协同受力,加固效果最好,施工效率较高。 2.3.加压固定也可采用膨胀螺栓、角钢、垫板所组成的系统,该系统需要在加固构件上合适位置钻孔固定膨胀螺栓,仅能产生较小压力,不能产生卸荷效果,适合侧面钢板的粘贴。 3.胶粘剂配制 3.1.建筑结构胶为A、B两组份,取洁净容器(塑料或金属盆,不得有油污、水、杂质)和称重衡器按说明书配合比混合,并用搅拌器搅拌约5-10分钟至色泽均匀为止。搅拌时最好沿同一方向搅拌,尽量避免混入空气形成气泡,配置场所宜通风良好。 3.2.该工序所用主要物资:搅拌器、容器、衡器、腻刀、手套。 4.涂胶和粘贴 4.1.胶粘剂配制好后,用腻刀涂抹在已处理好钢板面上(或混凝土表面),胶断面宜成三角形,中间厚3毫米左右,边缘厚1毫米左右,然后将钢板粘贴在混凝土表面,用准备好的固定加压系统固定,适当加压,以胶液刚从钢板边缝挤出为度。 4.2.该工序所用主要物资:加压固定及卸荷系统,腻刀、手套。

柱包钢施工方案

柱包角钢加固改造项目 施 工 方 案 编制单位: 编制人: 审核人: 批准: 编制日期:

柱包角钢加固施工方案 一、材料准备 采用Q235B角钢,灌注型粘钢结构胶。 二、施工程序 测量放线→角钢定位→角钢钻孔→角钢预安表面处理→制件拼装→安埋灌浆嘴排气口→封缝→密封检查→配制胶料→压力灌注→封口→检验 三、施工方法 1.测量放线:粘钢部位按照施工图对着现场进行定位弹线。 2.结构胶修补:混凝土表面处理凹凸不平处采用结构胶修平。 3.角钢定位:按照锚栓的孔位用硬纸板1:1对着角钢定孔位。 4.角钢钻孔:用台钻对着角钢孔位进行钻孔。 5.角钢预安:把角钢对着锚栓位进行预安。 6.制件拼装:按设计要求对角钢与砼面进行拼装,并安要求进行角钢的焊接。 7.安埋灌浆嘴排气口:在拼装后的制件上按制灌浆嘴排气口。 8.封缝:在拼装后的制件周围用封堵型结构胶封缝。 9.密封检查:对拼装的制件封缝后,用压缩空气从灌浆嘴处输入进行密封检查。 10.配制胶料:专业配胶员按称量比例调制结构胶,调制前对甲、乙两组分别搅拌,混入后再充分搅拌,直至均匀无色差。 11.压力灌注:用0.3~0.5Mpa的压缩空气将胶料从制件的进胶口压入,排气孔溢胶后逐一予以封堵,直至制件内充满胶

料。 11.封口:制件内的压力灌注胶料完成后,对进胶口封堵。 12.检验:制件内压力灌注完成经固化养生期(5°C,10d)后检查各部位胶的密实度,对局部不密实处补充灌注。 四、施工要求 1.测量放线:按弹出的水平线进行角钢水平尺寸进行弹线,弹线宽度同角钢宽度,内外同一块角钢须在同一水平线上。2.表面处理:按施工图要求确认粘钢加固部位,施工员在进场时对施工人员进行技术交底。对混凝土表面的蜂窝、凹凸不平必须用结构胶修补平整,对酥松的混凝土必须凿除后修补平整;混凝土表面处理后应露出结构本体,无粉尘、杂物、水渍、油渍及平整。粘贴的角钢宽度、厚度、材质必须按设计要求进行配置,并对粘贴的角钢粘贴面打磨处理,打磨面角钢应显露金属光泽。打磨纹路与角钢受力方向垂直。表面处理后不得沾上水渍、油渍和粉尘。 3. 结构裂缝查找修补:对粘钢加固部位混凝土构件表面进行处理,处理后进行仔细观察,混凝土表面有裂缝的由施工员通知总包,由总包对裂缝进行修补。混凝土构件有裂缝的必须进行裂缝修补后才能进行粘钢加固。 4. 角钢定位:用1:1的硬纸板对着锚栓套出孔位板,按照纸板孔位对着角钢标注出角钢的孔位置。 5. 角钢钻孔、角钢预安:角钢由专人钻孔完毕后进行预安装,不符合处应进行调整,直到符合要求。 6.制件拼装应严格按设计图纸要求放样、拼装,焊接应具有

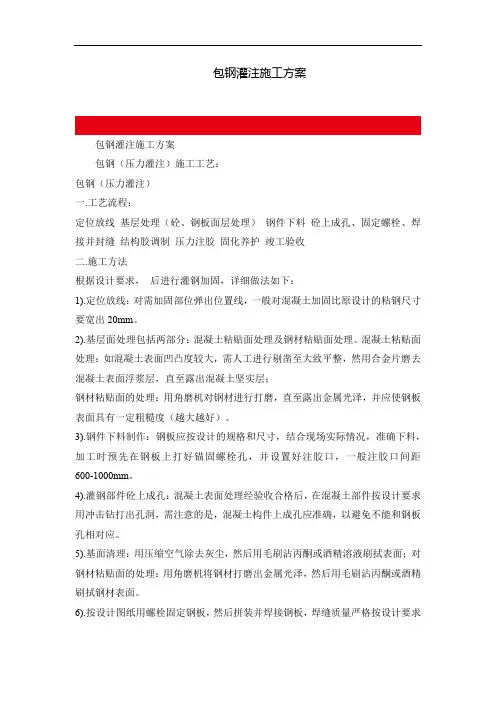

包钢灌胶加固施工工法

包钢灌胶加固施工工法 1 特点 1.1加固后的外包粘钢与原混凝土之间能共同工作,使加固体系与原构件形成一个良好的整体,大大提高了结构整体承载力。 1.2空间占用较小,现场加固工艺简便,工期短,对周围环境影响小。 1.3大幅度提高结构构件的抗裂性,抑制裂缝开展。 2 适用范围 2.1适用于承受静力作用的一般受弯及受拉构件。 00C,相对湿度不大于80%70C~。52.2适用于环境温度 2.3当混凝土构件强度等级低于C15时,不宜采用本法加固。 3 工艺原理和设计规定 加固工艺原理是采用包钢灌胶,在增加截面的部分提高梁的承载能力的同时,还因新增钢板箍的横向约束作用以及新增钢梁的纵向约束作用,使原有混凝土梁产生良好的三向应力状态,因而可以大幅度提高梁的承载力。另因结构胶粘结的效果还使外包钢与原梁之间可靠地联结成整体。 4 工艺流程及操作要求 4.1工艺流程 钢材备料及表面处理→混凝土表面处理→包钢骨架制作、焊接→吊装

→高强度螺栓连接板的安装→密封及粘贴灌胶嘴→配制结构胶→压 力灌胶、封口→检验→钢材面防护处理 操作要点4.2. 4.2.1施工及控制原则 4.2.1.1钢材的材质,规程品种,应按照设计图纸的要求,进行采购,如需要更改代换时必须提出“业务联系单”经设计单位和监理工程师批准后方可进行; 4.2.1.2严格按照焊接规程施焊,选择合理的施焊程序,采用适当的电流及合理的焊接速度,以力求减小施焊后的结构内应力和构件的变形; 4.2.1.3利用钻模制,以保证连接板孔距的加工精度,减少因孔距误差造成的螺栓连接的强制附加内应力及剪应力; 4.2.1.4高强度螺栓摩擦面必须进行喷砂或机械打磨处理,其抗滑数按设计要求加工并通过检测部门认可后,方能进行施工和装配; 4.2.1.5高强度螺栓的采购必须是专用厂家生产并有批量生产的质量合格证件,必要时应进行抽样检验; 4.2.1.6因现场施工复杂,在吊装工件时起吊指挥人员必须规范操作,确保工件和施工人员的安全。 4.2.2钢板备料及表面处理 4.2.2.1根据设计图纸结合现场实际尺寸加工钢板及成型,按混凝土表面锚固螺栓实际位置确定钢板位置,钢板钻孔,不大于锚固螺栓直径2mm;

柱头置换混凝土并包钢加固施工方案

目录 第一章编制说明及编制依据 (3) 编制说明 (3) 编制依据 (4) 第二章工程概况及工程特点 (5) 工程概况 (5) 工程特点 (5) 第三章施工组织机构 (7) 第四章施工部署及进度计划 (8) 第五章施工协调管理 (9) 第六章施工测量放线 (10) 碳纤维加固 (10) 粘钢加固 (10) 包钢加固 (11) 第七章加固施工方案 (10) 碳纤维加固施工方案 (10) 粘钢加固施工方案 (11) 、包钢施工技术方案及工艺 (13) 第八章质量控制措施 (15) 第九章安全文明施工 (19) 第十章保修与服务 (20)

工程保修 (20) 工程回访 (20)

第一章编制说明及编制依据 1.1编制说明 一、本施工方案按照甲方提供的施工图及施工现场实际情况进行编制。对人员、机械、材料调配、质量要求、进度安排等方面统一部署,完成本工程相关施工任务。 二、根据本工程设计特点、技术要求,本着对业主资金合理利用,对工程质量的负责,以“科学、经济、优质、高效”为编制原则。 三、我公司对此次施工组织方案的编制高度重视,召集了参加过类似工程施工、有丰富管理及施工经验的人员,在仔细研究图纸,明确工程特点、充分了解施工现场环境、准确把握设计要求的前提下,集思广议、博采众长,力求本方案切合工程实际,思路先进,可操作性强。 四、本工程主要内容龙腾万都汇A区地下车库加固工程,加固方法主要涉及以下几种类型,本施工组织设计按照加固类型进行编制。 第一部分:柱包钢置换柱头混凝土加固; 第二部分:梁粘碳纤维加固 五、本施工组织设计及其引用文件遵照国家规范、标准、规程,本施工组织方案编制范围涵盖龙腾万都汇A区地下车库加固工程图纸的内容。

柱头置换混凝土并包钢加固 施工方案

目录 第一章编制说明及编制依据3 1.1 ....................................................................................................................... 编制说明 3 1.2 ....................................................................................................................... 编制依据 4 第二章工程概况及工程特点5 2.1 ....................................................................................................................... 工程概况 5 2.2 ....................................................................................................................... 工程特点 5 第三章施工组织机构7 第四章施工协调管理8 4.1 ..................................................................................................... 与设计院的工作协调 8 4.2 ............................................................................ 与监理工程师、总承包方工作的协调 8 4.3 ................................................................................................. 与其他配属的配合协调 8

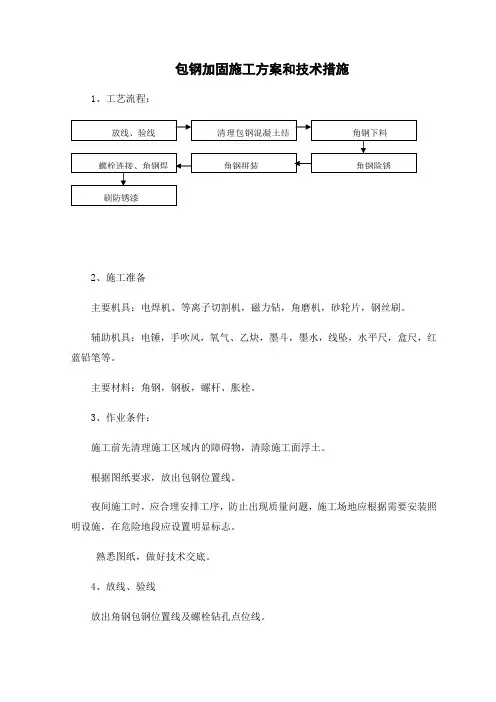

包钢加固施工工艺

包钢加固施工工艺 简介:施工准备施工前应认真阅读设计施工图,必须要将结构面清理干净,按设计图纸,在混凝土粘钢位置测放打磨控制线,待打磨工作完成后补加粘钢位置线。关键字:包钢,加固,施工,工艺 1.施工准备施工前应认真阅读设计施工图,必须要将结构面清理干净,按设计图纸,在混凝土粘钢位置测放打磨控制线,待打磨工作完成后补加粘钢位置线。 2.砼表面打磨打磨掉混凝土浮层,直至完全露出坚实新结构面,混凝土表层出现剥落、空鼓、蜂窝、腐蚀等劣化现象的部位应予以剔除,用指定材料修补,裂缝部位应首先进行封闭处理。 3.钢材表面打磨钢材粘接面,须进行除锈和粗糙处理。用砂轮磨光机打磨出金属光泽。打磨粗糙度越大越好,打磨纹路应与钢材受力方向垂直,其后用棉丝沾丙酮擦拭干净。 4.组装焊接根据图纸或洽商要求结合现场实际情况对钢材进行组装焊接,角钢与原结构柱尽量贴紧,竖向基本顺直,如原结构柱出现较大偏差,应进行顺直处理,缀板与角钢搭接部位须三面围焊,焊缝应符合设计及《建筑钢结构焊接规程》要求。 5.验收焊缝现场负责人检查焊接工作,请总包及监理验收,填写《隐检记录单》。 6.埋管注胶(1).焊缝检验合格后,用环氧砂浆沿钢材边缘封严,结合现场实际情况确定埋管位置及间距。如不埋管,可在角钢和缀板上钻φ6注胶孔,孔间距不大于500mm。(2).严格按结构胶说明

书提供的配比配制,搅拌均匀后方可使用。一次配胶量不宜过多,以40~50分钟用完为宜。(3).用气泵和注胶罐进行注胶,注胶时竖向按从下向上的顺序,水平方向按同一方向的顺序,注胶时待下一注胶管(孔)溢出胶为止,依次注胶,直至所有注胶管(孔)均注完。最后一个注胶管(孔)用于出气孔,可不注胶,注胶结束后清理残留结构胶。 7.竣工验收结构胶固化后用小锤轻轻敲击钢材表面,从音响判断粘接效果,如有个别空洞声,表明局部不密实,须再次高压注胶方法补实。 结构粘钢加固是一种建筑结构工程的加固新技术。用特制的结构胶粘剂,将钢板粘贴在钢筋混凝土结构的表面,能达到加固和增强原结构强度和刚度的目的。 2、结构粘钢加固有什么优点 结构粘钢加固方法,与其他的加固方法比较,有许多独特的优点和先进性,主要有: 1、坚固耐用:经过多年来的工程实践,已经证明完全能保证加固工程的质量,结构的强度和刚度都能满足设计的要求。 2、施工快速:在保证粘钢加固结构质量的前提下,快速完成施工任务,并能根据业务要求,在不停产不影响使用的情况下完成施工,受到用户的普遍赞扬。 3、简洁轻巧:与其它加固方法比较,粘钢加固的施工,干净利落,比较简便,现场无湿作业。完成加固后的结构外观不改变,比较轻巧,钢板薄,结构自重增加极微,不会导致建筑物内其他构件的连锁加固。 4、灵活多样:粘钢加固法的适应性很强,能够解决生产上和生活上各种有关问题。粘贴钢板的方案多种多样,灵活巧妙。还可粘贴型钢、加固钢结构及砖砌体结构等。 5、经济合理:由于施工快,避免或减少工厂停产时间,节约加固材料,与其它加固方法比较,粘钢加固的费用大为节省,经济效益很高。

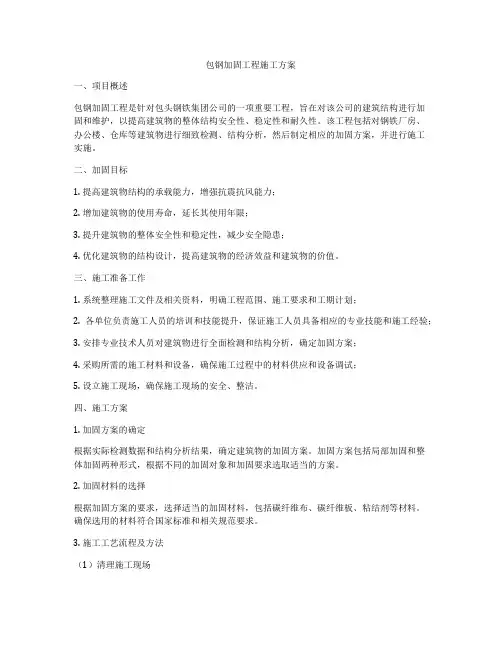

包钢加固现场施工方法

第一章、工程概况根据甲方要求,在原结构剪力墙上开洞,为保护原结构采用水钻保护性静力切除。 一、水钻切割施工方案 ㈠编制依据 1、《混凝土结构加固技术规程》(CECS25:90) 2、《混凝土结构设计规范》(GB50010—2002); 3、《建筑现场临时用电安全技术规程》(JGJ46—88); 4、《建筑机械使用安全技术规程》(JGJ33—86)。 ㈡具体施工流程和施工方法 1.施工工艺流程 在施工现场周围拉设施工警戒线和保护成品标出梁切割位置线水钻切除切除块处理清理工作面。 2.具体施工工艺及方法 1.在施工现场周围拉设施工警戒线,为防止渣土下落,所以在施工前必须用防护架在水钻施工面的下方搭设围挡,标出警示标志,防止坠落渣土伤人。 2.根据甲方的图纸要求在作业面上标出需要切割的位置,并由甲方技术人员验线。 3.水钻施工:

(1)水钻切割具体工艺: 用电钻打出固定螺栓孔放入膨胀螺栓装固定螺杆固定水钻开始切割。 在施工过程中.根据混凝土开洞所带来原结构损伤.采用直径为108毫米的钻头.最为安全经济. 4、切除块处理 为保证施工安全,在切除过程中切除块不得大于60千克,切除混凝土块在作业面不得进行二次破碎。切除后采用人工取下,转之地面。 二、包钢加固施工方案 外包钢加固技术分为湿式外包钢和干式外包钢两种,干式外包钢是型钢与缀板包裹约束混凝土构件后,对混凝土与钢材表面不做处理或简单的填塞处理;所以只对构件起到包裹约束提高构建抗拉能力的作用。湿式外包钢是在干式外包钢的基础上,在混凝土与钢构件接触面灌注或粘贴结构胶,以达到外包钢构套与原砼结构整体共同受力的目的。此工程采用湿粘法。 ㈠施工工艺: 流程: 1、定位放线时在拟包钢柱、梁上弹线标出包钢型钢的位置线一般应在包钢线外扩20mm为避免清理时污染混凝土面。 2、外包钢钢板的宽度不宜小于200mm;厚度小于10mm,通栓间距不宜大于300毫米,通栓直径为16毫米。 3、外包钢钢板宜通长设置,洞口小面与侧面钢板厚度一致,用直径16毫米的通栓锚固。

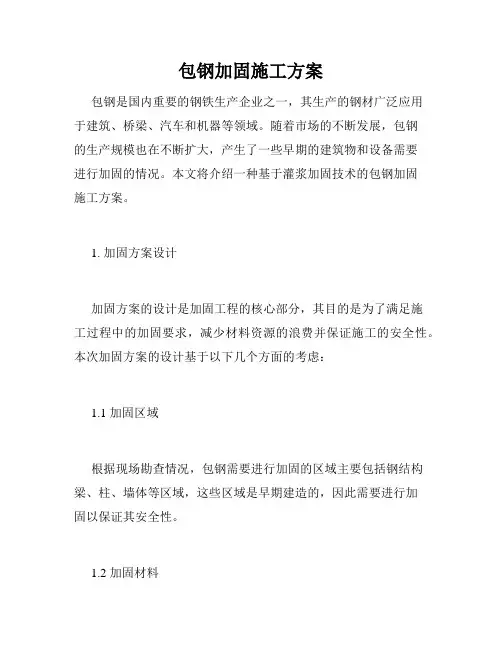

包钢加固施工方案

第一章、工程概况 根据甲方要求,在原结构剪力墙上开洞,为保护原结构采用水钻保护性静力 切除。 一、水钻切割施工方案 ㈠编制依据 1、《混凝土结构加固技术规程》(CECS25 90) 2、《混凝土结构设计规范》(GB5001—2002); 3、《建筑现场临时用电安全技术规程》(JGJ46- 88); 4、《建筑机械使用安全技术规程》(JGJ33- 86)。 ㈡具体施工流程和施工方法 1.施工工艺流程 在施工现场周围拉设施工警戒线和保护成品一标出梁切割位置线一-水钻切除一切除块处理一?清理工作面。 2.具体施工工艺及方法 1.在施工现场周围拉设施工警戒线,为防止渣土下落,所以在施工前必须用防护架在水钻施工面的下方搭设围挡,标出警示标志,防止坠落渣土伤人。 2.根据甲方的图纸要求在作业面上标出需要切割的位置,并由甲方技术人员验线。 3.水钻施工: (1)水钻切割具体工艺 用电钻打出固定螺栓孔一放入膨胀螺栓一>装固定螺杆一固定水钻一开始切割

在施工过程中?根据混凝土开洞所带来原结构损伤?采用直径为108毫米的钻头.最为安全经济. 4、切除块处理 为保证施工安全,在切除过程中切除块不得大于60千克,切除混凝土块在 作业面不得进行二次破碎。切除后采用人工取下,转之地面。 二、包钢加固施工方案 外包钢加固技术分为湿式外包钢和干式外包钢两种,干式外包钢是型钢与缀板包裹约束混凝土构件后,对混凝土与钢材表面不做处理或简单的填塞处理;所以只对构件起到包裹约束提高构建抗拉能力的作用。湿式外包钢是在干式外包钢的基础上,在混凝土与钢构件接触面灌注或粘贴结构胶,以达到外包钢构套与原砼结构整体共同受力的目的。此工程采用湿粘法。 ㈠施工工艺: 流程: 1、定位放线时在拟包钢柱、梁上弹线标出包钢型钢的位置线一般应在包钢线外 扩20mm为避免清理时污染混凝土面。 2、外包钢钢板的宽度不宜小于200mm厚度小于10mm通栓间距不宜大于300 毫米,通栓直径为16毫米。 3、外包钢钢板宜通长设置,洞口小面与侧面钢板厚度一致,用直径16毫米的通栓锚固。 4、侧面与小面焊接连接,焊好后,应用环氧胶泥将型钢周围封闭,并留出排气孔,然后按有关方法进行灌浆粘结。

柱头置换混凝土并包钢加固施工方案

19 目录 第一章 编制说明及编制依据 编制说明 . ...................... 编制依据 . ...................... 第二章 工程概况及工程特点 工程概况 工 程特点 第三章 施工组织机构 第四章 施工部署及进度计划 第五章 施工协调管理 第六章 施工测量放线 碳纤维加固 粘钢加固 包钢加固 第七章 加固施工方案 碳纤维加固施工方案 粘 钢加固施工方案 、包钢施工技术方案及工艺 第八章 质量控制措施 第九章 安全文明施工 第十章 保修与服务 . 工程保修 . (20) 工程回访 . (20) 3 3 4 5 5 5 7 8 9 10 10 10 11 10 10 11 13 15 20

第一章编制说明及编制依据 1.1编制说明 一、本施工方案按照甲方提供的施工图及施工现场实际情况进行编制。对人员、机械、材料调配、质量要求、进度安排等方面统一部署,完成本工程相关施工任务。 二、根据本工程设计特点、技术要求,本着对业主资金合理利用,对工程质量的负责,以“科学、经济、优质、高效” 为编制原则。 三、我公司对此次施工组织方案的编制高度重视,召集了参加 过类似工程施工、有丰富管理及施工经验的人员,在仔细研究图纸,明确工程特点、充分了解施工现场环境、准确把握设计要求的前提下,集思广议、博采众长,力求本方案切合工程实际,思路先进,可操作性强。 四、本工程主要内容龙腾万都汇A 区地下车库加固工程,加固 方法主要涉及以下几种类型,本施工组织设计按照加固类型进行编制。 第一部分:柱包钢置换柱头混凝土加固;第二部分: 梁粘碳纤维加固 五、本施工组织设计及其引用文件遵照国家规范、标准、规程,本施工组织方案编制范围涵盖龙腾万都汇A 区地下车库加固工程图

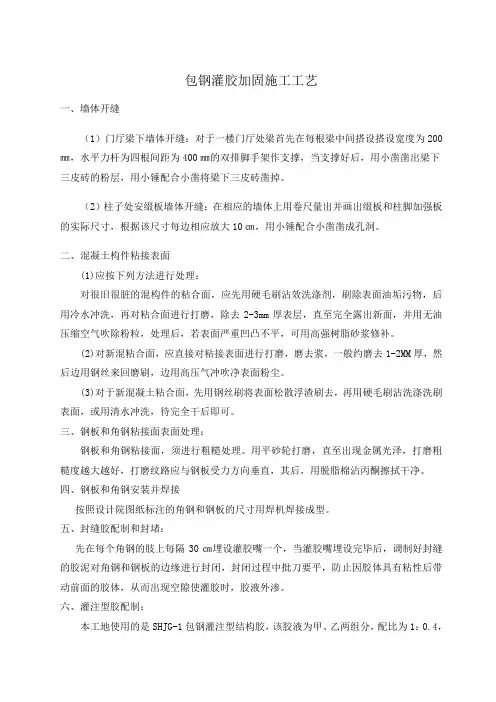

包钢加固

包钢加固 外包钢加固技术分湿法外包钢和干法外包钢两种。随着建筑结构粘结剂的研制和开发使用,干法包钢已逐渐退出舞台,尽而由湿法包钢所取代。湿法外包钢是将角钢、钢板箍通过胶栓与混凝土柱或梁外表面固定后用专用结构胶封闭形成“空腔”,而后灌注高强建筑结构灌注专用胶使用钢板或型钢和原混凝土构件可靠地连结成一个整体,该方法可以大幅度提高建筑物构件的承载力。 1.表面处理:包括原结构贴合面处理及钢板贴合面处理,贴合面处理是关键的工序, 应认真进行。 (1) 原结构贴合处理:用钢丝刷将表面松散浮渣刷去并用吹风机吹去表面灰尘,如 原结构凹凸不平应再用环氧树脂砂浆进行修补。 (2) 钢板贴合面处理:用角磨机打磨、直到露出金属光泽。打磨粗糙度越大越好, 打磨纹路与受力方向垂直,固定前用棉纱沾丙酮擦拭干净。 2.划线定位:根据加固施工图,准确地在混凝土表面划出处理部位轮廊线及定出定位 螺栓位置。 3.螺栓固定:用电锤钻孔,孔洞、螺栓界面处理,放胶管,安装螺杆。 4.钢板制作: (1)下料前应对钢板进行划线,要求长度和宽度误差不超过5mm 。 (2)钢板的切割采用剪板机剪切。切割前钢材切割区的铁锈、污物应清理干净。 5.钢板固定:将已经处理好的钢板固定在指定的位置,留出注胶缝隙,螺杆固定。 6.封缝:将注胶四周进行封闭处理,留出泄气孔。尤其注意螺杆四周的缝隙的封闭处 理。 7.埋注胶嘴:将注胶嘴按施工要求埋设妥当。 8.配胶:按产品使用说明书要求,将建筑结构灌注专用胶 A、B两组份倒入干净容器 内,以人工或电动工具将其完全调匀,注意翻看容器底部的颜色,确保配好的胶体色泽一致。 9.灌胶:从底嘴开始注胶,使胶从下向上浸透,胶从排气孔溢出并封堵。 10.检测:一般采用非破损检验。即用小锤敲击钢板检验钢板的有效密实面积。如无空 洞声,表示已灌注密实,否则应补胶。 11.固化:固化时间达到 72小时后可以进行使用。 12.外表面处理:用角磨机配钢丝轮对钢板外表面进行打磨,除去钢板表面的锈蚀、污 物等。表面应无可见的油脂、污垢、氧化皮、铁锈等附着物,然后粘砂,方便后期梁面装修。 13.质量记录 :灌注胶等的检测报告。

粘钢包钢加固技术交底讲解学习

1、本表由施工单位填写,交底单位与接受单位各存一份精品文档

交底内容: 2.2基层处理 ①、砼面基层处理 (1)粘结前对被粘物进行表面处理,使表面清洁、无油、无浮灰及松散结构,保持干燥、粗糙。对原混凝土构件粘合面可用硬毛刷沾高效洗涤剂,先除去其表面油污后,用清水冲洗,再对粘合面进行打磨;除去1~3mn厚砼面层(如有装饰物或面层,先将其铲除),直至完全露出新的砼面,并用无油压缩空气吹除粉尘。最后,用脱脂棉沾丙酮擦拭表面,2~3遍即可,处理后表面若有严重凹凸不平的部分,可用聚合物砂浆修补找平。 (2)对原有裂缝需进行压力注浆封堵,应统计裂缝宽度、部位,根据不同情况采取相应处理方案:<0.2mm可不处理;0.2~0.3mm采用压力灌浆圭寸闭裂缝;>0.3mm除压力灌浆封闭裂缝,还需粘碳纤维加固。 (3)外粘钢板部位的混凝土,其表层含水率不宜大于4%,且不应大于6%。对含水率超限的混凝土梁等,应改用高潮湿面专用的胶粘剂。对俯贴加固的混凝土板,若有条 件,也可采用人工干燥处理。 ②、钢件处理:如钢件未生锈或轻微锈蚀,可用喷砂、砂布或角向磨光机打磨,直至出现金属光泽。打磨粗糙度越大越好,打磨纹路尽量与钢件受力方向垂直。如下图所示: 钢板打磨方向 (钢板打磨方向示意图) 3、钢件锈蚀严重,需先用稀盐酸浸泡20分钟,使锈层脱落,再用石灰水冲洗,中和酸离子,用清水清洗干净,最后用平砂轮或角磨机打磨出纹路,再用脱脂棉沾丙酮擦拭2~3 遍(打磨后的钢板要存放在干燥处,避免潮气生锈或表面弄脏)。 4、钢件、砼面处理合格后预贴,预贴时钢件与砼面应基本吻合,并与粘贴线吻合,如有特殊要求,加设胀栓或螺栓,可先对砼面成孔,成孔符合相应有关要求,并用无油压缩空气吹净或丙酮清孔。如预贴不合格(不完全吻合)可进行人工处理,处理方法有两种:一种对偏差较大的采用人工剔凿、打磨,并对经剔凿产生的凹凸处用高强树脂砂浆修补,使其完全吻合。 审核人交底人接受交底人 1、本表由施工单位填写,交底单位与接受单位各存一份 精品文档

柱子加固施工方案

金华园(南园)A区双号楼工程合肥市图书馆多功能厅维修改造工程 柱 子 加 固 专 项 施 工 方 案 安徽八方工程有限公司 2017年3月3日

目录 一、工程概况 ----------------------------------------3 二、编制依据 ----------------------------------------3 三、加固材料 ----------------------------------------4 四、加固方法 ----------------------------------------4 五、粘贴碳纤维布加固施工技术要求 -------------------------4 六、包钢施工技术要求 -------------------------------------5 七、检验及验收 ----------------------------------------5 八、成品保护和原样恢复 -----------------------------------5 一、工程概况 本工程为“合肥市图书馆多功能厅维修改造工程” ,位于合肥市城市中心区北部,琥珀山庄北村出入口处,图书馆西南紧临琥珀山庄住宅区,南临黑池坝湖面,北临南淝河。此次维修改造的建筑面积约1250㎡。共加固五根柱子,标高从基础顶加固到标高8.75米处,柱子加固做法为碳纤维布环向包三层,柱梁连接处包钢。 二、编制依据 1、施工图纸; 2、《混凝土结构加固设计规范》GB50367-2013; 3、《碳纤维片材加固混凝土结构技术规程》CECS 146:2003(2007); 4、《混凝土结构设计规范》GB50010-2012; 加固示意图如下:

包钢加固专项施工方案

施 工 专 项 方 案 XX加固工程有限公司 一、本建筑物为2层砖混结构,由于本建筑物需装修改造,拆除

部分墙体及结构的改变,考虑本建筑结构类型较差,所以采用包钢、粘钢、碳纤维及增加钢梁等加固措施。 1.对于墙体拆除后的圈梁我公司选择采用包钢的加固方式,其中有裂缝或断裂的梁再底部增加钢梁的加固方式。 2.对于有开裂的预制楼板采用碳纤维的加固方式。 3.对于一楼阳台底部采用碳纤维加固,再在四周采用钢梁加固。 4.对于加固加固后考虑到有部分柱子的承载力,可采用柱子外包钢或增大柱子截面的加固方式。 一、有粘结外包型钢加固法,亦称包钢加固. 施工工艺: 1.施工准备施工前应认真阅读设计施工图,必须要将结构面清理干净,按设计图纸,在混凝土粘钢位置测放打磨控制线,待打磨工作完成后补加粘钢位置线。 2. 3.2.砼表面打磨打磨掉混凝土浮层,直至完全露出坚实新结构面,混凝土表层出现剥落、空鼓、蜂窝、腐蚀等劣化现象的部位应予以剔除,用指定材料修补,裂缝部位应首先进行封闭处理。 4. 5.3.钢材表面打磨钢材粘接面,须进行除锈和粗糙处理。用砂轮磨光机打磨出金属光泽。打磨粗糙度越大越好,打磨纹路应与钢材受力方向垂直,其后用棉丝沾丙酮擦拭干净。 6.

7.4.组装焊接根据图纸或洽商要求结合现场实际情况对钢材进行组装焊接,角钢与原结构柱尽量贴紧,竖向基本顺直,如原结构柱出现较大偏差,应进行顺直处理,缀板与角钢搭接部位须三面围焊,焊缝应符合设计及《建筑钢结构焊接规程》要求。 8. 9.5.验收焊缝现场负责人检查焊接工作,请总包及监理验收,填写《隐检记录单》。 10. 11.6.埋管注胶 12.(1).焊缝检验合格后,用环氧砂浆沿钢材边缘封严,结合现场实际情况确定埋管位置及间距。如不埋管,可在角钢和缀板上钻φ6注胶孔,孔间距不大于500mm。 13.(2).严格按结构胶说明书提供的配比配制,搅拌均匀后方可使用。一次配胶量不宜过多,以40~50分钟用完为宜。14.(3).用气泵和注胶罐进行注胶,注胶时竖向按从下向上的顺序,水平方向按同一方向的顺序,注胶时待下一注胶管(孔)溢出胶为止,依次注胶,直至所有注胶管(孔)均注完。最后一个注胶管(孔)用于出气孔,可不注胶,注胶结束后清理残留结构胶。 15. 16.7.竣工验收结构胶固化后用小锤轻轻敲击钢材表面,从音响判断粘接效果,如有个别空洞声,表明局部不密实,须再次高压注

包钢加固专项施工方案

百度文库-让每个人平等地提升自我 施 工 专 项 方 案 XX加固工程有限公司

百度文库-让每个人平等地提升自我 6. 、本建筑物为2层砖混结构,由于本建筑物需装修改造,拆除 部分墙体及结构的改变,考虑本建筑结构类型较差, 所以采用包 钢、粘钢、碳纤维及增加钢梁等加固措施。 1. 对于墙体拆除后的圈梁我公司选择采用包钢的加固方式, 其中 有裂缝或断裂的梁再底部增加钢梁的加固方式。 2. 对于有开裂的预制楼板采用碳纤维的加固方式。 3. 对于一楼阳台底部采用碳纤维加固,再在四周采用钢梁加固。 4. 对于加固加固后考虑到有部分柱子的承载力, 可采用柱子外包 钢或增大柱子截面的加固方式。 一、有粘结外包型钢加固法,亦称包钢加固. 施工工艺: 1. 施工准备施工前应认真阅读设计施工图, 必须要将结构面清理 干净,按设计图纸,在混凝土粘钢位置测放打磨控制线,待打磨 工作完成后补加粘钢位置线。 2. 32砼表面打磨打磨掉混凝土浮层,直至完全露出坚实新结构 面,混凝土表层出现剥落、空鼓、蜂窝、腐蚀等劣化现象的部位 应予以剔除,用指定材料修补,裂缝部位应首先进行圭寸闭处理。 4. 5.3. 钢材表面打磨钢材粘接面,须进行除锈和粗糙处理。用砂轮 磨光

百度文库-让每个人平等地提升自我 机打磨出金属光泽。打磨粗糙度越大越好,打磨纹路应与钢材受力方向垂直,其后用棉丝沾丙酮擦拭干净。 74组装焊接根据图纸或洽商要求结合现场实际情况对钢材进行组装焊接,角钢与原结构柱尽量贴紧,竖向基本顺直,如原结构柱出现较大偏差,应进行顺直处理,缀板与角钢搭接部位须三面围焊,焊缝应符合设计及《建筑钢结构焊接规程》要求。 8. 9.5.验收焊缝现场负责人检查焊接工作,请总包及监理验收,填写《隐检记录单》。 10. 116埋管注胶 12. (1).焊缝检验合格后,用环氧砂浆沿钢材边缘封严,结合 现场实际情况确定埋管位置及间距。如不埋管,可在角钢和缀板 上钻?6注胶孔,孔间距不大于500mm。 13. (2).严格按结构胶说明书提供的配比配制,搅拌均匀后方可使用。一次配胶量不宜过多,以40?50分钟用完为宜。 14. (3).用气泵和注胶罐进行注胶,注胶时竖向按从下向上的顺序,水平方向按同一方向的顺序,注胶时待下一注胶管(孔)溢出胶为止,依次注胶,直至所有注胶管(孔)均注完。最后一个注胶管(孔)用于出气孔,可不注胶,注胶结束后清理残留结构胶。

加固专项施工方案.docx

目录 第一章、编制依据 (2) 第二章、工程概况 (3) 第三章、施工部署 (3) 第四章、加固施工方案与技术措施 (5) 第一节、粘(包)钢加固施工方案与技术措施 (5) 1、施工概况 (5) 2、材料准备 (5) 3、包钢加固施工方法 (6) 4、粘钢加固施工方法 (21) 第二节、碳纤维加固施工方案 (31) 1、材料性能: (31) 2、工艺流程: (33) 3、施工方法:` (33) 第五章、质量保证措施 (36) 第六章、安全技术措施 (37) 第七章、消防保卫措施 (39) 第八章、文明环保措施 (39)

第一章、编制依据 第二章、工程概况 本次建设为中国社会科学院学术报告厅改造工程

最大建筑层数:地上2层;地下1层(改造部分为地上1、2层)最大建筑高度:13.75米 本工程梁柱加固主要采用结构粘钢加固局部采用2T-150 @200碳纤维粘贴的加固方式。 第三章、施工部署 3、施工组织部署 3.1组织机构 图1.1 项目组织机构框图 3.1.1工程部:负责制定落实生产计划,完成工程量的统计工作,

组织实施现场各阶段的平面布置,生产计划、安全文明施工及劳动力、工程质量等各种施工因素的日常管理。由调度员、统计员及电工、机械人员、安全员组成,对生产经理负责。 3.1.2技术部:编制和贯彻施工方案、进行技术交底。由技术员对主任工程师负责。 3.1.3质量部:监督检查工程施工质量。由质检员对主任工程师负责。 3.1.4物资部:负责工程物资和施工机具购置、搬运贮存,编制并实施物资使用计划,监督控制现场各种物资的使用情况,维修保养施工机具等。物资部对生产经理负责。 3.1.5安全后勤部:负责安全防护、消防保卫、环保环卫等工作。由安全员、保卫干事组成,对生产经理负责。 3.2施工进度计划及人员安排 根据加固设计图纸及现场情况,本工程总工期暂定为15天;其中:粘钢加固班组10人,钢筋工2人,木工2人,架子工2人,砼工4人,杂工4人。根据现场实际情况进行适当调整。 4、施工准备 4.1、技术准备 4.1.1准备与本工程有关的规程、规范。 4.1.2根据工程情况,及时计算各种物资(主要原材料的成品、半成品)的用量,按有关规范、标准进行试验工作(见证抽样:钢材、结构胶等)。 4.2、现场准备 4.2.1施工作业面清理现场,为后续施工作业提供良好的施工作业面。

剪力墙开洞及加固施工方案

剪力墙开洞及加固施工方案 北京中海凯旋4号楼八单元9B家装装饰工程门窗开洞及加固施工方案 2014年4月9日

剪力墙开洞及加固施工方案 目录 1.编制依据 (3) 1.1 施工图 (3) 1.2 主要规程、规范、图集 (3) 1.3 主要法规、文件 (3) 2.工程概况 (4) 2.1 工程名称、地理位置及工程关系 (4) 2.2 工程概况 (5) 2.3 加固方法技术说明 (5) 2.4 施工要求 (6) 3.施工部署 (7) 3.1施工总目标 (7) 4.主要机具、机械设备和劳动力的配置 (7) 4.1主要机械、设备需用量计划 (7) 4.2主要劳动力计划 (8) 5.建筑结构加固施工方案和方法 (8) 5.1脚手架工程 (8) 5.2拆除工程 (8) 5.3 粘钢加固施工技术 (12) 6.施工管理 (16) 6.1 质量管理体系 (16) 7.安全措施和安全保证体系 (21) 7.1 施工安全管理目标 (21) 7.2 管理方针 (21) 7.3 安全管理制度及安全管理措施 (22) 7.4专项安全措施 (23)

剪力墙开洞及加固施工方案编制依据1. 1.1 施工图 施工图一览表1—1 表图纸名称出图日期图纸编号号楼八单4北京中海凯旋月家装装饰工程墙体加03年2014 元9B 固施工图、图集1.2 主要规程、规范 2 主要规程、规范、图集等1表— 号编称别类名 GB50026-93 《工程测量规范》 GB50011-2001 《建筑抗震设计规范》 JGJ80-91 《建筑施工高处作业安全技术规范》国JGJ59-99 《施工现场临时用电安全技术规范》 《工程建设强制性条文—房屋建筑部分》家《建筑结构荷载规范》GB50009-2001() CECS 25:90 《混凝土结构加固技术规程》 GB50300-2001 《建筑工程施工质量验收统一标准》 07SG111-1

改造加固梁,柱包钢的施工方案

XXXX装修工程 梁 包 钢 加 固 施 工 方 案 编制人:

审核人: X X X X公司 2013年09月02日 目录 1.编制依据 (3) 2.工程概况 (3) 2.1 工程简介 (3) 3施工准备 (4) 1.1.机具准备 (4) 3.2.技术准备 (4) 4材料要求 (5) 5工艺流程 (6) 6施工方法 (6) 6.1钢板等型钢备料及表面处理 (6) 6.2混凝土表面处理 (7) 6.3.锚固螺栓定位及固定 (7) 6.4包钢骨架制作、焊接、嵌固钢板 (7) 6.5制孔 (7) 6.6密封及粘贴灌浆嘴 (8) 6.7配置灌注胶 (8) 6.8 压力灌胶 (8) 6.9静置养护 (8) 7质量检验 (8) 8 质量保证措施 (9) 9 安全保证措施 (9)

1.编制依据 1、混凝土结构设计规范GB 50010-2010 2、高层建筑混凝土结构技术规程JGJ 3-2010 3、建筑抗震设计规范GB 50011-2010 4、建筑结构加固工程施工质量验收规范GB50550-2010 5、混凝土结构加固设计规范GB50367-2006 6、XXXX装修工程施工图纸 2.工程概况 本工程梁包钢部位多,施工难度大,工艺复杂,应由丰富施工经验的专业队伍承担,包钢加固就是在混凝土结构受力构件的外侧用结构灌注胶外包钢板,以补强或提高其受力强度,提高结构的安全性。钢板与混凝土受力构件共同作用,使原构件的刚度、强度都大幅度地提

高,特别是耐久性及抗疲劳能力增强。 3施工准备 1.1.机具准备 本工程包钢拟投入以下机具: 3.2.技术准备 1、在施工顺序安排时,要先将钢板件焊接后再灌胶包钢,以避免焊接温度使结构胶失效. 2、用于加固的钢板,其粘接面,须进行必要的除锈和粗糙处理,打磨粗糙度越大越好,打磨纹路应与钢板受力方向垂直。 3、结构加固构件包钢及灌胶后,严禁敲打、施焊加固钢板,做好成品保护工作。 4、加固的钢板或型钢与原有混凝土构件连接时,需将混凝土构件的连接表面按有关要求进行修整,并进行补平处理。 5、本工程梁包钢按下图施工;
