第一章总则

第一条为了加强市政工程施工技术资料的规范化管理、提高工程质量和企业的管理水平,根据国家有关规范、标准和规定,制定本规定。

第二条本规定报称市政工程包括道路、桥梁、排水、雨、污水厂及防洪等工程。凡从事上述工程的施工企业均按本规定执行。

第三条市政工程施工技术资料是施工过程中施工单位依据有关规定所做的文字记录、图纸、表格、音像等到应当归档的资料,它是评定工程质量、竣工交付使用的必要条件,也是对工程进行检查、维护、管理、使用、改建和扩建的依据。

第四条市政工程施工技术资料主要项目按统一规定表格表式(见附件)。未有统一规定表格的,各地区可根据需要自行拟定。

第二章管理与职责

第五条市政工程施工技术资料的管理工作由施工企业负责。施工企业应加强对施工技术资料工作的管理的领导,建立和健全技术资料管理部门,制定岗位责任制。

第六条施工企业负责汇集、整理所承包工程范围内的工程施工技术资料。并建立健全技术资料管理部门,制定岗位责任制。实行总承包的工程项目,总包单位还应负责汇集、整理各分包单位编制的有关施工技术资料。

第七条工程施工技术资料应随施工进度及时整理,所需表格一

律按本规定中的附表格式认真进行填写,做到字迹清楚,项目齐全、准确、真实。

第八条工程施工技术资料必须真实地反映工程的实际情况,保证完整、准确,必须由各级施工技术负责人审核。竣工后资料成果应由企业技术负责人和法人代表签字并加盖单位公章。

第九条建设单位与施工企业在签订施工合同时,应对施工技术资料的编制责任和移交期限做出明确规定。

第十条施工企业应把施工技术资料的管理体制纳入企业的奖罚制度,对涂改、伪造、随意抽撤或损毁、丢失等玩忽职守造成资料不合格的,应按有关规定予以处罚。情节严重构成犯罪的依法追究刑事责任。

第十一条工程施工技术资料,按照建设单位及其他有关单位需要的份数进行编制,编制单位应保存一份。主要的工程按有关规定执行。资料档案应由企业统一保管。

第三章内容与要求

第十二条单位工程竣工的施工技术资料规定项目如下:

一、施工组织设计(或施工方案)

二、图纸会审、技术交底记录

三、原材料、半成品、成品出厂质量证明和试(检)验报告

四、施工试验报告

五、施工记录

六、测量复核及预检记录]

七、隐蔽工程验收记录

八、工程质量检验评定资料

九、使用功能试验记录

十、设计变更洽商记录

十一、竣工图

十二、竣工验收单

十三、工程竣工质量核验证书

第十三条施工组织设计(或施工方案)

施工组织设计(或施工方案)应在组织施工前编制。规模大、施工工期长的工程可根据施工组织总设计分部位、分单位工程等分阶段进行编制。

一、施工组织设计必须经上一级技术负责人或建设单位(监理单位)进行审批方为有效(填写施工组织设计审批表)。如有工艺变动和有施工措施圈套变动时,应有变动审批手续。

二、施工组织设计应包括下列主要内容:

1、文字说明:工程概况,工程造价,工期要求,施工部署,

摄影师要求,主要技术措施等须说明的情况。

2、施工平面布置图。

3、进度计划安排及各种工、料、机运计划表。

4、质量目标设计(质量总目标、分项质量目标,实现质量目

标的内容、措施、办法、执行人)。

5、施工技术方案、保证质量及文明施工、安全施工的技术措

施(包括冬、雨季施工措施,及采用的新技术、新工艺、新方法等)。

6、施工节约技术措施。

7、大型桥梁、厂、站等土建、安装复杂的工程应有针对单项

工程施工需要的专项设计,如模板及支架设计、地下沟槽支撑设计、降水设计、施工便桥、便线设计、方涵顶进后背设计、预应力混凝土钢筋张拉设计、大型预制构件吊装设计、混凝土施工浇筑方案设计、设备安装方案设计等。

8、环保措施。

第十四条图纸会审、技术交底

一、工程开工前必须组织图纸会审,由承包工程的技术负责人

组织施工技术人员对施工图进行全面学习,审核并做图纸会审记录。

二、技术交底:包括设计交底、施工组织设计交底、工序施工

技术交底,各交底应有文字记录,交底双方应有签认手续。

第十五条原材料、半成品出厂质量证明和试(检)验报告。原材料、半成品和成品的质量必须合格,并应出厂质量合格证明或试验单。需采取技术处理措施的,应满足有关规范、标准、规定,并须经有关技术负责人批准后(有批准手续)方可使用。

凡使用权新材料、新产品、新工艺、新技术的,应有鉴定证明人或生产许可证,并要有产品质量标准、使用说明和工艺品要求,使用前,应按其质量标准进行检验。

一、水泥

1、水泥应有生产厂家的出厂质量证明书和试验报告(内容

包括厂别、品种、标号、生产日期和试验编号)。

2、使用前必须进行复试。

3、水泥复试项目:抗压强度、抗折强度和安定性。必要时

应加试凝结时间等。

4、水泥采用快速试验者,仍以标养28天强度为准。

5、水泥试验单要有试验结论,水泥质量有问题时,在可使

用条件下,应注明允许使用的工程项目部位和不影响该部

位的质量要求。

6、混凝土试配单,混凝土试块试验报告单上注明的水泥品

种、标号、试验编号应与水泥出厂证明人或复验单上的内

容一致。

二、钢筋

1、钢筋应有出厂质量证明书和试验招待单,并按有关标准的

规定抽取试样作机械性能试验。

2、进口钢筋,应有机械性能试验、化学分析报告和可焊性试

验报告。

3、集中加工的钢筋,应有由加工单位出具的出厂证明及钢筋

出厂合格证明和钢筋试验单的抄件(复印件)。

4、预应力混凝土所用高强钢丝、钢铰线应逐批做好外观检验

记录,并按有关规定抽样做机械性能试验。

5、钢筋试验单的项目应填写齐全,要有试验结论,第一次试

验有问题须加倍取样,合格时两次试验报告要同时保留。

三、钢结构使用的钢材配件

1、必须有质量证明书,并应符合设计文件的要求,如对质量

有疑异时,必须按规范进行机械性能试验和化学成份检验。

2、钢结构构件出厂时制造单位应提交下列技术文件:

①产品质量证明:

②钢结构施工图,有设计变更的,应有变更洽商文件,并

在图中注明修改部位;

③所用钢材和其他连接件的质量证明和试验报告;

④新材料、新工艺品试验鉴定资料;

⑤发运构件清单。

四、焊条

1、焊条应有出厂合格证。

2、需进行烘焙的应有烘焙记录。

十四、厂、站工程成套设备,随机文件必须齐全,其中包括装箱单、产品合格证明,设备安装使用说明等。发必要时要求解体检查,并作详细记录。

十五、各种保温材料及制品应有产品合格证和材料性能试试验记录,其种类、规格、性能诮符合设计规定。

十六、预应力混凝土设备检验资料

1、应有预应力锚头、夹顶塞等出厂合格证明入硬度试验记录。

2、采用金属波纹管成孔时应有波纹管的质量合格证明及现场

检验记录。

3、有由法定计量检测单位对张拉设备——油泵、千斤顶、压

力表进行鉴定的记录。

十七、混凝土预制构件技术质量资料

1、钢筋混凝土结构预制构件:做为主体结构使用的梁、板、墩、

柱等构件生产厂家应提供下列技术资料:

①构件混凝土强度资料;

②预应力混凝土钢筋张拉记录;

③施工图纸,有设计变更的应有变更洽商文件,并在图中注

明修改部位;

④所用钢筋和其他材料的质量证明书和试验报告;

⑤构件质量评定资料。

2、施工单位应根据出厂合格证明依照现行验收标准逐件检查

验收填写验收记录。

3、一般混凝土预制构件如道牙(侧石)、方砖、栏杆、地梁、

防撞墩等,生产厂家应提供合格证明,内容包括:混凝土强

度及按有关规定进行抽检的技术资料。

第十六条施工试验报告

施工试验报告是施工过程中为检验施工质量必须进行的试验工作。

一、压实度试验资料

1、填土压实度资料

①有按土质种类做的最佳密度与最佳含水量试验(击实试

验)报告;

②有按质量验评标准分层、分段取样的工地土壤压实度试

验记录。

③石灰土、石灰粉煤灰砂砾、水泥稳定砂砾、石灰土稳定

碎石、水泥稳定土等半刚性道路基层,有7天、28天无

侧限抗压强度试验报告。

2、道路路基、基层压实度资料

①土路床、石灰土、粉煤灰石灰砂砾、水泥稳定砂砾、水泥

稳定土、石灰土稳定碎石,有按重型击实标准的试验报

告(有特殊情况时,土路床可采用轻型实标准);

②有按质量验评标准分层、分段的压实度试验记录。

3、道路面层压实度资料

①有沥表厂提供的标准密度资料;

②有按质量验评标准分层、分段的工地压实度试验资料

(面层蜡封法,大黑碎可用灌砂法)。

二、水泥混凝土抗压强度试验资料

1、凡结构工程混凝土应有试配申请单和试验室签发的配合

比通知单;施工中如材料有变化时,应有修改配合比的

试验资料。

2、混凝土抗压、抗折强度试验资料

①、应有规范规定组数的28一天标养试块抗压强度;

②、有按验评标准进行强度统计评定资料(水泥混凝土路

面要试块抗折强度试验报告);

③、现浇结构混凝土及冬季施工混凝土均应有同条件养护

试块抗压强度试验报告做为拆摸、张拉、施加临时荷载、

检验抗菌素冻能力等的依据;

④、如果强度未能达到设计要求而采取实物钻芯取样试压

时,应有钻芯试压报告和原试块抗压强度试验报告;

⑤如果强度达不到设计要求,请设计验算时,应有设计人

员签署的验算资料和处理意见,并附上原抗压试块试验

报告资料。

3、混凝土耐久性试验资料

凡设计有抗渗、抗冻要求的混凝土必须有抗压强度试验报告外,还应有按有关规定组数的抗渗、抗冻、试验报告单。

4、使用商品混凝土,应以现场制作的标养28天的试块抗压强度

作为评定混凝土的依据(抗折、抗冻都以现场试件为准)并应在试块强度试验单上注明商品混凝土生产单位名称、合同编号。

三、砂浆试块强度试验

1、砌筑用砂浆必须有按部位规定组数的强度试验报告,砌筑主

要结构部位的配合比由试验室试验确定。有砂浆配比通知

单。

2、浆标号以标准养护龄期28天的试块抗压试验结果为准。

3、有砂浆强度评定资料。

4、预应力混凝土孔道压浆每一工作班留取不少于3组的

7.07*7.07*7.07立方体试块,其中一组做为标准养护28天的

强度资料,其余二组做移运和吊装时强度参考值资料。

5、凡砂浆试块强度达不到设计要求的应有鉴定处理意见,并经

设计部门签认,质量监督部门同意。

四、钢筋焊接试验资料

1、工程开工或每批钢筋正式焊接之前,应进行现场条件下钢筋焊

接性能试验,内容应包括焊工编号、钢筋瑾、规格、焊接方法、焊条类型、规格,并对抗弯、拉试验结果有明确结论。

2、钢筋焊接必须按规范规定的批量留取试件做焊接物理性能试

验,并对抗弯、拉试验结果有明确结论。

五、钢管及其他设备、容器焊接试验资料

1、正式焊接前进行现场条件下的焊接性能试验,留取试验报告,

内容包括:焊工编号、母材种类、型号、规格、规格,焊条类

型、规格,焊接方法,焊后抗拉、弯试验结果,并有明确结论。

2、焊缝按有关规范定取样做焊接物理性能试验。

3、焊缝按设计及有关规范规定做超声波或X射线探伤检查。

第十七条施工记录

一、地基与基槽验收记录

做好位置、尺寸、土质、标高等验收记录,如与原设计地基情况不符,设计提出处理要求时,要有处理记录,在平面位置图上标明部位、尺寸、标高及处理方法、处理日期,一般基槽可用隐检

记录代替,重要工程或设计提出要特别验槽的需做此项记录。

二、桩基记录

1、打桩记录表。

2、钻孔桩记录汇总表。

3、钻孔桩(包括挖孔桩)钻进记录。

4、钻孔桩成孔质量检查记录。

5、钻孔桩水下混凝土灌注记录。

6、各种桩基记录都应附有标明桩位的平面图。

三、结构吊装施工记录

1、预制钢筋混凝土大型构件、钢结构等吊装记录。,内容包括:构

件类别、型号、位置、连接方法、实际安装偏差等。

2、厂、站工程大型设备吊装施工记录包括:

①设备安装设计文件;

②设备出厂合格证明包括:设备名称、型号、安装位置、连接方

法、允许安装偏差和实际偏差等。

四、现场加预应力记录

1、预应力张拉设计数据表。

2、预应力张拉原始记录表。

3、张拉千斤顶、油泵、油表、校验记录绘制P-T曲线。

4、预应力孔道灌浆记录。

五、沉井下沉观测记录

下沉沉井时第一工作班结束后均应有包括下列内容的记录:刃脚

标高、土壤情况、停歇时间及原因、倾斜或移位数值及纠正措施、下沉情况、地下水位标高、沉井内水位标高、加载重量及重心位置等。

六、混凝土浇注记录

凡现场浇筑C20强度等级以上的混凝土均应填写浇筑记录,内容包括:日期、天气、浇筑部位、浇筑顺序、混凝土强度等级、混凝土配合比及试验编号、外掺剂名称、掺用数量、混凝土搅拌方式、坍落度、振捣方法、浇筑当中出现的问题、处量方法以及混凝土浇筑负责人等。

七、箱涵顶进记录

顶进每班均应填写顶进记录,内容包括:顶进长度、顶力数值、位置偏差(高程、中线)及校正情况、土质、水位情况以及出现的问题处理方法等。

八、厂、站设备安装记录

排水厂、站设备安装按设计要求对每台设备的安装和试用情况以及单项试验及综合系统试验情况做好记录。

九、沉降观察记录

设计有要求的要做沉降观察记录

十、冬期施工测温记录

对水泥混凝土、砌体工程、钢管焊接、沥青混凝土等的冬期施工应按有关规定做好测温记录。

十一、质量事故报告及处理记录

1、质量事故报告:质量事故发生后立即填写“工程质量事故

报告”将质量事故的情况及估计损失及时向上一级主管部门报告。

2、质量事故处理完毕后填写“质量事故处理记录”将事故的性质、实际损失情况、处理方法、是否造成永久性缺陷等内容填写清楚备查。

第十八条测量复核及预检记录

测量复核及预检记录:测量复核指施工前对测量放线、标高等测量标志的复测,以防止发生测量返工事故。

一、构筑物(桥梁、道路、排水管道、水池等)位置线、现场

标准水准点应有由施工现场专项技术负责人签署的测量复

核原始记录。

二、尺寸线包括轴线、断面尺寸、轴线、标高、预理件预留孔位

置、模板牢固性和模板清理等应做预检记录。

三、主要结构的模板,包括几何尺寸、轴线、标高、预理件预留

孔位置、模板牢固性和模板清理等应做预检记录。

四、桥梁下部结构的轴线及高程,上部结构安装前对支座位置、

高程、规格等均应做预检记录。

五、测量复核及预检应在项目实施前,由施工项目负责人组织施

工人员,测量人员、质检人员参加,必要时请设计人员参加。

第十九条隐检记录

隐检项目是指为下道工序施工报隐蔽的工程项目,在隐蔽前必须进行质量检查,由施工项目负责人组织施工人员、质检人员,并请建设单位(设施管理单位)代表参加,必要时请设计人参加,检查意

见应具体,检查手续应及时办理,不得后补,需复验的要办理复验手续,填写复验日期并由复验人做出结论。隐蔽项目包括:

一、地基与基础,包括土质情况、槽基础几何尺寸、标高、

地基处理、基底密实度。

二、主体结构各部位钢筋,,内容包括:钢筋品种、规格、数

量、间距、接头情况及除锈、代用变更情况。

三、桥梁等结构物预应力筋,预留孔道的直径、位置、坡度、

接头处理、孔道绑扎牢固等的情况。

四、现场结构焊接,包括焊条牌号(型号)焊口规格、焊缝

长度、高度及外观清渣等。钢结构焊接根据《钢结构工

程施工及验收规范》(GB205-83)第3、4、11条规定,

管道焊接按照《工业管道工程施工及验收规范》

(GBJ235-82)第四章。

五、桥梁工程桥面防水层下找平层平整度、坡度、桥头搭板

位置、尺寸。

六、桥面伸缩缝埋件规格、数量及埋置情况。

七、钢官官道内上绝缘防腐。

八、φ1200mm以上钢管管道椭圆度。

九、雨、污水管道:混凝土管带及附属构筑物隐蔽部位。

十、水工构筑物及沥青防水工程,包括防水层下的各层细部

做法、工作缝、防水变形缝等。

第二十条工程质量检验评定资料

一、各工序施工完毕后应按照市政工程质量检验评定标准进

行质量评定,及时填写工序质量评定表,检查项目、实

测项目填写齐全,签字手续完备,

二、部位工程完成后及时汇总各工序质量评定表,填写部位

质量评定表,计算部位合格率,签字手续完备。

三、单位工程完成后,及时汇总各部位质量评定表吊施工主

要技术负责人签字,加盖单位印章做为竣工验收和质量

临监督门核定质量等级的依据之一。

第二十一条使及功能试验记录

使用功能试验是对市政工程在交付使用之前行的实际用功能检查。使用功能试验按有关标准进行,并须邀请建设单位(或监理单位)、设计单位、设施管理单位参加,试验合格后做试验记录,由各方签字,手续完备。使用功能试验项目一般包括:

一、污水管道闭水试验:合格标准按现行行业标准《市政排

水管渠工程质量检验评定标准》(CJJ3-90)

二、水池满水试验,合格标准和试验方法按现行国标《给排

水构筑物施工及验收规范》(GBJ141-90)。

三、消化池气密性试验:合格标准和试验方法按现行国标《给

排水、构筑物施工及验收规范》(GHJ141-90)

四、其他施工项目如设计有要求按设计规定及有关规范做使

用功能试验。

第二十二条设计变更、洽商记录

设计变更、洽商记录是设计施工图补充和修改和修改的齐心记载,应在施工前办理,内容要求明确具体,必要时应附图。

一、有关设计变更的洽商,应由设计单位、施工单位和建设单位(或监理单位)三方代表签证,有关经济洽商可由施工单位和建设单位两主代表签证。

二、洽商应原件存档,相同工程如合用一个洽商时,可用复印存档,并注明原件存放处。

三、分包工程的设计变更洽商,由工程总包单位统一办理洽商手续。

四、洽商记录按签定日期的先后顺序编号。

第二十三条竣工图

一、工程竣工后及时进行竣工图的整理。绘制竣工图遵照以下原则:

1、凡在施工中,按图施工没有变更的,在新的原施工图上加盖“竣工图”标志后,可作为竣工图。

2、无大变更的,将修改内容如实的绘改在蓝图上。

3、]凡结构形式改变、工艺改变、平面布置改变、项目改变以及其他重大改变,或不宜在原施工图上修改补充表示清楚的,应重新绘制竣工底图,并将原设计图附上。

二、编制竣工图,必须采用不褪色的绘图墨水进行。

第二十四条竣工验收资料

竣工验收是工程竣工验收后由施工单位会同建设单位,设施管理

单位、设计单位共同对工程进行全面检查验收,正式签署的竣工交验文件,要求书写规整、清晰、签字齐全。

第二十五条工程质量竣工核定证书

工程竣工交验后,由质量监督部门进行工程质量竣工等级核定,质量监督部门通过检查技术资料,现场实测实量和外观检查结合施工过程中发现的问题,对工程质量进行全面的核查确定质量等级,签发《工程质量竣工核定证书》。

第四章组卷方法和要求

第二十六条竣工技术资料要进行科学组卷,综合性大型工程应按单位工程分别组卷,每单位工程做为一卷,如文件材料多时可以分成若干册。

第二十七条卷内文件排列顺序一般为封面、目录、文件材料部分。

一、封面应具有工程名称、开竣工日期、编制单位、单位负责人、技术主管、技术负责人、卷、册编号。

二、文件材料部分的排列宜按以下顺序:

1、工程竣工验收文件

2、工程质量竣工核定证书

3、施工组织设计

4、图纸会审、技术交底记录

5、原材料、半成品、成品出厂质量证明和试(检)验报告

6、施工试验报告

7、施工记录]

8、]测量复核及预检记录

9、隐蔽工程验收记录

10、工程质量检验评定资料

11、使用功能试验记录

12、设计变更、洽商记录

13、竣工图

第二十八条案卷规格及图纸折叠方式

一、案卷规格:案卷采用统一的装具和规格尺寸,可采用硬壳卷皮和卷盒,其尺寸为310(高)*220(宽)毫米;案卷内软卷皮尺寸为297(高)*210(宽)毫米。

二、图纸折叠方式应按:“手风琴风箱式”,并注意图标,竣工图章落在外面右下角。

三、装订:文字材料和竣工图须装订成册。

1、文字材料或图纸采用硬壳卷夹时应加软封面和封底。

2、有卷盒时,文字材料和图纸应用棉线装订成册订结打在背面。

第五章验收和移交

第二十九条工程竣工验收前,建设单位(或工程设施管理单位)应组织督促和协,同施工单位检查施工技术资料的质量,不符合要求,应限期修改、补齐、直至重做。

第三十条全部施工技术资料应在竣工验收后,按协议规定的时间,移交给建设单位,但最迟不得超过三个月。

第三十一条施工技术资料在移交时应办理移交手续,并由双方单位负责人签章。

第六章附则

第三十二条各省、自治区、直辖市人民政府建设行政主管部门可根据本办法制订实施细则。

第三十三条要规定由建设部负责解释。

第三十四条本规定自一九九四年十二月一日起试行。

工程技术资料管理办法

××××××××××××××××项目工程技术资料管理办法 编制: 审核: 批准: ××××××××公司 2017年04月20日

根据总承包方及业主方资料管理的相关文件及公司《程序文件汇编》《质量手册》,结合工程实际情况,为了使资料与工程同步,做到尽量不返工,完工后能在合同要求期限内顺利交工,应及时、规范、统一的整理资料,现规定如下,望遵照执行: 一、资料统一规定 1、工程名称:统一为“××××项目”。 2、施工单位:统一为“××××公司”; 总承包单位:“××××公司”。 3、单位、分部、分项工程名称:严格按照DL/T5210.1-2012电力验收规范划分的《项目验评划分表》填写,统一有资料室技术科进行编制。 4、资料样表统一,验评资料全部使用《电力建设施工质量验收及评价规程第1部分土建工程》(DL/T5210.1-2012)表格;施工记录样表使用中国电力建设协会编制的表格进行填写。 5、资料纸面须为A4纸,除施工日记手写外,其余资料均需打印,同时要求打印美观,并保持纸张清洁。 6、签字须用黑色碳素笔,不允许有涂改、乱抹现象,不得有代签字现象。 7、字体、字号统一,详见各项资料内容要求(按照业主下发的资料文件统一要求的格式进行填写)。 8、交工资料按照业主及总包单位要求,需保证中文资料三份,英文资料一份,在交资料的同时,要求提交电子版。 9、材料科:原材合格证若为复印件,应加盖原件存放处红章(业主要求,必须刻章),并注明原件存放处; 进厂的材料需要提供相关材料质量证明文件、复试报告及厂家的营业执照、资质证书等其他相关资料,并及时报送资料室,以便报验(所提供资料必须齐全、完整,且证件有效)。 10、资料员负责资料的及时收集、报验等工作,并核对资料的签字完整性、内容填写的规范性等,及时进行整理、归档,并对存在的问题及时反馈,相关人员应积极配合修改。 资料员应在资料收集和报审过程中建立好相关台账,尤其是图纸会检、设计变更类文件等。 11、试验员做好试验资料的收集,并及时做好相关试验的委托、试验报告等资料的追踪,及时建立相关试验台账,以便及时供其他人员参考使用。 及时对已经到期的试块,做好相关评定; 过程中结合技术员及施工员做好对相关部位委托的规范性填写,避免二次报告的修改。 考虑到混凝土试块同条件需做记录,晴雨表暂定有试验人员负责做记录,资料员做好相关配合。

市政工程部管理制度

市政工程部管理制度 1.施工组织设计(方案)的编制制度 1.1施工组织设计(方案)的编制由工程管理部负责组织。 1.2施工组织设计的作用 施工组织设计是单位工程具体指导施工的文件,也是工程编制月、周作业计划的基础,分部分项工程施工作业设计的依据。 2 .编制的内容要求 2..1严格遵守国家现行和合同规定的工程竣工及交付使用期限。 2.1.1按照国家现行有关技术政策、技术标准、施工及验收规范、工程质量检验评定标准及操作规程,技术的先进性、针对性、适用性和经济合理性相结合,体现技术先进、组织严密、管理科学和经济合理,同时内容简要、层次分明、结构严谨、图文并茂和醒目易懂。 2.1.2合理安排施工顺序,做好技术、物资资源、劳动力、施工机械设备和施工现场的施工准备工作。 2.1.3必须采用网络计划技术、计划协调技术和系统分析方法安排施工进度。积极开发计算机的推广和应用。合理安排季节性施工的工程项目,保证施工活动的连续性和均衡性。 2.1.4拟定合理的施工方案,确定施工顺序、施工流向、施工方法,劳动组织,技术组织措施等。 2.1.5尽量减少临时设施,采用动态管理等方法,合理储存物资,减少物资运输量,科学地绘制施工平面图,减少施工用地,做到文明施

工。 2.1.6加强计量器具、数据管理,使用法定的计量符号、单位。 2.1.7施工方案和施工方法。 2.1.8施工进度计划。 2.1.9劳动力计划及劳动组织。 2.1.10机具设备计划,特别是主要施工机具。 2.1.11主要材料需用量计划。 2.1.12技术组织措施,保证工程质量、安全生产、雨期、冬期、施工技术措施、降低成本技术措施。 3、技术交底制度 3.1在工程正式施工前,召开技术交底会议,通过技术交底使参与施工的技术人员,熟悉和了解所承担工程任务的特点、技术要求、工程难点及工程质量标准,做到事前消灭重大质量隐患。 3.2项目技术交底需做好记录,督促分包单位施行。 3.3技术交底的要求 3.3.1除领会设计意图外,必须满足设计图纸和变更的要求,执行和满足施工规范、规程、工艺标准、质量评定标准和建设单位的合理要求。 3.3.2整个施工过程包括各分部分项工程的施工均须作技术交底,对一些特殊的关键部位、技术难度大的隐蔽工程,更应认真作技术交底。 3.3.3对易发生质量事故和工伤事故的工种和工程部位,在技术交底时,应着重强调各种事故的预防措施。

某公司工程资料管理办法

工程资料管理规定 第一章总则 第一条工程资料是工程施工的记录与总结,是工程验收、使用、维护的重要依据。为确保工程资料的真实完整性,根据北京市地方标准《市政基础设施工程资料管理规程》(DBJ01-71-2003)(以下简称规程)、北京市城建档案馆及上级有关规定,结合我公司的实际情况,特制定本规定。 第二条本公司在北京地区从事的市政基础设施工程的资料管理应遵照本规定执行。外埠工程、业主及监理有特殊要求的工程,除应符合本规定外,还应满足相应要求。 第二章资料管理体系与职责 第三条在总工程师的领导下,公司技术质量部负责工程资料编制的综合管理工作,对我公司承担施工的市政基础设施工程施工、竣工资料实施指导、检查、监督、审核及移交工作。 第四条各项目经理部(分公司)的项目经理、项目总工为工程资料的第一责任人,资料员、质量员、试验员、材料员、测量员、工程技术人员为相关责任人。 各项目经理部(分公司)必须设1名专职资料员,并经培训取得上岗证。其职责是: 1、负责施工组织设计中资料目标设计的编写工作。 2、在施工过程中,随工程进度按资料目标设计内容督促相关专业人员及时提供有关技术资料,经核实后按类别妥善保管,发现问题,责成相关人员及时修正。 3、工程竣工后,汇同资料管理相关责任人负责竣工资料的整理、组卷、报公司技术质量部验收及向相关方移交工作。 第五条实行总承包(或设指挥部)的工程项目完工后,由总承包(指挥部)负责组织、汇集、组卷和移交工作。 第六条市场营销部门及有关单位与业主签订施工合同时,应对工程资料的编制责任、编制份数、移交期限做出明确规定。 第七条为保持技术资料的完整和工作的连续性,未报经劳人部与技术质量部协商同意,各单位不得随意变更资料员的工作,确需调出时,应在项目总工的主持下办理书面移交手续。

11施工技术资料管理制度.doc

11-施工技术资料管理制度1 QEHS 3—ZPJZG11 江西省火电建设公司福建漳平项目经理部 施工技术资料管理制度 编制:年月日 审核:年月日 批准:年月日 江西火电建设公司福建漳平项目经理部 二OO 八年三月 江西省火电建设公司福建漳平项目经理部 施工技术资料管理制度 施工技术资料是保证施工质量的重要依据,是工程施工质量活动的真实反映和记录。为了适应公司现行管理模式及质量、职工安全健康、环境三个标准管理体系的要求,进一步规范技术资料的管理,理顺管理过程中各环节的关系,提高资料的形成、传递和使用的效率,更好地为施工及管理工作服务,特制定本规定。 1技术资料内容 上级和公司的行政性技术文件,施工招、投标文件,施工承包合同,工程技术管理文件,施工图会审记录,施工组织设计,

作业指导书,技术方案、措施,推广四新的试验和改进记录,工程监理表格,施工图纸,设备安装图,主要原材料出厂证明,主体结构和重要部位试件和材料的检验、试验记录,设计变更、原材料代用记录,施工技术记录,隐蔽工程与中间验收签证,质量验评记录及签证,分部试运记录,工程总结和工程照相,调整试验记录(报告),有关工程建设的协议、文件和会议纪要,重要设备缺陷及处理情况记录,工程移交签证书,技术标准、规程、规范等。 2机构及设置 项目部资料室设在质量技术科,受项目总工程师的领导。各专业公司应设置专(兼)职资料管理员,负责本单位的技术资料管理工作。为了保持技术资料管理工作的连续性,资料管理员应相对固定,如人员变动,应及时通知项目分公司质量技术科。 3管理办法 3.1技术标准(含规程、规范) 3.1.1负责对国家、部颁发以及行业的新规程、新规范、新标准、新法规等订购、标识、发放工作。掌握有效版本,及时做好作废版本的处理工作。 3.1.2质量技术科负责将工程技术部提供的《电力标准全文数据库》挂在局域网上,各专业公司可以在局域网站上查询标准全文,提高标准查询的速度及效率。 3.2图纸

市政工程项目施工管理办法

市政工程项目施工管理办法 为了加强公司内部管理工作,提高工程项目施工管理水平,促进施工项 目管理的规范化,进一步适应市场经济发展的需要,使工程项目取得最佳的 经济效益和社会效益,为企业的生存和发展奠定坚实的基础,使公司在激烈 的市政工程施工市场竞争中立于不败之地。根据公司的实际情况及国家相关 规范要求,经充分研究制定本管理办法。 一、总则 1、公司在进行项目施工管理时,实行项目经理(或施工负责人)为责任主体和核心的责任制。项目经理(或施工负责人)是公司法人代表在工程项 目上的授权代理人。 2、公司的组织结构按项目管理分为两个层次:即公司管理层、项目管理层(项目经理部)。 3、公司在项目管理上建立的组织机构是项目经理部(简称项目部),承担项目实施的管理任务,严格按公司与业主的合同要求、本管理办法及内部 建设工程项目施工目标管理责任书内容实现全面责任。项目经理部每月按时 参加公司的工程施工协调会及业主监理组织的工程例会。 4、项目经理部是由项目经理(或施工负责人)在公司法人代表授权和职能科室支持下按照公司的相关规定组建的、进行工程项目管理的一次性组织 机构,项目经理部的责任期为工程开工至工程保修期结束、工程造价审计结 束为止。 5、公司管理层对工程项目施工的全过程进行管理;公司经营科、工程科、安全科、材料科、财务科、综合科等科室按各自职责对工程项目行使管理权 利,对工程项目施工过程中的安全、质量、进度、文明施工、成本控制等进 行管理,项目经理部必须接受公司管理层的指导、检查、监督、考核、管理。 6、公司管理层应充分树立服务于工程项目施工的宗旨,加强计划管理, 对工程施工全过程进行指导、检查、考核、调控,及时发现、解决工程施工

施工技术文件管理实施办法精编WORD版

施工技术文件管理实施 办法精编W O R D版 IBM system office room 【A0816H-A0912AAAHH-GX8Q8-GNTHHJ8】

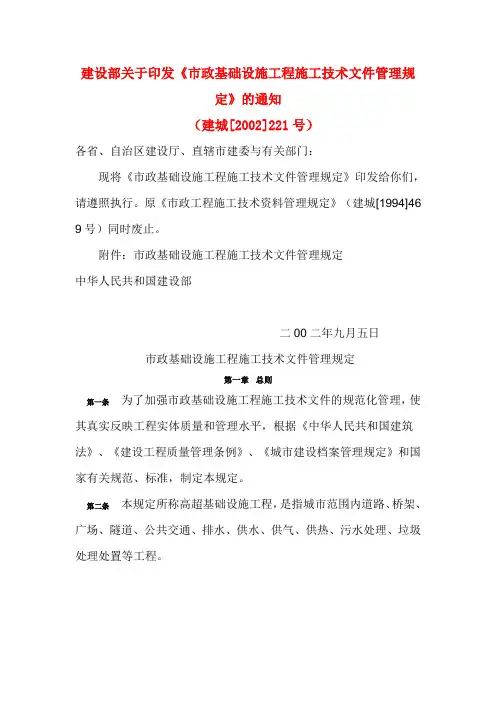

前言 我省城镇市政公用系统在全面学习和贯彻执行建设部建城[2002]221号文件中,认真依照《市政基础设施工程施工技术文件管理规定》的要求,在紧密联系全省同行业实际情况和广泛征求相关部门、单位意见的基础上,特别注重了近三年来建设部等新批准修改的国家、行业标准及若干强制性条文等的规定,认为有必要对系统贯彻建设部文件作出实施性的规定。为此,我厅组织省市政工程协会等有关单位编制了《陕西省市政基础设施工程施工技术文件管理实施办法》。 在编制过程中,编写人员开展了专题研究,进行了较深入的调查讨论,总结了我省多年来市政公用工程施工技术文件管理及整编工作的经验,并依据《建设工程文件归档整理规范》(GB/T50328-2001)的规定,形成了我省的“实施办法”,又经吸纳国家、行业标准制订、市政公用、城建档案管理等有关单位的建议后,完成审校定稿。 为了不断提高我省建设工程施工技术文件管理工作水平,请各单位在执行本“实施办法”中,重视总结经验,积累管理资料,随时将收集的有关意见和建议报陕西省建设厅(地址:西安·新城陕西省政府大楼9层。邮编:710003),以供今后修订参考。 本“实施办法”主要起草人:王晟、刘玲珍、邓晓青、文丹、张佳生、吕军会、李昭鹏、殷强;表格整理、文字打印:殷赞乐、梁双丽;审核人:丁兆民、杨庆福。 陕西省市政基础设施工程 施工技术文件管理实施办法 陕西省建设厅 二O O五年 目次 陕西省市政基础设施工程施工技术文件管理实施办法 (1) 附录一

市政工程施工技术资料管理规定

市政工程施工技术资料管理规定 第一章总则 第一条为了加强市政工程施工技术资料的规范化管理、提高工程质量和企业的管理水平,根据国家有关规范、标准和规定,制定本规定。 第二条本规定报称市政工程包括道路、桥梁、排水、雨、污水厂及防洪等工程。凡从事上述工程的施工企业均按本规定执行。 第三条市政工程施工技术资料是施工过程中施工单位依据有关规定所做的文字记录、图纸、表格、音像等到应当归档的资料,它是评定工程质量、竣工交付使用的必要条件,也是对工程进行检查、维护、管理、使用、改建和扩建的依据。 第四条市政工程施工技术资料主要项目按统一规定表格表式(见附件)。未有统一规定表格的,各地区可根据需要自行拟定。 第二章管理与职责 第五条市政工程施工技术资料的管理工作由施工企业负责。施工企业应加强对施工技术资料工作的管理的领导,建立和健全技术资料管理部门,制定岗位责任制。 第六条施工企业负责汇集、整理所承包工程范围内的工程施工技术资料。并建立健全技术资料管理部门,制定岗位责任制。实行总承包的工程项目,总包单位还应负责汇集、整理各分包单位编制的有关施工技术资料。 第七条工程施工技术资料应随施工进度及时整理,所需表格一

律按本规定中的附表格式认真进行填写,做到字迹清楚,项目齐全、准确、真实。 第八条工程施工技术资料必须真实地反映工程的实际情况,保证完整、准确,必须由各级施工技术负责人审核。竣工后资料成果应由企业技术负责人和法人代表签字并加盖单位公章。 第九条建设单位与施工企业在签订施工合同时,应对施工技术资料的编制责任和移交期限做出明确规定。 第十条施工企业应把施工技术资料的管理体制纳入企业的奖罚制度,对涂改、伪造、随意抽撤或损毁、丢失等玩忽职守造成资料不合格的,应按有关规定予以处罚。情节严重构成犯罪的依法追究刑事责任。 第十一条工程施工技术资料,按照建设单位及其他有关单位需要的份数进行编制,编制单位应保存一份。主要的工程按有关规定执行。资料档案应由企业统一保管。 第三章内容与要求 第十二条单位工程竣工的施工技术资料规定项目如下: 一、施工组织设计(或施工方案) 二、图纸会审、技术交底记录 三、原材料、半成品、成品出厂质量证明和试(检)验报告 四、施工试验报告 五、施工记录 六、测量复核及预检记录]

工程技术资料管理

工程技术资料管理 1、认真贯彻执行国家和省发改委、档案局及省建委关于工程档案资料管理的通知规定,对工程从开工到竣工全过程按档案资料的具体内容、填写程序、纸张规格等,做到规范化和标准化。 2、公司主管生产有经理和总工程师负责领导和督促公司有关部门和项目经理认真履行各自的职责,定期进行检查、督促、确保档案资料的完整准确。 3、工程的技术资料均同建设单位、设计单位、质检部门、建材生产厂家等密切配合,使各类资料能及时准确、完整的按规定完善档案。 4、项目内业技术人员,做好工程施工各类资料的办理、收集、整理、汇编等工作,并按归档资料的规定,字迹清楚,图样清晰。施工中的隐藏、技术核定、材料代换、通知等及时办理签字。分部分项工程和单位工程质量评定,由专职质检员逐项填写,并有质量评定人员和技术人员签字,做到工程竣工验收与竣工验收同步进行,并按市档案管理的规定整理成册,交有关部门审查。 5、工程技术复核计划 工程技术复核采用四级复核制度,程序为:班组自检互检→工种负责人复核→质检人员检查→业主核定 6、统计技术运行计划 (1)、应用统计技术绘制建筑物沉降曲线。 (2)、应用排列图寻找影响工程质量的主要原因。 7、新技术应用计划

“科学技术是第一生产力”、积极推广“新技术”能提高自身管理水平,保证工程质量,加快施工进度,提高综合经济效益。通过对该工程的各方面调查研究,决定增加科技投入,积极开展群众性的QC科技公关,以科技作为创新的桥梁。建立科技领导小组:由项目经理任组长,各职能科室与工长为组员。 8、QC质量攻关计划 针对工程特点与难点,积极开展群众性QC质量攻关。 9、工程整理管理 项目经理部建立信息情报室,平时所有资料存入电脑,统一编号,由专人负责对工程进度,质量、安全、投资等全部纳入微机管理,并与公司进行联网,随时接收公司的检查监督,竣工验收后,除交建设单位要求的文字资料外,另外提供所有竣工文字材料的电脑光盘两套,以便建设单位保持和查寻。 10、施工期间管理 资料员按照本公司文件和资料管理规定,在项目工程师领导下工作,施工期间负责所有来往文件的收发与传递及分类整理保管工作。11、竣工资料移交 工程交工后,资料员负责在一个月内完成文件分类整理、装订和移交(业主与公司档案室)工作,移交主要文件资料有施工管理资料、工程质量保证资料、工程质量评定资料三大部分,其具体要求按照国家标准与河南省整理工程验收资料的有关规定执行。

市政工程安全生产管理制度

盘龙区滇源街道前所村委会一事一议财政奖补 美丽乡村项目工程 安全生产管理制度 编制单位:江西中天建筑工程有限公司 编制日期:二O一五年三月

总述 (3) 第一章、安全技术措施计划执行制度 (4) 第二章、安全技术交底制度 (5) 第三章、施工机具进场验收与保养维修制度 (6) 第四章、安全检查制度 (7) 第五章、安全生产会议制度 (8) 第六章、安全教育培训制度 (10) 第七章、卫生保洁制度 (13) 第八章、消防及防火管理制度 (14) 第九章、危险品(易燃易爆、有毒有害物品)管理制度 (19) 第十章、设备(含机电设备)管理制度 (21) 第十一章、公务车辆管理制度 (22) 第十二章、不扰民制度 (23) 第十三章、临时用电定期检查制度 (24) 第十四章、施工人员的安全生产责任制度 (25) 第十五章、施工现场安全检查制度 (26) 第十六章、食堂管理制度 (27) 第十七章、文明卫生环境制度 (28) 第十八章、消防管理制度 (29) 第十九章、仓库管理制度 (30) 第二十章、安全生产责任追究制 (31)

为强化安全生产管理,确保国家、省、州及指挥部关于安全生产的方针、政策、法律法规在建设过程中贯彻执行,保障我盘龙区滇源街道前所村委会一事一议财政奖补美丽乡村项目工程施工安全、文明地进行,顺利完成本项目建设任务,特制定此《安全生产管理体系》。项目部所有人员必须坚持“安全第一,预防为主,综合治理”的方针,加强安全生产的管理和检查工作,制定措施,确保安全生产和文明生产。 一、安全管理目标 为了贯彻落实“安全第一、预防为主”的方针和加强施工现场安全标准化的管理,落实安全生产责任制。根据安全生产工作的相关规定要求:杜绝违规、违章操作、追求零事故、零死亡、零负伤的安全目标,争创安全文明工地。 二、安全管理方针 以人为本、预防为主;严格责任,安全第一;强化管理,质量为上;控制成本,效益为重;保护环境,生态为基;干净做事,廉洁为要”。 三、安全生产方针 以“安全第一,预防为主,综合治理”为安全生产方针。

施工技术资料管理制度

QEHS 3—ZPJZG11 江西省火电建设公司福建漳平项目经理部 施工技术资料管理制度 编制:年月日 审核:年月日 批准:年月日 江西火电建设公司福建漳平项目经理部 二OO八年三月

江西省火电建设公司福建漳平项目经理部 施工技术资料管理制度 施工技术资料是保证施工质量的重要依据,是工程施工质量活动的真实反映和记录。为了适应公司现行管理模式及质量、职工安全健康、环境三个标准管理体系的要求,进一步规范技术资料的管理,理顺管理过程中各环节的关系,提高资料的形成、传递和使用的效率,更好地为施工及管理工作服务,特制定本规定。 1 技术资料内容 上级和公司的行政性技术文件,施工招、投标文件,施工承包合同,工程技术管理文件,施工图会审记录,施工组织设计,作业指导书,技术方案、措施,推广四新的试验和改进记录,工程监理表格,施工图纸,设备安装图,主要原材料出厂证明,主体结构和重要部位试件和材料的检验、试验记录,设计变更、原材料代用记录,施工技术记录,隐蔽工程与中间验收签证,质量验评记录及签证,分部试运记录,工程总结和工程照相,调整试验记录(报告),有关工程建设的协议、文件和会议纪要,重要设备缺陷及处理情况记录,工程移交签证书,技术标准、规程、规范等。 2 机构及设置 项目部资料室设在质量技术科,受项目总工程师的领导。各专业公司应设置专(兼)职资料管理员,负责本单位的技术资料管理工作。为了保持技术资料管理工作的连续性,资料管理员应相对固定,如人员变动,应及时通知项目分公司质量技术科。 3 管理办法 3.1 技术标准(含规程、规范) 3.1.1 负责对国家、部颁发以及行业的新规程、新规范、新标准、新法规等订购、标识、发放工作。掌握有效版本,及时做好作废版本的处理工作。 3.1.2 质量技术科负责将工程技术部提供的《电力标准全文数据库》挂在局域网上,各专业公司可以在局域网站上查询标准全文,提高标准查询的速度及效率。 3.2 图纸 3.2.1 资料管理员负责施工图、设备安装资料等收集、整理,并按图纸、设备安装资料等来源的不同分别建档、编目、标识和发放。 3.2.2 工程技术图纸实行技术科专工签发制度。资料管理员根据技术科专工签发的数量和内容向施工单位有关人员进行发放。 3.2.3 当工程结束后,对具有典型设计意义的工程图纸,项目部工程技术科资料室应向公司工程技术部移交一份,由工程技术部存档供以后工程参考。 3.3 施工组织专业设计、作业指导书、施工方案(措施) 3.3.1施工组织专业设计、作业指导书、施工方案(措施)由施工单位负责编制打印,履行相应的审批程序后交项目工程技术科出版。 3.3.2 资料室根据工程技术科签发的数量进行出版,并加盖标识章后,根据签发单进

市政工程管理制度

市政工程管理制度 1、认真执行公司领导层的决策,严格遵守公司的各项制度,做好公司与各基层单位的工作协调部署,执行、监督、检查各基层单位任务执行情况,对公司项目管理直接负责。 2、负责部门工作全面开展,制定执行部门管理制度;对内做好内部人员管理,工作任务派发,人员岗位调整,处罚奖励决定等。对外做好外部关系协调、外部手续完善,工程项目管理等,并对部门出现的问题负直接领导责任。 3、负责工程项目开工准备至竣工验收全过程、全方位监督、检查、配合、指导工作。以公司全面出发把控好工程施工中,对内质量、安全、进度、材料、资料等关乎公司利益方面工作的监督、检查工作,对外做好公司形象宣传工作。 4、严格按照岗位责任制度,充分发挥个人主观能动与创新性,认真、积极完成本职工作。 5、负责协助主管领导做好,有关工程项目前期手续协调工作。 6、会同项目部做好图纸审查,组织图纸会审工作,协助项目部办理变更洽商事宜工作。 7、根据工程需要熟悉掌握工程有关的法律法规、工艺规范、施工合同等条例。为工程顺利开展奠定基础。 8、负责工程项目各类施组、方案、预案、措施等审核、批复工作。 9、认真做好工程项目日常检查工作,掌握工程项目实施过程第一手

资料,为公司管理提供具体依据。 10、认真做好下属项目部管理工作,对项目部管理运作中提出的问题,及时准确地予以协调解决,确保项目部管理体系正常运行。 11、每月中旬、下旬定期组织施工现场联合检查及部门经验交流会,提供经验交流平台,促进管理提升,构建学习氛围。 12、执行重点工序施工跟踪制度,发现问题及时解决,杜绝隐患、事故的发生。 13、积极配合相关部门工作,增强团队意识,以公司整体发展出发。 14、负责项目部机械使用、零散用工的确认工作。 15、执行项目部材料出入库制度,每月对库存材料进行盘点,上报业务部,为业务部进行材料调配提供依据。 16、负责工程项目施工资料真实性、完整性和有效性的监督检查工作,协助项目部对资料进行交档。 17、原则上遵守公司上下班与休息制度,工作特殊情况(重点项目跟踪)下除外。个人有事必须向部门领导请假,批准后方可外出,否则按旷工处理 18、实行考核制度,建立奖罚机制。

工程资料管理制度汇编1.doc

工程资料管理制度汇编1 工程资料管理制度 1目的 1.1为了建立健全集团公司开发项目工程资料管理,完整、准确、系统地管理好工程资料档案,充分发挥工程资料档案在投资、开发工作中的重要作用,为公司提高工程管理和投资效益提供更好的服务。 1.2工程资料是指整个建设项目从前期、开工、施工、竣工及验收、备案全过程中形成的有归档保存价值的文件资料,包括在此过程中形成的文字材料、图纸、图表、声像材料和其它载体。 2工程资料的归档范围 2.1对与工程建设有关的重要活动、记载工程建设主要过程和现状、具有保存价值的各种载体的资料,均应收集齐全,整理立卷后归档。 2.2工程资料的具体归档范围应符合《建设工程文件归档范围和保管期限表》的要求。 3工程文件材料的质量要求 3.1工程资料应字迹清楚、图样清晰、图表整洁、签字盖章手续完备(不能代签或打印)。 3.2复印、打印文件材料及照片的字迹、线条和影像的清晰及牢固度应符合规定的质量要求。

3.3工程资料应为原件,复印件必须注明原件的存放地,经办人并加盖原件存放单位的公章。 3.4工程资料的内容及其深度必须符合国家有关工程勘察、设计、施工、监理等方面的技术规范、标准和规程。 3.5工程资料的内容必须真实、准确,与工程实际相符合。 4工程施工过程中的资料检查: 工程部资料员在工程施工过程中不定期检查(每月必检一次)施工单位、监理单位的质量验收和安全资料,及时检查资料是否按国家质量/安全验收规范、地方主管部门相关文件要求编制,与施工现场是否同步,原材料、试件等是否按规范留置、送检,发现有缺漏的,列出缺漏清单,督促施工、监理单位及时补齐。 必须检查的施工阶段:项目开工前;基础、主体等各分部工程验收前;竣工验收前二个月。 5工程资料的接收: 5.1递件单位提供给工程部的工程资料(工程技术文件、来文、图纸、资料)由部门资料员统一接收,并应填写《工程资料接收记录》和《收文登记表》。 5.2工程部或其它部门从外单位带回或通过其它途径收到的工程文件,一律交资料员,并应登记。 5.3对接收的工程资料,必须进行数量和外观质量检查,发

工程资料整理及归档管理办法

工程资料整理及归档管理办法 一、目的:为了规范各项目部施工资料的填写、整理、归档等工作,根据国家、地方等有关规范、标准的规定,结合公司的实际情况,特制定本办法。 二、适用范围:公司所属范围内的各项目部。 三、职责: 1、项目部负责资料的编写、收集、整理,移交建设单位、档案局等,配合公司技术质量部移交公司档案室,保证资料的真实、有效。 2、安装事业部技术科负责对安装项目施工技术资料编制内容完整性、可追溯性、与工程同步性进行定期核查,并做好核查记录。 3、公司技术质量部负责对所有项目施工技术资料编制内容完整性、可追溯性、与工程同步性进行定期核查,并做好核查记录。 4、公司技术质量部负责竣工资料的审核与移交到公司档案室,并对安装事业部技术科的核查记录进行检查,审核资料做好审核记录。 四、施工资料的编制要求 1、资料填写:省内工程严格按照《建筑工程资料管理规程》、《山西省建筑工程施工资料管理规程》、《山西省建筑工程质量验收管理规程》、太原市质监站《关于竣工工程档案资料整理有关要求的通知》、《关于建筑节能工程施工质量资料有关要求的通知》、《山西省住宅工

程质量分户验收管理办法》、各地档案建设工程文件归档管理要求及规范、标准等执行。省外工程按照国家或当地有关规范、标准等执行。确保技术资料与工程同步,做到真实、准确、有效,质量控制资料完整,其他资料齐全。 2、签章要求: (1)各项目施工资料经项目部完善、安装事业部技术科核查后,方可报回公司签字盖章。 (2)各项目施工资料报回公司签字盖章时,应附相关资料,经技术质量部审查合格后予以签字盖章。 3、施工过程中形成的影像资料 影像资料管理执行集团公司《建设工程施工声像资料留存管理办法》。 五、竣工资料(包括竣工图)归档要求 1、归档时间: (1)竣工资料应在工程竣工后三个月内整理归档完毕。 (2)竣工时间以单位工程质量验收记录和竣工报告或竣工验收证明书盖章时间为准。 2、资料及竣工图装订: (1)组卷、目录及备考表编制:山西省内工程按《山西省建筑工程施工资料管理规程》中附录A的要求进行专业分类、组卷和编制目录。备考表填写必须真实、完整,立卷人、审核人填写齐全。省外工程按照国家或当地有关要求执行。

市政施工企业安全生产管理规章制度

市政施工企业安全生产管理规章制度 标准化工作室编码[XX968T-XX89628-XJ668-XT689N]

安全生产责任制度第一条公司总经理对公司的劳动保护和安全生产工作负总的责任。 第二条公司总工程师对公司的劳动保护和安全生产负主要责任。 第三条项目经理对本项目劳动保护和安全生产负总的责任。 第四条工长、施工员对所管工程的安全生产负直接责任。 第五条公司各职能机构,在各自的业务范围内,对实现安全生产负责。 安全保证体系 安全生产岗位责任制度 一、各级安全生产责任制 公司总经理 第一条公司总经理是企业劳动保护和安全生产工作的第一责任者,必须把安全生产工作列入重要的议事日程。 第二条认真贯彻执行安全生产的方针、政策、法律、法规、规定、文件,并以此为依据结合本单位特点,批准本单位的安全生产规章制度和标准。 第三条组织制定本单位的安全目标、规划,审签对各项目部的有关安全生产指标及其奖惩内容的承包责任状。 第四条主持召开重要的安全工作会议。每年向职工代表大会报告上年安全生产情况,提出本年度安全目标,在组织编制、审批、布置全面工作的同时,组织编制、审批、布置本单位的安全工作。 第五条保持安全保障体系的有效运行,加强安全检查机构和队伍建设,配备年富力强、懂技术、有能力的专业人员。

第六条组织技术人员研究制定改善劳动和卫生条件,减轻体力劳动,消除或减轻噪声,治理尘毒,保护环境的措施和规划,保证安全技术措施经费和其它安全措施经费。 第七条经常对各级领导和部门领导进行安全生产的方针、政策、安全知识、安全生产责任制等方面教育。并通过他们对职工经常进行安全生产、遵章守纪教育。 第八条主持重大伤亡事故的调查分析,提出处理意见和改进措施,并督促实施。 公司总工程师 第一条在总经理领导下,在施工生产过程中,对国家财产和职工的安全健康负主要责任,从组织、管理、指挥、协调生产方面负领导责任。 第二条认真贯彻执行劳动保护和安全生产的方针、政策、法律、法规、规定、文件,并以此为依据,结合公司特点具体组织有关部门制定公司各项管理规定和安全生产责任制,检查、指导各级有关领导和部门执行情况。 第三条每月组织召开安全生产专业会议,分析安全生产状态总结经验教训,制定防范措施,研究解决安全、防火、交通、工业卫生、环境保护、文明施工工作中存在的问题。 第四条检查安全保障体系运行的有效性,提高安全检查 机构和安检队伍的素质,支持安检人员的工作,使其发挥应有的作用,使安全生产处于受控状态。

项目工程技术资料管理规定

项目工程技术资料管理 规定 文件管理序列号:[K8UY-K9IO69-O6M243-OL889-F88688]

目录

第一章总则 一、目的 规范项目工程技术文件的管理与控制,确保其在使用范围全面、规范、齐 全、有效,特制定本办法。 二、原则 提高项目工程技术文件的管理水平,促进集团对项目工程技术文件管理工作的科学化、规范化和统一化,明确管理工作重点,落实管理内容。 三、适用范围 集团下属公司所组建的各项目工程技术文件的管理工作。 第二章管理内容 一、工作规定 本办法所述项目工程技术文件的管理,按大类分为以下四种:工程设计文 件,招投标文件,日常来文和日常发文(包括项目工程联系函)。 1.1 工程设计文件 包括:工程设计图纸、工程设计变更文件 1.1.1工程设计图纸包括:施工图; 1.1.2工程设计变更文件包括:设计修改图纸、设计变更通知单、工程联系(函) 单; 1.1.3设计部需发放图纸及设计变更文件涉及的专业,主要包括以下几点 a)主体工程:建筑、结构、给排水、强电、弱电、燃气、暖通; b)智能化工程;

c)电梯工程; d)园林绿化工程; e)铝合金门窗工程; f)二次装修; g)泛光照明工程; h)人防工程; i)其他工程,如中水工程、游泳工程等; 1.1.4项目部需发放图纸及设计变更文件涉及的单位,主要包括以下几点 a)监理公司; b)现场专业工程师; c)设计工程师; d)预算工程师; e)主体施工单位; f)相关分包施工单位; g)资料室(存档留底); 1.2 招投标文件 包括:以下三种情况 1.2.1由市建设工程交易中心主持招标的工程项目,公司招标小组管理招投标过程 的文件; a)此类主要工程项目的招投标包括:基坑支护工程招标、桩基础工程招标、上部主体工程招标; b)此类主要工程项目的招投标的文件管理包括: c)发放资格预审文件(有资格预审要求的招标项目);

市政工程施工安全管理制度范文

市政工程施工安全 管理制度

沈阳市政集团有限公司大路新区项目部 施工安全管理制度 沈阳市政集团有限公司 5月13编制

项目部生活区管理规定 为了加强生活区的治安秩序,确保生活区的安全,节约水、电、环境卫生等,经项目部研究决定制定如下条款,希广大员工予以执行。 一、住宿人员应保持室内清洁卫生,每天清扫,床铺和行李物品及工具要存放有序、洁净,严格遵守作息时间。 二、在宿舍周围不准随地大小便,不准随意乱写乱画,不准乱扔果皮、剩饭、废纸等杂物,不准乱倒污水和垃圾。 三、在宿舍内不准酗酒闹事,大吵大闹影响她人休息,自觉使用文明语言,搞好友爱协助。 四、在宿舍内不准躺在床上吸烟,不准随意乱扔烟头,防止造成火灾。 五、在宿舍内不准存放易燃、易爆、剧毒、腐蚀性物品和管制刀具、枪支弹药等。 六、宿舍内不准乱接电源,严禁用电缆线接线,严禁用大灯泡、电炉等大功率电器。不得在宿舍内使用明火做饭、取暖等。 七、未经领导和公安派出所批准不准擅自留宿外来人员。男女不得混住。 八、违反规定二、三、四、七条规定者罚款20~50元。违反规定五、六条者,初次违反者将禁用电器、物品没收,再次违反者,除没收禁用物品,并罚款200~500元,情节严重者予以开除

处理,造成一定影响后果者,要追究法律刑事责任。 九、以上规定希望大家互相监督执行,对违反者积极举报的给予相应的奖励。 沈阳市政集团有限公司大路新区项目部 二O一五年五月十三日 工地消防规定 一、认真贯彻执行中华人民共和国消防监督条例和消防实施细则。严格执行深圳市关于施工防火安全有关规定。 二、建立防火领导小组,“全面负责该工地的防火领导工作”,月、季定期进行防火安全检查,发现隐患限期整改。 三、建立、健全各级义务消防队,同时组织义务消防队员学习消防常识、消防器材的使用及性能、补救火灾的一般常识,提高义务消防人员的业务素质,经常对现场员工进行消防知识安全教育。 四、施工现场消防通道必须保持畅通,消火栓设有明显标志,消火栓附近严禁堆放施工杂物,定期进行检查,工地、三类临时消火栓要保持足够的消防用水。 五、施工现场严禁吸烟、使用明火。需要明火作业时必须经工地公安派出所批准,有预防措施,专人负责,发给用火证,方准作业。

工程技术资料与档案管理制度

工程技术资料及档案管理制度 第一章范围 1、本制度规定了项目部所有部门工程技术资料管理标准、管理内容、要求与方法、检查与考核。 2、本制度适用于本工程从项目立项前准备阶段到项目竣工投产验收期间所有工程项目技术资料的收集、整理、移交等管理。 第二章规范性引用文件 建设项目(工程)档案验收办法 工程竣工图文件编制规定 国家重大建设项目文件归档要求与档案整理规范 第三章管理办法与制度 一、工程技术资料归档范围及要求 1、对与工程建设有关的重要活动、记载工程建设主要过程和现状、具有保存价值的各种载体的文件,均应收集齐全,整理立卷后归档。 2、项目凡持有上条所述标准规定之范围中所列资料的,无论是由部门或者个人保管,均应按本制度要求进行整理,由档案工作人员验收后归档。 3、对与工程建设有关的主要活动、记载工程建设主要过程和现状、具有保存价值的各种载体的文件,均应收集齐全,整理后归档。有电子文档资料的,应同时收集齐全。 4、所有归档的工程文件应为原件。 二、工程技术资料管理 1、接收:技术档案室在接收资料时应仔细核对资料名称、份数、资料状况(正、副本、原件、复印件、完好、齐全、破损)。 2、登记:充分利用资料管理软件,分类登记,确保软件自动生成的档案号与分类表一致。 3、填写卷盒封面、脊背。 4、排架:资料按类别分类排架:依照从上到下,从左到右的原则,卷盒(袋)

正面向左。 三、资料的分发及借阅 1、资料分发要填写“文件和资料发放登记表”,借阅要填写“资料借阅登记表”,签字备查。(表格见附表1.1、1.2) 2、项目工程技术档案资料原则上仅供项目内部人员使用,外单位调阅档案要经项目领导批准,见有效证件才可接待。 3、资料外借一般不超过1个月,最长不超过3个月。超过规定时间应办理续借手续。档案室保存的资料数量任何时候不应少于二套,只剩二套时,原则上不再外借,特殊情况下急需借阅,必须经过综合部主任签字批准。 4、借阅资料要及时归还。 5、对借出归还的资料要认真核对清点。 6、收到归还的资料要及时放回原处,并在借阅登记表上注销。 7、档案室对借出资料每月汇总一次,对到期末还的资料发出催还通知。 8、工程技术档案管理。 四、收集 1、凡从项目立项前准备阶段到项目竣工投产验收期间,办理完毕并能反应与生产、建设、技术等有关重要职能活动,对今后各项工作和延续本企业、本单位历史发展具有查考和凭证价值的科技文件材料(纸质及其它载体)均需进行收集。 2、档案管理人员应坚持“五参加”(参加科研成果和科研项目鉴定;参加设备招、评标,参加设备开箱;参加工程项目验收;参加重要的生产事故分析会),了解工程进度及有关资料情况,以保证各类档案资料及时、齐全、准确的归档。 五、档案的排架与保管 1、档案柜(架)依次从上到下,从左到右的原则进行编号,档案排架也依据从上到下,从左到右的方法。 2、本室档案采用分类排架法,不同类别的档案分别排架,同一类别的档案按分类号及案卷顺序号依次排列。 3、档案保管应做到“四不”即:不使档案分散;不使档案互相混乱;不使档案丢失与泄密;不使档案遭到损坏。

工程技术部技术资料管理办法

向家坝工程技术部文件资料管理(暂行)办法 (工程技术部) 一、总则 为了规范工程技术部技术文件资料管理,保证各项施工图纸、施工措施、内外部联系单能准确、快速发放,确保各类资料的归档和存储,以便后期资料的查阅及满足贯标要求,特制定本资料管理办法。 二、外来文件处理程序 1、外来文件原则上由资料员统一收发,资料员不在时,其他人有义务签收外来文件,并交资料员统一登记处理; 2、资料管理员将收到的外来文件每天汇总后,先交工程技术部主任阅(主任不在时,交副主任阅),并作出批示和工作安排;工程技术部成员原则上每人均应阅读,并提出建议和意见。阅读采用传阅的方式,传阅完后资料管理员应将文件及时归档; 3、对于需要复印的外来文件,原则上由资料管理员统一复印。 三、文件发放处理程序 1、工程技术部外发文件: 外发文件编写完毕后,工程技术部各专业负责人先进行校核,后由主任进行文件签发。原则上由工程技术部主任签发,工程技术部主任不在时由分管副主任签发;文件编写人应向资料管理员书面交待发送单位或人员。工程技术部拟文外发的文件,按规定由施工局领导会签后,由资料管理员复印、发文; 2、文件编号:工程技术部行文的文件包括报监理文件、内部工

作联系单、施工专题报告等,由各编写人员进行统一编号,并统一凳记在册; 3、文件存档:文件一律由资料管理员统一存档,存档资料一式两份,一份作为工程技术部内部查阅使用,另一份作为永久存档资料,作为以后的竣工资料。 四、电子文档管理程序 1、电子文档资料主要包括编写的各类施工措施、外发文件及专题报告等,编写人员在文件外发后应及时进行电子分类存档; 2、电子存档文件不的随意更改、删除等; 3、电子文档目录表由资料管理员统一编写,并进行分类汇总,以便于资料查阅。 五、资料的查阅和借阅: 1、工程技术部人员查阅各种存档资料时,应及时归档,不得私自存放; 2、其它部门人员或单位借阅工程技术部资料时须经主任或副主任同意,并办理借阅手续后方可借阅。

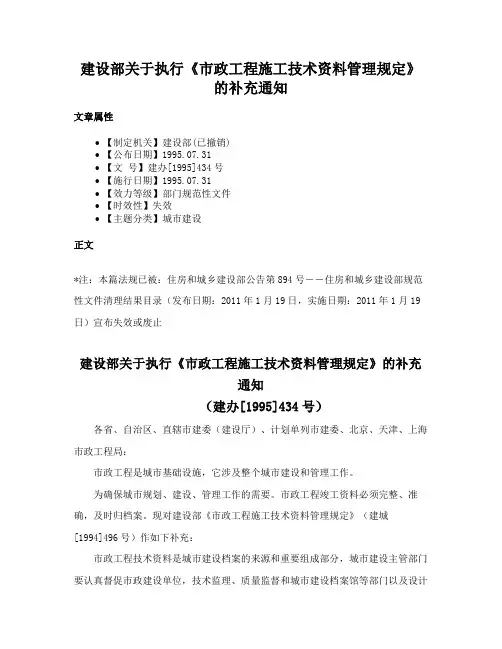

市政基础设施工程施工技术管理规定(doc 156页)

市政基础设施工程施工技术管理规定(doc 156页)

建设部 市政基础设施工程 施工技术文件管理规定建城【2002】221号2002年9月5日

市政基础设施工程施工技术文件管理规定 第一章总则 第一条为了加强市政基础设施工程施工技术文件的规范化管理;使其真实反映工程实体质量和管理水平,根据《中华人民共和国建筑法》、《建设工程质量管理条例》、《城市建设档案管理规定》和国家有:呆规范、标准,制定本规定。 第二条本规定所称市政基础设施工程,是指城市范围内道路、桥梁、广场、隧道、公共交通、排水、供水、供气、供热、污水处理、垃圾处理处置等工程。 第三条本规定适用于新建、改建、扩建的市政基础设施工程凡参加上述工程的有关单位按本规定执行。本规定中未涉及到的或有特殊要求需要增、减内容的,应按国家有关规定和设计要求执行。 第四条市政基础设施工程施工技术文件,是指在施工过程中,施工单位执行工程建设强制性标准和国家、地方

有关规定而填写、收集、整理的文字记录、图纸、表格、音像材料等必须归档保存的文件。 第五条市政基础设施工程施工技术文件,应按本规定的统 一表格、表式(见附件)填写;未规定统一表格、表式的,省级建设行政主管部门可根据需要作出规定。 第二章管理与职责 第六条市政基础设施工程施工技术文件由施工单位负责编制,建设单位、施工单位负责保存,其他参建单位按其在工程中的相关职责做好相应工作。 建设单位应按《建设工程文件归档整理规范》(GB/T50328-2001)的要求,于工程竣工验收后三个月内报送当地城建档案管理机构。 第七条实行总承包的工程项目,由总承包单位负责汇集、整理各分包单位编制的有关施工技术文件。 第八条市政基础设施工程施工技术文件应随施工进度及时整理,所需表格应按本规定中的要求认真填写、字迹清楚、项目齐全、记录准确、完整真实。 第九条市政基础设施工程施工技术文件中,应由各岗位责任人签认的,必须由本人签字(不得盖图章或由他人代签)。工程竣工,文件组卷成册后必须由单位技术负责人

施工技术文件管理制度

施工技术文件管理制度 1 适用范围 本程序适用于公司范围内施工技术文件的编写、审批、修改、出版、发布、管理和实施。 2 目的 规定施工技术文件产生、发布、使用、修改、保管的控制要求,旨在规范技术文件 的产生及实施过程。 3 技术文件分类 3.1 项目管理实施规划/施工组织设计 项目管理实施规划/施工组织设计,是组织和管理工程施工总的指导性文件。应依据施工承包合同、设计文件及施工组织设计纲要(公司投标文件)编定。经过批准的施工组织设计作为开工的必备条件。 3.2 施工措施,是指导工程某一个分部或某—个工序施工的文件,必要时进行编制。其内容应突出施工重点,更具有操作性。 3.3 施工作业指导书 是以可操作性为主要特征的技术性文件。 3.4 工艺手册 是某些施工技术经过一定时间的应用、验证后,总结形成的典型施工/加工方法的技术文件。 4 职责和权限 4.1 工程管理部 负责对公司施工技术文件的全面管理和控制,并保证其适用性和正确性。 4.2 实施单位 4.2.1 工程项目部/生产单位、队及施工人员,必须依据批准/指定的施工技术文件 进行施工管理和施工操作。 4.2.2 各级工程技术人员,按相应的分工职责,负责进行技术交底和工程施工过程的监督、检查工作。以保证全面、正确的贯彻和落实技术文件的内容。 4.3 相关部门 各相关职能部门应以批准/指定的施工技术文件为依据,对工程项目进行管理、监督、检查及服务。 5 施工技术文件的产生与实施管理 5.1 施工技术文件流程。(详见图1) 5.2 施工技术文件的编、审、批 5.2.1 项目管理实施规划/施工组织设计由项目经理组织、项目总工编制、机关主要生产职能部门会签、工程管理部审核、主管副总经理批准。 5.2.2 施工措施由施工队专责技术员编制、项目总工审核、项目经理批准。 5.2.3 施工作业指导书根据项目管理实施规划/施工组织设计的技术资料清单、设备和材料供应要求组织编制。一般作业指导书由技术员编制、项目总工审核、分公司主任工程师批准。重要和特殊的作业指导书由项目总工编写,工程管理部审核,总工或者各专业副总批准。涉及有重大安全风险的作业指导书应有安全责任人员审查会签。带电跨越施工作业指导书必须有项目总工和带电跨越架搭设单位共同编写,工程管理部、安全监察部主任审核,公司总工程师批准。 5.2.4 工艺手册的编制与选用 工艺手册中的工艺和施工方法属成熟的工艺方法,由工程管理部组织编制,供工程中选用。选用者应对所选用的工艺手册进行确认签字,并报批准,确保其选用的符合性。 5.3 出版、颁发及使用 5.3.1 工程管理部负责公司技术文件的出版、颁发和使用管理,并对出版文件备份及归挡。 5.3.2 各施工单位批准的技术文件,由批准单位负责出版及报送公司有关职能部门备案。 5.3.3 项目工程技术文件必须报工程管理部备案。
