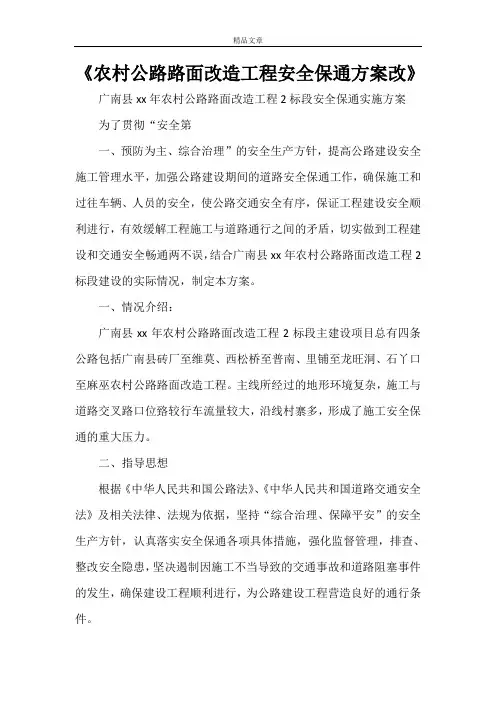

广南县2015年农村公路路面改造工程2标

段安全保通实施方案

为了贯彻“安全第一、预防为主、综合治理”的安全生产方针,提高公路建设安全施工管理水平,加强公路建设期间的道路安全保通工作,确保施工和过往车辆、人员的安全,使公路交通安全有序,保证工程建设安全顺利进行,有效缓解工程施工与道路通行之间的矛盾,切实做到工程建设和交通安全畅通两不误,结合广南县2015年农村公路路面改造工程2标段建设的实际情况,制定本方案。

一、情况介绍:

广南县2015年农村公路路面改造工程2标段主建设项目总有四条公路包括广南县砖厂至维莫、西松桥至普南、里铺至龙旺洞、石丫口至麻巫农村公路路面改造工程。主线所经过的地形环境复杂,施工与道路交叉路口位臵较行车流量较大,沿线村寨多,形成了施工安全保通的重大压力。

二、指导思想

根据《中华人民共和国公路法》、《中华人民共和国道路交通安全法》及相关法律、法规为依据,坚持“综合治理、保障平安”的安全生产方针,认真落实安全保通各项具体措施,强化监督管理,排查、整改安全隐患,坚决遏制因施工不当导致的交通事故和道路阻塞事件的发生,确保建设工程顺利进行,为公路建设工程营造良好的通行条件。

三、保通目标

建立安全保通监督管理长效机制,解决建设施工与道路交通安全的突出问题,杜绝因违规施工而影响道路正常通行的行为。以保障人员、车辆的通行安全和建设物资、设备运输的安全畅通为目标。保畅通、促进度、保工期,使公路建设项目施工各类控制指标和要求有效贯彻实施、落实到位,确保建设工程的顺利进行。

四、组织机构

(一)为全面落实安全保通工作整体要求和部署,项目部成立安全保通工作领导小组,负责安全保通工作的监督检查和隐患排查治理工作。

组长:袁强(项目部经理)

副组长:秦尚友((项目部副经理)

组员:杨荣恒、郭庆召、覃维光(安全生产管理员、技术员、施工现场管理员、保通员)

领导小组办公设在安全保通处,主要负责建设项目沿线安全保通的组织、协调和监督、检查工作,贯彻落实领导小组安全保通工作`部署,检查、督促施工单位整改保通工作中存在的安全隐患。

办公室主任:张生品

工作人员:贾国强、李开鸿、代荣辉、普祥云

办公室联系人:郭庆召

(二)各监理单位成立以总监理工程师为组长,各驻地监理工程师办公室人员为成员的道路安全保通工作监督小组,配合指挥部检查和督促施工期间各施工单位道路安全保通工作的开展情况,并负责业务指导和提供必要的服务。

(三)各项目部成立以项目经理或分管领导为组长,安全管理员和交通协管员为成员的道路安全保通工作小组,负责本合同段施工期间的道路交通疏导和指挥等具体业务,同时加强与指挥部、监理、路政、安监和交管部门的联系与沟通。

五、具体分类措施

(一)、交叉道口路段:

1、施工前,施工单位应将本合同段内所涉及的交叉道口的安全保通方案以及施工相关情况、信息资料等报指挥部安全保通处和属地公安交通管理部门和公路主管部门,待批准后方能进行施工。

2、按规范设臵道路交通安全信号、警示、警告标志、标牌,夜间必须在施工区域设臵照明和信号灯;

3、道路交叉施工作业控制区、警告区最小长度不得小于200米;

4、施工作业区域必须在缓冲分界处设臵施工作业警示标志;

5、道路交叉口应划分进、出车道;

6、车辆出入频繁或视线不良的道路交叉出入口应配备交通安全指挥人员指挥车辆出入;

7、本建设项目起、止点均与地方道路搭接,且路况复杂,因此,该两处交叉口应设臵公示牌、告示栏及相应宣传、警示牌架,做好交通安全宣传工作。

8、本建设项目起、止点交叉口应配备不少于2名保通员指挥交通,同时应安排相应机械、设备待命,以备急用。

(二)、边通车边施工路段的保通措施

1、施工单位在施工中必须保留有效的通车、会车路面,并按规范设臵道路交通安全信号、警示、警告标志、标牌,施工区域两端应安排专人指挥交通;

2、靠近河流、沟谷和陡壁的施工道路必须设臵防护栏和警示、警告标志;急弯及陡坡地段应设臵醒目交通标志;

3、夜间施工按相关规定在施工作业区域设臵照明灯和警示灯。

(三)、施工作业人员安全保障措施

1、施工作业人员应当身着具有高度识认性能的服装,服装色彩要与施工车辆、标志和机械设备有明显区别,以便使社会车辆或施工车辆容易观察到人员的位臵和运动物状态;

2、培训施工人员在靠近车辆情况下如何工作的训练、演练;

3、交通指挥人员要进行专门技术培训和安全教育培训;

4、严格控制施工作业区及通行路段车辆的时速;

5、采用交通标志、隔离栅、锥简等交通安全设施,隔

离、区分出施工区与交通流的措施。

(四)、车辆安全保通措施

1、施工货运车辆后部,应有醒目的反光标识,提醒社会车辆注意;

2、增强施工区域的警示警告标志,保持驾驶人员的警觉;

3、配合属地公安交通管理部门在施工区域严格控制车辆行驶速度;

4、配合相关部门敦促车辆不得随意停放。

(五)、机耕、人行小道交叉路口的安全保通措施

1、在村寨边机耕或放牧小路的交叉路口前后50米处,应设臵白天和夜间警示标志,提醒施工或社会车辆注意避让。

2、在机耕路或放牧路口设臵白天和夜间警告标识,提醒农机驾驶人员及行人、放牧人员注意安全通行,同时管好牲畜、谨防惊吓。

(六)、穿越学校、村寨施工的保通措施

1、在民居或公共场所开挖沟槽,应设防护栏及搭设跳板,供行人安全通过;夜间应设照明灯或红灯;有条件的应采取隔离施工。

2、离村寨、学校出入口100米处,应设臵警示标志,提醒驾驶人员注意;同时在村寨路边及学校门口也应设臵警

示标牌,提请行人注意安全;

3、在离道路较近的农舍、房屋前,应设警示标牌杆,谨防挂撞房屋;

4、遇赶集或村寨公共活动,应提醒驾驶人员谨慎驾驶,同时要安排专人配合公安交通管理部门指挥交通。

(七)、上级检查领导视察等特殊情况的安全保通

1、做好检查、视察前沿线及本合同段范围内的交通安全隐患排查、整治工作,了解沿线职、民工和村民的思想动态,提前掌握相关情况和信息,及时向当地人民政府及相关部门通报信息,做好相应的防范工作;

2、施工单位要做好检查、视察线路的清整工作,安全保通员要着装执勤,仪态严谨;各施工区域车辆出入口、急弯、危险路段均应安排人员执勤;

3、安排专人负责现场指挥检查、视察车辆的停放、调头等工作,保证检查、视察车辆有序行进。

(八)、交通阻塞应急处理

1、在施工与老路交汇处如发生重大交通阻塞,施工单位必须采取紧急措施,启动保通应急预案,对两边安排保通人员进行指挥,设立明显的警示标志,同时第一时间与当地公安交警部门、指挥部安全保通处报告,防止因阻塞而发生交通事故。并做好对驾驶员的解释,防止发生冲突。交警到了以后,一切听从交警的指挥,根据现场情况,配合制订紧

急疏散方案,如在30分钟内无法疏通,逐级向属地政府部门上报,请求支援,对相向方向的车辆进行远距离分道,造成更严重的二次阻塞。如施工单位,发生重大交通阻塞不及时上报,同时不采取措施进行疏导,而发生交通事故或者其它突发事件,对社会造成极坏影响,对施工单位根据法律、法规追究相关的法律责任,同时进行严厉的经济惩罚。

2、施工单位应在应急路段安排专人指挥交通,设立指路标牌,对险要地段应进行必要修复,并设专人指挥车辆通行。

六、保通责任

(一)、监理单位的责任

严格履行工程监理职责,积极配合指挥部监督落实保通管理制度、措施,加大现场安全生产、道路保通工作的监督检查,及时纠正和解决施工中存在的安全隐患和道路交通隐患,按规定、规范做好各类安全保通工作资料,并及时上报。

(二)、施工单位的责任

严格贯彻执行安全保通工作指令,认真落实安全保通各项措施,加强安全保通管理工作;狠抓施工范围内的薄弱环节,经常开展路段内的隐患排查治理工作,消除交通隐患、盲区和死角;对排查出的问题和隐患及时组织整治整改,消除各类不安全因素,做好相关资料、信息、报表的收集和上报工作。

七、有关要求

(一)、提高认识,加强领导。各单位要及时成立“安全保通工作领导小组”,设臵相应机构、确保人员、机械、设备落实到位,建立安全保通工作长效机制,制定切实可行的安全保通工作方案,及时上报指挥部及属地相关部门备案。(二)、发生安全保通突发事件时,各单位保通人员、机械、设备必须按照预定方案及时到位,并服从指挥部的统一指挥和调度;

(三)、施工单位应随时检查各类标志、标牌及安保设备、设施的完好情况,发现被盗、污损时应及时补齐、清理和更换,消除不安全因素,确保道路行车安全、畅通。

(四)、依照国家有关公路建设规范组织施工,尽量减少因施工给社会带来的负面影响。进行公路工程施工作业,施工单位要按照公路工程施工安全技术规范堆放材料,及时清除路障(运料泼洒、淤泥、污染等),避免滑车、陷车,发生安全事故,影响道路畅通。竣工后,要及时清理施工现场,疏通道路。对保通难点,如路桥梁穿跨、高边坡、悬岩、坍塌等特殊路段,施工单位要制订切实可行的道路安全保通措施。施工中有预见、有准备,发生阻车时,及时清障抢险,保证公路的安全畅通。

(五)、道路施工安全设施设臵应由警告区、上游过渡区、缓冲区、工作区、下游过渡区及终止区组成。其规范设臵标准如下:

警告区最小长度为400米。

上游过渡区最小长度为40米。

缓冲区最小长度为50米。

下游过渡区最小长度为30米。

终止区最小长度为30米。

锥形交通路标布设间距约为10~20m,必要时加设彩带。

(六)、施工单位必须严格按照《道路施工安全作业规程JTG H30-2004要求统一齐全、规范的设臵道路施工安全相关标志,严格按照国标GB2894-1999安全标志和国标

GB5768-2009道路交通标志等相关要求规范制作相关标志标牌。

(七)、施工涉及高边坡等高危施工的,施工单位必须严格按照《施工标准化管理指南》的规定要求认真采取好防护措施和规范设臵相关标志标识。

八、资金保障

指挥部、监理单位和施工单位按照《广南15年农村改造公路项目建设管理办法》提取安全生产费用,用于道路安全保通工作安全设备配臵。同时,设立道路安全保通经费,用于修筑保通便道和设施的补助。

九、注意事项

公路平交道口根据规定,需要设臵:1.前方道口车辆出入,过往车辆慢行,2.慢,3.“T”形或“十”形三类警示标志。根据广南县2015年农村公路路面改造工程公路施工现场实际,施工需选择设臵“道路施工”、“限速”、“改道”、“道路封闭”、“减速慢行”等标志和反光路锥,需要时加设

其他信号灯具,所有标志都统一按照国标要求制作。

十、未尽事宜,严格按照《中华人民共和国安全生产法》、《中华人民共和国道路交通安全法》、《中华人民共和国公路法》和《公路安全保护条例》执行。

西南交通建设集团股份有限公司

广南15年农村公路项目经理部

2015年3月23日

公路工程道路保通施工安全专项方案(正式)

编订:__________________ 单位:__________________ 时间:__________________ 公路工程道路保通施工安全专项方案(正式) Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level. Word格式 / 完整 / 可编辑

文件编号:KG-AO-7146-63 公路工程道路保通施工安全专项方 案(正式) 使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。下载后就可自由编辑。 为了维护道路施工现场交通秩序,预防和减少事故发生,保护人身安全,提高工程施工进度与效益,根据公路工程项目施工特点,制定以下专项方案。 一、相关工程的交通安全目标:杜绝交通安全责任事故,杜绝重伤以及人身伤害事故。 二、制度保证 1、贯彻执行国家安全生产、劳动保护方面的方针、政策和法规。对职工进行安全教育牢固树立“安全第一”的思想,坚持“安全第一、预防为主、综合治理”的方针。 2、建立健全安全生产保证体系,建立和实施安全生产责任制。项目经理是安全第一负责人,主管施工生产的项目副经理是安全生产直接责任人,项目主抓

安全的副经理对劳动保护和安全生产的工作负责。经理部设安全生产领导小组,并设专职安全检查安全员,工区设专(兼)职安全员。 ①根据施工组和工程实际情况,编制详细的安全操作规程、细则、并制定切实可行的安全技术措施,分发至工班,组织逐条学习、落实,抓好“安全五同时”(即:在计划、布置、检查、总结、评比生产的同时,计划、布置、检查、总结、评比安全工作)和“三级安全教育”。 ②严格执行交接班制度,坚持工前讲安全、工中检查安全、工后评安全的“三工制”活动。坚持每周一的安全活动日活动。 ③每一工序开工前,做出详细的施工方案和实施措施及时做好施工技术及安全工作的交底,并在施工过程中督促检查,严格执行。 ④坚持特殊工种持证上岗。 ⑤坚持定期安全检查制度。项目部每月检查一次,工区每半个月检查一次,班组每天检查一次,发现不

(安全生产)公路工程专项安全生产方案

目录 一、路基工程安全生产方案 (1) 二、桥梁工程安全生产方案 (10) 三、爆破工程安全生产方案 (19) 四、拌合站安全生产方案 (27)

一、路基工程高挖深填安全生产方案 本合同段地形起伏大,高挖深填处较多,且工作面较小,技术要求高,施工环境复杂,施工难度大,必须做到精心组织,精心施工。 一、安全生产专项措施 1、必须按设计规范施工。 2、全部作业过程严格执行操作规程。 3、路基施工准备 (1)机械设备配备:挖掘机、装载机、推土机、压路机、平地机、自卸翻斗车、供电设施、照明设备、砼车、汽车吊等。 (2)安全防护用品:安全帽、警示牌、口哨、指挥旗、标志牌、警示灯、安全带等。 4、开工前检查:挖掘机、装载机、推土机、压路机、平地机、自卸翻斗车、供电设施、照明设备、砼车、汽车吊等是否处于良好状态,各项制动是否有效,电缆线有无破损等情况。 5、施工安全注意事项 (1)在靠近公路、街道、交通繁忙地段或附近施工,需安排专人进行警戒。 (2)车辆通过较多、运输较繁忙的便道,弯道半径小于15m,特殊地段小于10m须挂安全隔离标志带及警示牌。 (3)施工现场便道急弯处、陡坡地段要求悬挂标志标识牌。

(4)严禁穿硬底、带钉子、易滑、高根、拖鞋或赤脚进入施工现场。 (5)施工现场材料、设备摆放整齐有序。 (6)施工翻斗车不能行车载人及超载超速。其它施工机械不得超速行驶及违章作业。前后两车(机械)间距不应小于10m。 (7)路堑开挖严禁采取掏底开挖(忌挖神仙洞)。以免坍塌。 (8)严禁在松动危石下、未熄火的大型机械旁作业和休息。 (9)弃土场的选址需避免泥石流沟。 (10)严禁在山坡上同一地段的上下不同时作业。 (11)人工挖掘作业人员横向间距不应小于2m,纵向间距不应小于3m。 (12)滑坡地段开挖,须从两侧向中部自上而下开挖。禁止全面拉槽开挖。 (13)根据设计横断面及规范要求的超填宽度,精确放出路堤坡脚。地面横坡较陡时,按路基纵向、横向衔接部设计图组织施工,以防止路基填筑产生纵、横向裂缝。 (14)严格控制好每层的松铺厚度不大于30cm。控制最佳含水量偏差为+2%,严格按照试验路得出的压实方法进行压实。如填料来源不同,其性质相差较大时,分层填筑,不分段或纵向分幅填筑,且不同材料的填筑层厚不小于50cm. (15)断面分层填筑,连续压实,强振碾压,以防止路基不均匀沉降、开裂。

(完整版)施工保通专项方案

xxxx 施工保通专项方案 xxxxxx 2018年05月30日

目录 一、交通保障措施 (2) 二、施工车辆、人员管理措施 (4) 三、及时掌握天气状况 (5) 四、安全事故应急救援预案 (6)

施工专项保通措施方案 省道xxx标段,位于xxx西北部,由南向北连接xxx,是市府驻地xxx 快捷通道,它的实施是构成云南省干线公路网的重要路段,xxxxxxxxxxxx,xxxx,路线全长41.555公里。 省道xxxx公路改建项目,公路交通流量较大,施工期间,车辆从永善至二龙口道路绕行,进行封闭式施工。二龙口路段冬季结冰以前完成路基土石方开挖,恢复道路通行。但公路经过多个集镇全封闭施工会对集镇居民生活带来较大影响,保通分段组织和进行。务基段采用“边通行、边施工”,在交叉路口设警示标志,两弃土场设安全人员负责保通; xxxx段采用三阶段封闭施工。 第一阶段:全封闭施工时间截止2015年12月31日,xxx1、2、3组群众出行安排一只合法船只,采取轮渡的方式解决群众的出行,针对xxx1、2、3组群众出行,引导群众往xxx出行,安排车辆负责接送。保通指导思想“施工服从于保通,保通服务于施工”,保通目标“确保施工便道安全通行,确保工程施工顺利进行”。 第二阶段:半封闭限时通行,主要针对绕行xxx段冬季结冰期间车辆无法通行而设置,通行时间为每天上午11:30至13:30下午6:00至8:00。 第三阶段:恢复全封闭施工时间为2016年4月1日至2016年9月30日路面铺筑完成时。

一、交通保畅组织措施 1.1项目部成立交通保畅管理领导小组,由项目经理任组长,办公室主任任副组长,配备12名专职交通保畅员,统一计划、协调、指挥、组织交通保畅工作。 1.2在明显位置张贴公告,求得社会各方的理解和支持。同时提请过往施工路段的车辆,重视施工路段的行车安全和有关注意事项。 1.3每处封闭施工路段在施工前,积极主动地与当地交通执法队取得联系,按照业主单位和行业的规定、办好各种施工许可手续,同时还请上述部门负责人到项目部讲解有关公路交通安全的强制性政策和有关注意事项。并请求调派清障车停驻在施工路段附近值守,以便及时排堵清障,保障施工路段正常安全通行。 1.4联系地方交通执法队,请求调派交通执法巡逻车加大对施工路段的现场监管,增强施工路段的巡逻次数和停留时间,迅速处理在施工路段发生的交通事故。 1.5项目部设专职交通保畅员16名负责施工(施工)路段的标志维护,实行24小时管理和日常巡查工作,及时对施工路段的各种施工标志进行恢复、调整或增补,保证标志齐全有效,正确指示过往车辆安全通过施工路段。 1.6落实施工部署,根据道路实际,分段施工、分幅安排,控制施工长度,全线铺开;保持足够宽度,确保车辆能顺利交会;保持良好平整度,使车辆能平稳通过;做到排水顺畅,行车道无低洼积水; 1.7在原公路上和公路范围内,作业人员必须穿标志服,夜间为反光标

保通道路施工方案

郑州市京广快速路(渠南路-绕城高速)工程 一工区保通道路施工方案 一、编制依据 《公路沥青路面施工技术规范》(JTG F40-2004) 《公路桥涵施工技术规范》(JTG/T F50-2011) 《公路路面基层施工技术规范》(JTJ 034-2000) 《市政工程质量检验评定标准》(CJJ1-90,CJJ2-90,CJJ3-90) 《公路路基设计规范》JTG D30-2004 《城镇道路工程施工与质量验收规范》 CJJ 1-2008 《郑州市京广快速路(渠南路-绕城高速)保通道路工程实施方案设计》 二、工程概况 本工程南起绕城高速(JK0+703)北接南水北调大桥(JK5+754.475),在跨越南水北调干渠后,向南依次跨越渠南路、贾砦北街、贾砦路、汇泉路、杏贾路、侯贾路,跨越南四环后,再向南依次跨越百姓路、芦庄路、豫一路,与中州大道连接后,再向南和南绕城高速衔接,全长5.051km。其中一工区京广路主线桥起讫桩号为JK1+269.565~JK2+038.494(1#墩~23#墩),主桥全长768.929m;接中州大道线ZZ匝道桥粱工程ZZK0+162.391~ZZK1+253.391,全长1091m;主线桥通往绕城高速十八里河收费站的X0下桥匝道X0K0+069.84~X0K0+339.84共计270m;S0上桥匝道S0K0+102.24~S0K0+552.24共计450m,以及相应的路基接坡、挡墙工程和主线桥下道路及雨水工程,通往新郑方向的地面环绕Z匝道工程。 为保证郑州市京广快速路(渠南路-绕城高速)工程的正常施工和施工期间郑平路方向和G107国道方向的道路畅通,需要修筑新的保通道路,将现有道路进行断交。 根据现场情况和通行要求,一工区保通道路总计4378.48m,京广路主线郑平公路段JK0+660~JK2+060段两边分别拓宽15m保通车道(15m=3.75+3.75+3.75+3.75)疏通交通,G107国道ZZ匝道ZK0+000~ZK0+800段在原有道路东侧新建保通车道宽度22.5m (22.5m=3.75+3.75++3.75+3.75+3.75+3.75),其他保通道路按照施工保通需求原则设计,详细见

安全保通专项方案

昆明绕城高速东南段C标 (K89+400~K91+) 安全保通方案 编制: 审核: 审批: 云南建工昆明绕城高速公路东南段C标项目经理部 2014年10月

目录 第一章编制说明 (1) 编制依据 (1) 编制原则 (1) 编制目的 (1) 安全目标 (2) 适用范围 (2) 第二章工程概况 (2) 第三章施工单位保通组织机构及保证体系 (3) 保通组织机构 (3) 保通保证体系 (5) 第四章保通方案 (6) 保通路段 (6) 施工部署 (9) 施工便道路基维护 (15) 施工便道路面的维护、沿线设施的养护 (16) 第五章安全保障措施 (16) 安全保障体系 (16) 安全管理措施 (17) 第六章应急预案 (17) 特殊情况的应急 (17) 应急救援的组织机构 (18) 事故的划分 (19) 应急救援程序 (20) 事故报告 (20) 应急救援程序图 (21)

第一章编制说明 编制依据 (一)《中华人民共和国安全生产法》(2002年11月1日实施) (二)《中华人民共和国公路法》(2004年8月24日修订实施) (三)《国务院关于进一步加强企业安全生产工作的通知》(国发【2010】23号)(四)《国务院关于坚持科学发展安全发展促进安全生产形势持续稳定好转的意见》(国发【2011】40号) (五)《建设工程安全生产管理条例》(2004年2月1日实施) (六)《公路水运工程安全生产监督管理办法》(2007年3月1日起施行) (七)《路政管理规定》(2003年4月1日实施) (八)《公路养护安全作业规程》(JTG H30-2004) (九)《道路交通标志和标线》(GB 5768-2009) (十)《公路工程施工安全技术规程》(JTJ076-95) (十一)《危险化学品重大危险源》(GB18218-2009) (十二)《两阶段施工设计图》 编制原则 (一)认真贯彻执行各项技术标准、安全操作技术规程。 (二)对现场安全管理坚持实施全员、全方位、全过程严密监控。 (三)有效的控制我标段的工程安全,提高工程安全管理水平,使本项目的安全施工标准化、规范化、程序化和法制化,达到任务清晰、程序合理。 编制目的 确保主线施工过程中K89+400~K91+段路基及龙街互通施工正常有序以及附近居民出行的道路畅通和通行安全,最大限度避免事故造成的人员伤亡和财产损失,维护施工作业人员生命安全。 安全目标 (一)无较大安全事故。 (二)无重大安全隐患。 (三)工程项目零死亡,无重伤事故发生。

公路工程交通安全设施施工方案

交通工程及沿线设施施工方案 一、编制依据、范围及原则 1、编制依据 1)、施工单位与业主签订的工程合同文件 2)、施工标段设计图 3)、《公路工程技术标准》(JTG B01-2014) 4)、《道路交通标志和标线》G5768-2009 5)、《公路交通安全设施施工技术规范》 JTG F71—2006 6)、《公路工程质量检验评定标准》JTG F80/1-2004 7)、《公路交通标志反光膜》GB/T 18833-2012 8)、《道路交通标志板及支撑件》GB/T23827-2009 9)、《路面标线涂料》JI/T280-2004 10)、目前工程施工进度及本项目人员、设备的配备 11)、公路工程交(竣)工验收办法 其它现行的有关工程技术、施工验收标准及规范。 2、编制范围 该项目位于重庆市江津区珞璜镇内,起点接绕城高速连接线与贾百路成十字交叉,经同福村,终点于同福村6组于同(福)水(水口坝)路T型交叉。公路总里程约2.669公里。

3、编制原则 1)、满足业主对质量、安全、文明施工等方面的规定和要求 2)、综合考虑交通工程及沿线设施的规模、特点、难度和设计标准,充分发挥本企业的优势,做到科学、合理、经济、快捷。 3)、投入的机械设备、劳动力等资源考虑适度的富余。 4)、保护周边环境不被破坏,环水保服合规范要求。 二、工程概况 1、工程简介 该项目位于重庆市江津区珞璜镇内,起点接绕城高速连接线与贾百路成十字交叉,经同福村,终点于同福村6组于同(福)水(水口坝)路T型交叉。公路总里程约2.669公里,该项目除同福村段部分利用老路外,其余新建。安全设施内容包括:标志、标线、护栏、视线诱导设施及里程碑、百米牌等,安全设施内容包括:标志、标线、护栏、里程碑、百米牌等。 2、主要工程数量

公路工程道路保通施工安全专项方案标准版本

文件编号:RHD-QB-K3118 (解决方案范本系列) 编辑:XXXXXX 查核:XXXXXX 时间:XXXXXX 公路工程道路保通施工安全专项方案标准版本

公路工程道路保通施工安全专项方 案标准版本 操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。 为了维护道路施工现场交通秩序,预防和减少事故发生,保护人身安全,提高工程施工进度与效益,根据公路工程项目施工特点,制定以下专项方案。 一、相关工程的交通安全目标:杜绝交通安全责任事故,杜绝重伤以及人身伤害事故。 二、制度保证 1、贯彻执行国家安全生产、劳动保护方面的方针、政策和法规。对职工进行安全教育牢固树立“安全第一”的思想,坚持“安全第一、预防为主、综合治理”的方针。

2、建立健全安全生产保证体系,建立和实施安全生产责任制。项目经理是安全第一负责人,主管施工生产的项目副经理是安全生产直接责任人,项目主抓安全的副经理对劳动保护和安全生产的工作负责。经理部设安全生产领导小组,并设专职安全检查安全员,工区设专(兼)职安全员。 ①根据施工组和工程实际情况,编制详细的安全操作规程、细则、并制定切实可行的安全技术措施,分发至工班,组织逐条学习、落实,抓好“安全五同时”(即:在计划、布置、检查、总结、评比生产的同时,计划、布置、检查、总结、评比安全工作)和“三级安全教育”。 ②严格执行交接班制度,坚持工前讲安全、工中检查安全、工后评安全的“三工制”活动。坚持每周一的安全活动日活动。

道路施工安全保通方案10-29

G107线新乡段四座立交桥 匝道中修工程 施工安全保通方案 编制单位:河南省新乡公路桥梁建设责任有限公司 日期:二o—六年十月二^一日

一、工程概况 (一)工程项目名称及依据 本工程名称为G107线新乡段四座立交桥匝道中修工程。因新乡段马村立交桥、新长立交桥、新原立交桥和七里营立交桥匝道自修建通行后未进行大修,经过近十年的通行,造成部分匝道路面损坏严重,经新乡市高等级公路管理处研究决定,对以上四座立交桥部分匝道进行路面维修。新乡市公路勘察设计院经过实地勘察,编制了《G107线新乡段四座立交桥匝道中修工程施工图设计》,项目经过现场查看,对图纸和清单进行比对,现已具备施工条件。 (二)工程主要现状及作业流程 1、马村立交桥:A匝道(长垣-郑州上行道)及B匝道(新乡-郑州上行道) 主要病害为局部路段严重的坑槽、深坑,C匝道(新乡-北京上行道)及F匝道(郑州-新乡下行道)主要为个别位置的横纵向裂缝,D匝道(长垣-北京上行道)、E匝 道(郑州-长垣下行道)和G匝道(北京-新乡下行道)主要是局部路段严重的坑槽及龟裂。 2、新长立交桥:A匝道(北京-新乡下行道)及原收费广场主要病害为混凝土板路面大面积断板、错台,沥青路面的拥包、网裂及坑槽。 3、新原立交桥:A匝道(原阳-北京上行道)和B匝道(郑州-新乡下行道)主要病害为整个匝道的龟裂及沿匝道中线的纵向裂缝, C 匝道(北京-原阳下行道)和D匝道(新乡-郑州上行道)主要病害为大面积的龟裂及局部坑槽。 4、七里营立交桥:A 匝道(北京- 七里营下行道)和B 匝道(七里营- 郑州上行道)主要病害为大面积的龟裂及局部坑槽,原收费广场砼板路面的断板、错台, D匝道(七里营-北京上行道)和E匝道(郑州-七里营下行道)主要病害为大面积的龟裂,C (七里营立交桥引道)主要病害为局部的坑槽、纵向裂缝及拥包。 路面病害处治施工作业流程为:

公路工程安全施工方案

安全施工方案 一、安全生产目标 创建安全达标工地,确保无伤亡事故,无设备事故,无交通事故无火灾事故,施工现场安全事故为零。 二、管理制度及管理体系 1、健全安全生产管理制度 按GB/T28001-2001《职业健康安全管理体系规范》的要求,在项目经理部建立、实施职业健康安全管理体系,安全管理强调预防为主和持续改进,通过安全源的组织,了解工程施工风险状况,通过目标管理方案,运行控制应急准备与响应,监视和测量等体系要素的实施,将预防为主持续改进的思想贯穿于工程实施的全过程,目的为了避免、减少人员伤害和财产损失。根据国家及四川省的有关安全生产政策、法规、条例、规范和标准,结合本工程项目的实际情况,制定项目经理部的安全生产管理制度。 2、落实安全责任,实施责任管理 1)有领导地开展安全管理工作。 2)建立各岗位人员安全生产责任制,明确其安全责任,抓制度、责任制落实,定期检查安全责任制的落实情况。 3)坚持特殊工种持证上岗制度,杜绝无证上岗操作行为。 4)管理、操作人员均需与项目经理部签订安全协议,向施工项目作出安全保证。

3、安全管理组织机构和人员 建立健全管理体系,建立以项目经理为首的安全领导小组,明确管生产必须管安全的原则,建立健全岗位责任制,从组织、制度上保证安全生产,做到规范生产,安全操作。 安全管理组织机构下图 安全保证组织机构框图 三、安全生产管理 1、临时用电安全管理 1)施工现场临时用电,严格按《施工现场临时用电安全技术规

范》JGJ46-88的有关规定执行。 2)在施工过程中临时用电线路的安装、维修、拆除,均由经过培训并取得上岗证的电工完成,非电工不准进行电工作业。 3)电缆线路应采用“三相五线”接线方式,电气设备和电气线路必须绝缘良好,场内架设的电力线路其悬挂高度及线距符合安全规定,并架在专用电杆上。 4)变压器必须设接地保护装置,其接地电阻不得大于4Ω,变压器设围栏,设门加锁,专人管理,并悬挂“高压电危险,切勿靠近”的警示牌。 5)室内配电柜、配电箱前要有绝缘垫,并安装漏电保护装置。 6)各类电器开关和设备的金属外壳,均设接地或接零保护。 7)防火、防雨配电箱,箱内不得存入杂物并设门加锁,专人管理。 8)移动的电气设备的供电线使用橡胶电缆,穿过场内行车道时,穿管埋地敷设,破损电缆不得使用。 9)检修电气设备时必须停电作业,电源箱或开关握柄上挂“有人操作、严禁合闸”的警示牌或设专人看管。必须带电作业时经有关部门批准。 10)现场架设的电力线路,不得使用裸导线,临时敷设的电线路,不准挂在钢筋模板和脚手架上,必须安设绝缘支承物。 11)严禁用其他金属丝代替熔断丝。 12)对于施工现场及周围的高压电线、变压器等设备醒目的安全

高速公路施工保通方案.

施工保通方案

2、人员配置 配备专职交通协管员20名、安全员4名和信息员1名,负责施工期间的安全保障工作。交通协管员和安全员经专业培训后统一着装,穿戴统一的反光背心上岗指挥、疏导交通。上岗之前,安全保通小组以技术交底的形式介绍项目保通方案以及道路交通安全法规、知识、常识等,并分发至每位保通员。 3、设备配置 配置与设置:本标段预计2个土方施工队、1个桥梁施工队和1个涵洞施工队、1个预制施工队同时施工,因此所有标志标牌统一配置5套。 (1)反光标志牌:设置于施工区域前方1Km范围内。 “前方施工(1Km)”×5个、“前方施工(500m)”×5个、“前方施工(300m)减速慢行”×5个、“前方施工(100m)”×5个、“道路施工”×5个。 (2)限速标设置于施工区域前方300米处。 “80”×5个、“40”×5个 (3)隔离墩11000个,每2m一道设置于整个施工区域。 (4)锥形标设置于施工区域中需要隔离的部分,共需350个。 (5)保通员配戴专制“保通”字样的安全帽,统一着装。数量为28套。 (6)购置指挥旗7个,并派专职保通员在施工区域前方进行指挥。 (7)夜间施工警示灯设置于施工区域,数量7个。 (8)围栏板:2米×110块。 三、保通方案 1、施工期间高速公路保通 (1)桥台基桩和涵洞通道施工保通 涵洞八字墙、和桥台锥坡开挖前,在结构物施工点前方70米设置“前

方施工、注意安全”标志牌,在55米位置设置禁停标志牌,在40米位置设置“加宽施工、请勿靠近”标志牌,利用护栏柱固定板面与路中线成80度夹角。并按2米间距紧贴外侧路缘石摆放反光锥形标。 (2)路基填筑施工保通 路基施工前,在现有路基两侧、本项目永久占地范围以内各修筑施工便道一条,便道全线贯通,路宽6米,保证全天候畅通。所有施工车辆沿施工便道通行,不占用高速公路。 开工后将现有隔离栅拆除,根据高速公路新征地界红线以及实际地形地貌,重新修建隔离栅,对高速公路进行封闭。 路基边坡开挖台阶后,路基外侧处于不稳定状态,为确保车辆和施工安全,在路基边坡未开挖段或已施工完毕段设置紧急停车带,施工路段严禁车辆停放,防止路基边坡失稳,在施工区域对应的高速公路外侧行车道与硬路肩中间摆放锥形标,并在护栏柱设置减速、禁停标志,以避免车辆行驶对路基的冲击影响老路路基的稳定。 2、施工期间地方道路的保通

公路改建工程施工-安全保通方案

XX公路改建工程 (XX合同段) 公路安全保通专项方案 施工单位:XX公司 日期:20XX年X月

-、工程概况 (1) 二、.......................................................... 编制依据 1 三、.......................................................... 编制目的 1 四、.................................................. 交通保畅组织措施 1 五、............................................ 施工车辆、人员管理措施 3 六、................................................................. 施工安全规章及措施. (4) 七、安全事故应急救援预案 (4)

公路施工交通安全组织方案 一、工程概况 XX公路改建工程第XX合同段起讫桩号为KXX+XXX-KXX+X)全长公里。该项目总工期年计划安排,于20XX年X月开工,计划20XX年X月竣工。 二、编制依据 (一)、《中华人民共和国安全生产法》; (二)、《建设工程安全生产管理条例》; (三)、《公路工程施工安全技术规范》(JTJ076-95); (四)、XX建设项目有关管理办法; (五)、其它相关的安全生产文件等。 三、编制目的 XX公路改建工程XX合同段,为现有公路改建项目,由于现有公路交通流量较大,所以要求该路段以“边通车,边施工”的方式实施路基施工,路基施工过程中既要确保原有公路营运的安全畅通,又要保证施工人员、机械的安全及工程质量,其危险性和难度是新建项目无法比拟的。因此,确保原有公路营运的畅通和安全问题是该项目重点环节。为保证交通安全,特制定本方案。 四、交通保畅组织措施 1、项目部成立交通保畅管理领导小组,由项目经理任组长,项目安全工程师任副组长,配备4名专职交通保畅员,统一计划、协调、指挥、组织交通保畅工作。

公路工程安全防护工程施工设计方案

四、施工组织设计 1、投标人应按以下要点编制施工组织设计(文字宜精炼、容具有针对性,总体控制在30000字以); (1)总体施工组织布置及规划 (2)主要工程项目的施工方案、方法与技术措施(尤其对重点、关键和难点工程的施工方案、方法及措施) (3)工期保证体系及保证措施 (4)工程质量管理体系及保证措施 (5)安全生产管理体系及保证措施 (6)环境保护、水土保持保证体系及保证措施 (7)文明施工、文物保护施工管理、保证体系及保证措施 (8)项目风险预测与防,事故应急预案 (9)其他应说明的事项 2、施工组织设计除采用文字表述外可附下列图表,图表及格式要求附后。 附表一施工总体计划表 附表二分项工程进度率计划(斜率图) 附表三工程管理曲线 附表四分项工程生产率和施工周期表 附表五施工总平面图 附表六劳动力计划表 附表七临时用地计划表 附表八外供电力需求计划表

四、施工组织设计

目录 一、总体施工组织布置及规划 (一)工程说明 (二)组织机构图 (三)部门及人员职责 (四)施工总体安排 (五)施工总平面布置及管理 二、主要工程项目的施工方案、方法与技术措施(尤其对重点、关键和难点工程的施工方案、方法及措施 (一)土方开挖 (二)混凝土基础 (三)砼护栏 (四)钢护栏施工 (五)轮廓标线 三、工期保证体系及保证措施 (一)工期目标及承诺 (二)工期保证措施 四、工程质量管理体系及保证措施 (一)质量目标及承诺 (二)质量体系与保证措施 五、安全生产管理体系及保证措施 (一)安全目标 (二)安全生产保证措施 六、环境保护、水土保持保证体系及保证措施 七、文明施工、文物保护施工管理、保证体系及保证措施 (一)平面管理 (二)文明施工责任区制度 (三)工完场清制度 (四)文明施工检查 八、项目风险预测与防,事故应急预案 (一)应急救援原则 (二)突发事件分类 (三)应急救援机构及职责 九、其他应说明的事项 附表一施工总体计划表 附表二分项工程进度率计划(斜率图) 附表三工程管理曲线 附表四分项工程生产率和施工周期表 附表五施工总平面图 附表六劳动力计划表 附表七临时占地计划表 附表八外供电力需求计划表

保通道路专项实施方案

保通道路专项方案

————————————————————————————————作者:————————————————————————————————日期:

保通道路专项方案报审表 工程名称:驻马店市中华大道(建新街-南海路)道路升级改造工程编号:致:河南诚信工程管理有限公司(监理单位) 我方已根据施工合同的有关规定完成了驻马店市中华大道(建新街—南海路)道路升级改造工程扬尘专项防治方案的编制,并经我单位上级技术负责人审查批准,请予以审查。 附:施工现场扬尘专项防治方案 承包单位(章)_ 项目经理________________ 日期________________ 专业监理工程师审查意见: 专业监理工程师________________ 日期________________ 总监理工程师审核意见: 项目监理机构________________ 总监理工程师________________ 日期________________

驻马店市中华大道(建新街-南海路)道路 升级改造工程 保 通 道 路 专 项 方 案 审核人: 编制人: 施工单位:河南正天建筑工程有限公司

保通道路专项方案 一、编制依据 1、驻马店市中华大道(建新街-南海路)道路升级改造工程施工图纸 2、施工现场的现有条件及周边环境条件; 3、建筑施工安全检查标准 二、工程概况 驻马店市中华大道(建新街-南海路)道路升级改造工程,是一条东西向的主干路。以本路中心线天中山大道中心线交叉为起点K0+000,自西向东编排,至驿成大道交叉口中心为K5+074.950,本区间段(建新街—南海路)道路桩号范围为:K1+640~K3+171.226。本次改造道路工程主要为路面结构的替换、修整和加铺等路面工程,具体包括部分路段车道绿化隔离带拆除、旧混凝土路面结构修补、替换加铺新沥青面层,人行道和道牙升级改造,检查井和雨水收集井的提升替换,以及京广铁路地下通道人行道铺面 保通道路路面结构为: 两侧范围内人行道破除原人行道面砖,处理水泥垫层并调整高程

安全保通专项施工方案

昭通市省道S302彝镇公路改造工程 安 全 保 通 专 项 施 工 方 案 S302彝镇公路改造工程一标段 二〇一六年九月八日

一、编制依据 1、S302彝镇公路改造工程彝良段设计图及全段路线平面图; 2、根据现场测量成果及勘察依据; 3、《公路工程技术标准》JTG B01-2003; 4、《公路路基施工技术规范》 JTG F10-2006。 二、工程概况 本项目路线全长102.858635公里,设2个断链,K10+117.433= K10+000,长链117.433m,K37+543.047= K38+000,短链456.953m。K0+000~K19+612.848,地震动峰值加速度为0.1g,地震基本烈度为7度;K19+612.848~K103+198.155地震动峰值加速度为0.05g,地震基本烈度为6度。全线划分为两个合同段, Y1合同段起讫里程K0+000~K52+903.648,长52.564128公里,Y2合同段起讫里程K52+903.648~K103+198.155,长50.294507公里。 三、道路保通方案 1、道路设计 项目总体采用三级公路标准,设计速度30公里/小时,路基宽7.5米,其中过奎乡、树林场镇路段路基宽10米;局部路段采用四级公路标准,设计速度20公里/小时,路基宽度有7.5m与6.5m两种形式。 7.5米宽路基行车道宽2×3.25m,土路肩宽2×0.5m;10米宽路基行车道宽2×3.5m,硬路肩宽2×0.75m,土路肩宽2×0.75m;6.5米宽路基行车道宽2×3m,土路肩宽2×0.25m。7.5米和6.5米宽路基,路侧设置护栏时,将土路肩加宽25cm以保证路基建筑限界。 2、本合同工程保通任务及范围 主要公路:彝镇公路省道及与其该公路交叉便道口; 大型机械运料车施工进场便道保通; 料场、取土场、弃土场施工便道保通; 道路改造新建与老路并轨时保通; 3、建立健全项目经理部安全保通体系

XX道路工程安全专项施工方案

安全施工方案 施工单位: 编制日期:2018年8月1日

一、工程概况: 园区一条城市东西向主干道,规划为园区内部物流主轴。实施范围西起环城东路,东至汽车园区纵四路,全长1418.344米,道路绿线宽82米,道路横断面形式为机非共板两幅路,双向六车道。工程建设内容包括道路工程、交通工程和市政管线工程 二、安保体系运行及安全生产责任制 1)健全了安全保证体系并上墙,成立了安全工作领导小组,配备了安全员。安全工作领导小组一月至少召开一次会议,研究分析安全生产中存在的问题,布置安全工作的重点,做到安全关口前移,力求把事故隐患消灭在萌芽状态。 2)制定了年度目标和实施计划,并针对年度目标制定了实施措施,并贯彻实施;结合项目生产实际,建立了32项安全生产管理制度(安全生产会议制度、安全检查监督制度、安全生产教育培训制度、安全生产管理制度、安全事故报告制度、用电消防制度、奖惩考核制度、持证上岗制度、隐患排查整改制度、应急救援制度、安全技术交底制度、设备管理制度),并将在今后的工作中不断总结、完善。 3)和各施工队、项目部员工签订了安全生产目标责任书,并同时要求各施工队和班组或个人签订安全生产目标责任书,以此约束职工的行为,在职工思想中始终绷紧安全这根弦,做到警钟长鸣。 三、执政上岗情况 加强新职工上岗前的三级教育管理,增强了新职工的安全意识。我们针对项目部安全检查中发现部分特殊工种无操作证的实际,要求对特殊工种加强检查力度,鼓励特种工的操作证率,安排没有操作证的尽快参加相应的培训和学习,取

得操作证。同时项目经理及主要管理人员,专职安全员也做到了持证上岗。 四、安全生产保证措施 1、安全教育 ①全方位齐抓共管,加强安全教育,提高职工安全意识。 ②职工每周组织一次安全教育活动,学习工序工种的安全规程,严格按规程进行施工。 ③各类作业工人进场前要进行常规安全操作教育,才准上岗作业。 2、作业安全 ①安全方面各种临时性结构和设施,要详细计算,并按规范要求留取足够的安全储备,经审批后方能施工。 ②本工程大型机具较多,将会采用多班作业,各种机械操作人员变换频繁,因此要建立健全机械的操作责任制以及交接班制度,并加强管理,避免失误,确保安全生产。 ③加强现场施工管理,施工现场人员必须戴好安全帽及其它安全防护用品,高空作业必须系安全带。 ④要在现场设置必要的安全防护装置警告标志,如净高净宽限制牌和防撞设施等,施工时必须派专人指挥通过车辆,避免发生事故。 3、交通安全 ①由于各工序交叉作业,施工机械和车辆调动频繁,相互干扰,因此施工地段必须设置各种警告标志,夜间应有良好的照明,限速行驶,保证施工现场道路畅通。 ②严禁非司机开车或试车,严禁酒后开车,施工机械专人驾驶操作。 4、防火、用电安全

道路施工安全保通方案

道路施工安全保通方案 一、新旧路基衔接挖台阶施工时的安全保通措施在旧路基进行挖台阶施工时,开挖线紧贴原土路肩内侧边缘。此时,原路面边缘坡体处于不稳定状态,为确保车辆和施工安全,在施工段落内,平行于路线纵向方向紧贴原土路肩内侧,使用锥形标等反光标识设置宽3m的封闭式。封闭区严禁车辆通行、停放、防止路基边坡失稳发生事故。同时安排专人巡视,并在距施工段落两端300m处设置安全警示、提示牌,将施工段车速限制在40KM/h以内,保证行车安全和施工安全。 二、旧路面挖补施工:本合同段共有6段需挖补施工处理旧路面,最长段落为1350M,最短段落为80M,挖补宽度最宽为8M,最窄处为5M。在旧路面挖补施工时,沿施工段纵向设置宽大于施工作业面宽2m的封闭区,使用锥形标全封闭施工区域,禁止车辆通过。同时在距离施工段两端300M处,设置安全警示、提示牌。 三、上基层及面层的摊铺施工:在上基层及面层摊铺施工时,进行交错封闭半幅车道施工。并沿封闭区依次设置警告区、上游过渡区、缓冲区、作业区、下游过渡区和终止区。封闭区使用水马隔离墩、锥形标隔离,两端设防撞筒,夜间使用反光标识、警示灯,将车速限制在30Km/h以内。安全保通方案 一、以新旧路交叉点、村镇交叉口和单项倒流段作为施工控制点。并按各施工作业面需要,设置封闭区、交通导向标志,警示标牌、限速牌。 二、交通管制在施工段与各省级、县级公路交叉处,设置警示标志、导向标,车流量比较大的路口,必要时设置隔离栏封闭作业,并在需要进行指挥的交叉口,增设警示灯及指示灯,同时在必要的时候设交通协管人员进行交通疏导。 三、夜间施工的安全保证措施1)充分考虑施工安全问题,不安排交叉施工的工序同时在夜间进行。2)施工现场设置明显的交通标志、安全标牌、护栏、警戒灯等标志。保证行人、施工机械和施工人员的施工安全。3)做好夜间施工防护,在作业地点附近设置警示标志,悬挂红色灯,以提醒行人和司机注意,并安排专人值守。4)夜间施工用电设备必须有专人看护,确保用电设备及人身安全。5)夜间气候恶劣的情况下严禁施工作业。6)夜间施工时,各项工序或作业区的结合部位要有明显的发光标识。施工人员需穿戴反光警示服。7)各道工序夜间施工时除当班的安全员,质检员必须到位外,还要建立生产安全主管人员巡查制

保通道路施工方案

郑州市京广快速路(渠南路绕城高速)工程 一工区保通道路施工方案 一、编制依据 《公路沥青路面施工技术规范》(JTG F40-2004) 《公路桥涵施工技术规范》(JTG/T F50-2011) 《公路路面基层施工技术规范》(JTJ 034-2000) 《市政工程质量检验评定标准》 (CJJ1- 90,CJJ2-90,CJJ3 —90) 《公路路基设计规范》JTG D30-2004 《城镇道路工程施工与质量验收规范》CJJ 1-2008 《郑州市京广快速路(渠南路-绕城高速)保通道路工程实施方 案设计》 二、工程概况 本工程南起绕城高速(JK0+703)北接南水北调大桥

(JK5+754.475),在跨越南水北调干渠后,向南依次跨越渠南路、贾砦北街、贾砦路、汇泉路、杏贾路、侯贾路,跨越南四环后,再向南依次跨越百姓路、芦庄路、豫一路,与中州大道连接后,再向南和南绕城高速衔接,全长5.051km。其中一工区京广路主线桥起讫桩号为JK1+269.565?JK2+038.494 (1#墩?23#墩),主桥全长768.929m; 接中州大道线ZZ匝道桥粱工程ZZK0+162.391?ZZK1+253.391,全长 1091m;主线桥通往绕城高速十八里河收费站的X0下桥匝道 X0K0+069.84?X0K0+339.84 共计270m S0 上桥匝道S0K0+102.24? S0K0+552.24共计450m以及相应的路基接坡、挡墙工程和主线桥下道路及雨水工程,通往新郑方向的地面环绕Z匝道工程。 为保证郑州市京广快速路(渠南路-绕城高速)工程的正常施工和施工期间郑平路方向和G107国道方向的道路畅通,需要修筑新的保通道路,将现有道路进行断交。 根据现场情况和通行要求,一工区保通道路总计4378.48m,京 广路主线郑平公路段JK0+66C?JK2+060段两边分别拓宽15m保通车道 (15m=3.75+3.75+3.75+3.75 )疏通交通,G107 国道ZZ 匝道ZK0+00C?ZK0+800段在原有道路东侧新建保通车道宽度22.5m (22.5m=3.75+3.75++3.75+3.75+3.75+3.75 ),其他保通道路按照施工保通需求原则设计,详细见保通道路平面布置图。 保通道路路面设计结构为:

公路工程安全文明施工组织设计.

目录 第一章工程概况 (2) 一、工程概况 (2) 第二章安全管理目标 (2) 第三章安全保证体系、管理机构及措施 (3) 一、安全保证体系 (3) 二、安全管理措施 (3) 三、安全检查制度 (4) 四、安全教育制度 (5) 五、事故处理规定 (5) 第四章施工用电、防火及现场管理 (6) 一、施工用电管理 (6) 二、施工防火管理 (7) 三、现场布置 (8) 第五章、文明环保施工管理措施 (8) 一、工程开工前的准备工作 (9) 二、施工期间的管理 (9) 三、振动控制 (9) 四、噪音和光污染控制 (9) 五、防止空气污染 (10) 六、防止水质污染 (10) 七、路况及交通维护 (10) 八、路面卫生 (10) 九、工地卫生 (11) 十、文明施工及环境保护的承诺 (11) 十一、现场文明施工制度 (11) 十二、文明施工管理体系 (12) 第七章、施工机械管理 (12) 一、大型机械施工管理 (12) 二、小型施工机具管理 (13)

平原村至景观大道工程安全文明 施工组织设计第一章工程概况 一、工程概况 本工程是平原村至景观大道道路工程,全长480m路宽8m (1)3:7灰土300 厚(2)二灰碎石200厚(3)C25砼180厚(4)抹面,割缝 第二章安全管理目标我公司高度重视本工程的施工工作,开工后我们将精心布置施工现场,严格遵守各项安全生产规章制度,杜绝重大安全生产事故发生,一般事故发生率不超过3%o。本工程安全管理目标为施工现场标准化工地。 严格遵守《建筑法》、《安全生产法》,抓好现场设备、材料、机械、生活区环境管理,做到不扰民,不污染周边环境,无治安纠纷。实现文明施工达标。本工程文明施工管理目标为文明样板工地。 为了更好的贯彻执行国家安全生产方针、政策和各项安全法规,切实加强对安全生产管理,提高全体员工的安全意识和自我保护能力,防止劳动者在劳动生产过程中发生人身伤害,避免国家财产发生损失,保证企业经济效益正常发展、提高,使安全管理工作不断走向新台阶,现制定安全生产管理目标如下: 1 、坚持贯彻宣传国家安全生产方针、政策,执行安全生产规程及各项规章制度。科学的,的计划的组织安排生产,创造良好的安全生产环境,保障良好的安全生产秩序,确保劳动者的安全分健康和生产顺利进行。 2、建立安全生产管理不组,认真落实各级安全生产责任制,以管“管生产必须管安全”“安全生产,人人有责”和原则为核心,增强各级管理人员责任心,使安全管理纵向到底,横向到边,专管成线,群管成网,责任明确,协调配合,真正把安全生产工作落到实处。 3、坚持安全第一,预防为主的方针,各项安全生产制度和预防措施防患于未然。严格控制事故发生,全年重大事故为零。基础管理标准化,现场标准化,岗位操作标准化,岗位纪律标准化,“四大伤害”事故发生率要明显下降,确保实现安全管理目标。

保通道路施工方案

郑州市京广快速路(渠南路-绕城高速)工程 一工区保通道路施工方案 一、编制依据 《公路沥青路面施工技术规范》 ( JTG F40-2004 ) 《公路桥涵施工技术规范》 (JTG/T F50-2011 ) 《公路路面基层施工技术规范》 ( JTJ 034-2000 ) 《市政工程质量检验评定标准》 (CJJ1-90,CJJ2-90,CJJ3-90 ) 《公路路基设计规范》JTG D30-2004 《城镇道路工程施工与质量验收规范》CJJ 1-2008 《郑州市京广快速路(渠南路- 绕城高速)保通道路工程实施方案设计》 二、工程概况 本工程南起绕城高速( JK0+703 )北接南水北调大桥 ( JK5+754.475 ),在跨越南水北调干渠后,向南依次跨越渠南路、贾砦北街、贾砦路、汇泉路、杏贾路、侯贾路,跨越南四环后,再向南依次跨越百姓路、芦庄路、豫一路,与中州大道连接后,再向南和南绕城高速衔接,全长5.051km 。其中一工区京广路主线桥起讫桩号为JK1+269.565?JK2+038.494 ( 1#墩?23#墩),主桥全长 768.929m ;接中州大道线ZZ 匝道桥粱工程ZZK0+162.391 ? ZZK1+253.391 ,全长1091m ;主线桥通往绕城高速十八里河收费站的X0 下桥匝道X0K0+069.84 ?X0K0+339.84 共计270m ; S0 上桥匝道S0K0+102.24?S0K0+552.24 共计450m ,以及相应的路基接坡、挡墙工程和主线桥下道路及雨水工程,通往新郑方向的地面环绕Z 匝道工程。 为保证郑州市京广快速路(渠南路-绕城高速)工程的正常施工和施工期间郑

相关主题
文本预览
相关文档 最新文档
