楼板厚钢筋保护层超厚处理方案一、工程概况

根据

工程进行质量检测,检测

楼板厚、钢筋保护层、砼强度等实体检测后发现、其中四层有一块楼板面负弯矩筋保护层厚度超过规范允许偏差值,不符合设计规范要求。二、楼板面钢筋保护层超厚主要由以下原因: 楼层砼浇捣过程中,施工作业人员将楼板面筋踩踏下去,没有将其拉正恢复,导致楼板面钢筋(负弯矩钢筋)保护层偏大超过规范允许偏差值。三、处理方法: 1、首先在楼板底部搭设好脚手支撑架顶紧,然后再进行楼板面剔凿除施工,采用人工剔凿楼板面混凝土。剔凿时为避免扰动原有钢筋与混凝土,应使用小锤子、錾子进行剔凿施工,不可用大锤猛击。 2、剔凿除板面混凝土时,剔凿施工安排两人凿除,剔凿深度为≤30mm,不能多剔凿,先沿墙边、梁中间向两边剔凿,保证结构的安全,减少施工中对周边结构的影响。 3、剔除混凝土板面部分的原配筋不扰动,在上面重新植筋绑扎布置,配筋同设计板面的负弯矩筋配置。 4

、上层新绑扎钢筋与下层钢筋混凝土拉结采用6 @600拉结筋拉结(植筋)。 5、剔凿后应保证原板面钢筋完整,如有弯曲应理直。 6、剔凿除的混凝土清理干净后,通过监理检查符合要求后进行下道工序施工。 7、清理剔除混凝土后,用墨斗在板面上弹好拟植筋位置及间距线,有墙、柱的位置植筋规格间距同原楼面板设计的负弯矩配筋,无墙、柱的位置面筋(负弯矩筋)锚固按规范长度锚入绑扎;面上层钢筋绑扎时由一侧梁、墙边开始,从梁、墙边50mm处开始依次植筋和绑扎。 8、按弹好的间距线,先植板面长向钢筋(在下层负弯矩筋),再

植板面短向钢筋(在上层负弯矩筋),待植筋胶固化后开始绑扎钢筋。四、质量要求:主控项目:(1)钢筋的规格、形状、尺寸、数量及锚固长度、接头要求必须符合设计要求和施工规范规定。(2)使用的钢筋必须具有合格证及复试报告,且复试合格。一般项目:(1)钢筋绑扎要求满扎,不得留缺扣。(2)弯钩的朝向正确。绑扎接头应符合施工规范的规定,搭接长度不应小于设计要求和规范规定。

五、混凝土浇筑: 1、基层处理:老基面凿毛→清污→冲洗→湿润→刷水泥浆一遍。

2、浇筑混凝土:采用同标号的细石混凝土(掺微膨胀剂),从一个方向开始浇筑,混凝土摊铺后高出相邻板面同一标高1-2cm,严禁用振捣棒铺摊混凝土,塌落度控制在80-100mm。

3、振捣:用手提小平板振捣器振捣密实。

4、混凝土板面施工:混凝土浇筑振捣完毕,按墙上的弹的水平线拉线进行标高控制,拉线必须拉紧,由建筑500mm控制线控制混凝土面,用卷尺控制顶面标高。然后大面积板面用2m刮杠按拉线标高控制找平,柱四周用3m靠尺检查平整度,发现不平整处用刮杠刮出或增补刮平。

5、抹面压光:找平后在初凝前用木抹子搓压三遍。第一遍在混凝土找平后用木抹子将混凝土表面拍实搓平,将灰浆的水分拍出来;第二遍在混凝土初凝前进行,也就是在表面踩出的脚印可以保持时抹压;第三遍在第二遍抹压后进行,压实挫平。最后在混凝土终凝前用铁抹子压光,使表面密实平整,闭合收水,以提高混凝土的密实度,避免因密实度不同而产生应力集中,出现裂

缝。墙、梁内根部用木抹子压实搓平。 6、拉毛:压光后紧接着进行拉毛施工。用塑料扫帚沿横向在板面扫出细麻面。拉毛施工时用刮杠按毛刷宽度靠线,保证一行压一行且相互平行。六、养护:覆一层塑料布,浇水保湿,养护时间不得少于14d;

第一种,钢筋截面发生变化;

第二种,板厚超厚,钢筋截面未发生变化,只需在装修层施工时添加钢筋网片,防止面层因保护层较大而出现裂缝现象。

现浇楼板钢筋保护层超厚处理方案

现浇楼板钢筋保护层超厚处理方案 一、工程概况 根据XXX质监站对XX工程进行质量检测,发现其中X层有一块楼板面负弯矩筋保护层厚度超过规范允许偏差值,不符合设计规范要求。 二、楼板面钢筋保护层超厚主要由以下原因: 楼层砼浇捣过程中,施工作业人员将楼板面筋踩踏下去,没有将其拉正恢复,导致楼板面钢筋(负弯矩钢筋)保护层偏大超过规范允许偏差值。 三、处理方法: 1、首先在楼板底部搭设好脚手支撑架顶紧,然后再进行楼板面剔凿除施工,采用人工剔凿楼板面混凝土。剔凿时为避免扰动原有钢筋与混凝土,应使用小锤子、錾子进行剔凿施工,不可用大锤猛击。 2、剔凿除板面混凝土时,剔凿施工安排两人凿除,剔凿深度为≤30mm,不能多剔凿,先沿墙边、梁中间向两边剔凿,保证结构的安全,减少施工中对周边结构的影响。 3、剔除混凝土板面部分的原配筋不扰动,在上面重新植筋绑扎布置,配筋同设计板面的负弯矩筋配置。 4、上层新绑扎钢筋与下层钢筋混凝土拉结采用 6 @600拉结筋拉结(植筋)。 5、剔凿后应保证原板面钢筋完整,如有弯曲应理直。 6、剔凿除的混凝土清理干净后,通过监理检查符合要求后进行下道工序施工。 7、清理剔除混凝土后,用墨斗在板面上弹好拟植筋位置及间距线,有墙、柱的位置植筋规格间距同原楼面板设计的负弯矩配筋,无墙、柱的位置面筋(负弯矩筋)锚固按规范长度锚入绑扎;面上层钢筋绑扎时由一侧梁、墙边开始,从梁、墙边50mm 处开始依次植筋和绑扎。 8、按弹好的间距线,先植板面长向钢筋(在下层负弯矩筋),再植板面短向钢筋(在上层负弯矩筋),待植筋胶固化后开始绑扎钢筋。 四、质量要求: 主控项目: (1)钢筋的规格、形状、尺寸、数量及锚固长度、接头要求必须符合设计要求和施工规范规定。 (2)使用的钢筋必须具有合格证及复试报告,且复试合格。 一般项目: (1)钢筋绑扎要求满扎,不得留缺扣。 (2)弯钩的朝向正确。绑扎接头应符合施工规范的规定,搭接长度不应小于设

工程质量问题处理程序及方法要点

工程质量问题发生后,一般可以按以下程序进行处理,如图31-62所示。 图31-62 质量问题分析处理程序 1.当发现工程出现质量问题或事故后,应停止有质量问题部位和其有关部位及下道工序施工,需要时,还应采取适当的防护措施。同时,要及时上报主管部门。2.进行质量问题调研,主要目的是要明确问题的范围、问题程度、性质、影响和原因,为问题的分析处理提供依据。调查力求全面、准确、客观。 3.在问题调查的基础上进行问题原因分析,正确判断问题原因。事故原因分析是确定事故处理措施方案的基础。正确的处理来源于对问题原因的正确判断。只有对调查提供的充分的调查资料、数据进行详细、深入的分析后,才能由表及里、去伪存真,找出造成事故的真正原因。 4.研究制订事故处理方案。事故处理方案的制订以事故原因分析为基础。如果某些事故一时认识不清,而且事故一时不致产生严重的恶化,可以继续进行调查、观测,以便掌握更充分的资料数据,做进一步分析,找出原因,以利制订方案。 制定的事故处理方案,应体现:安全可靠,不留隐患,满足建筑物的功能和使用要求,技术可行,经济合理等原则。如果一致认为质量缺陷不需专门的处理,必须经过充分的分析、论证。

5.按确定的处理方案对质量事故进行处理。发生的质量事故不论是否由于施工承包单位方面的责任原因造成的,质量事故的处理通常都是由施工承包单位负责实施。如果不是施工单位方面的责任原因,则处理通常都是由施工承包单位负责实施。如果不是施工单位方面的责任原因,则处理质量事故所需的费用或延误的工期,应给予施工单位补偿。 6.在质量问题处理完毕后,应组织有关人员对处理结果进行严格的检查、鉴定和验收,由监理工程师写出“质量事故处理报告”,提交业主或建设单位,并上报有关主管部门。

钢筋的定位和保护层控制措施方案

目录 一、钢筋保护层及定位控制措施 2 二、钢筋保护层及定位施工技术措施 4 三、钢筋保护层及定位质量保证措施5

钢筋定位及保护层控制措施 根据本工程的施工组织设计,为确保本工程钢筋分项工程的质量,本工程所有的钢筋定位、保护层的设置采取以下相应措施: 一、钢筋保护层控制措施: 1、现浇板钢筋保护层支垫方法: 现浇板底钢筋保护层用工程塑料卡凳支垫,@不大于被支垫的钢筋50倍D,梅点状设置。 2、墙内暗柱钢筋绑扎: 为保证钢筋位置准确,柱子根据暗柱尺寸制作定型卡固定钢筋,确保钢筋的位置正确,控制保护层的厚度。 3、剪力墙钢筋加焊Φ12同墙厚钢筋固定,控制保护层的厚度,保证钢筋双向间距准确。做法见下图:

4、现浇板钢筋绑扎前在模板上弹线(划线),按线绑扎,确保间距均匀一致、规范。 双层钢筋根据板厚用马铁支撑。 双层钢筋直径为被支撑钢筋网较大直径钢筋相同,间距为较大钢筋直径的100倍距,梅花布置。如下图所示: 5、桩头承台钢筋保护层为10cm,用钢筋焊成支架,如下图所示: ф14~16钢筋 6、箍筋的1350弯钩绑扎后,应用专用工具弯曲到位。

7、框架梁的保护层控制措施 二、钢筋工程的施工技术措施 1)严格控制进场钢筋的验收制度,按规定进行各种钢筋的力学试验并附有出厂合格证,复验合格后方可使用。 2)钢筋制作严格按钢筋放样图进行,放样图制作完毕必须送项目技术负责人严格审核签字后方可下达到班组进行施工。 3)剪力墙中的“S”拉筋,有设计要求的按设计要求绑扎,其间距为纵筋的2倍。 4)剪力墙水平筋,纵向钢筋采用绑扎搭接,两端和中间用20#铁丝扎牢。先纵筋后水平筋,水平筋分布按设计扎在内侧。 5)墙、板钢筋绑扎时,四周两行钢筋交点应每点扎牢,中间部分可相隔交错绑扎,绑扎点的扎丝扣要成八字扣。 6)剪力墙洞口尺寸为300≤b≤800;300≤h≤800洞口的加筋按照下图施工。小于300×300的洞。可以不加筋,当钢筋碰洞口时可绕过洞口在洞边通过。加筋见结施总说明要求。 7)暗柱钢筋,插入底板内轴线位置必须正确,固定牢固、柱面钢筋对

建设工程常见质量问题及处理方法

试论建筑工程常见质量问题原因分析及处理方法 【摘要】由于建筑工程具有结构类型多、露天作业多、施工环境条件多变、交叉施工等特点,在施工过程中稍有疏忽,极易发生工程质量问题。因此,当发生质量问题时应先查找原因,然后通过分析、论证,制订出科学的处理方案尽快予以处理,并认真总结经验教训,使今后不再发生类似质量问题。 【关键词】建筑工程;质量问题;原因分析;处理方案 建筑工程项目由于具有产品固定、产品结构类型多样、露天作业多、环境条件多变、材料品种多、交叉施工等特点,因此,对工程质量影响的因素多,在施工过程中稍有疏忽,极易引起某一分部(分项)出现质量变异,进而发生质量问题或严重的质量事故。因此,当发生大小质量问题时,首先必须进行认真查找和分析原因,然后采取科学、有效措施进行及时处理,并认真总结经验和教训,使今后不再发生类似质量问题。 建筑工程项目的质量问题其表现形式多种多样,比如:建筑构件错位、变形,部分构件开裂、渗漏水,某些构件断面尺寸不准、强度不足,整个建筑物发生倾斜甚至突然倒塌,等等,究其原因,大致可归纳为以下几方面。 1 建筑工程常见质量问题原因分析 1.1 违背建设程序 有些建设项目未经可行性研究、论证,不作调研就拍板定案,未作地质勘察就仓促设计、盲目开工;或无证设计、无图施工;施工中任意修改设计图纸,竣工验收前不作预验或未经竣工验收就交付使用,致使工程项目从一开始就埋下质量隐患。 1.2 工程地质勘察方面的原因 有些建设项目未进行认真的地质勘察,所提供的地质资料有误;未能查清地下软弱土层、滑坡、墓穴、孔洞等地层构造等,均会导致设计人员采取错误的地基处理和基础设计方案,造成地基不均匀沉降、失稳等,使上部主体结构和墙体开裂、倾斜、破坏甚至倒塌。 1.3 设计计算问题 某些建设单位未经公开招投标,擅自请无相应资质的设计单位甚至私人稿设计,致使因设计考虑不周,计算简图错误,计算荷载取值过小,结构构造不合理,变形缝设置不当,或悬挑结构未进行抗倾覆验算等等,导致工程项目施工过程中质量问题接二连三出现,使工程项目变成烂尾楼、豆腐渣工程。 1.4 建筑材料和构配件不合格 有些工程项目由于施工企业质量意识淡薄,唯利是图,采购工程所需建筑材料和构配件时,未通过公开招标方式,选择有相应资质的正规厂家所生产的合格产品,而是采购质次价廉、以次充好甚至假冒伪劣产品,比如,物理力学性能不符合国家标准的劣质钢材、小窑小厂生产的廉价水泥,受潮、过期、结块和安定性不合格的处理水泥、砂石级配不合理且含土量超标、外加剂和掺合料性能不良、掺量不符合要求,等等,均会严重影响混凝土拌和物的和易性、密实性、抗渗性和强度,最终导致混凝土结构构件出现裂缝、蜂窝麻面、露筋等等质量通病;预制构件断面尺寸不足、支承或锚固长度不够、钢筋少放或错放、板面开裂等质量问题。 1.5 施工质量和施工管理问题 很多建筑工程质量问题往往是由于施工质量不达标或施工管理不善以及交付使

现浇混凝土楼板厚度及钢筋保护层控制施工方案

现浇混凝土楼板厚度及钢筋保护层控制施工方案 1、钢筋位置及保护层控制 1) 钢筋安装 (1)保护层控制可用专用塑料垫块 (2)框架柱、墙板采用定位箍筋,并且焊牢固,即可保证保护层的厚度又 能保证主筋的位置。该箍筋在浇筑混凝土时在柱、墙根部使用,框架柱、墙主筋中间部分采用专用塑料垫块。 (3)梁板上部受力筋是检查的重点,规范要求合格率必须达到90%,且最 大偏差不大于1.5倍允许偏差,方为该项符合要求。梁底可用专用塑料垫块配合预制混凝土垫块使用,梁侧面用塑料垫块保证保护层,梁上部受力负筋需注意在梁柱、梁梁交接部位位置准确,保护层允许偏差范围内。板底部受力筋用塑料垫块垫起,从梁边30CM处垫起交叉间距<1米;板上部受力负筋必须和水电配管等交叉工序时必须采取防板负筋变形措施,先安装配管,再扎板负筋,架设马镫走道。严格控制钢筋保护层,梁25MM、柱为30MM,板为15MM。 (4) 3:梁头、梁边、柱边墙板的保护层是控制的重点,要加强注意。 2) 节点处理(1)框架柱核心区箍筋是检查重点,该处箍筋间距必须符合要求,内环箍 筋不得缺失。 (2)梁柱交接处钢筋得位置,必须正确,应为“柱筋包梁筋”且箍筋与主 筋绑扎要到位。 (3)梁板钢筋得锚固必须符合要求,边跨板负筋的锚固长度不得小于35 倍的钢筋直径。

(4)施工缝、后浇带钢筋必须保证主筋的位置用垫块或垫木支好。 (5)二排钢筋的位置必须保证不小于主筋直径,且不应小于25MM,可用钢筋托架保证,吊筋弯起点必须保证,且平直段必须保证。 (6)大于4米的板必须起拱,并注意及时复查总结经验。 3) 钢筋的连接 (1)连接点位置必须正确,应在受力较少的部位。 (2)梁柱连接选用套筒机械连接,梁板直径小于16钢筋选择搭接,连接 时纵向受拉钢筋接头百分率必须小于50%。 (3)当采用搭接时纵向受力钢筋接头百分率梁板必须小于25%,柱必须小 于50%,应按规范加长搭接长度,且在搭接范围内箍筋应加密。 (4)焊接接点应按规范进行外观检查核焊接性能力学检验。 4) 板筋的保护 (1)板负筋必须防止踩踏和冲击变形。 (2)构造柱、墙板、框架柱主筋位移是另一个保护重点。(3)构造柱、墙板定位必须准确,插筋必须焊死。 (4)框架柱主筋间距允许偏差仅为10mm,绑扎和浇筑时必须严格控制,专 人看护及时矫正。 (5)栏板筋位移浇筑时应及时复位矫正。 (6)注意与水电等工种之间的衔接和交接检验,避免工序返工和相互损 坏。 5) 控制柱子或板钢筋环箍间距 (1)设专用标尺4~5个,材料采用19*19的方管或Φ16圆钢,以100MM 为单位,红白相间做成,长度为3~4米,绑扎柱子箍筋时将其放入柱子内靠近主筋即可。因柱子箍筋间距通常为100MM或200MM,工人在绑扎时可一次性完成安装和自检。

混凝土不合格报告处理办法

西安市建设工程质量安全监督站 建筑工程不合格检测报告监督处理办法 一、目前需监督处理的建筑工程不合格检测报告 1、混凝土抗压强度不合格报告; 2、钢筋原材检验不合格报告; 3、钢筋焊接检验不合格报告。 二、监督处理依据 1、《混凝土结构工程施工质量验收规范》(GB50204-2002); 2、《混凝土强度检验评定标准》(GB/T50107-2010)。 三、需进行监督处理的混凝土抗压强度的界定和范围 《混凝土强度检验评定标准》(GB/T50107-2010)规定,按照样本容量大小,允许混凝土抗压强度的最小值低于标准值一定范围,其中当样本容量小于10组时,混凝土抗压强度的最小值不得低于标准值的95%。 因此,当标准养护或同条件养护的混凝土试件的抗压强度值低于其标准值的95%时,进行监督处理;而且,处理范围限定在该混凝土试件所在的同一批次浇筑的混凝土构件。 四、监督处理程序 1、混凝土抗压强度不合格报告的监督处理程序 '.

标养试块抗压强度低于95%标准值 检查对应部位的同养试块抗压强度 同养试块抗压强度不低于95%标准值同养试块抗压强度也低于95%标准值或无同养试块 混凝土结构实体判为合格 同养试块抗压强度 也低于95%标准值 委托市检测中心对 该批次浇筑的混凝 土构件强度进行检 测鉴定 混凝土检测鉴定结 果达到设计要求 处理完毕 混凝土结构实体判 为合格 混凝土检测鉴定结 果未达到设计要求 将相关数据报设计 单位进行核算 设计单位核算确认 仍可满足结构安全 和使用功能 处理完毕 设计单位核算不能 满足结构安全和使 用功能 处理完毕进行加固处理 加固结果经设计单 位和加固设计单位 共同确认 处理完毕

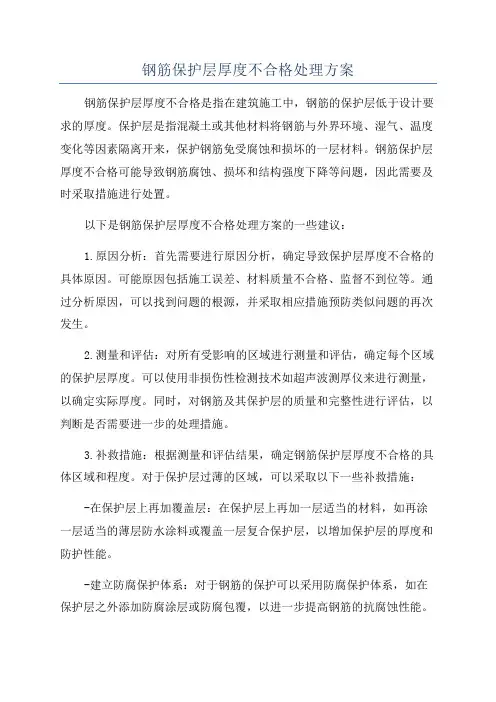

钢筋保护层不合格处理方案教学提纲

钢筋保护层不合格处 理方案

精品文档 楼板厚钢筋保护层超厚处理方案一、工程概况 根据 工程进行质量检测,检测 楼板厚、钢筋保护层、砼强度等实体检测后发现、其中四层有一块楼板面负弯矩筋保护层厚度超过规范允许偏差值,不符合设计规范要求。二、楼板面钢筋保护层超厚主要由以下原因: 楼层砼浇捣过程中,施工作业人员将楼板面筋踩踏下去,没有将其拉正恢复,导致楼板面钢筋(负弯矩钢筋)保护层偏大超过规范允许偏差值。三、处理方法: 1、首先在楼板底部搭设好脚手支撑架顶紧,然后再进行楼板面剔凿除施工,采用人工剔凿楼板面混凝土。剔凿时为避免扰动原有钢筋与混凝土,应使用小锤子、錾子进行剔凿施工,不可用大锤猛击。 2、剔凿除板面混凝土时,剔凿施工安排两人凿除,剔凿深度为≤30mm,不能多剔凿,先沿墙边、梁中间向两边剔凿,保证结构的安全,减少施工中对周边结构的影响。 3、剔除混凝土板面部分的原配筋不扰动,在上面重新植筋绑扎布置,配筋同设计板面的负弯矩筋配置。 4 、上层新绑扎钢筋与下层钢筋混凝土拉结采用6 @600拉结筋拉结(植筋)。 5、剔凿后应保证原板面钢筋完整,如有弯曲应理直。 6、剔凿除的混凝土清理干净后,通过监理检查符合要求后进行下道工序施工。 7、清理剔除混凝土后,用墨斗在板面上弹好拟植筋位置及间距线,有墙、柱的位置植筋规格间距同原楼面板设计的负弯矩配筋,无墙、柱的位置面筋(负弯矩筋)锚固按规范长度锚入绑扎;面上层钢筋绑扎时由一侧梁、墙边开始,从梁、墙边50mm处开始依次植筋和绑扎。 8、按弹好的间距线,先植板面长向钢筋(在下层负弯矩筋),再 植板面短向钢筋(在上层负弯矩筋),待植筋胶固化后开始绑扎钢筋。四、质量要求:主控项目:(1)钢筋的规格、形状、尺寸、数量及锚固长度、接头要求必须符合设计要求和施工规范规定。(2)使用的钢筋必须具有合格证及复试报告,且复试合格。一般项目:(1)钢筋绑扎要求满扎,不得留缺扣。(2)弯钩的朝向正确。绑扎接头应符合施工规范的规定,搭接长度不应小于设计要求和规范规定。五、混凝土浇筑: 1、基层处理:老基面凿毛→清污→冲洗→湿润→刷水泥浆一遍。 2、浇筑混凝土:采用同标号的细石混凝土(掺微膨胀剂),从一个方向开始浇筑,混凝土摊铺后高出相邻板面同一标高1-2cm,严禁用振捣棒铺摊混凝土,塌落度控制在80-100mm。 3、振捣:用手提小平板振捣器振捣密实。 4、混凝土板面施工:混凝土浇筑振捣完毕,按墙上的弹的水平线拉线进行标高控制,拉线必须拉紧,由建筑500mm控制线控制混凝土面,用卷尺控制顶面标高。然后大面积板面用2m刮杠按拉线标高控制找平,柱四周用3m靠尺检查平整度,发现不平整处用刮杠刮出或增补刮平。 5、抹面压光:找平后在初凝前用木抹子搓压三遍。第一遍在混凝土找平后用木抹子将混凝土表面拍实搓平,将灰浆的水分拍出来;第二遍在混凝土初凝前进行,也就是在表面踩出的脚印可以保持时抹压;第三遍在第二遍抹压后进行,压实挫平。最后在混凝土终凝前用铁抹子压光,使表面密实平整,闭合收水,以提高混凝土的密实度,避免因密实度不同而产生应力集中,出现裂 收集于网络,如有侵权请联系管理员删除

工程质量缺陷处理方案总结

工程质量缺陷处理方案工程名称:凤凰城A组团三期(卡路屯周边地块 棚户区改造)项目10#楼 建设单位:牡丹江市城投置业有限公司 施工单位:黑龙江牡安建设集团有限公司 编制日期:2016 年 6 月15 日

目录 一、工程概况 (3) 二、编制依据 (3) 三、编制目的 (4) 四、主体结构工程质量缺陷及处理方法 (4) 4.1 模板工程 (4) 4.2 钢筋工程 (7) 4.3 混凝土工程 (14) 4.4 砌体工程 (22)

一、工程概况 1、该工程位于黑龙江省牡丹江市新安街以北、牡丹街以南、卡路屯棚户区西南侧,凤凰城A组团三期(卡路屯周边地块棚户区改造)项目10#楼。工程主体为框架剪力墙结构,其主体部位为15层。总建筑面积约为9503.05m2。基础工程为预应力混凝土管桩。基础梁、剪力墙、基础承台C30,一层梁、板砼为C30,二至十五层梁、板砼为C25,外墙为200mm厚非粘土烧结空心砖,加100mm厚苯板,内墙为200mm(100mm)厚非粘土烧结空心砖;门窗工程采用单框三玻塑钢窗。 2、主体部分:本工程采用剪力墙结构。高层部分外墙墙壁为钢筋混凝土承重外墙+100mm厚EPS聚苯板(燃烧等级为B1级),其余填充部分外墙墙壁为空心砖+100mm厚EPS聚苯板。 3、屋面部分:本工程屋面为上人屋面,防水等级为I级,作法为两道1.2厚聚乙烯丙纶高分子卷材防水层,一道1.2厚聚乙烯丙纶高分子卷材隔汽层,保温层为150mm厚聚苯板分两层错缝敷设,屋面排水采用有组织内排水系统。 4、装饰工程:本工程高层部分外墙为浅黄色真石漆外墙涂料,窗口为深咖啡色真石漆外墙涂料;内墙:住宅卫生间、厨房为水泥砂浆墙面,其余内墙部分为混合 砂浆内墙面,刮大白;天棚部分:本工程天棚均为刮大白。 二、编制依据 1、凤凰城A组团三期(卡路屯周边地块棚户区改造)项目10#楼施工图纸 2、《黑龙江省建设工程施工操作技术规程》DB23/T(1621.1-1621.19)-2015 3、《牡丹江市住宅工程质量通病专项治理实施细则》

钢筋保护层控制措施

钢筋保护层控制措施 一、编制依据 1、《混凝土结构工程施工质量验收规范》(GB50204—2002) 2、《建筑工程施工质量验收统一标准》(GB50300—2001) 3、《芜湖市保定建设有限公司》(WHBDQB-2004) 4、《混凝土结构施工图平面整体表示方法制图规则和构造详图》(03G101—1) 5、《民用建筑物抗震构造图集》(99G304) 二、水泥砂浆垫块 水泥砂浆采用1:2水泥砂浆制作,严格控制水灰比,一般“手握成团,落地即报”为宜。选择一块平坦的场地,下面平铺一层吸水性较强的纸张(比如报纸),将搅拌均匀的水泥砂浆均匀摊铺于基层上,按照设计规定的钢筋保护层厚度抹平,用木抹拍实,切割成50×50见方的小块,然后覆盖养护。垫块制作完成后浇水养护7D以上具有足够强度后方可使用。 用于柱等竖向构件上的垫块,应在制作时预先插入钢丝。 不同规格的垫块严禁混放,应按规格分别装袋,并做明显标识,以免误用。 不得使用其它材料如石子等代替水泥砂浆垫块。垫块应垫在主筋下,间距不大于1m,可适当加密。

三、撑铁 撑铁板用于支撑板的上部钢筋,保证其位置并在浇筑时不致被踩踏移位,形式有“八”字形、“L”形等。撑铁的间距一般为1000*1000间花布置,可知适当加密,并保证板45°角内的负筋叠加处有足够支撑。撑铁的下料高度为“板厚-钢筋保护层*2-上、下部钢筋直径”,撑铁应支撑在下部钢筋上或垫块上。“八”字形撑铁脚长度应不小于5d且不小于撑铁高度的1/2。 撑铁最小直径选用表 板厚(cm)≤12 直径(mm)6 梁双排筋之间可用Φ25钢筋作为撑铁。钢筋砼墙钢筋之间用拉钩定位如设计没有明述,一般间距600间花布置。 四、绑扎注意事项 1、基础: (1)钢筋网(筛底)的绑扎,四周两行钢筋交叉点应每点扎牢,中间部分每注意相邻绑所点的铁线扣要成八字形绑扎(左右扣绑扎)。 (2)基础底板采用双层钢筋网时,在上层钢筋网下面设置钢筋撑铁或混凝土撑脚,以保证上、下层钢筋位置的正确和两层之间距离。筋变钩应朝向下。 (4)独立柱基础的钢筋网双向弯曲受力,如图纸没有规定

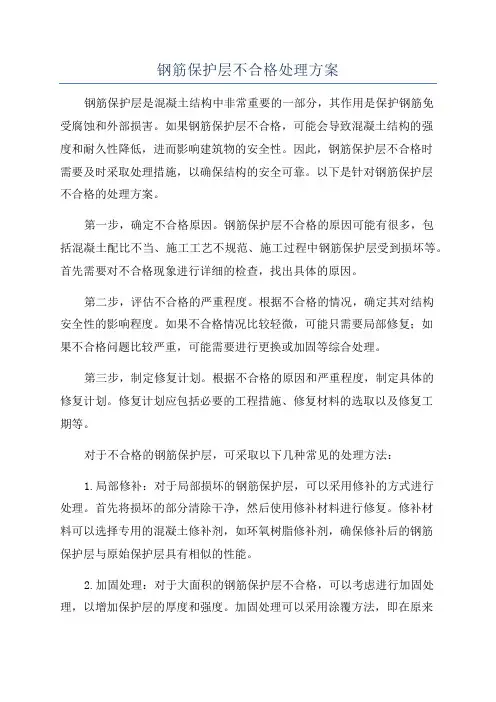

钢筋保护层不合格处理方案

楼板厚钢筋保护层超厚处理方案一、工程概况 根据 工程进行质量检测,检测 楼板厚、钢筋保护层、砼强度等实体检测后发现、其中四层有一块楼板面负弯矩筋保护层厚度超过规范允许偏差值,不符合设计规范要求。二、楼板面钢筋保护层超厚主要由以下原因: 楼层砼浇捣过程中,施工作业人员将楼板面筋踩踏下去,没有将其拉正恢复,导致楼板面钢筋(负弯矩钢筋)保护层偏大超过规范允许偏差值。三、处理方法: 1、首先在楼板底部搭设好脚手支撑架顶紧,然后再进行楼板面剔凿除施工,采用人工剔凿楼板面混凝土。剔凿时为避免扰动原有钢筋与混凝土,应使用小锤子、錾子进行剔凿施工,不可用大锤猛击。 2、剔凿除板面混凝土时,剔凿施工安排两人凿除,剔凿深度为≤30mm,不能多剔凿,先沿墙边、梁中间向两边剔凿,保证结构的安全,减少施工中对周边结构的影响。 3、剔除混凝土板面部分的原配筋不扰动,在上面重新植筋绑扎布置,配筋同设计板面的负弯矩筋配置。 4 、上层新绑扎钢筋与下层钢筋混凝土拉结采用6 @600拉结筋拉结(植筋)。 5、剔凿后应保证原板面钢筋完整,如有弯曲应理直。 6、剔凿除的混凝土清理干净后,通过监理检查符合要求后进行下道工序施工。 7、清理剔除混凝土后,用墨斗在板面上弹好拟植筋位置及间距线,有墙、柱的位置植筋规格间距同原楼面板设计的负弯矩配筋,无墙、柱的位置面筋(负弯矩筋)锚固按规范长度锚入绑扎;面上层钢筋绑扎时由一侧梁、墙边开始,从梁、墙边50mm处开始依次植筋和绑扎。 8、按弹好的间距线,先植板面长向钢筋(在下层负弯矩筋),再 植板面短向钢筋(在上层负弯矩筋),待植筋胶固化后开始绑扎钢筋。四、质量要求:主控项目:(1)钢筋的规格、形状、尺寸、数量及锚固长度、接头要求必须符合设计要求和施工规范规定。(2)使用的钢筋必须具有合格证及复试报告,且复试合格。一般项目:(1)钢筋绑扎要求满扎,不得留缺扣。(2)弯钩的朝向正确。绑扎接头应符合施工规范的规定,搭接长度不应小于设计要求和规范规定。 五、混凝土浇筑: 1、基层处理:老基面凿毛→清污→冲洗→湿润→刷水泥浆一遍。 2、浇筑混凝土:采用同标号的细石混凝土(掺微膨胀剂),从一个方向开始浇筑,混凝土摊铺后高出相邻板面同一标高1-2cm,严禁用振捣棒铺摊混凝土,塌落度控制在80-100mm。 3、振捣:用手提小平板振捣器振捣密实。 4、混凝土板面施工:混凝土浇筑振捣完毕,按墙上的弹的水平线拉线进行标高控制,拉线必须拉紧,由建筑500mm控制线控制混凝土面,用卷尺控制顶面标高。然后大面积板面用2m刮杠按拉线标高控制找平,柱四周用3m靠尺检查平整度,发现不平整处用刮杠刮出或增补刮平。 5、抹面压光:找平后在初凝前用木抹子搓压三遍。第一遍在混凝土找平后用木抹子将混凝土表面拍实搓平,将灰浆的水分拍出来;第二遍在混凝土初凝前进行,也就是在表面踩出的脚印可以保持时抹压;第三遍在第二遍抹压后进行,压实挫平。最后在混凝土终凝前用铁抹子压光,使表面密实平整,闭合收水,以提高混凝土的密实度,避免因密实度不同而产生应力集中,出现裂 缝。墙、梁内根部用木抹子压实搓平。 6、拉毛:压光后紧接着进行拉毛施工。用塑料扫帚沿横向在板面扫出细麻面。拉毛施工时用刮杠按毛刷宽度靠线,保证一行压一行且相互平行。六、养护:覆一层塑料布,浇水保湿,养护时间不得少于14d;

混凝土工程质量缺陷处理方案模板资料

六安南屏苑公租房Ⅱ标段工程混凝土工程质量缺陷处理方案 江西建工第一建筑有限责任公司 2013年11月25日

砼质量缺陷处理方案 一、工程概况 六安南屏苑公租房Ⅱ标段工程位于六安市南屏路与东望路交口东北角,7栋楼(1#、4#、5#、8#、9#、13#、14#楼),建筑面积60390平方米,地上18层,层高2.9m,本工程结构体系为剪力墙结构,筏板基础; 工程名称:南屏苑公租房Ⅱ标段工程 建设单位:六安市城市建设投资有限公司 设计单位:安徽省建筑科学研究设计院 勘察单位:六安市建筑勘察设计院 监理单位:安徽省至泽建设咨询有限公司 施工单位:江西建工第一建筑有限责任公司 本工程均为筏板式基础,主体为剪力墙结构。钢筋砼结构施工时蜂窝、麻面、孔洞及烂根等质量缺陷很可能会出现,防患于未然是做好工程的关键。 二、砼产生质量缺陷的现象、原因及预防措施 混凝土缺陷主要表现为以下几项:麻面、漏筋、蜂窝、孔洞、烂根、酥松脱落、缝隙夹层、缺棱掉角、松顶、表面不平整、剪力墙位移倾斜、墙梁表面凹凸鼓胀、预埋铁件空鼓等。 1、麻面: 现象:混凝土表面局部缺浆粗糙,或有小凹坑,无钢筋外露。 原因:1)模板表面粗糙或清理不干净;2)脱模剂涂刷不均匀或局部漏刷;3)模板接缝拼接不严,浇筑砼时缝隙漏浆。4)振捣不密实,砼中的气泡未排出一部分气泡停留在模板表面。 预防:1)模板表面清理干净,不得粘有干硬性水泥等物;2)浇筑砼前,应用清水湿润模板,不留积水,严密拼接模板缝隙3)脱模剂须涂刷均匀,不得漏刷。4)砼须按操作规程分层均匀振捣密实,严防漏振,每层砼均应振捣至汽泡派出为止。 2、蜂窝: 现象:混凝土局部酥松,砂浆少,石子多,石子间出现空隙,形成蜂窝状的孔洞。 原因:1)混凝土配合比不准确或骨料计量错误;2)混凝土搅拌时间短,没有拌合均匀,混凝土和易性差,振捣不密实;3)浇筑砼时,下料不当或一次下料过多,没有分段分层

钢筋不合格退场证明

关于钢筋不合格的退场证明 致:xxxx监理咨询有限公司 我司于2013年12月19日将一组直径为6的钢筋(厂家:湘潭钢铁集团有限公司,使用部位:10#楼首层~六层;代表批量:吨)送至江门市蓬江区建筑工程质量检测中心检测,经检测,结论:重量偏差不合格(见报告编号:xxxxx)。 于是我司于2014年1月13日在贵司现场监理工程师的见证下对该批次钢筋进行了双倍取样送检,经江门市蓬江区建筑工程质量检测站,其结论:复检不合格(见报告编号:)经过复检不合格我司和监理单位要求供应商退货,2014年4月29日在监理单位的见证下已将这批钢筋进行退场。 以上情况属实。 (附:复试报告、退场相片) Xxxx监理咨询有限公司(章) 监理见证员: 总监理工程师: Xxxxxxxxxx公司(章) 2014年4月29日

关于钢筋不合格的退场证明 致:广东中火炬监理咨询有限公司 我司于2014年3月21日将一组直径为6.5的钢筋(厂家:湘潭钢铁集团有限公司,使用部位:3、4#楼十三~十八层;代表批量:58.4吨)送至江门市蓬江区建筑工程质量检测中心检测,经检测,结论:拉伸不合格(见报告编号:GA-14-01195)。 于是我司于2014年4月11日在贵司现场监理工程师的见证下对该批次钢筋进行了双倍取样送检,经江门市蓬江区建筑工程质量检测站,其结论:复检不合格(见报告编号:GB-14-00042)经过复检不合格我司和监理单位要求供应商退货,2014年4月29日在监理单位的见证下已将这批钢筋进行退场。 以上情况属实。 (附:复试报告、退场相片) 中山火炬建设监理有限公司(章) 监理见证员: 总监理工程师: 开平市住宅建筑工程集团公司(章) 2014年4月29日

钢筋保护层厚度不合格处理方案

泷江翡翠城(二期)8-13栋住宅楼工程钢筋保护层厚度不合格处理方案 编制:庞伟雄 审核:庞伟雄 批准:何达文 裕达建工集团有限公司 2015.9.12

泷江翡翠城(二期)8-13栋住宅楼工程 钢筋保护层厚度不合格处理方案 我司泷江翡翠城(二期)项目部委托罗定市建筑工程质量检测站对泷江翡翠城(二期)8-13栋住宅楼工程主体结构砼进行了钢筋保护层实测实量检测,检测结果第10栋楼有部分梁、板钢筋保护层未达到设计要求现象。我司项目经理、技术负责人等经与监理、甲方、设计及质检站多方沟通,对于检测钢筋保护层不符合设计要求的部分梁、板,采用如下方案: 1、10栋主体板设计保护层厚度为25mm,规范允许偏差为(+8,-5),对于部分钢筋保护层在允许偏差1.5倍内的板,采用直接抹M10水泥砂浆的处理方案,抹灰前刷一遍结构胶再抹灰,以避免抹灰空鼓和开裂;对于部分钢筋保护层超过允许偏差1.5倍外的板,采用如下方案:1、对此部位混凝土进行凿毛; 2、挂钢丝网,网丝直径0.5-2mm、网格尺寸5-25mm,网格形状为正方形或矩形; 3、抹灰前刷一遍结构胶,避免抹灰灰层空鼓和开裂; 4、用M10水泥砂浆进行抹灰处理。 2、10栋梁设计保护层厚度为35mm,规范允许偏差为(+10,-7),对于部分钢筋保护层在允许偏差1.5倍内的梁,采用直接抹M10水泥砂浆的处理方案,抹灰前刷一遍结构胶再抹

灰,以避免抹灰空鼓和开裂;对于部分钢筋保护层超过允许偏差1.5倍外的梁,采用如下方案:1、对此部位混凝土进行凿毛;2、挂钢丝网,网丝直径0.5-2mm、网格尺寸5-25mm,网格形状为正方形或矩形;3、抹灰前刷一遍结构胶,避免抹灰灰层空鼓和开裂;4、用M10水泥砂浆进行抹灰处理。 裕达建工集团有限公司 2015年9月12日

质量缺陷处理专项施工方案模板

质量缺陷处理专项 施工方案

合肥市轨道交通3号线土建TJ03标 质量缺陷处理专项方案 编制: 审核: 审批: 中铁二十局集团有限公司 合肥市轨道交通3号线土建TJ03标项目经理部 4月3日

目录 一、编制依据................................................................... 错误!未定义书签。 二、编制范围................................................................... 错误!未定义书签。 三、工程概况................................................................... 错误!未定义书签。 四、质量缺陷及处理措施............................................... 错误!未定义书签。 4.1交通导改路面施工 ............................................... 错误!未定义书签。 4.1.1沥青面层压实度不足缺陷 ......................... 错误!未定义书签。 4.1.2水稳层.......................................................... 错误!未定义书签。 4.1.2.1裂缝.................................................... 错误!未定义书签。 4.1.2.2取不出完整的芯样............................ 错误!未定义书签。 4.1.2.3表面松散............................................ 错误!未定义书签。 4.1.2.4强度出现偏差.................................... 错误!未定义书签。 4.1.2.5结论.................................................... 错误!未定义书签。 4.2管线迁改 ............................................................... 错误!未定义书签。 4.2.1管道平面产生位移, 里面坡度不顺 ........... 错误!未定义书签。 4.2.2从历次的经验看, 在管道的位置常会出现积水或者偏移错误! 未定义书签。 4.2.3管材存在裂缝或局部砼松散, 抗渗能力差, 容易产生漏水.. 错 误!未定义书签。 4.2.4沟槽边坡土方局部或大部坍塌或滑坡 ..... 错误!未定义书签。 4.2.5管道和基础出现不均匀沉陷 ..................... 错误!未定义书签。 4.2.6圆形检查井, 管头露出井壁过长或缩进井壁错误!未定义书 签。 4.2.7检查井壁及连接管的结合处渗漏、检查井变形、下沉错误! 未定义书签。 4.3钻孔灌注桩 ........................................................... 错误!未定义书签。 4.3.1偏孔.............................................................. 错误!未定义书签。

钢筋保护层厚度控制方案

当涂县欣荣建材厂综合办公楼工程 钢 筋 保 护 层 厚 度 控 制 专 项 方 案 编制单位:马鞍山市太平建筑安装工程有限公司编制人: 审核人: 审批人: 编制日期:

一、工程概况 本工程位于姑孰镇经济开发区,建筑面积为1996.8m2,建筑层数为地上四层,建筑高度为14.850m,主要结构类型为框架结构。 二、钢筋混凝土保护层厚度的确定 1、对于受力钢筋混凝土构件截面设计来讲,受拉的钢筋离受压区越远,其单位面积的钢筋所能承受的外部弯矩也越大,这样钢筋发挥的力学效能也就越高。所以一般来讲钢筋混凝土构件受拉钢筋总是应尽量靠近受拉一侧混凝土构件的边缘。如果钢筋混凝土构件的钢筋位臵放臵错误或者钢筋的保护层过大,轻则降低了钢筋混凝土构件的承载能力,重则会发生重大事故。然而当钢筋混凝土构件的受拉钢筋越靠近钢筋混凝土构件的边缘时: 1.1、钢筋混凝土构件中钢筋的主要成分铁在常温下很容易被氧化,尤其在高温或潮湿的环境中。 1.2、钢筋混凝土构件的保护层过小容易在施工时造成钢筋露筋或钢筋混凝土构件受力时表面混凝土剥落。 1.3、随着时间的推移,钢筋混凝土构件表面的混凝土将逐渐碳化,在钢筋混凝土构件工作寿命内保护层混凝土失去了保护作用,从而导致钢筋锈蚀,有效截面减小,力学效能降低,钢筋与混凝土之间失去粘结力。这样构件整体性会受到破坏,甚至还会导致整个钢筋混凝土构件的破坏。 2、钢筋混凝土保护层厚度: 2.1、本工程结构混凝土环境类别:室内正常环境为一类,基础

为二a类。 2.2、本工程钢筋混凝土保护层厚度如下: 三、钢筋保护层厚度控制措施 1、楼板钢筋保护层厚度控制措施 钢筋在楼面混凝土板中主要起抗拉受力作用,用来抵抗荷载所产生的弯矩,防止混凝土板面收缩和温差裂缝的发生,而这一个作用均需钢筋在上下设臵合理的保护层前提下才能发挥。在实际施工中,楼板底筋的保护层比较容易正确控制。但当楼板底筋的保护层间距放大到1米以上时,局部楼板底筋的保护层厚度就无法得到保障,所以纵横向的保护层间距控制在1米左右为宜。 楼板面层钢筋的保护层一直是施工中的一大难题。其中各工种交叉作业,施工人员行走频繁,无处落脚后难免被大量踩踏;上层钢筋网的钢筋支撑设臵间距过大,甚至不设(仅依靠楼面梁上部钢筋搁臵和分离式配筋的拐脚支撑)。在上述原因中,对于第2个原因,建议楼面双层双向钢筋(包括分离式配臵的负弯矩短筋)必须设臵卡槽式混凝土垫块,其纵横向间距不应大于700mm(即每平方米不得少于2只),特别是对于φ6.5、φ8一类细小钢筋,卡槽式混凝土垫块的间距应控制在600mm以内(即每平方米不得少于3只),才能取得较良好的效果。对于第1个原因,可采取下列措施加以解决:

工程质量缺陷处理方案 (3)

工程质量缺陷处理方案 工程名称:凤凰城A组团三期(卡路屯周边地块 棚户区改造)项目10#楼 建设单位:牡丹江市城投置业有限公司 施工单位:黑龙江牡安建设集团有限公司 编制日期:2016 年 6 月15 日

目录 一、工程概况 (3) 二、编制依据 (3) 三、编制目的 (3) 四、主体结构工程质量缺陷及处理方法 (4) 4.1 模板工程 (4) 4.2 钢筋工程 (7) 4.3 混凝土工程 (14) 4.4 砌体工程 (22)

一、工程概况 1、该工程位于黑龙江省牡丹江市新安街以北、牡丹街以南、卡路屯棚户区西南侧,凤凰城A组团三期(卡路屯周边地块棚户区改造)项目10#楼。工程主体为框架剪力墙结构,其主体部位为15层。总建筑面积约为9503.05m2。基础工程为预应力混凝土管桩。基础梁、剪力墙、基础承台C30,一层梁、板砼为C30,二至十五层梁、板砼为C25,外墙为200mm厚非粘土烧结空心砖,加100mm 厚苯板,内墙为200mm(100mm)厚非粘土烧结空心砖;门窗工程采用单框三玻塑钢窗。 2、主体部分:本工程采用剪力墙结构。高层部分外墙墙壁为钢筋混凝土承重外墙+100mm厚EPS聚苯板(燃烧等级为B1级),其余填充部分外墙墙壁为空心砖+100mm厚EPS聚苯板。 3、屋面部分:本工程屋面为上人屋面,防水等级为I级,作法为两道 1.2厚聚乙烯丙纶高分子卷材防水层,一道1.2厚聚乙烯丙纶高分子卷材隔汽层,保温层为150mm厚聚苯板分两层错缝敷设,屋面排水采用有组织内排水系统。 4、装饰工程:本工程高层部分外墙为浅黄色真石漆外墙涂料,窗口为深咖啡色真石漆外墙涂料;内墙:住宅卫生间、厨房为水泥砂浆墙面,其余内墙部分为混合砂浆内墙面,刮大白;天棚部分:本工程天棚均为刮大白。 二、编制依据 1、凤凰城A组团三期(卡路屯周边地块棚户区改造)项目10#楼施工图纸 2、《黑龙江省建设工程施工操作技术规程》DB23/T(1621.1-1621.19)-2015 3、《牡丹江市住宅工程质量通病专项治理实施细则》 三、编制目的 工程施工中时常发生各种质量缺陷,我公司本着对于质量缺陷要提倡预防为主

钢筋保护层厚度控制施工方案

广西建工集团第二安装建设有限公司 The Second Installation Co.,Ltd of Guangxi Construction Engineering Group 钢筋保护层施工质量 控制专项方案 滨江?阳光水岸 编制单位:广西建工集团第二安装建设有限公司 编制时间:2014年9月9日

一、工程概况 1.工程名称:滨江?阳光水岸 2.建设地点:广西南宁市邕宁区龙岗大桥东侧。 3.建设单位:南宁市地产业开发总公司。 4.建筑层数:1#楼、4#楼层数为20层,2#楼、3#楼层数为 24层,5#楼、7#楼层数为34层,6#楼层数为31层,8#楼层数为26层。 5.建筑面积:1#楼9761.55㎡、2#楼1186 6.91㎡、3#楼11864.84㎡、4#楼977 7.22㎡、5#楼16613.30㎡、6#楼14479.92㎡、7#楼16613.30㎡、8#楼12034.87㎡。 6.结构型式:1#?8#楼均为框剪结构。 7.基础类型:机械冲孔灌注桩。1#楼主楼部分共82根孔桩,2#楼主楼部分共82根桩,3#楼主楼部分84根桩,4#楼主楼部分81根桩,5#楼主楼部分76根桩,6#楼主楼部分76根桩,7#楼主楼部分74根桩,8#楼主楼部分76根桩。桩径分为900mm、1000mm、1300mm。1#?8#楼主楼部分以桩承台基础、筏板基础为主,附楼部分为独立基础。 8.建筑层高:1#?8#楼均带一层地下室以及局部两层商业。负一层车库,层高5.1m,一层商铺层高5.1m,二层商铺高4.485m,主体各楼层层高均为2.8m。 9.建筑高度:1#楼、4#楼均为68.49m,2#楼、3#楼均为79.69m,5#、7#楼为99.34m,6#楼为90.34m,8#楼为76.94m。场地所处较为平坦,上覆新回填素土和第四系风化残红粘土,下伏炭系石灰岩,无地下水,基础桩为机械冲孔灌注桩,底板混凝土强度C35P6,本工程主要采用商品混凝土。 二、控制措施 2.1、受力钢筋的混凝土保护层厚度控制措施,应符合结构设计要求,±0.00地面以上:楼板20mm,墙20 mm,梁25mm,柱25mm,±0.00地面以下室内:楼板20mm,墙20 mm,梁25mm,柱25mm,基础:迎水面50 mm,背水面20mm,基础梁:迎水面50 mm,其它面25mm,地下室外墙:迎水面50mm,背水面20mm。;设计具体无要求部分,不

钢筋保护层厚度控制专项施工方案word参考模板

金源城一期36#-39#楼工程 钢筋保护层专项施工方案 编制人:_______________________ 审核:_______________________ 审批:_______________________ 中建三局第一建设工程有限责任公司 年月日

梁板钢筋、板负弯矩钢筋保护层厚度控制专项施工方案 混凝土结构中受力钢筋的位置准确与否,板负弯矩钢筋保护层厚度是否符合要求,直接影响结构承载能力和耐久性,依据国务院《建设工程质量管理条例》等法律法规、《混凝土结构工程施工质量验收规范》等规范标准,特制定专项治理方案。 (一)现浇混凝土梁板结构钢筋保护层厚度控制措施 1.施工前必须制备足量符合相应设计厚度要求的钢筋保护层垫块,垫块材料选用自制水泥砂浆垫块,其强度不得小于结构构件混凝土的设计要求。 2.对于梁类构件,钢筋保护层垫块的安装间距不应大于 1.5m,,对于板类构件不应小于1.2m.垫块的安装规格及牢固性。 3.梁底保护层为防止压碎,设置塑料垫块或预制混凝土块后派专人要加强看管和保护。 (二)现浇混凝土楼板负弯矩钢筋(悬挑构件上排筋)保护层厚度控制措施 1.施工前必须认真、足量地制作用于保证负弯矩钢筋(上排钢筋)位置的钢筋马凳或钢筋撑脚。当板厚小于300mm时,钢筋马凳或钢筋撑脚。当板厚小于300mm时,钢筋马凳或钢筋撑脚可选用直径为Φ6-Φ10的钢筋制作,钢筋马凳或钢筋撑脚的规格及数量必须经报验合格。 2.进行负弯矩钢筋(上排钢筋)绑扎施工时,钢筋马凳或钢筋撑脚应按双向不超过1m的间距,固定在上部负弯矩钢筋之下和下部受力钢筋之上;悬挑垂直受力主筋通长布置,间距不超过1m. 3.制作支撑马凳,将以前传统用的S形马凳改成工字形长条马凳,用楼板厚度减去上下保护厚度,再减去上下两排筋的直径,即为长条马凳的净高度。采用这种马凳,可以消除过去长统马凳不易固定、不牢固等问题造成负弯矩筋下移和移位的制作专用手钩。在已浇筑混凝土表面找平时,由专人站在事先放好的小方凳上,用手钩将上排钢筋逐根提升,以保证钢筋位置正确和楼板厚度符合设计要求。 (三)混凝土浇筑过程钢筋保护层厚度控制措施 进行楼面混凝土浇捣施工前,设置与负弯筋(上排钢筋)相分离的施工通道和操作平台以避免压踏负弯矩钢筋(上排钢筋),导致钢筋位移和保护层厚度不
