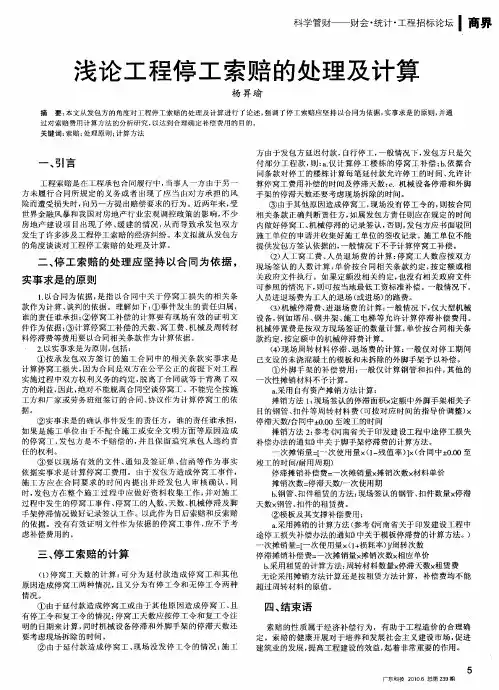

建设工程停工索赔注意事项

建设工程工期问题一直是施工单位与建设单位关注的重点,也是双方争议索赔的高发地带,而停工则是工期问题的重中之重,因为一旦发生非发包人意愿导致的项目停工事件,也就意味着双方合作很可能已经走向恶化。对此,施工单位如何应对?笔者通过近期接触的实例,站在施工单位的角度与大家分享以下内容,以期有所意义。

一、主要法条

1.法律:《合同法》第二百八十三条~第二百八十六条

第二百八十一条因施工人的原因致使建设工程质量不符合约定的,发包人有权要求施工人在合理期限内无偿修理或者返工、改建。经过修理或者返工、改建后,造成逾期交付的,施工人应当承担违约责任。

第二百八十二条因承包人的原因致使建设工程在合理使用期限内造成人身和财产损害的,承包人应当承担损害赔偿责任。

第二百八十三条发包人未按照约定的时间和要求提供原材料、设备、场地、资金、技术资料的,承包人可以顺延工程日期,并有权要求赔偿停工、窝工等损失。

第二百八十四条因发包人的原因致使工程中途停建、缓建的,发包人应当采取措施弥补或者减少损失,赔偿承包人因此造成的停工、窝工、倒运、机械设备调迁、材料和构件积压等损失和实际费用。

第二百八十五条因发包人变更计划,提供的资料不准确,或者未按照期限提供必需的勘察、设计工作条件而造成勘察、设计的返工、停工或者修改设计,发包人应当按照勘察人、设计人实际消耗的工作量增付费用。

第二百八十六条发包人未按照约定支付价款的,承包人可以催告发包人在合理期限内支付价款。发包人逾期不支付的,除按照建设工程的性质不宜折价、拍卖的以外,承包人可以与发包人协议将该工程折价,也可以申请人民法院将该工程依法拍卖。建设工程的价款就该工程折价或者拍卖的价款优先受偿。

2. 司法政策:第八次全国法院民事商事审判工作会议(民事部分)纪要(2016年11月30日)第32条

三)关于承包人停(窝)工损失的赔偿问题

32.因发包人未按照约定提供原材料、设备、场地、资金、技术资料的,隐蔽工程在隐蔽之前,承包人已通知发包人检查,发包人未及时检查等原因致使工程中途停、缓建,发包人应当赔偿因此给承包人造成的停(窝)工损失,包括停(窝)工人员人工费、机械设备窝工费和因窝工造成设备租赁费用等停(窝)工损失。

3. 地方意见:河南省建设厅豫建设标(2003)89号文件《建设工程中途停工损失补偿办法(试行)》

二、裁判规则

规则1(索赔依据):虽然《合同法》二百八十三条、二百八十四条规定了承包人主张窝工

损失的法律依据,但该规定并非强制性规定,双方在合同中明确约定承包人放弃窝工索赔的,承包人不能依据上述条款另行主张窝工损失赔偿。

索引案例:最高人民法院再审(2015)民申字第1004号,重庆巨杉园林有限公司与重庆两江房地产有限公司建设工程施工合同纠纷案。

规则2(停工时间):因发包人原因致使工程停工,当事人对停工时间未作约定或未达成协议的,承包人不应盲目等待而放任停工状态的持续以及停工损失的扩大。对于计算由此导致的停工损失所依据的停工时间的确定,也不能简单地以停工状态的自然持续时间为准,而是应根据案件事实综合确定一定的合理期间作为停工时间。

索引案例:最高人民法院再审(2011)民提字第292号,河南省偃师市鑫龙建安工程有限公司与洛阳理工学院、河南省第六建筑工程公司索赔及工程欠款纠纷案。

规则3(索赔程序):合同就索赔程序有明确约定的,承包人应按照约定程序提出窝工索赔。

索引案例:最高人民法院二审(2014)民一终字第56号,中铁二十二局集团第四工程有限公司与安徽瑞讯交通开发有限公司、安徽省高速公路控股集团有限公司建设工程施工合同纠纷案。

规则4(索赔程序):承包人提交的单方窝工损失数据不能作为损失数据证据,但经监理确认的则可以直接认定而不必通过鉴定确定。

索引案例:最高人民法院二审(2014)民一终字第108号,浙江东阳建筑实业工程有限公司与西安市康福房地产开发有限公司建设工程施工合同纠纷案。

规则5(索赔程序):承包人未按合同约定索赔程序提出索赔,也未提交窝工损失证据的,属于承包人怠于主张自身权利,窝工损失主张无法得到支持。

索引案例:最高人民法院二审(2007)民一终字第74号,西安市临潼区建筑工程公司与陕西恒升房地产开发有限公司建设工程施工合同纠纷案。

规则6:施工合同中涉及总分包关系时,分包方不能以总包的违约行为主张免除自身的违约责任。

索引案例:最高人民法院再审(2012)民申字第1557号,河南隆祥建筑工程有限公司与河北华兴基础工程有限公司华派工程分公司、中铁二十局集团第四工程有限公司、中遂建业路桥工程有限公司建设工程施工合同纠纷案。

规则7(损失认定):双方未对停工进行约定时,应根据诚实信用原则履行合同,对于承包人的损失,即使无法举证,也应当根据公平原则进行合理赔偿。

索引案例:最高人民法院再审(2015)民申字第708号,河北卓隆房地产开发有限公司、江苏省建工集团有限公司与河北卓隆房地产开发有限公司、江苏省建工集团有限公司建设工程

施工合同纠纷案。

规则8(优先受偿权):案涉工程多次停工,已不可能按照合同约定的日期竣工,如仍按约定的竣工时间作为优先受偿权行使期限的起算点,承包人即不问原因地丧失了对工程款的优先受偿权,明显与《合同法》第二百八十六条之规定相悖。

索引案例:最高人民法院二审(2014)民一终字第108号,浙江东阳建筑实业工程有限公司与西安市康福房地产开发有限公司建设工程施工合同纠纷案。

规则9(优先受偿权):如工程款数额尚未确定时即已认定承包人超过了优先受偿权的行使期限,显然与优先保障承包人基本利益(即工程款)这一立法目的相悖,故此情形下可以起诉之日计算行使优先权的期限,认定承包人享有优先受偿权。

索引案例:最高人民法院(2014)民申字第1004号,大连开发区泰乐房地产开发有限公司与中国建筑第八工程局大连公司建设工程施工合同纠纷案。

规则10(优先受偿权):优先受偿权的受偿范围只限于报酬、材料款等实际支出的费用,不包括停工违约金(该条有争议)。

索引案例:最高人民法院(2013)民申字第2198号,吉林省金盛房地产开发有限公司与吉林建工集团有限公司建设工程施工合同纠纷案。

三、实务应对

(一)合同谈判阶段

1. 重视合同中付款条件的约定,避免过度垫资。

(1)建议进度款按月支付,避免按工程节点支付。因为如果按工程节点付款,一旦出现工期延误,原计划的垫资时间往往会被迫延长,在这期间,承包人要求付款或主张停工的权利都会大大受限。另外,因变更或签证增加的费用,要在合同中约定为“随工程款同期支付”。

(2)切忌约定“当业主出现资金困难时承包人给予资金支持”等类似内容,因为从合同法的角度看,承包人在合同中做的上述承诺具有法律效力,一旦业主方出现资金困难,承包人便失去了停工权利。如此,承包人会陷入进退两难之境地,要么硬着头皮垫资到最后,要么违反合同强行停工,无论哪一种方式,显然对承包人均不利。

2. 重视停工索赔的申报程序、索赔范围的约定,尽量避免约定“承包人放弃停(窝)工损失索赔”,如果必须如此约定,建议重点考虑自身的风险承受能力,同时务必向下游分包商转嫁风险,即约定任何原因导致停工,分包单位均不得主张停(窝)工损失索赔。

(二)合同履行阶段

1. 认真研究合同条款,熟悉合同权利义务,作好维权准备。合同签订后,公司应高度重视落实对项目主要执行部门(经营、技术、工程部)各员工的合同交底,特别是合同通用条款、

专用条款关于发包方违约、停工、索赔等相关内容约定,建议由经营部牵头,事先分析停工的条件、存在的问题、应准备的资料,积极做好维权准备工作。

2. 加强合同履约意识,一旦发生停工事项,各部门间需密切配合协调,严格按照合同要求的时间、程序进行窝工索赔。

3. 根据停工期间长短及可预见程度,视情况对现场工人、材料、机械设备进行封存或转移。对于拟停工或已停工项目,积极与分包/分供商进行沟通,协商解决供货与结算问题,避免不必要的纠纷;尤其做好与劳务队伍的结算撤场工作,监督分包队伍妥善结清民工工资,明确后续复工计划。

4. 对现场完工情况、现场工人数、工资发放清单、材料数量、设备清单等进行分类统计,并由业主或监理人员签认并保留原件。

5. 索赔报告务必抄送施工现场监理单位签字确认,避免进入诉讼程序后再重新鉴定。

6.全面收集并妥善保管施工现场停(窝)工损失证据原件。包括停(复)工通知、索赔意向通知书、索赔报告、业主指令、监理会议纪要、导致停工的原因方面的证据(图纸、变更、付款、场地天气等)、业主往来函件、驻场施工及管理人员名单及工资发放和签收明细、设备租赁(包括架管、模板、塔吊等)合同及停滞费用凭证、定购材料清单、临时设施费用补偿等。

河南省建设厅

豫建设标(2003)89号

河南省建设厅关于印发建设工程中途停工损失补偿办法的通知

各省辖室建委,各有关单位:

为了更好地解决建设工程中途停工引起的造价纠纷,维护发承包双方的合法权益,现将《建设工程中途停工损失补偿办法(试行)》印发给你们,请遵照执行。

办法从文到之日起执行,此前双方已办理结算的工程不再调整,豫建标定(1999)21号《关于计取暂停工程有关损失费用规定的通知》同时停止执行。

附件:建设工程中途停工损失补偿办法(试行)

二OO三年十二月二十四

附件

建设工程中途停工损失补偿办法

(试行)

第一章总则

第一条为了规范建筑市场管理,维护工程发承包双方的合法权益,合理解决建设工程中途停工损失的补偿事宜,根据相关法律、法规、标准制定本办法。

第二条本办法适用于因发包人的原因致使工程中途停建、缓建,应由发包人向承包人补偿的停工损失。因不可抗力或承包人责任导致中途停工损失应按其他法规另行处理。

第三条中途停工后,发承包双方均有采取措施以减少或防止扩大损失的义务。

第二章补偿原则

第四条施工合同、补充合同和现场签证中如对停工日期、看护费用、周转材料和机械停滞已有约定时,应按照约定的原则作为计算补偿的依据。

第五条事先没有约定补偿原则的,双方可另协商处理。协商不成的,可按本办法第三章、第九章的原则处理。

第三章停工日期的确定

第六条无停工协议和签证时,一般应按发承包双方的书面通知或书面报告中的时间确定:根据施工合同通用条款13`2条规定,发,承包人发出书面停工通知或报告后,对应在14天内确认停工(复工)日期。第七条现场监理工程师签认的日期与通知或报告日期不一致时,应以现场监理工程师签认的日期为准。但累计日期有误者应予以纠正。

第八条停工日期均以日历天计算。计算停工损失时,必须有对方收到该文件签收手续的证据。

第九条根据双方确认的停工日期或根据第五、六条确定的停工日期,是计算工地看护费、周转材料和施工机械停滞补偿费的依据。

第四章工地看护费用计算

第十条为保护已完工程、现场停滞设备、半成品和材料不受损坏和丢失,承包人在现场派驻必需的看护人员,是承包人履行合同责任而采取的必要措施,该看护费用应由发包人承担。

第十一条施工场地面积在5000m2以内的设看护人员2人/每昼夜,超过5000m2的设看护人员3人以上/每昼夜。

第十二条每昼夜工资单价由双方协商确定,协商不成的可按40元/每昼夜,即40元/每日历天/人。

第五章临时设施费的补偿

第十三条合同承包价中的临时设施费是满足整个合同工期施工需要所支出的费用。如中途停工时,应视具体情况进行补偿。

第十四条未竣工或中途停工的工程,双方拟解除合同办理结算临时设施补偿费可分别按以下的方法计算:1、按施工组织设计要求已经完成全部临时设施工程,应按合同价中包括的全部临时设施费计算。

综合基价中的临时设施费=综合基价费用×0.8%

2、未完成全部临时设施的工程,可按临建实际搭设面积占发包方批准的施工组织设计中的临建面积的比例分摊:

临时设施补偿费=合同价中的临时设施费×(临建实际搭设面积/发包方批准的施工组织设计中的临建面积)

第十五条工程已竣工,在办理竣工结算时,实际工期(合同工期与停工工期之合)超出合同工期时,仍按合同价中的临时设施费用计算。

第六章剩余材料(半成品)费用计算

第十六条工程未竣工、双方拟解除合同时,承包人为该工程所备材料(半成品)现场剩余的部分可计算费用,由发包人负担。

第十七条剩余材料(半成品)数量的确认:发承包双方(监理工程师亦可代表发包方、下同)应根据施工合同通用条款第28条约定的内容和范围,对承包人为该工程所备剩余的且不能转移至其他工地的材料予

以清点,及时编制有材料(半成品)品种、规格、数量等内容的剩余材料(半成品)清单,加盖单位公章并由经办人签字,作为计算剩余材料(半成品)费的依据。

第十八条对于承包人能够尽力将该工程所备的剩余通用材料(半成品),转移至其他工地的运杂费,应由发包人承担。

第十九条材料价格(半成品)的确定,双方可协商定价。也可以当地造价管理部门在该工程施工期所发布的价格信息为准。剩余材料(半成品)费用=∑材料(半成品)数量×单价。

第七章周转材料停滞补偿

第二十条周转材料停滞补偿的范围:停工期间已支设的未浇注砼的模板和未拆除的脚手架;为保证后续施工的需要,发包方签证要求存放在现场的模板和脚手架。

停工后,发承包双方应及时清点上述周转材料的数量,组织编制有名称、规格、数量、新旧程度的周转材料停滞清单,加盖双方公章,并由经办人签字,作为计算周转材料停滞补偿费的依据。

第二十一条模板按以下方法计算补偿费:

钢模板次摊销量=(一次使用量×(1+损耗率))÷周转次数。

木模板摊销量=(一次使用量×(1+损耗率))×K

模板滞摊销补偿费=一次摊销量×摊销次数×相应模板单价。

注:损耗率、周转次数、损耗率、k值详附表1、2。

摊销次数=停工天数/28天。

第二十二条脚手架可按以下方法计算补偿费:

一次摊销量=(一次使用量×(1-残值率))÷(耐用周期/一次使用期)。

停滞摊销补偿费=一次摊销量×摊销次数×脚手单价。

注:残值率、耐用周期、一次使用期详附表3、4。

摊销次数=停滞天数/一次使用期(该次数不应超过咐表中的周转次数)。

第八章施工机械停滞补偿

第二十三条施工机械停滞补偿范围,仅限于停工前后施工所需的不能移动的尚未拆除的机械。停工后,发承包双方应及时清点未拆除的数量,对可以拆除的机械应及时拆除。尽快编制有施工机械名称、规格、数量、新旧程度的停滞机械清单,加盖双方公章,并由经办人签字,作为计算机械停滞补偿费的依据。第二十四条施工机械停滞费按《河南省统一施工机械台班费用定额》相应机械台班停滞费乘以停工日期计算。

第二十五条根据第二十四条计算方法所得出的任何一种机械的停滞费均不得高于该施工机械停滞前的尚存净值。

第二十六条施工机械尚存净值可参照附表5中的施工机械购置原植、使用年限和机械的新旧程度计算。第九章附则

第二十七条依据本办法计算的补偿费均按工程所在地的税率计取税金。

第二十八条本办法由河南省建筑工程标准定额站负责解释,各市在试行中遇到的问题可及时反映,以便修正。

精品文档

车辆事故之后保险赔偿注意事项

1,对方全责提出私了1500,你死活不干,要求走保险,又是吵又是闹又是折腾,定损2200,修理厂要求2400,自掏200. 如果你同意私了,拿1500,报保险自己全责,车照样修好一文不掏白赚1500,第二年保费增加800,赚了700 2.撞伤一人,送医院,被家属打骂,垫医药费8000。回家洗洗脸上的血痕。回头家属要求加10000私了,否则不给你医药发票,保险公司说没发票不给你报销,哦或。悲剧。其实你可以不去医院,现场等待交警出具处理意见。垫医药费就说炒股亏了,现在还欠起外债,等家属告你,告完保险公司全赔,皆大欢喜,你甚至不用出现。 3.撞车了,后面堵起一排车狂按喇叭,对方说我全责,我们退到路边处理,于是停到路边,结果对方马上变脸,说你丫的全责,这时候才想起应该先手机照相。 4.老公指挥倒车,自己一激动,油门当刹车,把老公双腿撞断,打电话给保险公司老老实实的上报,保险公司告诉你,老公不陪。。。。。其实你可以换个朋友的车撞。。你懂 5.车子在4s保养,保养完了,高高兴兴去取车,哦或,倒车时油门又当刹车(为什么是又=。=!),撞的稀里哗啦,造成损失4000+,你郁闷的找保险公司,人家礼貌的告诉你,在修理厂发生的事故,俺们不陪。。。。其实你可以换个地方发生事故,比如小区内和某小树发生亲密接触,你懂。 6.大雨天,早上去happy的去车库取车,发现车库被淹了,顿时泪流满面,赶快上车发动,让自己的车车逃离苦海,一点火,哦或,发动机打不燃。车没逃离苦海,你也进了苦海,4s店告知,发动机进水,报销,损失5w,你兴冲冲的去找保险公司,别个怜悯的看着你,小姐,驾驶员强行打火导致发动机进水,俺们不陪。————你不点火,发动机是不会进水的哦亲。

建筑工程施工索赔案例分析

建筑工程施工索赔案例 案例1 某工程项目施工采用了包工包全部材料的固定价格合同。工程招标文件参考资料中提供的用砂地点距工地4公里。但是开工后,检查该砂质量不符合要求,承包商只得从另一距工地20公里的供砂地点采购。而在一个关键工作面上又发生了几种原因造成的临时停工: 5月20日至5月26 承包商的施工设备出现了从未出现过的故障;应于5月24日交给承包商的后续图纸直到6月10日才交给承包商;6月7日到6月12日施工现场下了罕见的特大暴雨,造成了6月11日到6月14日的该地区的供电全面中断 问题: 1.承包商的索赔要求成立的条件是什么? 2.由于供砂距离的增大,必然引起费用的增加,承包商经过仔细认真计算后,在业主指令下达的第3天,向业主的造价工程师提交了将原用砂单价每吨提高5元人民币的索赔要求。作为一名造价工程师你批准该索赔要求吗?为什么? 3.若承包商对因业主原因造成窝工损失进行索赔时,要求设备窝工损失按台班计算,人工的窝工损失按日工资标准计算是否合理?如不合理应怎样计算? 4.由于几种情况的暂时停工,承包商在6月25日向业主的造价工程师提出延长工期26天,成本损失费人民币2万元/天(此费率已经造价工程师核准)和利润损失费人民币2千元/天的索赔要求,共计索赔款57.2万元。作为一名造价工程师你批准延长工期多少天?索赔款额多少万元? 分析:

问题1:答:承包商的索赔要求成立必须同时具备如下四个条件: 1.与合同相比较,已造成了实际的额外费用或工期损失; 2.造成费用增加或工期损失的原因不是由于承包商的过失; 3.造成的费用增加或工期损失不是应由承包商承担的风险; 4.承包商在事件发生后的规定时间内提出了索赔的书面意向通知和索赔报告。 问题2:答:因砂场地点的变化提出的索赔不能被批准,原因是: 1.承包商应对自己就招标文件的解释负责; 2.承包商应对自己报价的正确性与完备性负责; 3.作为一个有经验的承包商可以通过现场踏勘确认招标文件参考资料中提供的用砂质 量是否合格,若承包商没有通过现场踏勘发现用砂质量问题,其相关风险应由承包商承担。 问题 3:答:不合理。因窝工闲置的设备按折旧费或租赁费计算,不包括运转费部分;人工费损失应考虑这部分工作的工人调做其他工作时工效降低的损失费用,一般用工日单价乘以一个测算的降效系数计算。 4、答:可以批准的延长工期为19天,费用索赔额为32万元人民币。原因是: 1.5月20日至5月26 出现的设备故障,属于承包商应承担的风险,不应考虑承包商的延长工期和费用索赔要求。 2.5月27日至6月9日是由于业主迟交图纸引起的,为业主应承担的风险,应延长工期为14天。成本损失索赔额为14天×2万/天=28万元,但不应考虑承包商的利润要求。 3.6月10至6月12的特大暴雨属于双方共同的风险,应延长工期为3天。但无承包商的费用索赔。 4.6月13 日至6月14日的停电属于有经验的承包商无法预见的自然条件变化,为业主应承担的风险,

干货!工程停工的法律依据及注意问题汇总

干货!工程停工的法律依据及注意问题汇总 一、可以停工的理由及法律依据 1.先履行抗辩权。 适用条件:发包人未按照约定的时间和要求提供原材料、设备、场地、资金、技术资料或合同约定的其他协助义务致使工程无法正常施工。 2.不安抗辩权。 适用条件:应当先履行债务的当事人,有确切证据证明对方有下列情形之一的,可以中止履行。即: (1)经营状况严重恶化; (2)转移财产、抽逃资金,以逃避债务; (3)丧失商业信誉; (4)有丧失或者可能丧失履行债务能力的其他情形。 注意事项:根据此条停工应注意收集确切证据证明发包人有上述情形,否则应当承担违约责任。以下几种情况可作为发包人具有上述情形的证据: (1)严重资不抵债,濒临破产倒闭; (2)身负巨额债务,官司缠身,有多个合同义务不能按期履行而被他人起诉;(3)恶意经营、私分或压价出售财产,以致财产显著减少,难为对等给付;(4)多次承诺付款却又多次未履行。 3.不可抗力。 所谓不可抗力,是指不能预见、不能避免和不能克服的客观情况。主要包括以下几种情形: (1)自然灾害,如台风、洪水、冰雹; (2)政府行为,如征收、征用; (3)社会异常事件,如战争、罢工、骚乱。 二、合同约定的可以停工的情形 1、发包人原因

(1)发包人未在合同规定的期限内办理土地征用、青苗树木补偿、房屋拆迁、清除地面、架空和地下障碍等工作,导致施工场地不具备或不完全具备施工条件; (2)发包人未按合同约定将施工所需水、电、电讯线路从施工场地外部接至约定地点,或虽接至约定地点但无法保证施工期间的需要; (3)发包人没有按合同约定开通施工场地与城乡公共道路的通道或施工场地内的主要交通干道、没有满足施工运输的需要、没有保证施工期间的畅通; (4)发包人没有按合同的约定及时向承包商提供施工场地的工程地质和地下管网线路资料,或者提供的数据不符合真实准确的要求; (5)发包人未及时办理施工所需各种证件、批文和临时用地、占道及铁路专用线的申报批准手续而影响施工; (6)发包人未按时提供水准点与坐标控制点,或提供水准点与坐标控制点有误; (7)发包人未及时组织有关单位和承包商进行图纸会审,未及时向承包商进行设计交底; (8)发包人没有妥善协调处理好施工现场周围地下管线和邻接建筑物、构筑物的保护而影响施工顺利进行; (9)发包人没有按照合同的约定提供应由发包人提供的建筑材料、机械设备; (10)发包人或发包人代表拖延承担合同规定的责任,如拖延图纸的批准、拖延隐蔽工程的验收、拖延对承包商所提问题进行答复等,造成施工延误; (11)发包人提供的设计图纸有误或存在缺陷; (12)发包人未按合同约定按时足额支付工程款; (13)发包人中途变更建设计划,导致工程无法按原计划施工; (14)发包人指定的分包工程质量不合格、工程进度延误而该分包工程不完成总包工程就无法继续施工的; (15)发包人指定的分包工程出现重大安全事故; (16)在有毒有害环境中施工,发包人未按有关规定提供相应的防护措施。 2、天气原因 (1)连续降水天以上。 (2)高温度以上; (3)风力级以上。 3、其他原因

工程项目管理中的索赔管理

合同管理课程论文 题目:工程项目中的索赔管理 院系名称:土木建筑学院专业班级:工程管理0702班 学生姓名:李永坤学号: 215 2010 年 12 月 26 日 工程项目中的索赔管理 摘要:建设工程受地形、地质、水文、气象等自然条件以及外界不定性因素的影响,施工条件复杂,可能造成各种特殊情况,给合同履行带来不确定性风险,导致工程项目管理中出现索赔事件难以避免。索赔是一种权利的主张,如果对方不履行或不适当履行义务时,受损方提出补偿自身损失的要求,是维护自己的正当权益,是增加利益或减少损失的正当手段。要想成功管理和经济效益最大化,就必须重视工程索赔问题,增强索赔意识,加强索赔管理从而创造更大的利润。工程索赔作为工程造价管理的重要手段,是一项极其重要、且具复杂性而又系统性、既严格又细致的工作内容,它能直接影响合同执行的最终结果。所以,我们有必要加强认识和探讨索赔管理,本文就此问题做一些粗浅的探讨。 关键词:工程索赔管理 正文: 一、加强对索赔认识与重视程度 正确对待索赔,是正确处理索赔的前提。所谓正确对待就是对待索赔要有正确的原则立场。

.坚持以合同为依据的原则。合同是工程承包过程中的最高行为准则,监理工程师应在熟习合同条件、协议条款的基础上,严格按合同办事,以完全独立的身份,站在客观公正的立场上,以事实为依据,以合同为准绳,审查索赔要求的正当性,从而公平合理地处理索赔。 .坚持及时处理索赔的原则。索赔发生后,监理工程师必须及时地对索赔进行处理。如果承包商的合理索赔要求长时间得不到解决,往往会使问题越积越多,容易使矛盾复杂化,甚至牵涉到利息和利润的补偿、工程进度拖延、责任的划分和质量的处理等,而索赔文件及其依据说明材料堆积如山,大大增加了处理索赔的难度。 .坚持合理处理索赔的原则。遇到索赔事件,监理工程师应审查索赔计算的合理性。合理的索赔应予批准,不合理的索赔应予驳回。如由于非承包商原因造成工程停工,承包商提出索赔,机械停工损失按台班单价计算,人工窝工按日工资单价计算,显然是不合理的。机械停工由于不发生运行费用,应按折旧费加以补偿;同样对人工窝工,补偿的应是由于更换工作地点及工种造成的工作效率的降低而发生的费用。 .坚持协商处理索赔的原则。监理工程师在处理索赔时,应认真研究索赔报告,充分听取业主和承包商的意见,主动与双方协商,力求取得一致的意见,这样做不仅能圆满处理好索赔事件,也有利于顺利履行和完成合同。当然,在协商不成的情况下,监理工程师有权作出决定。 .坚持预防为主,减少工程索赔的原则。监理工程师在项目实施过程中,应对可能引起的索赔进行预测,洞察可能导致索赔的起因,尽量采取一些预防措施,防止或减少索赔事件的发生。 索赔是指在合同履行过程中,对于并非自己的过错,而是应由对方承担责

理赔流程及注意事项

理赔流程与索赔资料收集注意事项 目录 一、医疗机构医患纠纷保险索赔流程 二、赔偿项目计算标准及单证收集要求 三、理赔医案常见问题 四、理赔医案注意事项 一、分支机构关于参保医疗机构医患纠纷保险索赔流程 一、分支机构关于参保医疗机构医患纠纷保险索赔流程 一、分支机构关于参保医疗机构医患纠纷保险索赔流程 (一)接、报案 医疗纠纷发生时,分支机构接到医疗机构报案,应立即向理赔风防部(报案中心)报案,将报案登记表以邮件形式发送至统一报案邮箱(2980826981@https://www.doczj.com/doc/0b6733292.html,)。分支机构建立调解进度表,从报案开始跟进(请定期反馈)。

(注意:医案是否在保险期内或保险责任范围内,如确认不符保险赔偿范围内,应立即与医疗机构沟通,避免产生争议。) 问题 对于摔倒在医院就诊过程中摔倒的病人是否属于医责险范围 医疗责任保险报案登记表

理赔风防部接到报案后,应立即向保险公司报案,取得报案号。同时将报案信息录入数据表,跟进医案。 一、分支机构关于参保医疗机构医患纠纷保险索赔流程 (二)介入调解(这块可与对应的调解部及时沟通) 接到报案后,分支机构的调解员按照程序进行调查取证、介入调解。草拟查勘报告,在估损的基础上进行调解。 调查取证:医患双方有效证件(含身份证、委托人、受托人等证件)、调解申请表、有关投诉材料、有关病历、旁证等证据材料、调查笔录。 一、分支机构关于参保医疗机构医患纠纷保险索赔流程 (三)调解理赔 (1)自行和解根据保险条款特别约定,对参保医疗机构在赔偿权限内可自行协商和解的医患纠纷案件,当事医疗机构在赔付患方后可提出保险理赔。医患自行协商和解,达成和解协议。 (2)调解案件调解员对事实清楚,法律责任明确,属于保险责任事故的医患纠纷案件,应先核损,根据收集的资料确认赔偿项目。Ⅰ、2万元以下的医案,分支机构有权自主主导医患纠纷当事人达成调解协议,也可请对应的调解部给予技术性指导。需注意材料的收集和准确性,作为赔偿的依据。 Ⅱ、2-10万元的医案,分支机构应将案件提交技术小组。有关案件资料提交复印件,避免原件丢失。根据专家分析结果再进行调解。

工程施工索赔的难点及对策

工程施工索赔的难点及对策 工程建设实行项目法管理,建设施工实行的招标制,施工企业实行管理层与劳务层两层分离,组建工程项目部管理工程项目,引进劳务队伍进行施工。现在市场竞争越来越激烈,市场运作也越来越规范化,承包商要想承接工程项目,单靠“关系”已行不通,得进行招投标。由于竞争激烈,建设单位砍价砍得厉害,并且附加许多不平等的条款,承包工程风险很大。承包商一方面要加强项目管理,另一方面要正确地运用合同文件来保护自己、增加收入。施工索赔就是其中值得重视的重要环节。 施工索赔是承包商由于非自身原因发生合同规定之外的额外工作或损失所要求进行的费用和时间的补偿。换句话说,凡超出原合同规定的行为给承包商带来的损失,无论是时间上的还是经济上的,只要承包商认为不能从原合同规定中获得支付的额外开支,且应该得到经济和时间补偿的,均有权向业主提出索赔。因此索赔是一种正当的权利要求,是应该争取得到的合理偿付,不是无理争利。 在目前阶段,施工索赔难。难在哪里呢?主要有以下方面。首先说承包商自身原因。由于长期受计划经济管理模式影响,索赔意识淡薄,只管抓工程质量、进度,对建设单位唯命是从,干完活不会向建设单位要钱;承包商“心太软”,知道要索赔,但又怕搞坏与业主的关系,以致不敢向业主要钱,想想一点点钱算了吧,但积少成多,一个工程项目工期一般比较长(1、2年),工程完工后累计的钱数就不少了;还有,承包商自身素质差,管理混乱,合同意识淡薄,不及时收集有关资料,使索赔缺乏依据。承包商自身原因造成施工索赔难,这一点对国有企业尤其突出。外体企业管理机制与国企不一样,索赔要回的钱是自己的钱、血汗钱;国有企业还是“吃大锅饭”,无相应的奖罚机制,现场管理人员索赔与否对其自身无太大的利害关系。索赔人员不仅要有丰富的技术知识及现场管理经验,还要有一定的社会活动能力及较强的思维能力,即要求综合素质高。其次说业主方面的因素。业主法制观念淡薄,把合同中平等关系看成上、下级关系。索赔机制不健全、环境不完善。再说监理工程师的因素。监理工程师受业主委托,业主要给监理工程师监理费用,监理工程师往往偏于业主一方,在索赔问题上光监不理,不能在公正的立场来处理索赔。针对以上所说的施工索赔的难点,我们要分析原因,有针对性地展开索赔工作。要搞好索赔我认为可采取以下对策。 承包商应增强索赔意识,及早发现索赔机会。索赔和合同管理有直接的联系,合同是索赔的依据。承包商从工程投标之日开始就要对合同进行分析。项目开工以后,合同管理人员(或现场技术员)要将每日实施合同的情况与原合同分析的结果相对照,一旦出现合同规定

建设项目工程项目停工处理及索赔注意事项.doc

建设工程停工索赔注意事项 建设工程工期问题一直是施工单位与建设单位关注的重点,也是双方争议索赔的高发地带,而停工则是工期问题的重中之重,因为一旦发生非发包人意愿导致的项目停工事件,也就意味着双方合作很可能已经走向恶化。对此,施工单位如何应对?笔者通过近期接触的实例,站在施工单位的角度与大家分享以下内容,以期有所意义。 一、主要法条 1.法律:《合同法》第二百八十三条~第二百八十六条 第二百八十一条因施工人的原因致使建设工程质量不符合约定的,发包人有权要求施工人在合理期限内无偿修理或者返工、改建。经过修理或者返工、改建后,造成逾期交付的,施工人应当承担违约责任。 第二百八十二条因承包人的原因致使建设工程在合理使用期限内造成人身和财产损害的,承包人应当承担损害赔偿责任。 第二百八十三条发包人未按照约定的时间和要求提供原材料、设备、场地、资金、技术资料的,承包人可以顺延工程日期,并有权要求赔偿停工、窝工等损失。 第二百八十四条因发包人的原因致使工程中途停建、缓建的,发包人应当采取措施弥补或者减少损失,赔偿承包人因此造成的停工、窝工、倒运、机械设备调迁、材料和构件积压等损失和实际费用。 第二百八十五条因发包人变更计划,提供的资料不准确,或者未按照期限提供必需的勘察、设计工作条件而造成勘察、设计的返工、停工或者修改设计,发包人应当按照勘察人、设计人实际消耗的工作量增付费用。 第二百八十六条发包人未按照约定支付价款的,承包人可以催告发包人在合理期限内支付价款。发包人逾期不支付的,除按照建设工程的性质不宜折价、拍卖的以外,承包人可以与发包人协议将该工程折价,也可以申请人民法院将该工程依法拍卖。建设工程的价款就该工程折价或者拍卖的价款优先受偿。 2. 司法政策:第八次全国法院民事商事审判工作会议(民事部分)纪要(2016年11月30日)第32条 三)关于承包人停(窝)工损失的赔偿问题 32.因发包人未按照约定提供原材料、设备、场地、资金、技术资料的,隐蔽工程在隐蔽之前,承包人已通知发包人检查,发包人未及时检查等原因致使工程中途停、缓建,发包人应当赔偿因此给承包人造成的停(窝)工损失,包括停(窝)工人员人工费、机械设备窝工费和因窝工造成设备租赁费用等停(窝)工损失。 3. 地方意见:河南省建设厅豫建设标(2003)89号文件《建设工程中途停工损失补偿办法(试行)》 二、裁判规则 规则1(索赔依据):虽然《合同法》二百八十三条、二百八十四条规定了承包人主张窝工

工程索赔报告书

东方之珠--左岸一期一标段索赔报告书 前言:2010年10月,连云港市振东建设工程限公司(以下简称“我”)参与了由连云港凯捷利房地产有限公司(以下简称“甲方”)招标所中的东方之珠-左岸一期一标段的施工任务。因工程量大我公司保证施工进度把该标段分为两个工区,由我公司指派徐国利与任礼志参与施工。为保证按期按质完成施工内容,进场施工前及施工过程中,在技术性民工很难招聘的情况下,承诺不低于连云港市2010年度平均工资待遇,从劳务市场选聘了几十名优质民工,同时在相邻各地招聘了部分民工,均签署了劳务合同书,至2011年5月底,工地民工达到120人,加上劳务班组负责人,共计130余人。我公司于2010年11月10日进场至2012年12月底,在此施工期间,由于甲方不履行合同支付工程款成局部和全面停工多次,由此造成我工区直接及间接经济损失近一百五十万元。 索赔事项概述: 2011年6月底,由于业主资金等一系列问题一直未解决,致使施工中止,现场人员产生怠工情绪,要求停工补偿。我项目部两个工区为了稳定民工情绪,减少施工现场因民工问题而震荡和停工,顺利完成余下施工任务,立即抽调部分资金,进行调解安定、继续施工,并积极协商处理善后事宜,尽力减少因工程量减少及工期延误而造成的损失。在处理本事件中,付出了艰辛的劳动,化解了众多矛盾,协调了各方面关系,也支付了许多额外费用,我公司认为在避免和减少损失方面,已竭尽全

力。在索赔事件发生后,我公司与甲方是积极配合的,在处理事件时是快速有效,不存在任何过错和不当行为。 索赔要求:由于我公司向你方索赔的事由是你方未履行合同,故索赔要求包括下列方面: (1)材料、架子延期费用。包括:包括租赁材料(钢管、模板)、购买材料(水泥、钢材、木材)两方面。A、由于购买材料超过实际用量而增加的材料购买费用及相应资金利息损失;B、按原施工进度计划和组织设计租赁但超过实际需要的周转材料的租赁费损失;C、缩短使用期限,提前终止周转材料租赁合同违约金;我公司按规定于2012年4月份前主体和二次结构都已施工完毕,甲方对我项目部提起拆除脚手架要求不予理会,即我公司承担到2012年底的相应租赁费用。 (2)地坪维修费用。包括:2012年冬季无法施工,甲方强令我项目部施工,期间出现地坪开裂。我项目部采取返工、保暖等补救措施所用资金。 (3)工人工资上涨费用。包括:A、2011年7-12月份,由于无法施工造成的窝工而支付的人工费用;因总工程量减少,按照劳务合同支付给民工的补偿金及路费。B、2012年工人工资同比上涨20%(4)外墙涂料。包括:我公司从2012年4月完成合同规定的工程量,期间到2012年底进行二次粉刷所由的相关费用。 (5)地下排水。包括:2012年8月普降大雨,因你方市政设施不完善。导致多处地下室积水无法排除,我项目部购买水泵组织排水。 (6)工程款垫资利息。包括:甲方未按合同约定支付相关费用,导

车险理赔注意事项

车险理赔注意事项 (1)发生事故时不要私了在发生交通事故后喜欢私了,也就是说怕麻烦,觉得去理赔就是浪费时间,宁愿把这些时间浪费在和对方车主争执上。结果是耽搁了理赔的时间,往往是两头得不到赔偿,苦水只能往肚子里咽了。所以当发生交通事故时,最好不要私了,更不能忍气吞声。 (2)小损失理赔不值得哪怕一丁点的小刮擦都要去保险公司理赔。这样做既浪费时间,又增加了自己的理赔率,因为保险公司每年根据车主的出险率有一定的折扣。我们拿太平洋保险公司举例,太平洋公司规定:被保险车辆出险3次后,保险公司将从第4次事故起,每增加一次保险事故,则在条款规定的免赔基础上增加5%免赔率,在一年内该项免赔最高增加15%。由此看来,那一小点损失去理赔就不值了。因此建议车主在有很小的损失时就没有必要东奔西跑地浪费精力了。 常见的十种不赔情况 1.撞到自家人的不赔所谓第一者、第二者是指保险人、被保险人(驾驶员视同于被保险人),除去这些人以外的,都视为第三者。在保险条款中规定被保险人或驾驶员的家庭成员不属于“第三者”的范畴。所以,如果车辆撞到自家人,商业三者险条款中规定为免责。同理,车辆之间互碰,如果属于同一单位所有,则不能互为三者,根据条款规定不赔,不能通过第三者责任险得到赔偿。 2.车灯或者倒车镜单独破损的不赔该条免责条款的制定是为了对付某些修理厂的骗保行为。之前某些修理厂常常用换下来的破损车灯或者倒车镜装到车型相同的其他车上来骗取赔款。另一方面,因为这一免责条款不少车主即使是无心的剐蹭也将得不到赔偿。但这一免责条款并不是所有的车损险条款都采用的,有的保险公司所使用的条款就予以理赔,但并非全部,所以客户在投保前还是要问个明白。 3.把负全责的肇事人放跑的不赔如果车主与其他车辆发生碰撞,且责任在对方,不能因为赶时间嫌麻烦或者其他什么原因放弃向对方要求赔偿的权利。车主一旦放弃了向第三方追偿的权利,也就放弃了向保险公司要求赔偿的权利。 4.水深处强行打火导致发动机损坏的不赔车辆行驶到水深处,发动机熄火后,驾驶员强行打火所造成发动机的损坏,车辆损失险是属于免责范围的,因为损失是由于驾驶员操作不当造成的。但为了给车主提供更充分的保障,保险公司开发了发动机特别损失险,如车主投保了此附加险,则可赔付。 5.车辆修理期间造成的损失不赔如果车辆在送修期间发生了任何碰撞、被盗等损失,保险公司都会拒赔,因为修理厂有责任妥善保管维修车辆。 6.拖着没保交强险的车出事故的不赔如果因为车主开车拖带一辆没有投保交强险的车或被没保交强险的车拖带没有投保第三者责任险的车辆上路,与其他车辆相撞并负全责的,商业三者险不会对此作任何赔偿。 7.私自加装的设备不赔不少车主会在买车后自己加装音响、电台、冰箱、尾翼或者行李架等等,一旦发生事故造成私自加装设备受到损失的,保险公司也不会对此赔偿。车主需要为自己加装的设备单独投保。 8.被车上物品撞坏不赔如果车辆被车厢内或车顶装载的物品撞击而造成的损失,保险公司不负责赔偿。 9.没经过定损直接修理的不赔如果车辆出险,车主需要先到保险公司定损,再修车,否则保险公司可能因无法确定损失金额而拒绝赔偿。 10.车辆零部件被盗的不赔如果车辆只是零部件如轮胎、音响设备等被盗走,车主只能自担损失。 11.酒后驾车、无照驾驶,行驶证、驾照没年检的,或者实习期上高速发生事故的等情形,保险公司也可以拒绝赔付。 单方事故的处理及索赔程序 指不涉及人员伤(亡)或第三者财物损失的单方交通事故。举例:碰撞外界物体,自身车辆损坏,但外界

工程项目索赔管理

工程项目索赔管理 1、索赔的概念及分类 工程索赔就是指在工程合同履行过程中,当事人一方因非巳方的原因而遭受经济损失或工期延误按照合同约定或法律规定,应由对方承担责任,而向对方提出工期与(或)费用补偿要求的行为。 (1)按索赔的当事人分类。根据索赔的合同当事人不同,可以将工程索赔分为: 1) 承包人与发包人之间的索赔。该类索赔发生在建设工程施工合同的双方当事人之间,既包括承包人向发包人的索赔,也包括发包人向承包人的索赔。但就是在工程实践中,经常发生的索赔事件,大都就是承包人向发包人提出的,下面所提及的索赔,如果未作特别说明,即就是指此类情形。 2) 总承包人与分包人之间的索赔。在建设工程分包合同履行过程中,索赔事件发生后,无论就是发包人的原因还就是总承包人的原因所致,分包人都只能向总承包人提出索赔要求,而不能直接向发包人提出。( 2)按索赔目的与要求分类。根据索赔的目的与要求不同,可以将工程索赔分为工期索赔与费用索赔。 1) 工期索赔。工期索赔一般就是指工程合同履行过程中,由于非因自身原因造成工期延误,按照合同约定或法律规定,承包人向发包人提出合同工期补偿要求的行为。工期顺延的要求获得批准后,不仅可以免除承包人承担拖期违约赔偿金的责任,而且承包人还有可能因工期提前获得赶工补偿(或奖励)。 2)费用索赔。费用索赔就是指工程承包合同履行中,当事人一方因非己方原因而遭受费用损失,按合同约定或法律规定应由对方承担责任,而向对方提出增加费用要求的行为。

(3)按索赔事件的性质分类。根据索赔事件的性质不同,可以将工程索赔分为: 1) 工程延误索赔。因发包人未按合同要求提供施工条件,或因发包人指令工程暂停或不可抗力事件等原因造成工期拖延的,承包人可以向发包人提出索赔;如果由于承包人原因导致工期拖延,发包人可以向承包人提出索赔。 2) 加速施工索赔。由于发包人指令承包人加快施工速度,缩短工期,引起承包人的人力、物力、财力的额外开支,承包人提出的索赔。3) 工程变更索赔。由于发包人指令增加或减少工程量或增加附加工程、修改设计、变更工程顺序等,造成工期延长与(或)费用增加,承包人就此提出索赔。 4) 合同终止的索赔。由于发包人违约或发生不可抗力事件等原因造成合同非正常终止,承包人因其遭受经济损失而提出索赔。如果由于承包人的原因导致合同非正常终止,或者合同无法继续履行,发包人可以就此提出索赔。 5) 不可预见的不利条件索赔。承包人在工程施工期间,施工现场遇到一个有经验的承包人通常不能合理预见的不利施工条件或外界障碍,例如地质条件与发包人提供的资料不符,出现不可预见的地下水、地质断层、溶洞、地下障碍物等,承包人可以就因此遭受的损失提出索赔。 6)不可抗力事件的索赔。工程施工期间,因不可抗力事件的发生而遭受损失的一方,可以根据合同中对不可抗力风险分担的约定,向对方当事人提出索赔。 7)其她索赔。如因货币贬值、汇率变化、物价上涨、政策法令变化等原因引起的索赔。

保险理赔的注意事项

保险理赔的注意事项 在交通事故保险理赔中,要注意理清能否将保险公司列为被告、赔偿标准不一如何确定、责任认定不服如何处理等问题。 交通事故保险理赔的的注意事项: 一、能否将保险公司列为被告 《保险法》第50条规定,保险人对责任保险的被保险人给第三者造成的损害,可以依照法律规定或合同约定,直接向该第三者赔偿保险金。《道路交通安全法》第76条规定,机动车发生交通事故造成人身伤亡、财产损失的,由保险公司在机动车第三者责任强制保险责任限额范围内予以赔偿。 在处理交通事故时,可以将保险公司列为被告,要求保险公司在第三者责任险范围内先行赔偿。这样的规定,删除了理赔的中间环节,可使受害人及时获得充分有效的赔偿,体现了国家法律对交通事故的受害者这一弱势群体的倾斜保护。 二、赔偿标准不一如何确定 根据最高人民法院《关于审理人身损害赔偿案件适用法律若干问题的解释》的有关规定,人身损害赔偿案件中,残疾赔偿金和被抚养人生活费的计算,应当根据案件的实际情况,结合受害人住所地、经常居住地等因素,确定适用城镇居民人均可支配收入(人均消费性支出)或者农村居民人均纯收入(人均年生活消费支出)的标准。本案中,李某虽然是农村户口,但在城市经商、居住已达3年,其经常居住地和主要收入来源地均为城镇,有关损害赔偿金应当根据浙江省城镇居民的相关标准计算。 交通事故人身损害赔偿案涉及残疾赔偿金、医疗费、误工费、被抚养人生活费、精神抚慰金等项,赔偿数额常常有几十万元。因诉讼标的大,责任人往往无力全额赔偿,加之保险理赔不顺畅,这类案件调解结案率很低,判决结案居多。 三、责任认定不服如何处理 《道路交通安全法》第73条规定:“公安机关交通管理部门应当根据交通事故现场勘验、检查、调查情况和有关的检验、鉴定结论,及时制作交通事故认定书,作为处理交通事故的

如何做好工程建设项目的索赔工作

造价员续期教育答卷 姓名:韩建学工作单位:田华建筑集团公司田五二队所选择作业题目:如何做好工程建设项目的索赔工作? 工程索赔是指工程承包合同履行中发包人或承包人因对方不履行或不完全履行约定的义务,或者由于对方的行为以及无法防止的外因使权利人受到损失时而向对方提出赔偿要求的权利。工程索赔是双向的,包括施工索赔和业主索赔两个方面,一般习惯上将承包商向业主的施工索赔简称“索赔”,将业主向承包商的索赔称为“反索赔”。 施工索赔是企业利用客观性、合理性、合法性及双赢性,获取补偿的经济活动,对施工企业具有重要的经济利益。在设计变更、合同文件的缺陷、施工条件与施工方法的变化、国家政策法规的变化、不可抗力事件的发生、业主违约等情况发生时都存在着索赔机会。要做好工程项目的施工索赔,必须成立健全的索赔机构、做好索赔资料的收集整理、主动创造索赔机遇、正确处理好各方关系和注意谈判沟通技巧。 施工索赔是合同和法律赋予受损失者的权利,对承包企业来说是一种保护自己、维护自己正当权益、避免损失、增加利润的手段。它是一项涉及面广、学问颇深的技巧。工程项目在实施过程中会隐含着各种各样的风险,如政治风险、经济风险、合同风险、自然条件的风险以及施工本身的

风险等。工程索赔与风险有着密切的联系,从风险转移的角度来讲,索赔是因承担了本不应由自己承担的风险损失而向对方索要补偿的行为。在施工管理中能否及时、全面地发现潜在的索赔机会是索赔工作的前提条件,作为索赔工作人员必须熟悉施工合同、施工图纸、施工组织设计、施工方案等技术资料,掌握合同规定的施工范围、工作内容及工期,并具有一定的财会知识,才能全方位捕捉潜在的索赔机会。因此要做好索赔工作除了做到有理、有据、按时外,掌握好一些索赔的技巧也是很重要的。结合实际工程管理经验就承包商如何搞好工程索赔谈几点浅显看法。 1、必须成立健全的索赔机构成立合同索赔工作领导小组,合同变更与索赔领导小组由项目部主要领导、各科室负责人、施工分队负责人组成。索赔领导小组每月应召开一次会议(可结合经营工作会议合并召开),由经营负责人负责召集,会议主要议程为: ①、总结上月的索赔工作; ②、讨论下月预计存在的索赔项目,并进行立项; ③、对各相关人员布置工作; ④、讨论索赔变更存在的疑难问题会议形成决议后,合同财务科负责会议纪要的编制。 2 、做好索赔相关资料的收集、整理充分的证据是索赔成功的关键。

项目工程索赔流程及内容

项目工程索赔 一、索赔的主要原因 1.1 业主违约 如:业主未能按照规定的时间向承包商提供场地使用权;业主未能在规定的时间内付款(预付备料款、工程进度款)或不合理的扣款(扣业主供料款、预付款的抵扣、滞留金扣款。);业主未能在规定的时间内发出图纸、指令或批复;业主拖延签发各种签证(进度付款签证、移交证书等);业主的不适当决定和苛刻检查;业主提供材料、设备的延误或不符合合同标准等。 1.2合同缺陷 一般情况下合同是由业主或委托工程师、咨询单位编写后列入招标文件的,承包商不能过多修改,否则就构成对招标文件有实质上的背离而被业主拒绝。因此,就难免在合同中存在着缺陷,包括商务条款和技术规范及图纸中的缺陷。如承包商执行业主的解释就会发生成本的增加或工期的延长,进而引发索赔。 1.3施工条件变化 如:基础地质方面出现变化引起的索赔等。 1.4工程变更 如:实际完成的工程量超过或小于投标时给定的工程量;工程师发现因设计、质量标准和施工顺序等问题时,增加新指令(增加新的工作、改变建筑材料、暂停施工或加速施工等)。 1.5工期拖延 非施工单位原因造成工期延误,项目可以要求延长工期,同时可以考虑要求经济补偿。 1.5.1 引起工期延误的主要原因有: a 工程预付款迟缓支付,施工图纸不能按时提交; b 面积增大、结构改变、功能变更; c 拖欠工程进度款 d 材料、设备到位不及时; e 监理工程师的无理刁难; f 施工停水停电每天八小时以上(含八小时); g 不可抗拒力造成的影响; h 计划变更; I 由于业主指定的其它分包商拖延工期而影响总工期;

以上原因应针对工程合同的相关条款进行考虑。 1.5.2 非施工原因引起的工期延误而引起的费用补偿: a 由于费用损失; b 由于停工延长施工周期,造成人工费、材料费、机械停置费、 三大工具闲置费的增加; c 行政管理费的增涨; d 拖欠工程进度款的利息。 在合同执行过程中,索赔是多方面的,项目部应根据工程的实 际情况来着手进行各项具体的索赔工作。 1.6 业主指令 如:工程师在施工过程中发出各种指令,承包商执行这些指令(包括错误的指令),势必造成的成本的增加和(或)工期的延长。 1.7国家政策及法律、法令变更 如:国际工程中从投标截止日期之前的第二十八天开始,由于所在国法律和政策的变更导致承包商施工费用的增加或减少;国内工程中由于国家、地方的文件、规定(定额、取费标准、税收、上交的各种费用等)等导致承包商施工费用的增加。发生工程的索赔。 1.8其它承包商干扰 如:在同一个施工现场有几个承包商同时施工时,发生的因某承包商不能按期完成他那部分工作,而影响其它承包商的工作;场地使用、现场交通等,而造成各承包商相互干扰。发生工程的索赔。 1.9 其它第三方原因 如:银行付款延误等。 1.10 可以向业主提出的索赔理由(对应合同条款)。

工程索赔费用报告书改修订稿

工程索赔费用报告书改 WEIHUA system office room 【WEIHUA 16H-WEIHUA WEIHUA8Q8-

工程索赔费用报告书 金堆城钼业集团有限工程公司 郭杜小区7#、9#、16#楼工程索赔费用报告书 一、总论 前言:陕西中洋建设工程有限公司参与了由金堆城钼业公司(下称贵司)投资建设的郭杜小区7#、9#、16#工程投标,且我司获得中标,中标合同价为2300多万元,该工程设计为11层全剪力墙现浇结构,建筑面积约16212m2。按照贵司要求和监理工程师指示,我方按期进场并迅速编制了施工组织设计和施工进度计划,并专门成立了金堆城项目部,委派彭图强为本项目项目经理。为保证工程能够保质、保量、保工期完成该工程,从我司抽调技术骨干和优质管理人员以及选聘了几百名重庆市优质民工(均签署劳务合同)参与本项目的施工建设,投入520万元的现金确保施工资金的需要,为保障材料能够保质、保量,并设立了材料采购组。在施工工程中我司精心组织施工,实行三班倒,加班加点按时按节点按计划顺利施工。

二、索赔事项 索赔事项一: (一)、索赔费用事项概述: 当我司施工现场全面正规化、正常化,正在紧锣密鼓,仅仅有条的按贵司的施工质量和工期要求及我司的施工组织设计、施工进度计划组织施工,但贵司各种原因,致使我司的所有计划必须重新调整,也导致我司在人、材、物等多方面直接和间接损失。(二)、索赔费用: (1)人工费。包括:A、由于国家政策性人工费调整,我方按照原来的报价已经无法在劳务市场找来施工的工人,为了能完成工程量,不得不给劳务队将人工费上调增加费用元(未含规费、税金)。 (2)利润。原招标文件中并未说明土建工程中的主要材料和安装主材由甲方指定代理商,我方认为材料费中还能有些利润,因此在报价中适当降低了管理费和利润的报价,但进场后贵方将所有能供的材料全部指定供货商,致使我方按原计划的利润为零利润,等于我方只干了一个人工。众所周知,西安市目前的市场行情,预算中的人工费都是赔钱的,更别说什么利润了,因此我方要求贵方将我方原投标价中的考虑的材料部份的利润补偿给我方约209000元(未含规费、税金)。

工程项目管理中施工索赔

工程项目管理中施工索赔 在工程建设中,由于建设工程周期长、不可预见的情况多,项目管理只能减少而不能避免索赔事件的发生,因此索赔是不可避免的,故需要管理人员提前预控、科学面对、依法面对。施工索赔是索赔管理中最为复杂、影响因素最多的一种,施工索赔直接关系到业主和施工单位的经济利益,在实际中越来越受到人们的关注,如何尽量地避免索赔,出现索赔后,如何正确的处理索赔,维护业主和施工单位的正当权益。本文仅以施工索赔进行论述,从索赔的原因、索赔条件和内容等几个方面进行阐述以便正确地理解和处理索赔。 一、索赔的前提和原因 1、索赔的前提 所谓索赔就是合同当事人在合同的实施过程中,根据法律、合同规定及惯例,对不应当由自己承担责任的情况造成的损失,向合同的另一方提出给予赔偿或补偿要求的行为。由此可见,索赔是基于合同的管理,只有当事人一方实际发生了经济损失或权利损害,才能向对方索赔。经济损失是指因对方因素造成合同外的额外支出,如人工费、机械费、材料费、管理费等额外开支;权利损失是指虽然未发生经济上的损失,但造成一方权利上的损害,如由于恶劣气候对工程进度的影响,承包人有权工期的顺延等。因此实际发生了经济损失或权利损害且在自己应承担的工程风险外,应是索赔成立的前提。索赔的当事人可以是业主或承包商,索赔是双向的。 2、索赔引起的原因

引起索赔的原因很多,主要由以下方面: 2.1、业主违约引起的索赔 表现在:业主没有按合同的规定交付设计图纸和相关设计资料,使工期延误;业主没有按合同的规定交付施工现场;业主交付的施工现场不具备施工条件;业主未保证施工所用水电及通讯的需要;业主未保证施工期间运输的通畅;业主发布指令改变原合同规定的施工顺序,打乱施工部署;业主未及时办理施工所需各种证件;业主没有按时提供供应的材料、设备;业主拖延完成合同规定的责任;业主没有按合同规定支付工程款;业主要求赶工,引起施工企业支出加大;业主提前占用部分永久工程,使正常的施工受到阻碍等。 2.2 、合同文件的缺陷 在起草合同时,由于工程条件和环境比较复杂,合同很难对所有问题做出预见和规定,因此合同中不可避免的存在着考虑不周的条款、缺陷和不足之处,这些因素使合同在履行中会导致纠纷而影响工程进度,延长工期。 2.3、不可抗力事件 不可抗力事件主要指自然灾害、社会动乱、物价上涨、通货膨胀等因素影响,造成材料价格、人工费的大幅度上涨等,从而影响施工企业生产成本而导致意外损失。关于不可抗力事件的风险由谁承担,一般应在合同中协商约定,承担方可以向保险公司投保,转移风险。在FIDIC条款情况下,不可抗力事件引起的损失应由业主承担。按照我国通用合同条款第39.3条规定:当发生不可抗力事件时,承包人与

出口信用保险风险防范及理赔须知

出口信用保险风险防范及理赔须知 随着我司信用保险工作的投保深度及广度的不断提高,对信用保险的了解也越来越重要。虽然我司接触信用保险应该在江苏省外贸系统中比较早的,但是现在很多同志对信用保险还是不太熟悉,在日常工作中仍然发现了不少问题。为了更好地维护我司的权益,现将相关的重点和时效提醒如下: 一、完善合同条款。 在我们向信用保险公司提交的索赔单据中最有争议的是销售合同和往来函电。信用保险公司多次提出我们提交的索赔单据中缺乏“有效”的合同,即正式合同或框架合同,这对于追讨极为不利。我们公司的合同多为传真件和电子邮件形式,也有用形式发票和定单来代替合同,而合同中明显缺少事后争议的处理条款,如“物权保留条款”;“争议解决与仲裁条款”;“第三方检验条款”“利息条款”“适用法律条款”“不可抗力条款”等。应该努力完善这些贸易合同条款,明确合同关系,充分保障债权,特别是与中间商签定的合同中还要注明中间商和最终收货人的关系。而往来函电是索赔的最重要依据,特别是发生在应收汇日期后的函电能帮助确定债务关系。应该尽量让客户以传真或电子邮件的形式给予书面答复。在“拒收,拒付”的案件中还应该收集船公司关于货物状况的说明。 二、支付方式的界定: 在信用保险中,非证方式被划分为D/P,D/A,O/A三种,但是这三种方式与我们贸易中的方式是有区别的。首先,D/P,D/A中的空运方式和出具“收货凭证”的海运方式,由于空运提单和收货凭证为非物权凭证(即货物所有权直接转让给客户)而被划入O/A中;其次OA方式中的自控提单(凭提单传真件付款等)被视为D/P。再则就是保险的天数一律从提单之日起算收汇日期,因此不可能出现“0”天,我们贸易中的AT SIGHT应该归入30天的范畴。把握好这一点,不仅可以把应有的风险都纳入保险中,还可以有效的节省保费。

车辆保险事故处理流程及索赔注意事项

随着私人汽车的普及,车险也成为老百姓随之而来的附加消费。不过很多车友只知道买车险,而对于在万一出了情况之后怎么办,却是一头雾水。“投保容易、理赔难”是普遍反映的一个问题。这里我们结合各大保险公司的规定,整理出这篇简易理赔流程,望车友在出情况时能够心中有数,及时报案,顺利理赔. 只要您按照保险公司的要求,按照流程逐项完成,一般情况下保险理赔不像大家想象的那样复杂。不管是自己撞了车、撞了别人的车,还是被别人撞了,大致的索赔流程是这样的: 1.车辆出险和报案 出险后首先要做的是,及时向各自承保公司和交通管理部门报案,告知保险公司损坏车辆所在地点,以便对车辆查勘定损。一方面让保险公司知道投保人出了交通事故,另一方面也可以向保险公司咨询如何处理、保护现场,保险公司会教车友如何向对方索要事故证明等。 2.取得交警证明 出示行驶证、驾驶证、身份证,现场交警填写《交通事故确认书》。现场交警根据各方陈述,对事故进行勘察后作出事故认定及责任划分,如无争议,填写《交通事故责任认定书》,车主签字确认。 3.填写出险单 出示上述3证和保险单证,理赔员完成现场查勘初步定损工作,签收审核索赔单证,填写《机动车辆保险出险/索赔通知书》,双方签字确认。 4.理赔员审核定损 事故确认完毕,各方车辆应立即到车险理赔服务点的驻场定损点进行损失确定,填写《机动车保险事故车辆损坏项目确认单》。如无争议,双方签字确认,理赔员开具任务委托单确定维修项目及维修时间。 5.送修理厂修理 如果是在保险公司推荐的修理厂修理事故车,修完后,您可以将索赔材料交给修理厂,并向修理厂出具一份向保险公司代为索赔的委托书,然后支付自己应该支付的部分修理费(比如保险公司免赔的部分),就可以直接提车了。如果您自己选择修理厂修理,那么修完车后,您要先向修理厂支付修理费,然后拿着所有的索赔材料到保险公司的理赔部门索赔。 6.保险公司复核后赔付结案 车辆修复及事故处理结案后,办理保险索赔所需资料: (1)机动车辆保险单及批单正本原件、复印件;

相关主题
文本预览
相关文档 最新文档
