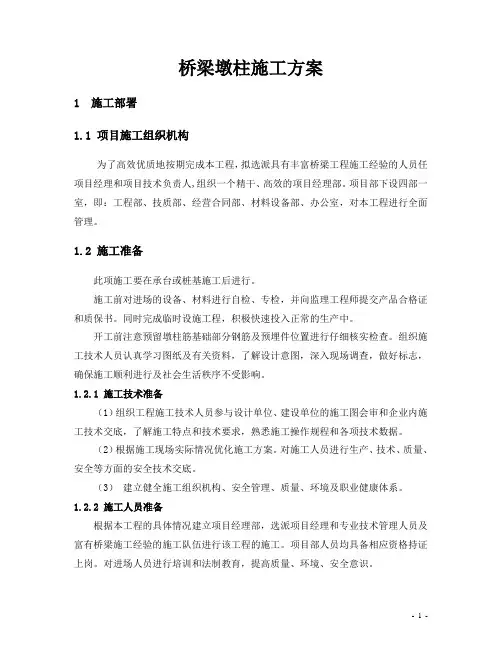

当前位置:文档之家› 桥梁墩柱施工方案..

桥梁墩柱施工方案..

桥梁墩柱施工方案..
桥梁墩柱施工方案..

目录

1、编制说明 (2)

2、编制依据 (2)

3、工程概况 (2)

4、质量标准 (4)

5、施工技术方案 (5)

5.1施工准备 (5)

5.2施工支架搭设 (5)

5.3工艺流程图 (8)

5.4钢筋的储存、加工与安装 (8)

5.5模板安装 (10)

5.6浇筑墩柱砼 (10)

6、质量管理和质量控制保证措施 (11)

7、冬雨季混凝土施工措施 (19)

7.1、冬季混凝土施工措施 (19)

7.2、雨季混凝土施工措施 (19)

8、施工安全保证措施 (20)

9、现场文明施工和环境保护措施 (22)

1、编制说明

本施工方案的编写充分考虑在国家及地方相关法律法规,以及重庆市质监站,项目公司、二监理办的相关要求,认真分析两阶段施工设计图纸的基础上,考虑本项目的现场实际情况,阐述了墩柱钢筋的制作绑扎、模板、混凝土浇注施工的方法和工艺流程,以及施工的安全、质量、环保注意事项;该方案使用于本标段所有墩柱施工。

2、编制依据

根据《重庆三环高速公路两阶段施工图》

相关规范和标准:

(1)《公路工程技术标准》(JTG B01-2003)

(2)《公路桥涵设计通用规范》(JTG D60-2004)

(3)《公路污工桥涵设计规范》(JTG D61-2005)

(4)《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTG D62-2004)(6)《公路桥梁抗震设计细则》(JTG/TB02-01 -2008)

(7)《钢筋焊接及验收规范》(JTJ 18-2003)

(8)《公路桥涵施工技术规范》(JTJ/T F50-2011)

(9)《公路工程水文勘测设计规范》(JTG C30-2002)

(10)《公路工程质量验收评定标准》(JTG F80/1-2004)

(11)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)

3、工程概况

4、质量标准

加工钢筋的检查项目

钢筋安装检查项目

墩柱检查项目

5、施工技术方案

5.1施工准备

对墩身处桩帽或顶面进行凿毛,要求凿除砼浮皮及松散层直至见到碎石。

准确放样出墩身周边线,并调好模板底面水平。

5.2施工支架搭设

1、布置示意图

(1)施工准备

1)在脚手架搭设之前,由项目技术负责人依脚手架搭设方案向施工队进行书面技术交底,并履行交底签字手续,各持一份,互相监督,由班组长向操作人员进行班前技术交底,并做好交底记录入档。

2)脚手架各种杆件采用外径48mm、壁厚3.5mm的焊接钢管,对使用的材料进行全数检查、验收,方准进场使用,并进入现场后分类堆放整齐。

(2)脚手架的基础

直接搭设在承台上的无需处理。在路基上的,搭设脚手架前必须对地基进行平整压实,保证脚手架基础稳定、牢固,在地面立杆位置垫置方木,之后按设计的立杆间距进行放线定位。

(3)脚手架结构技术要求

1)脚手架结构采用双排架结构,脚手架里侧立杆距墩身模板20cm,详见示意图。在搭设过程中横杆应设置在立杆内侧,接长采用搭接,搭接长度不应小于1m,应等间距设置3个扣件固定。立杆搭设要垂直,横杆搭设要水平,当立杆采用搭接接长时,搭接长度不应小于1m ,并应采用不少于2 个旋转扣件固定。端部扣件盖板的边缘至杆端距离不应小于10cm。距地面20cm处设扫地杆。

2)脚手架外侧面必须设置剪刀撑,沿架高通长布置。每组剪刀撑上下要连

桥梁墩柱系梁施工方案

305省道阜阳王店至阜南长安段改建工程 大桥集桥系梁首件制施工方案 安徽水利开发股份有限公司 305省道阜阳王店至阜南长安段改建工程01标项目部 2017年9月2日

目录 一、工程概况 (3) 二、主要工程量 (3) 三、施工准备 (3) 四、施工进度计划 (4) 五、系梁施工技术方案 (4) 六、施工质量控制 (9) 七、安全技术措施 (11)

大桥集桥系梁施工方案 一、工程概况 大桥集桥桥型采用整体式布置,本桥上部构造采用1.05×13m预应力砼T形中梁+1.05×13m预应力砼T边梁,全桥总长45.04米,宽25米,共计3跨。全桥桥墩柱均为直径为1.2米的柱式墩。全桥系梁为:宽1米×高1.2米的系梁共4道。 二、主要工程数量 大桥集桥系梁工程数量表 三、施工准备 (一)初步放样 根据图纸给定的桩位坐标和尺寸,在已经浇筑的桩顶上复核墩中心位置,在安装模板前予以校正。把放线资料交待给施工组长。 (二)技术准备 1、在桩基施工的同时,进行系梁C30砼的配合比设计和试验,报监理单位复 核审批后备用。(备注:每立方米C30砼水泥量360KG、砂728KG;碎石1139KG、水173KG、外加剂3.60KG) 2、进行砂石、钢筋、水泥等材料的进场和试验,保证工程所用材料合格、 3、对系梁模板进行设计制作,并经过检验验收合格后运抵工地备用,并选定 模板的脱模剂。 4、准备搅拌站的一切设备,保证混凝土拌和的正常。 5、准备好混凝土运输车和混凝土输送泵。 6、准备混凝土输送泵安放位置和平台。 7、准备好人工和其他辅助设施设备。 8、准备好质量检验程序和表格。

公路工程公路桥梁工程墩柱首件施工方案word可编辑

S320线xx县至xx公路工程一标段 (xxK0+000~K46+820) xx桥1-1#、1-2#墩柱首 件施工方案 xx城建有限公司 2017年7月10日

S320线xx县至xx公路工程一标段水泉中桥1-1#、1-2#墩柱首件施 工方案 一、编制依据 (1)《S320线xx县至xx公路工程第一标段施工图设计,第四册第一分册》; (2)《公路桥涵地基与基础设计规范》(JTG D63-2007); (3)《公路桥涵施工技术规范》(JTJ 041-2000); (4)《公路工程技术标准》(JTG B01-2003); (5)《建筑基桩检测技术规程》(DGJ08-218-2003); (6)现场条件。 二、工程概况 1、本标段总体概况 本标段起点桩号K0+000位于甘(肃)陕(西)界处灵台县邵寨镇东郭村,经邵寨镇、雷家河村、灵台县城、终点至中台镇坷台水厂,终点桩号为K46+820,路线总长度46.820km(其中K35+710~K36+250段为S202线完全利用段、长度0.54km;K36+250~K37+730段为县城街道滨河路利用段、长度1.48km;K44+750~K46+820段为S202线完全利用段、长度2.07km);实际施工线路总长为42.730KM,路基挖方77.76万m3 ,填方49.32万m3,防护工程2.861万m3,防排水工程3.189万m,桥梁345m/新建8座,旧桥利用5座;涵洞72道,其中

新建58道,完全利用10道,废弃4道;平交路口13处,工程开工时间为2017年3月,竣工时间为2019年4月,总工期26个月,工程总造价1.413亿元。 2、水泉中桥梁概况 水泉中桥K39+767,桥跨布置为2×16米预应力砼空心板,桥宽约9+2×0.5m(防撞护栏),沟渠中心线与线路夹角为90°,桥墩采用GYZ200*35mm板式橡胶支座,桥台采用GYZ-200*35mm支座,下部结构采用柱式墩、桩基础;桥台采用柱式桥台,桩基础,全桥长38m。 3、水文地质概况 桥址区位于陇东黄土高原丘陵沟壑区,黄土梁峁起伏,沟壑纵横。沿线地貌主要可划分为黄土堆积侵蚀塬面、梁峁地貌(含黄土堆积侵蚀长梁地貌)、河谷平原地貌,其中以黄土堆积侵蚀梁峁地貌为主。 本项目主要为路线新生界第四系更新统(Qp)广泛分布,沿线大部分路段为第四系马兰风积黄土覆盖,局部出露中生界白垩系。 本项目区域河流属黄河流域,主要河流有达溪河和黑河。达溪河古名黑水,发源于陕西省陇县白石里,于灵台县龙门乡雁落庄入境,流经龙门、新集、百里、中台等乡镇,至吊街乡告王河村出境,向东流入陕西省长武县巨家乡河床沟与黑河汇流,至彬县亭口镇入泾河。黑河发源于xx县上关乡石罐子村,流经崇信县新窑、赤城,经灵台县梁原乡横渠村西庄、景家庄的芋园,入泾川黑河乡,经梁河乡至张河(陕西省长武县境),再东至河床沟与达溪河汇流,流程长135公里,多年平均流量为1.49立米/秒,多年平均径流总量0.47亿立米,河床比降为1/135,落差为86.7米。

墩柱施工方案

国道112线高速公路天津东段工程 第二合同段 墩柱施工方案 国道112高速 编制: 审核: 批准: 天津第一市政公路工程有限公司 国道112线高速公路天津东段工程二合同项目经理部 二零一零年三月

墩柱工程施工方案 一、工程概况: 国道112线高速公路天津东段工程第二标段汉南公路互通式立交位于天津市汉沽区长芦汉沽盐场界内。设计范围:K1+500.000---K6+082.033,主线全长4582.033m。桥梁包括主线桥梁、A线桥梁、B线桥梁、C线桥梁和D线桥梁以及跨盐沟中桥3座,分别为K3+747.96中桥、K4+341.1中桥和K5+457.4中桥。 汉南公路现状为二级公路,断面全宽9米,净空要求不小于5.0米。在现状汉南公路北侧规划预留津汉快速路线位,目前汉南公路互通立交为与汉南公路沟通的单喇叭立交,预留远期与规划津汉快速相沟通的双喇叭互通立交条件。汉南公路互通立交有跨越要求的桥梁为:主线桥梁需要上跨汉南公路;A线桥需上跨国道112线高速公路主线。 本工程墩柱共计291根,分布于主线桥梁,A、B、C、D四个匝道以及三个中桥,工程量如下:主线桥116根;A线桥30根;B线桥16根;C线桥22根;D线桥9根;三个中桥共98根。为规范工程施工操作规程,提高施工及质量管理水平,根据业主经理部下发的【国道112线高速公路天津东段工程项目管理手册】要求,我部将主线桥左幅11#墩柱作为我标段墩柱工程首件试验件,并计划2010年3月15日开始施工。

二、施工工艺: ⒈准备工作 (1)将设计院提供的原始基准点作好保护,作好施工用测量控制网,作好测量加密点的布设与测台建设。根据设计提供的线型对各墩位进行坐标复核。 (2)对进场的定型钢模按照墩身尺寸及重量进行检验、磨光刨光、试拼装。 (3)每次套柱模前施工人员需进行计算模板重,准备合适的吊车。(4)放墩身(纵横)中心线并及时保护。测承台顶标高,再根据墩身钢模宽度画出外模线,为以后墩身模板的就位及浇注前模板的验收作好前期工作。同时将柱靴范围内的承台顶砼凿毛,清洗干净。然后搭设脚手架,进行钢筋绑扎施工。 (5)墩柱使用吊车配合下料抖进行浇筑,必要时使用砼泵车。 (6)根据保护层尺寸选择标准塑料垫块作墩身的保护层。 ⒉钢筋绑扎: 首先由测量人员根据设计图纸在已完成的承台顶面放出线位,准确无误后,先将承台内预埋的柱靴和墩身主筋校正。根据现场墩柱轮廓结合图纸形式尺寸制作绑扎箍筋,绑扎时注意绑丝头方向向墩柱内侧。严格控制主筋和箍筋的间距,必须满足设计图纸的要求,误差应小于规范要求。受力钢筋焊接应在内力较小处,并错开布置,保证焊

桥梁墩柱样板工程施工方案

桥梁墩柱样板工程 施工方案 桥梁墩柱样板工程施工方案 1、施工范围 2、施工工序 3、施工方法 4、施工注意事项 5、质检工艺流程、检查项目及标准 6、工程质量通病防治

桥梁墩柱样板工程施工方案 1、施工范围 我工区将对K5+192.853仁义桂江大桥2#墩2-0墩柱进行样板施工。 2、施工工序 施工准备→放样→钢筋制作成型、安装→模板安装→测量复核→浇混凝土→养生。 3、施工方法 1)施工放线 系梁浇筑达到足够强度后根据现场控制点,用全站仪测出墩位中心点,并用红色记号笔做出标记,同时测出中心点标高。在接柱钢筋顶选择对称的钢筋挂十字线,吊锤球使其中心对准墩柱中心线,调整其余钢筋的弯折角度,使之与墩位中心线等距离、等间距对称布置。逐根调整完成后,用同样的方法重新挂线并调整先前挂线的主筋。调整完成后报监理复核,确认后进行接柱钢筋的焊接。 2)钢筋制作和安装 钢筋制作前先认真熟悉图纸,核对各编号钢筋的直径、长度、形状和根数。 严格控制钢筋弯曲半径和角度,严禁超弯。系梁完成后接墩柱钢筋笼时,必须保证墩柱钢筋在系梁里的锚固深度和位置,桩系梁浇筑完时检查校正连接钢筋,保证墩柱钢筋的位置准确、保护层均匀,保护层厚度为4cm,采用高强度砂浆垫块每2米设置一个断面,每断面沿圆周等距离设置4个,上下层错开布置。钢筋制作和安装

质量要求如下: 受力钢筋间距为±20mm; 箍筋间距(5-10个间距)为±10mm; 钢筋骨架长度(长)为±10mm,(宽、高)为±5mm; 保护层厚度为±10mm; 钢筋主筋连接采用冷挤压连接,接头不允许放到最大弯距处(三分之一H处),同时抗拉区接头面积不大于25%,抗压区不大于50%。 3)墩柱模板采用定型钢模板,模板表面光滑平整,不允许有水平接缝。进场以后严格“模板准入制”;报检验收合格以后方可使用,模板在使用前必须认真检查模板的尺寸、直径、平整度和接缝,新模板要检查每块模板的平整度,翘曲、变形的必须进行校正,坑槽必须用磨光机进行打磨,使用前预拼装,拼装后检查各方向尺寸是否满足设计要求和规范规定。 墩柱模板采用直径180cm、厚度为6cm、高度为2m、3m组合拼装的钢模板,模板安装前应在平整的场地上先进行试拼接,试拼时注意检查接缝处的平整度与密封程度,当试拼后的模板各项指标均满足规范要求时,安装时严格编号进行拼接;清理模板卫生并涂脱模剂以备安装。模板的接缝处采用2mm的双面胶密封,严禁使用海绵条作密封设施。 在钢模板上十字方向拉出四根缆风绳和地锚连接,然后调整缆风绳长度用全站仪校正钢模板上口,确保钢模板上口中心与墩柱在桩系梁上的投影中心(即测量放线的墩柱中心)吻合;吻合后固定缆风绳以保证钢模板的

道路桥梁工程施工技术方案

道路桥梁工程施工技术方案 1 道路工程 1.1 软基处理 **西路新建右半幅路基软基处理采用真空联合堆载预压法进行处理,在旧路加宽部分采用堆载预压法进行处理。在桥头等特殊路段采用水泥搅拌桩进行软基处理,在靠近高压线铁塔基础附近采用高压旋喷桩处理。本工程真空预压软基处理面积为86302.2平方米,堆载预压软基处理面积为90306.47 平方米,两者中共含有塑料排水板3184944米;桥头和涵洞地基处理的水泥搅拌桩为330213.1 米,高压旋喷桩为29512.0 米。 (一)堆载预压法的施工 1、堆载预压法的施工工艺 2、场地排水沟和排水砂垫层施工 (1)在铺设排水砂垫层之前,在场地四周挖宽40×40cm 的排水沟,场地内设宽30×30cm 的盲沟。盲沟与垫层相接。 (2)砂垫层采用含泥量不超过5%的洁净中粗砂或粒径不超过10cm 的碎石。材料在进场铺设前必须经过筛洗处理,不能有树枝之类杂物。 (3)砂垫层表面要求平整。采用机械配合人工进行摊铺检平,压路机碾压。 3、塑料排水板施工 (1)材料 塑料排水板必须满足国家现行的标准《塑料排水板质量检验标准》(JTJ/T257-96)的检验

要求,在现场随机抽样检验,内容包括:外包装状况、排水板断面与长度、排水板和滤膜的接头情况、滤膜的完好情况,缝线和胶粘的情况等外观情况;排水板复合体和滤膜的强度、延伸率、滤膜的渗透系数和排水板的纵向通水量,滤膜的等效孔径等性能指标。 排水板进场后注意保管,防止日晒雨淋,避免在搬运时损伤滤膜。有破损变质的塑料排水板不能使用。 (2)排水板插设施工 塑料排水板采用RC-100 型插板机静压插设。 在铺设完的砂垫层上,按等边三角形布置打设塑料排水板,插板间距 1.2 米,插板穿透所要处理的软土层并进入砂层至少50cm,上端高出排水砂垫层20cm。 插板时,采用菱形套管套住插板,套管的断面必须接近排水板的尺寸、断面周长较小、入土阻力小、对土扰动小,而又保证打设时套管有足够的刚度。 在插板施工前,根据测量放线,确定插板平面位置。根据所确定的插板位置摆好插板机,利用测量仪器,调整插板套管的垂直度,使插板底脚刚好对准放线的平面位置。 在插板机上安装排水板打设自动检测记录仪,以便记录准确的施工过程。 在插板过程中,不断观察插板的插入深度,保证排水板的插设深度符合设计和规范要求。同时控制排水板的回带量小于《塑料排水板施工规范》(JTJ/T256-96)的规定。 4、加载 (1)荷载要求按设计要求分级施加,每级荷载量要与地基强度相对应; (2)荷载施加按设计加载曲线进行,加载时根据加固面积大小分区有序地进行; (3)在预压过程中,不断地观测加载时地表的沉降和水平位移的变化情况,防止施工过程中发生地基失稳。严格控制荷载的加载速度,当发现地基有超过加载控制标准的异常表现时,要及时采取措施,暂停加载或卸载,待正常后再恢复加载等。地基加载控制标准如下表所示: 5、当地基每天沉降量小于0.2~0.5mm/月时即可卸载停止预压,可以开始挖除超载土方,预压期不小于3 个月。进行路面结构各层施工过程中,垫层(基层)施工后沉降<3mm/月,方能开始下一层(基层、面层)的铺筑。 (二)真空堆载预压法软基处理施工

跳墩河中桥墩柱首件工程施工方案

目录 一、工程概况 (1) 二、施工总体目标 (2) 三、施工机械设备选型 (3) 四、施工劳动力组织 (3) 五、墩台身施工工艺 (4) 六、保证桥梁工程质量的措施 (7) 七、安全保证措施 (11) 八、环境保护措施 (12) 九高温季节、雨季施工安排 (13) 跳墩河中桥墩柱首件工程施工方案一、工程概况 本工程位于成渝高速公路复线(重庆境)项目F施工合同段 K35+505跳墩河中桥左线2-2#墩柱,本墩柱作为我标段整座桥梁墩柱工程的首件工程,更对以

后的墩柱施工起着样板引路的作用, 为使该工程按时保质保量完成,特编制此施 工方案. 二、施工总体目标 1、工期目标 计划工期:开工日期:2011年03月27日 竣工日期:2011年04月02日 有效工期:7天。 2、质量目标 为贯彻“百年大计,质量第一”的方针,确保工程内在质量及外观质量优良。竣工验收时,经质量监督部门评定,单位工程、分部工程合格率达到100%,质量评定得分90分以上的占95%,综合得分95分以上,工程竣工质量鉴定为优良 工程。 3、安全目标 加大安全生产投入,坚持“安全第一,预防为主,综合治理”的原则。建设安全标准化工地,杜绝因工亡人事故,避免重伤,因工年受伤率控制在0.5‰以下。 4、文明施工目标 严格遵守重庆市相关行业主管部门的有关规定,并结合我单位以往现场管理和高速公路施工的成功经验,严格按现代化施工管理要求,坚持文明施工、规范作业,使施工现场始终保持良好的施工环境和施工秩序,确保施工现场创重庆市文明工地。 5、环境保护目标 始终贯彻“预防为主,保护优先,防治结合,综合治理”的原则,牢固树立“不破坏就是最大的保护”的思想,做到尽量少扰动地表、少破坏地表植被,杜绝因人为因素产生和加剧水土流失,保护公路沿线河流沟渠水质不受污染,严禁捕猎、惊扰野生动物,施工完毕后,对场地及时予以平整、覆盖,有条件的地段

桥梁墩柱施工方案..

目录 1、编制说明 (2) 2、编制依据 (2) 3、工程概况 (2) 4、质量标准 (4) 5、施工技术方案 (5) 5.1施工准备 (5) 5.2施工支架搭设 (5) 5.3工艺流程图 (8) 5.4钢筋的储存、加工与安装 (8) 5.5模板安装 (10) 5.6浇筑墩柱砼 (10) 6、质量管理和质量控制保证措施 (11) 7、冬雨季混凝土施工措施 (19) 7.1、冬季混凝土施工措施 (19) 7.2、雨季混凝土施工措施 (19) 8、施工安全保证措施 (20) 9、现场文明施工和环境保护措施 (22)

1、编制说明 本施工方案的编写充分考虑在国家及地方相关法律法规,以及重庆市质监站,项目公司、二监理办的相关要求,认真分析两阶段施工设计图纸的基础上,考虑本项目的现场实际情况,阐述了墩柱钢筋的制作绑扎、模板、混凝土浇注施工的方法和工艺流程,以及施工的安全、质量、环保注意事项;该方案使用于本标段所有墩柱施工。 2、编制依据 根据《重庆三环高速公路两阶段施工图》 相关规范和标准: (1)《公路工程技术标准》(JTG B01-2003) (2)《公路桥涵设计通用规范》(JTG D60-2004) (3)《公路污工桥涵设计规范》(JTG D61-2005) (4)《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTG D62-2004)(6)《公路桥梁抗震设计细则》(JTG/TB02-01 -2008) (7)《钢筋焊接及验收规范》(JTJ 18-2003) (8)《公路桥涵施工技术规范》(JTJ/T F50-2011) (9)《公路工程水文勘测设计规范》(JTG C30-2002) (10)《公路工程质量验收评定标准》(JTG F80/1-2004) (11)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011) 3、工程概况

高速公路桥梁养护维修工程施工组织设计

广州西二环高速公路2016 年度 桥涵 维修加固工程 施 工 组 织 设 计

广州市公路工程公司养护分公司 西片区养护工程项目经理部 二O 一六年七月 目录 第一章编制原则及依据 (1) 一、编制原则 (1) 二、编制依据 (1) 第二章工程概况 (1) 第三章施工总体说明 (2) 一、施工组织机构 (2) 二、临时驻地建设 (2) 三、设备、材料进场 (2) 四、施工总体目标及进度计划安排 (4) 第四章主要病害和加固施工工艺及要点 (4) 一、桥梁常规病害修复内容 (4) 二、施工工艺要求 (5) 第五章工程质量和施工进度保证措施 (8) 第六章安全和文明施工保证措施 (9) 第七章环境保护措施 (10) 第一章编制原则及依据 一、编制原则

1、严格按照设计要求、施工规范和工期要求编制; 2、坚持以技术先进性、科学合理性、经济适用性与实际相结合; 3、采用先进的管理手段,优化施工进度计划,选择最优施工顺序,均衡安 排施工。通过对劳力、设备、材料、资金、技术和信息的优化配置,实现工期、质量、成本控制及社会信誉达到预期目标; 4、认真贯彻落实本公司ISO9001:2000 质量保证体系和职业健康安全 管理 体系,满足业主对产品质量的要求,以优良工程为质量目标,确保施工安全。 5、广州市公路工程公司以往桥梁加固工程的经验。 二、编制依据 1、《公路桥梁加固施工技术规范》( JTG/T J23-2008); 2、《公路桥涵养护规范》( JTG H11-2004); 3、《公路工程质量检验评定标准》( JTG F80/1-2004); 4、《公路工程技术标准》( JTG B01-2003); 5、《公路桥涵施工技术规范》( JTJ041-2000); 6、《公路桥涵加固施工技术规范》( JTG/T J23-2008); 第二章工程概况 广州西二环高速公路于2004年12月动工,在2006年12月19日北段建成通车、2007年12月24日南段建成通车。北段东起广州市白云区江高镇茅山村,与北二环高速和广清高速相连,往西经广州市花都区西南部,佛山市三水区、南海区,止于南海区狮山镇小塘附近的广三高速。北段全长为42.087 公里,为双向6 车道,全程路灯照明、沥青路面及绿化,设计时速为100 公里。设和顺、茅山、炭步、乐平、官窑、小塘五个出入口,并于炭步设立服务区。 随着近年来交通量的增大和构建的老化,沿线桥梁的技术状况和服务水平均有所下降,桥梁构件出现了不同程度的病害和缺损状况,为保证桥梁的结构安全,广州市西环高速公路有限公司委托我单位对相关桥梁进行加固维修,以

桥梁墩身立柱首件总结

桥梁墩身立柱首件总结

————————————————————————————————作者:————————————————————————————————日期:

云湛高速公路TJ11标 桥梁墩柱首件工程施工总结 一、工程概况 云湛高速公路云浮至湛江段及支线工程位于珠三角西部地区外围,是广东省高公路网规划的“第二横”的重要组成部分。本标段为汕(头)湛(江)高速公路云浮至湛江段及支线工程第TJ11标段,位于阳春市八甲镇境内,路线总体呈东西走向,途经八甲镇、那霍镇。起讫桩号K127+515~K138+600,路线全长11.085km。全线桥梁共计2057.8m/6座。 根据云湛高速公路管理中心阳化管理处下发的《工程建设标准化管理手册》及“首件工程认可制”等相关要求,我部选择扶林埇大桥右幅2#墩柱作为首件工程,立足于“预防为主,先到试点”的原则,为指导续工程批量生产,及时预防和纠正后续批量生产中可能产生的各种质量问题。 墩柱首件工程施工目的:①确定合理的施工工艺流程;②确定合理的施工机械、人员组合;③通过首件工程的施工,收集相关数据,并进行数据分析,用于指导全部墩柱(台身)工程施工并达到技术质量标准。 扶林埇大桥在K136+110处,桥跨布置为左幅6×25m,右幅5×25m 预应力混凝土先简支后桥面连续组合箱梁;桥台采用座板台、柱式桥台、桩基础,桥墩采用柱式墩,桩基础;墩柱共18个;柱径1.4m墩柱共计17个;柱径1.6m墩柱1个。 扶林埇大桥右幅2#-1墩柱柱径为1.4m,墩柱高14.925m,墩柱混凝土标号为C35。

二、施工组织及资源配置 1、工期计划 根据资源配置及工艺要求,统筹安排首件工程扶林埇大桥右幅2#-1墩柱的施工工期计划。 施工工期: 2015年12月28日~2016年1月11日。 施工总结:2016年1月11日~2016年1月13日。 2、资源配置 2.1、施工人员配置 ①管理人员配置 我部根据桥梁结构形式、工程数量及相应的技术难度系数,配置包括主要生产负责人、主要技术负责人、质检工程师、现场施工员、试验员、测量员、安全员、材料员等相关管理人员。 施工组织及施工人员配备表 编号职务备注 1 项目经理全面负责 2项目总工负责技术指导 3 副经理负责组织安排 4 质检工程师负责施工质量控制 5 工程部长负责现场控制与总结 6 专职安全员负责施工安全工作 7 现场工程师负责施工管理 8 测量队长负责测量放样 9 试验工程师负责试验工作

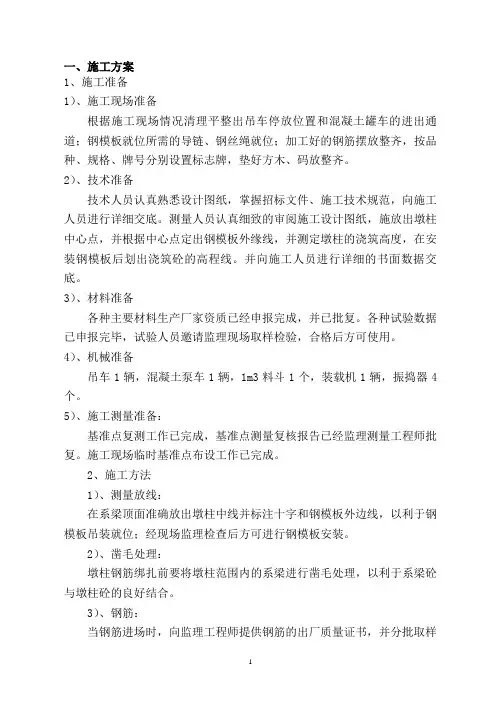

桥梁墩柱施工方案

目录 一、编制依据 ........................................................................................................... - 2 - 二、工程概况 ........................................................................................................... - 2 - 三、施工准备 ........................................................................................................... - 3 - 四、施工工艺流程 .................................................................................................. - 5 - 五、具体施工方案 .................................................................................................. - 5 - (一)施工准备工作.............................................................................................. - 5 -(二)桥墩施工....................................................................................................... - 6 - 1.脚手架工作平台 ................................................................................................... - 6 - 3.模板施工 ................................................................................................................ - 7 - 4.混凝土浇筑............................................................................................................ - 8 - 5.混凝土养生............................................................................................................ - 9 - 六、质量保证措施 .................................................................................................. - 9 - 1.工序及班组质量保证措施.................................................................................. - 9 - 2.分项、分部工程质量保证措施......................................................................... - 9 - 3.混凝土浇注质量控制措施.................................................................................. - 9 - 4.钢筋加工及安装的质量控制措施.................................................................. - 10 - 5.防止质量通病的关键技术措施...................................................................... - 11 - 七、安全保证措施 ............................................................................................... - 12 - 1.安全管理制度措施: ....................................................................................... - 12 - 2.安全管理组织措施: ....................................................................................... - 13 - 3.施工机械作业安全措施:............................................................................... - 13 - 4.用电作业安全措施: ....................................................................................... - 13 - 5.支架施工安全措施............................................................................................ - 13 - 6.高空作业安全措施............................................................................................ - 14 - 八、环境、文明施工保护的主要措施.......................................................... - 14 - 一、编制依据 1.广东省龙川至怀集公路第TJ17标段《两阶段施工图设计》; 2. 广东省龙川至怀集公路连平至英德段工程建设标准化管理规定;

墩柱施工方案(最终版)

墩柱施工 1.1准备工作 1技术准备 1)施工方案已编制完成并经监理工程师审核批准。 2)桥梁的基础已检测完成,桥墩的测量放样已经完成。 3)施工人员满足施工需求,并已通过交底、培训。培训的内容应包括:钢筋加工及安装、模板拼接与安装、混凝土浇筑方法、混凝土浇筑顺序,混凝土振捣工艺,混凝土拆模强度及养护方案等。 2场地准备 1)对施工区域的场地已平整,排水畅通;模板堆放有序,施工机械、小型机具摆放整齐。 2)施工便道修整顺畅,能满足混凝土运输车、吊车等施工车辆通过并实施施工作业。 3)绑扎钢筋前先对墩柱底混凝土进行凿毛。凿毛完成后用压力水冲洗干净。 1.2施工工艺控制

墩柱施工工艺流程图 每座桥梁墩柱开工前,宜先做试验墩,以检查模板质量、砼外观质量、色泽等,获得批准后再进行全面施工。 1钢筋安装 1)墩柱钢筋在钢筋棚中统一加工。根据钢筋笼设计长度,运至工地现场安装。当柱内主筋直径大于25mm时,主筋接长采用直螺纹连接工艺,丝口在机械连接前需采用保护套包裹保护,接头需相互错开,满足施工规范要求。现场安装时,要在钢筋安装完毕后,拧开部分螺母检查钢筋实际间隙,两钢筋头之间的间隙应尽量小,不得大于6mm,否则应进行处理。其他钢筋接头应采用焊接,焊接长度不小于规范要求。凡需焊接的钢筋,应满足各项指标要求。 2)为保证钢筋的保护层厚度,钢筋外应按设计厚度绑扎梅花形高强度轮型垫块。墩柱砼保护层厚度应均匀。禁止为保证保护层厚度,在钢模顶部与钢筋笼之间加大头楔使其居中。 3)墩柱钢筋安装后应确保其垂直且居中,必要时应设置缆风绳

4)钢筋安装后及时安装钢模完成砼浇筑,避免钢筋长时间暴露,若无法保证立即浇筑混凝土,则钢筋骨架应采用土工布包裹以免锈蚀。 2模板安装 1墩柱模板制作完成后应进行试拼,检查模板的刚度、平整度、接缝密合性及结构尺寸等,以避免给现场使用过程带来难以克服的缺陷及困难。 2)模板不应与脚手架进行连接,避免引起模板变形。 3)墩柱高在5m以下(含5m)应采用一节整体式大型组合模板,5m以上时,在尽可能减少接缝要求的前提下,根据墩柱高度均匀分成。 4)模板支立前需认真清洗干净,之后涂刷脱模剂或模板漆,在拼装时采用海绵条夹在模板接缝处以防漏浆。模板支立完成后紧固各加固螺栓。 5)立模时,墩柱与桩基或承台连接处,若采用高标号水泥砂浆找平,严禁砂浆侵入墩柱内,以免出现钢筋无保护层质量隐患。 6)墩柱模板必须用缆绳校正固定,并搭设支架稳固模板和搭建操作平台。 7)墩柱顶高程须满足:模板顶高出设计标高至少5cm;墩柱混凝土顶面要高出设计标高1~2cm,不得低于设计高程。 3混凝土浇筑 1)墩柱一次分节浇筑时,浇筑间隔不得超过混凝土的初凝时间;分次分节浇筑时,含系梁墩柱先浇筑第一道系梁下墩身,再浇筑第一道系梁,然后浇筑第二道系梁下墩身,接着浇筑第二道系梁,最后完成最上部墩身浇筑,浇筑过程中混凝土落差不得超过2m,超过2m时应采用减速串筒下料,防止砼离析。 2)为保证墩柱砼外观,浇筑砼一定要振捣充分,但切忌过振,对于钢筋比较

公路桥梁施工组织设计技术标

五、施工组织设计 1.施工组织设计: (1)总体施工组织布置及规划 (2)主要工程项目的施工方案、方法与技术措施(尤其对重点、关键和难点工程的施工方案、方法及其措施) (3)拟投入主要物资计划 (4)拟投入的主要施工机械、设备计划 (5)劳动力安排计划 (6)确保工程质量的技术组织措施 (7)确保安全生产的技术组织措施 (8)确保工期的技术组织措施 (9)确保文明施工的技术组织措施 (10)工程施工的重点和难点及保证措施 (11)施工总平面布置图 2. 施工组织设计附表: 附表一施工总体计划表 附表二分项工程进度率计划(斜率图) 附表三工程管理曲线 附表四分项工程生产率和施工周期表 附表五施工总平面图 附表六劳动力计划表 附表七临时占地计划表 附表八合同用款估算表

(1)、总体施工组织布置及规划 1、项目管理目标 1.1.工期目标:发扬顽强拼搏,团队作战的企业精神,按期顺利完成任务。计划开工时间2017年12月16日,计划交工时间2017年3月15日,计划工期3个月。其中,路基、小桥涵工程计划2017年2月15日完工;路面工程计划2017年3月1日完工;交安设施工程计划2017年3月15日完工。 1.2.质量目标 标段工程交工验收的质量评定:90分及以上;竣工验收的质量评定:90分及以上。 1.3、安全目标: 1)年事故频率控制在1?以内; 2)重大伤亡事故为零; 3)杜绝火灾、设备、管线、食物中毒等重大事故; 4)没有业主、社会相关方和员工的投诉; 5)施工现场安全检查达到JGJ 59—99合格以上标准; 6)安保体系通过DGJ 08—903—2003规范的审核认证; 7)粉尘、污水、噪声达到城市管理要求; 1.4、文明施工目标 严格按省文明工地评审要求及公司各项要求组织施工,确保争创省文明工地。 1.5、环境保护目标 污水达标排放,降低噪声和扬尘,减少废物和降低资源消耗,泥渣、垃圾和施工废物定点弃置,实现外界向业主的零投诉。 2、为本工程施工机构设置 根据本工程分布情况及特点,为确保该工程的工期要求和工程的施工质量,做到安全生产、文明施工,我单位本着“优质、高效、廉洁、安全”的原则,以创优质工程为管理目标,贯彻ISO9001质量标准等一系列现代企业制度,集中一流精良的机械设备,组织优秀的施工队伍进行该工程施工,设立强有力的工程项目经理部,对人员、机械设备、材料实行统一管理,统一调度。

立柱首件施工方案

汕湛高速惠清项目TJ11合同段(K111+800~K124+000) 墩柱首件施工方案 编制: 复核: 审核: 广东冠粤路桥有限公司 汕湛高速惠清项目TJ11标项目经理部

2017年9月 目录 1、编制依据 ....................................................................................................................... - 1 - 2、概述 ................................................................................................................................ - 1 - 2.1、工程概况.................................................................................................................... - 1 - 2.2、地质概况 ................................................................................................................... - 1 - 2.3、气象条件 ................................................................................................................... - 2 - 2.4、主要工程数量........................................................................................................... - 2 - 2.5、施工进度计划........................................................................................................... - 3 - 2.3、施工方法简述........................................................................................................... - 3 - 3、立柱施工工艺 .............................................................................................................. - 4 - 3.1、立柱施工工艺流程图............................................................................................. - 4 - 3.2、立柱施工工艺........................................................................................................... - 5 - 3.3、工程关键点、技术难点及施工技术保证措施............................................. - 10 - 4、施工机械设备 ........................................................................................................... - 10 - 5、劳动力资源配置....................................................................................................... - 11 - 6、质量控制点及保证措施......................................................................................... - 12 - 6.1、本项目质量保证体系及质量控制点............................................................... - 12 - 6.2、针对质量控制点的保证措施 ............................................................................ - 13 - 6.3、质量控制标准........................................................................................................ - 16 - 7、组织体系 ............................................................................................................................. - 16 - 8、施工安全保证措施........................................................................................................... - 19 - 8.1、安全保障体系........................................................................................................ - 19 - 8.2、脚手架作业安全措施.......................................................................................... - 20 - 8.3、高空作业安全措施............................................................................................... - 21 - 8.4、施工现场的临时用电安全控制措施............................................................... - 21 - 8.5、施工机械的安全控制措施................................................................................. - 22 - 9、环保措施及文明施工....................................................................................................... - 23 - 9.1、文明施工措施........................................................................................................ - 23 - 9.2、环保措施................................................................................................................. - 23 -

桥梁墩柱模板专项施工方案

桥梁墩柱模板专项施工方案

1、编制依据 《钢结构设计规范》GB50017-2003 《钢结构设计手册(上册)(第三版)》 2、工程概况 本桥桥址位于重庆市南岸区茶园新区HC23号路,起止桩号为K0+880.891、终点桩号为K0+925.891,共14个墩台,桥梁上部采用1x35米预应力T梁,全桥共长45m。模板采用整体定型钢模板,墩身模板安装前,在墩身四周搭设钢管脚手架、施工平台及爬梯,钢管脚手架闭合,要有足够的刚度及稳定性满足施工荷载。根据墩身截面尺寸变化规律加工成不同模块周转使用。为保证混凝土外观质量美观,模板采用每节高?m,另外根据墩高不同配不同的调整节模板。为保证模板有足够的刚度和强度,模板背带采用[10槽钢,桁架加固,面板采用6mm厚优质冷轧钢板。模板在专业厂家制作,制作时在平台上的胎具控制下做整体施焊以保证其整体刚度及几何形状。墩顶检查凹槽模板按设计尺寸同时定型加工。钢模节片之间采用企口工艺,使用螺栓联接,节间隙用双面海绵胶条密封,以防砼施工时漏浆。 3、模板施工工艺 1、施工准备 准备一块比较平整的足够大的场地组拼模板,组拼模板所用到的起重设备要到位,螺栓连接所用的扳手也要准备好,清点好模板组拼所用的配件和标准件,为模板拼装做好准备。 2、模板安装 首先根据模板规格编号,模板按顺序组拼。先用砂浆或木方将地面找平,吊装第一块平面模板,然后安装相邻的圆弧模板,对好位臵后带上连接螺栓。若模板拼缝处局部有错台,需用钢筋撬棍放臵在边框长孔中调节,直至错台消失,然后用撬杠将两块模板移平齐,先拧上一个螺栓,然后逐个拧紧其它螺栓。模版示意图如下图:

3、模板拆卸 模板由上至下分片拆卸,吊装要小心不要将模板碰伤,刮破及斜拉导致模板变形需修复的行为。拆除模板需分类码放整齐,堆放时各个模板应保持最大接触面码放整齐平稳,最高可码放5层以防止模板变形。 4、模板保养及维修 模板面板正面必须除锈后刷好脱模剂。脱模后应将模板板灰渣清理干净,涂刷脱模剂后待用。在使用过程中及堆放时应避免碰撞,防止模板倾覆。模板使用后检查有无过大变形及损坏,并及时维修。 4.施工安全方案 1、危险因素及其应对措施 重大危险源的识别: 桥梁高墩柱的施工因地形和地质、水文条件的复杂,有时候作业人员的素质较低,因此属高风险和易发生安全事故的施工作业。从人、机、料、方法、环境等因素综合分析,识别确认以下几个危险源: 1.1高处坠落伤害:由于是属高空作业,如何防止坠落是此项安全生产活动中预防的重点。 1.2物体打击伤害:在高空作业过程中,所使用的材料及工器具有可能跌落而击伤处在下面的作业人员。 1.3模板胀裂坍塌:在施工过程中由于模板使用不当,支撑失效,而导致胀裂、坍塌伤及作业人员。 1.4触电伤害:包括两部分触电伤害。一部分是由于临时用电线路损坏及未按规范要求使用临时用电而造成触电;另一部分是由于在雷雨季节未能在雷雨来临前撤离而导致雷击。 1.5脚手架坍塌:没有按要求进行脚手架搭设或在使用过程中没有对其基础、扣件、支撑进行及时检查而发生坍塌,伤及作业人员。

相关主题
文本预览
相关文档 最新文档
